隧道仰拱钢筋施工技术交底
- 格式:doc
- 大小:19.50 KB
- 文档页数:2
隧道仰拱施工安全交底书表格编号2对各类施工机械、机具采取定人定点控制,对操作人员进行安全、环保教育。
3对特种作业人员采取持证上岗,并对作业人员配有相关的防护。
对可能出现的粉尘采取喷雾降尘的方法。
4设立专用排浆沟、集浆坑,对废浆、污水进行集中沉淀处理后,再进行排放至指定位置,认真做好无害化处理,从根本上防止施工废浆乱流。
5将施工场地和作业限制在工程建设允许的范围内,合理布置、规范围挡、围护,做到各种标牌清楚、齐全,标识醒目,施工场地整洁文明。
二、成品保护措施(1)保护:提前保护,以防止成品可能发生的损伤和污染。
如在门口易碰部位,在小推车车轴的高度钉防护条等。
(2)成品包裹:防止成品被损伤或污染。
如人行道砖和混凝土砌块应码垛,外用立板包裹,用木排运输,灯杆灯座,开关、灯具等设备也要包裹,防止在施工过程中污染。
采购物资的包装:防止物资在搬用、储存至交付过程中受影响而导致质量下降。
采购单位在订货时间向供应商明确物资包装要求。
包装及标志材料不能影响物资的质量。
对装箱包装的物资,保持物资在箱内相对稳定,有装箱单和相应的技术文件,包装外部必须有明显的产品标识及防护(如防雨、易碎、倾倒、放置方向等)标志。
(3)覆盖:对于点、码成品主要采取覆盖措施,以防止成品损伤。
如工字钢、钢筋网片等覆盖,以防止操作人员和物体磕碰;高级地面用苫布或棉毡覆盖。
其它需要防晒、保温养护的项目,也要采取适当的措施覆盖。
(4)封闭:对于混凝土地面工程,施工后可暂时封闭,待达到上人强度并采取保护措施后在开放。
(5)巡逻看护:对已完产品实行全天候的巡逻看护,并实行标色管理,规定进入各个施工区域的人员必须佩戴由总包商颁发的贴上不同颜色标记的胸卡,防止无关人员进入重点、危险区域和不发分子偷盗、破坏行为,确保产品的安全。
搬运物资的采购、使用单位应对其搬运的物资进行保护,保证物资在搬运过程中不被破坏行为,并保护产品的标识。
搬运考虑道路情况,搬运工具、搬运能力与天气情况等。

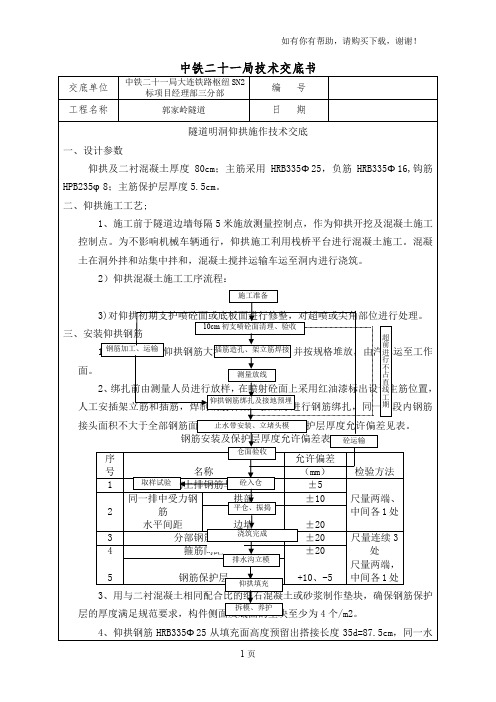

刘屋一号隧道仰拱施工三级技术交底记录号:使用编号:1、施工程序施工准备→测量放线→基底清理→仰拱钢筋安装→安装仰拱模板→防排水施工→浇筑仰拱混凝土→浇筑仰拱填充→拆除仰拱模板→混凝土养护。
2、工艺流程施工工艺流程见下图。
仰拱、仰拱填充施工工艺流程图3、施工方法3.1施工准备(1)工装装备:移动式仰拱栈桥全长28米,浇筑平台段12米;仰拱移动式模板全长12m。
(2)材料准备:1)中埋式普通橡胶止水带:S型规格尺寸400×10mm(宽×厚),用于环向施工缝;2)中埋式普通橡胶止水带:B型规格尺寸400×10×15mm(宽×厚×半径),用于环向变形缝;3)中埋式普通钢边止水带:规格尺寸400×10mm(宽×厚),用于纵向施工缝;4)背贴式普通橡胶止水带:规格尺寸400mm×10×40mm(宽×厚×凸高),用于环纵施工缝、变形缝;5)聚疏密封胶:SGJL-851M型新型防水聚疏密封胶,密度1.5~1.7g/cm³,颜色接近砼,用于粘接止水带;6)变形缝处仰拱衬砌内设置 50双层抗剪钢筋,钢筋环向间距50cm,变形缝采用沥青木丝板塞缝;7)仰拱衬砌砼C35、填充砼C20、钢筋;(3)现场准备:1)仰拱施工前,将隧底虚碴、杂物、泥浆、积水等清除干净,并用高压风将隧底吹洗干净,施工前先复核仰拱断面尺寸,不允许出现欠挖,超挖应采用C25喷射混凝土回填。
2)测量放样:隧道边墙每隔5米施放测量控制点(法线和高程),作为仰拱开挖及混凝土施工控制点。
(4)技术准备1)本隧道根据设计图纸仰拱填充考虑预留45cm二次浇筑,进行施工放样。
2)本隧道洞身共涉及3种围岩等级,分别为Ⅳa、Ⅲa、Ⅴc。
其中Ⅴc围岩636m,里程为DK151+984-DK152+120,DK152+600-DK153+100;Ⅳa围岩240m,里程为DK152+120-DK152+260,DK152+500-DK152+600;Ⅲa围岩240米,里程为DK152+260-500。
隧道仰拱施工技术交底一、前言隧道仰拱施工是隧道建设的重要环节,也是关系隧道施工质量和安全的重要技术。
本文将从隧道仰拱施工的定义、施工难点、注意事项、要点等方面进行详细介绍。
二、隧道仰拱施工的定义隧道的仰拱施工是指在地质和气象条件允许的情况下,使用钢筋混凝土等材料对隧道顶部和侧面进行支护和加固,使得隧道能够承受来自内部和外部的各种荷载和力量。
仰拱的施工质量和工艺直接决定了隧道的使用寿命和安全性。
三、施工难点1. 岩石爆裂和滑坡隧道的施工过程中,可能会遇到软弱带、节理面等岩层,这些岩层很容易导致爆裂和滑坡。
对于这种情况,施工人员需要通过合理的爆破技术和控制挖掘速度等措施来减少不良影响。
2. 仰拱混凝土质量控制隧道仰拱的施工质量直接决定着隧道使用寿命和安全性,因此在施工过程中,对于混凝土的材料选用、施工工艺和质量控制等方面要严格把关,确保混凝土质量符合要求。
3. 施工设备和人员安全在隧道仰拱施工过程中,施工设备和人员的安全问题是非常重要的,特别是在施工过程中出现故障或事故时,要及时处理,保障施工队伍的安全。
四、注意事项1. 地质勘探和分层在隧道仰拱施工前,需要进行详尽的地质勘探和分层工作,以便合理选择施工材料和技术,并进行合理的隧道结构设计和加固措施。
2. 施工前准备和调试隧道仰拱施工前,需要进行周密的施工前准备工作,准备好必要的施工材料和设备,并进行认真的调试和演练,确保施工顺利进行。
3. 严格遵守安全规程在隧道仰拱施工过程中,需要严格遵守安全规程,加强施工现场安全管理,并及时保养和维护施工设备,确保施工过程中的人员和设备安全。
五、施工要点1. 钢筋混凝土质量控制在施工隧道仰拱时,钢筋混凝土质量的控制非常重要,需要注重施工工艺和施工材料的标准化控制,确保混凝土的强度、密实度、抗裂性和耐久性等各方面性能符合相关规定和标准。
2. 结构设计和加固计算在隧道仰拱结构的设计和加固计算过程中,需要充分考虑地质、气候、地形等因素的影响,灵活应用新材料、新工艺,制定合理的方案和措施,确保隧道的施工质量和使用安全。
工程名称交底项目隧道工程仰拱钢筋技术交底单位交底日期工程部一、交底内容隧道仰拱钢筋施工技术交底。
二、技术参数项目1、主筋规格、间距2、纵向连接筋规格、间距3、箍筋规格、间距4、上下层主筋间距5、仰拱钢筋下料长度三、仰拱钢筋骨架的绑扎1、钢筋骨架交叉点的绑扎:两行钢筋交叉点应每点扎牢,绑扎时注意相邻绑扎点的扎丝扣要成八字形绑扎(左右扣绑扎) ,绑扎后每隔一根相互成梅花式进行点焊。
2、定位钢筋的安装:底层钢筋绑扎前先安装定位钢筋,定位钢筋可采用Φ22 钢筋,定位钢筋每 2m 安装 1 道,定位钢筋可用短钢筋焊接在初支仰拱工字钢钢架上,定位钢筋安装一定要保证钢筋的5cm 保护层厚度.在钢筋超出混凝土面处,左右各曾设 1 道定位钢筋。
3、底层钢筋的安装:定位钢筋安装后,根据钢筋间距每 20cm 用粉笔定点,主筋安装时每次均必须安装在定位点处,钢筋安装时,注意相邻钢筋尾部必须错开 35d 距离。
主筋安装后,在主筋上用粉笔定点(纵向钢筋) ,每 5 根钢筋定点 1 次,定点后,安装纵向钢筋,钢筋安装要保证与定位点重合。
地层钢筋上料完毕后,对每个交叉点进行绑扎,钢筋绑扎要求按第一条执行.钢筋绑扎完毕后,安装混凝土垫块,垫块安装每平方米 4 个,梅花形布置,垫块与钢筋用扎丝进行绑扎。
4、上层钢筋的安装:底层钢筋绑扎完毕后,安装上层钢筋的定位钢筋,定位钢筋也是每 2m 安装 1 道,在钢筋超出混凝土面处,左右各增设 1 道定位钢筋.定位钢筋安装后,用粉笔在钢筋上定点,操作方法及钢筋绑扎方法同第 3 条.钢筋绑扎要注意:在底层钢筋安装时,纵向钢筋在环向钢筋上面;在上层钢筋安装时纵向钢筋在环向钢筋下面,即纵向钢筋在两层环向钢筋的里面。
5、钢筋的绑扎:上、下层钢筋安装完毕后,进行箍筋绑扎,在每个交叉点处均要安装箍筋,箍筋要勾在主筋上,箍筋与上下层钢筋连接处必须每点进行绑扎或点焊牢固,注意 1800 弯钩的箍筋弯钩要朝向一边。
隧道仰拱施工技术交底一、目的明确隧道仰拱施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范隧道仰拱施工作业。
二、编制依据(1)《高速铁路隧道工程施工技术指南》(铁建设(2010)241号)(2)《高速铁路隧道工程施工质量验收标准》(TB 10753-2010)(3)《关于进一步明确软弱围岩及不良地质铁路隧道设计施工有关技术规定的通知》铁建设[2010]120号(4)《新建沪昆客专施工图设计文件》及隧道参考图《沪昆贰隧参01~08》三、适用范围适用于新建沪昆客专隧道仰拱的施工作业,包括仰拱初期支护、仰拱及仰拱填充作业。
四、施工工艺及作业流程4.1 仰拱开挖(1)、开挖前进行测量放样,标识出内轨顶面高程,采用支距法确定开挖深度,在开挖成型后,进行断面检查,验收深度﹑弧型﹑净空。
隧底开挖轮轮廓和底部高程应符合设计要求,石质坚硬岩石个别突出部分(每1m2不大于0.1 m2) 侵入衬砌应小于5cm。
(2)、边墙基础及隧道底地质情况应满足设计要求,基底内无积水﹑浮渣。
(3)、隧底开挖时不得破坏基底加固处理桩体,开挖时必须预留桩顶30cm土体人工开挖。
(4)、仰拱开挖前必须完成钢架锁脚锚杆(管),软弱围岩隧道仰拱每循环开挖进尺不得大于3m。
(5)、为避免开挖震动对已形成的初期支护结构造成不利的影响和尽量控制超挖,仰拱开挖严禁放大炮,控制装药量。
(6)、尽量采用光爆技术开挖,控制好炮眼深度,炸药用量,为防止超挖,预留20cm采用人工和机械开挖,使仰拱基本成型。
(7)、仰拱开挖完后应采用风枪探孔对隧底周围岩溶进行探查。
分别在隧底左右线中心及隧底轴线处探孔。
探孔深度5m,断面环向间距5m,遇到岩溶异常时应适当加密﹑加深。
(8)、基底开挖完后对基坑中的虚渣、杂物、积水等必须清除干净,清除干净后应在基底铺设5~10㎝的M10的水泥砂浆或C10砼的找平层。
4.2 仰拱基底处理(1)、隧道基底处理可采用旋喷桩﹑灰土挤密桩﹑树根桩﹑钢管桩﹑袖阀管注浆以及采用高标号混凝土换填等方法。
隧道仰拱施工安全技术交底1. 引言本文档旨在对隧道仰拱施工安全技术进行详细交底,确保施工人员对仰拱施工过程中的安全要求和注意事项有全面的了解。
隧道仰拱施工是隧道工程中的重要环节,关系到施工质量和人员安全,因此必须严格按照相关规范和要求进行操作,并加强安全意识和技能培训。
2. 施工前的准备工作在进行隧道仰拱施工之前,必须进行充分的准备工作,以确保施工的安全性和质量达到要求。
2.1 施工准备•确保施工人员具备相应的施工资质和证书;•调查研究工程地质情况,制定详细的施工方案;•准备好所需的施工材料和设备,并进行检查和试验。
2.2 危险源辨识和风险评估对施工过程中的危险源进行辨识和评估,确定可能存在的风险,并制定相应的防范措施。
2.3 安全培训对施工人员进行安全培训,包括仰拱施工的操作要点、安全注意事项和紧急救援措施等内容,确保每个人都具备相应的安全技能和知识。
3. 仰拱施工过程中的安全要求和注意事项3.1 仰拱材料的检查和验收在使用仰拱材料之前,必须进行严格的检查和验收,确保材料的质量符合要求,并注意材料存放的安全。
3.2 仰拱施工作业面的检查和维护施工作业面必须保持整洁有序,清除杂物和积水,保证施工环境的安全和卫生。
3.3 安全防护设施的设置在仰拱施工现场必须设置必要的安全防护设施,如警示标志、防护网、警示灯等,以提醒和保护施工人员和过往车辆。
3.4 施工期间的监控和检测对施工过程中的各项参数进行监控和检测,确保施工的安全和质量,并及时采取相应的措施进行调整和修正。
3.5 应急预案和救援措施制定完善的应急预案和救援措施,确保在发生紧急情况时能够迅速、有效地进行救援和处理,保障施工人员的安全。
4. 事故案例分析和安全经验总结通过对一些隧道仰拱施工事故案例的分析,总结出施工过程中需要注意的安全重点和易发生的危险行为,以及避免事故发生的经验和对策。
5. 引用资料•《隧道工程施工安全技术规程》•《隧道工程施工质量验收规范》•《隧道工程施工防治地下水技术规程》以上是关于隧道仰拱施工安全技术交底的文档,希望能够对施工人员在进行仰拱施工时的安全要求和注意事项有所帮助。
一、交底目的为确保隧道仰拱支护施工安全,提高施工质量,明确施工过程中各项安全措施和技术要求,特进行本次安全技术交底。
二、交底对象全体隧道仰拱支护施工人员、现场管理人员及监理人员。
三、交底内容1. 施工准备- 人员配备:明确各工种人员数量、职责及技能要求。
- 材料设备:检查施工所需材料、设备是否齐全,符合规范要求。
- 施工方案:详细说明施工工艺、步骤、质量要求及安全措施。
2. 施工工艺及要点- 开挖:按照开挖方案进行,控制超挖,严禁欠挖。
采用半幅开挖,一次开挖长度3米。
- 初期支护:安设仰拱拱架,采用I20b工字钢,确保拱架稳定性。
- 模筑混凝土:仰拱混凝土应立外模,整体浇筑,一次成型。
填充混凝土应在仰拱混凝土终凝后浇筑。
- 防水处理:做好仰拱、填充层及底板混凝土的防水处理,确保结构防水性能。
3. 安全措施- 人员安全:加强安全教育,提高安全意识。
施工人员必须佩戴安全帽、安全带等个人防护用品。
- 机械安全:确保施工机械正常运转,定期检查维护,防止机械故障。
- 施工环境:保持施工现场整洁,通风良好,防止中毒、窒息等事故发生。
- 防火措施:施工现场严禁烟火,配备消防器材,确保火灾发生时能及时扑灭。
4. 应急预案- 针对可能出现的意外情况,制定应急预案,确保施工人员生命财产安全。
- 应急预案应包括:人员疏散、救援措施、医疗救护等内容。
四、注意事项1. 施工过程中,严格执行安全技术交底内容,确保施工安全。
2. 施工人员应熟悉施工工艺、操作规程及安全措施,提高自身安全意识。
3. 现场管理人员应加强对施工过程的监督检查,发现问题及时整改。
4. 监理人员应严格按照规范要求,对施工质量进行监督检查。
五、交底记录1. 交底时间:____年__月__日2. 交底地点:____3. 交底人:____4. 接收人:____六、附则本安全技术交底自发布之日起执行,如有未尽事宜,由施工方、监理方共同协商解决。
七、签字确认施工方代表:________监理方代表:________日期:____年__月__日。
