隧道仰拱施工技术交底
- 格式:doc
- 大小:470.50 KB
- 文档页数:13
隧道仰拱施工技术交底一、前言隧道仰拱施工是隧道建设的重要环节,也是关系隧道施工质量和安全的重要技术。
本文将从隧道仰拱施工的定义、施工难点、注意事项、要点等方面进行详细介绍。
二、隧道仰拱施工的定义隧道的仰拱施工是指在地质和气象条件允许的情况下,使用钢筋混凝土等材料对隧道顶部和侧面进行支护和加固,使得隧道能够承受来自内部和外部的各种荷载和力量。
仰拱的施工质量和工艺直接决定了隧道的使用寿命和安全性。
三、施工难点1. 岩石爆裂和滑坡隧道的施工过程中,可能会遇到软弱带、节理面等岩层,这些岩层很容易导致爆裂和滑坡。
对于这种情况,施工人员需要通过合理的爆破技术和控制挖掘速度等措施来减少不良影响。
2. 仰拱混凝土质量控制隧道仰拱的施工质量直接决定着隧道使用寿命和安全性,因此在施工过程中,对于混凝土的材料选用、施工工艺和质量控制等方面要严格把关,确保混凝土质量符合要求。
3. 施工设备和人员安全在隧道仰拱施工过程中,施工设备和人员的安全问题是非常重要的,特别是在施工过程中出现故障或事故时,要及时处理,保障施工队伍的安全。
四、注意事项1. 地质勘探和分层在隧道仰拱施工前,需要进行详尽的地质勘探和分层工作,以便合理选择施工材料和技术,并进行合理的隧道结构设计和加固措施。
2. 施工前准备和调试隧道仰拱施工前,需要进行周密的施工前准备工作,准备好必要的施工材料和设备,并进行认真的调试和演练,确保施工顺利进行。
3. 严格遵守安全规程在隧道仰拱施工过程中,需要严格遵守安全规程,加强施工现场安全管理,并及时保养和维护施工设备,确保施工过程中的人员和设备安全。
五、施工要点1. 钢筋混凝土质量控制在施工隧道仰拱时,钢筋混凝土质量的控制非常重要,需要注重施工工艺和施工材料的标准化控制,确保混凝土的强度、密实度、抗裂性和耐久性等各方面性能符合相关规定和标准。
2. 结构设计和加固计算在隧道仰拱结构的设计和加固计算过程中,需要充分考虑地质、气候、地形等因素的影响,灵活应用新材料、新工艺,制定合理的方案和措施,确保隧道的施工质量和使用安全。
仰拱施工技术交底一、引言仰拱施工技术是指在建筑施工中用于支撑拱顶的一种技术方法。
由于拱顶构造的特殊性,仰拱施工技术在施工过程中需要特别注意技术细节和施工安全。
本文将针对仰拱施工技术进行详细交底,以确保施工过程顺利进行。
二、仰拱施工前的准备工作1. 仰拱施工前,需对施工现场进行全面勘察,确定施工平面图和剖面图。
2. 确定仰拱施工所需材料和施工机械设备,并进行验收,确保其质量符合要求。
3. 设计合理的施工方案,包括施工工艺、施工步骤和安全措施等。
4. 协调好施工人员和相关单位,确定责任分工和工期安排。
三、仰拱施工的具体步骤1. 进行基坑开挖,确保基坑的平整和坚实。
2. 搭建支模架,根据仰拱的形状和尺寸,搭建适当的支模架,确保其稳定和安全。
3. 配置混凝土和浇筑,根据设计要求,配置合适的混凝土配合比,并进行适时的浇筑,确保浇筑质量。
4. 进行拱砖的砌筑,选择合适的拱砖规格和材质,按照设计要求进行砌筑。
5. 进行拱顶的封顶处理,确保拱顶的平整和牢固。
6. 进行拆模,并及时清理施工现场。
四、仰拱施工中需要注意的问题1. 施工过程中需严格按照设计图纸和施工方案进行操作,不得随意更改。
2. 施工期间需保持施工现场的整洁,定期清理垃圾和杂物。
3. 施工人员需使用符合安全要求的施工工具和设备,并正确佩戴个人防护用具。
4. 施工人员需熟悉仰拱施工技术,并具备相关的施工经验。
5. 施工中需密切注意材料和设备的使用情况,及时补充和更换。
6. 施工现场需设置明显的安全警示标志,做好安全防护措施。
五、仰拱施工后的验收和交接工作1. 施工完成后,需进行仰拱施工的验收工作,确保施工质量达到设计要求。
2. 将仰拱相关资料整理完善,供相关单位和业主查阅。
3. 进行仰拱施工过程的总结和反馈,为今后的施工提供经验和教训。
六、结语仰拱施工技术作为一种重要的支撑拱顶的技术方法,对建筑工程的质量和安全起着重要作用。
通过充分了解仰拱施工技术的要点和细节,并在实际施工中严格按照规范要求进行操作,能够保证仰拱施工的顺利进行。
仰拱施工技术交底一、背景简介仰拱是中国传统建筑的一种特色结构形式,以其独特的美学价值和优越的力学性能而广泛应用于我国古代宫殿、寺庙、园林等建筑中。
仰拱施工技术是一门需要经过严格培训和长期实践才能掌握的技术,本文将就仰拱施工技术进行交底。
二、施工前概述施工前应根据设计要求和施工方案,仔细排查工程地段的地基、地质条件、地下水位、场地勘测、施工选址等问题,保证施工期间的安全和质量。
三、材料和设备3.1 材料仰拱施工中主要用到的材料包括:1.红砖或黄土砖,砖的质量和标准必须符合国家规定的标准。
2.砂浆,应根据设计要求和砖的材质选用适当的砂浆。
3.铁丝,用于将砖块绑扎在一起。
4.预应力钢筋,用于增加仰拱的强度和稳定性。
3.2 设备仰拱施工中主要使用的设备包括:1.吊篮,用于提供高处作业的安全工作平台。
2.钢管脚手架,用于提供低处的施工工作平台。
3.起重机,用于布置和移动设备。
4.活干挂机,用于将砖块吊到高处。
5.泵送机,用于将砂浆泵送到施工现场。
四、施工步骤4.1 准备工作1.对施工现场进行检查,确认地面平整且没有障碍物。
2.检查和保管仰拱构件材料,并检查质量标准符合规定。
4.2 布置仰拱1.根据设计要求,选好位置,确定仰拱构件的几何尺寸。
2.按照施工图纸要求,在地面上绘制布线和分块线。
3.根据块号和几何尺寸,在地面上用不易弯曲的金属线或木条绑成目标形状的网格。
4.3 准备砖块和砂浆1.砖块应先在水中浸泡,确保其能够充分吸水。
2.按照设计要求配制砂浆,确保砂浆质量达标。
4.4 砌筑仰拱1.砌筑时应严格按照设计要求和砖的材质进行砌筑。
2.在砌进一个模块后,用铁丝将砖块绑扎在一起。
3.在砌筑过程中,保证每一层的砖块要水平,并加强砖间缝的拉结。
4.在每一层后,用经济型线或紧线检查竖直度和砖后张量的均匀性,调整误差。
5.砌筑过程中要及时清理多余砂浆和垃圾。
4.5 安装预应力钢筋1.在仰拱压顶时,可以根据需要采用预应力钢筋加固。

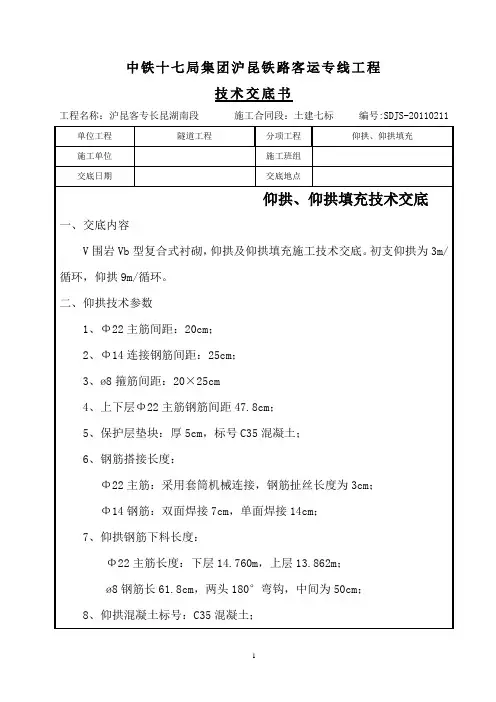

隧道仰拱施工技术交底一、目的明确隧道仰拱施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范隧道仰拱施工作业。
二、编制依据(1)《高速铁路隧道工程施工技术指南》(铁建设(2010)241号)(2)《高速铁路隧道工程施工质量验收标准》(TB 10753-2010)(3)《关于进一步明确软弱围岩及不良地质铁路隧道设计施工有关技术规定的通知》铁建设[2010]120号(4)《新建沪昆客专施工图设计文件》及隧道参考图《沪昆贰隧参01~08》三、适用范围适用于新建沪昆客专隧道仰拱的施工作业,包括仰拱初期支护、仰拱及仰拱填充作业。
四、施工工艺及作业流程4.1 仰拱开挖(1)、开挖前进行测量放样,标识出内轨顶面高程,采用支距法确定开挖深度,在开挖成型后,进行断面检查,验收深度﹑弧型﹑净空。
隧底开挖轮轮廓和底部高程应符合设计要求,石质坚硬岩石个别突出部分(每1m2不大于0.1 m2) 侵入衬砌应小于5cm。
(2)、边墙基础及隧道底地质情况应满足设计要求,基底内无积水﹑浮渣。
(3)、隧底开挖时不得破坏基底加固处理桩体,开挖时必须预留桩顶30cm土体人工开挖。
(4)、仰拱开挖前必须完成钢架锁脚锚杆(管),软弱围岩隧道仰拱每循环开挖进尺不得大于3m。
(5)、为避免开挖震动对已形成的初期支护结构造成不利的影响和尽量控制超挖,仰拱开挖严禁放大炮,控制装药量。
(6)、尽量采用光爆技术开挖,控制好炮眼深度,炸药用量,为防止超挖,预留20cm采用人工和机械开挖,使仰拱基本成型。
(7)、仰拱开挖完后应采用风枪探孔对隧底周围岩溶进行探查。
分别在隧底左右线中心及隧底轴线处探孔。
探孔深度5m,断面环向间距5m,遇到岩溶异常时应适当加密﹑加深。
(8)、基底开挖完后对基坑中的虚渣、杂物、积水等必须清除干净,清除干净后应在基底铺设5~10㎝的M10的水泥砂浆或C10砼的找平层。
4.2 仰拱基底处理(1)、隧道基底处理可采用旋喷桩﹑灰土挤密桩﹑树根桩﹑钢管桩﹑袖阀管注浆以及采用高标号混凝土换填等方法。
隧道仰拱施工技术交底隧道仰拱施工是保证隧道施工和运营期间安全的关键,仰拱施工质量是保证重载铁路运行的基础,严格按设计施工、标准化作业是保证施工质量的重要环节。
搞好施工交底、明确设计要求、质量标准、作业程序、施工工艺是保证仰拱工程质量,及早封闭成环的重点。
一、仰拱初支、二衬设计参数二、仰拱施工及安全步距要求仰拱(或底板)应超前拱墙二次衬砌施工,仰拱一次开挖支护长度3米,浇筑长度6或12米。
仰拱栈桥采用I30-40a型钢现场焊制,长度8~15米,栈桥单幅面宽120cm,栈桥行车面用防滑钢板或Ф25以上钢筋焊制。
附图:仰拱混凝土施工应立外模,仰拱、底板混凝土应整体浇筑,一次成型。
填充混凝土应在仰拱混凝土终凝后浇筑,严禁与仰拱一起浇筑。
根据铁道部铁建设【2010】120号《关于进一步明确软弱围岩及不良地质铁路隧道设计施工有关技术规定的通知》要求,结合中南公司中南铁筹【2010】56号《山西中南部铁路通道线下工程施工技术规定》(试行)的通知,仰拱开挖支护及二次衬砌安全步距要求如下:(1)仰拱开挖前必须完成钢架锁脚锚杆施工,每循环开挖进尺不得大于3m,仰拱开挖后初期支护应及时施作并封闭成环,Ⅳ、Ⅴ级围岩封闭位置距离掌子面不得大于35m。
(2)仰拱二次衬砌应及时施作,仰拱二衬距掌子面距离:Ⅴ级围岩不能大于40m;Ⅳ级围岩不能大于70m;Ⅲ级围岩不能大于90m。
(3)软弱围岩及不良地质隧道二次衬砌距掌子面距离:Ⅳ级围岩不得大于90m;Ⅴ级围岩不得大于70m;Ⅲ级围岩台阶法不得大于130m;全断面法不得大于120m;Ⅱ级围岩全断面法不得大于150m。
仰拱施工工序示意图:三、仰拱施工工艺施工前于隧道边墙每隔5米施放测量控制点,作为仰拱开挖及混凝土施工控制点。
为不影响机械车辆通行,仰拱、仰拱填充利用栈桥平台进行混凝土施工。
混凝土在洞外采用拌和站集中拌和,混凝土搅拌运输车运至洞内进行浇筑。
仰拱施工一般程序:测量→开挖出渣→清除浮渣、初期支护→安装二衬仰拱钢筋→安装模(1)仰拱开挖仰拱采用钻爆法开挖,挖掘机、装载机、自卸车出渣,爆破参数参照前述Ⅳ、Ⅴ级围岩部分开挖参数,开挖仰拱时应注意两侧边墙拱脚处附近不要钻设炮眼,拱脚处欠挖部分采用风镐凿除,以免松动边墙钢架,为了控制超欠挖,应加强仰拱开挖标高的测量工作及加强装药量的控制,出渣后应及时清除仰拱上的浮渣,为一衬施工创造条件。
(施工方案)仰拱施工技术交底(可以直接使用,可编辑优秀版资料,欢迎下载)施工技术交底书重庆市轨道交通一号线(沙坪坝—大学城段)工程中梁山隧道仰拱施工方案中建五局重庆市轨道交通一号线中梁山隧道工程项目经理部第一章编制依据及原则1.1编制依据:1。
1.1与业主签订的中标合同文件;1.1.2北京城建设设计研究总院提供的施工图;1。
1。
3地形、地质及环境条件的实地调查和复核资料;1。
1。
4本合同段实施性施工组织设计编写大纲.1。
1.5《铁路隧道施工规范》(TB1 4-2002)1.1。
6《铁路隧道工程施工质量验收标准》(TB10417—2003)1。
1。
7《锚杆喷射混凝土支护规范》(GB50086-2001)1.1.8《地下工程防水技术规范》(GB50108-2001)1.1。
9《钢筋机械连接通用技术规程》(JGJ107—2003)1。
2.0《混凝土外加剂应用技术规范》(GB50119-2003)1.2。
1 我公司在地铁及地下工程施工方面成熟的施工技术及施工管理经验。
1.2 编制原则:遵循招标文件、设计文件、施组、质量标准等规定,严格按照有关规定条款进行施工组织、运作,确保工程按照规定要求达标,即质量、安全、工期、文明施工、环境保护、工程成本等的最佳组合;1。
2。
2强化内部管理、提高技能素质,依靠科技,精心施工,合理安排,严格按照项目法管理原则进行操作,实现工程成本与管理的最佳组合。
1.2。
3以保质保量、安全稳妥为指导思想。
针对现场各部位的实际情况作相应的加强处理.第二章、工程概况中梁山隧道是重庆市轨道交通一号线(沙坪坝~大学城段)双碑北站~赖家桥站区间的一部分,两侧与高架桥线路连接,隧道进口起点里程为K23+808。
000,隧道出口终点里程为K28+137。
000,全长约4.329km,是目前国内城市轨道交通领域拟建的最长山岭隧道,属长大山岭隧道,隧道工程地质条件复杂,基本集中了破碎带、地下水量大、涌水、突泥、溶洞、瓦斯等不良地质条件,施工难度大,不可预见性强成为了本项目的最大特点.第三章、施工准备3。
仰拱施工安全技术交底一、引言近年来,随着建筑行业的快速发展,仰拱施工在大型建筑项目中得到了广泛应用。
仰拱施工作为一种高难度的施工工艺,要求工人具备一定的技术和安全意识。
本文将介绍仰拱施工的基本原理和常见的安全技术交底,以提高工人的安全意识和施工质量。
二、仰拱施工的基本原理仰拱施工是指在建筑物的顶部建立起一个类似于拱形的结构来支撑建筑物的上部荷载。
它能够在保证建筑物结构稳固的同时,减小了建筑物本身的自重,提高了房屋的承重能力。
仰拱施工的基本原理包括以下几个方面:1. 拱的合理设计:根据建筑物的结构特点和所需的承重能力,设计合理的仰拱形状和尺寸,确保拱的稳定和承载能力。
2. 拱的施工工艺:在仰拱施工过程中,要注意控制施工的速度和压力,确保拱的形状和结构的稳定性。
同时,还需要选择合适的施工材料和工艺,确保施工质量和安全性。
3. 拱的支撑措施:在仰拱施工过程中,需要采取一系列支撑措施,如加固板和支撑杆等,以确保拱的稳定性和安全性。
三、仰拱施工的安全技术交底1. 安全意识教育:在进行仰拱施工前,必须对施工人员进行安全意识教育。
要重点强调施工过程中的危险因素和安全注意事项,提高工人的安全意识和责任心。
2. 施工现场管理:在仰拱施工现场,要加强施工队伍的管理和协调。
必须制定详细的施工计划和安全措施,并严格执行。
3. 施工安全设施:在仰拱施工现场,要配备必要的安全设施,如安全带、安全网等。
同时,要设置明确的安全警示标志和隔离带,确保施工安全。
4. 施工操作规范:仰拱施工过程中,要严格按照施工操作规范进行施工。
特别是对于拱的组装、拆卸和调整等关键工序,要进行详细的技术交底,确保操作的正确和安全。
5. 施工质量检查:在仰拱施工过程中,要进行严格的质量检查,确保施工质量合格。
对于出现的施工质量问题,要及时进行整改和处理,以保证工程的安全性和可靠性。
四、结论仰拱施工作为一种高难度的施工工艺,要求工人具备一定的技术和安全意识。
隧道仰拱施工技术交底一、施工准备1、施工前,应将隧底虚渣、杂物、泥浆、积水等清除干净,并用高压风将隧底吹洗干净,超挖应采用同等级混凝土回填。
2、仰拱的整体浇筑应采用防干扰作业栈桥等架空设施,以保证作业空间和新浇筑混凝土结构不受损坏。
3、隧底开挖后应及时对隧底进行喷混支护,仰拱或底板混凝土应整体浇筑,一次成形,严禁半幅施工。
且仰拱混凝土与仰拱填充混凝土分开浇筑。
严禁仰拱与填充混凝土一次浇筑。
4、熟悉仰拱配筋图及仰拱及仰拱填充施工工艺。
二、施工工艺开挖前先将仰拱位置测放出来,然后沿开挖线采用挖机开挖或爆破的方法进行施作,开挖过程中应及时测放隧底高程,防止开挖深度不够。
开挖完成后,对图纸设计为全环钢架的围岩施工段,及时安装仰拱钢架并喷混支护。
(二)钢筋施工开挖完成后,根据测量放线的位置布置仰拱钢筋,钢筋施工要求如下:1、钢筋接头的布置应符合规定要求。
2、钢筋的交叉点应用铁丝绑扎结实,必要时,亦可用点焊焊牢。
3、除设计有特殊规定者外,箍筋应与主筋垂直。
4、钢筋绑扎必须保证各种钢筋的保护层厚度。
5、仰拱左右端头关模时,必须把钢筋留出接头。
(三)混凝土施工1、浇筑混凝土前,应对支架、模板、钢筋和预埋件进行检查,并做好记录,符合设计要求后方可浇筑。
模板内的杂物、积水和钢筋上的污垢须清理干净。
模板如有缝隙,应填塞严密,模板内面应涂刷脱模剂。
浇筑混凝土前,应检查混凝土的均匀性和坍落度。
2、自高处向模板内倾卸混凝土时,为防止混凝土离析,从高处直接倾卸时,其自由倾落高度不宜超过2m,不发生离析为准;当倾落高度超过2m时,应通过串筒、溜管或振动溜管等设施下落。
混凝土堆积高度不得超过lm.3、混凝土按一定厚度、顺序和方向分层浇筑,在下层混凝土初凝或能重塑前浇筑完成上层混凝土。
在倾斜面上浇筑混凝土时,应从低处开始逐层扩展升高,保持水平分层。
混凝土分层浇筑厚度根据捣实方法确定,使用插入式振动器浇筑厚度不大于30cm,用表面振动器浇筑层厚度25cm,人工捣实浇筑层厚度不大于15cm。
1 技术交底书项目名称 遵义至余庆高速公路TJ-Ⅷ标项目经理部第 页 共 5 页交底编号工程名称 铁厂隧道出口仰拱施工 设计文件图号 铁厂隧道先期开工施工资料送审稿施工部位 铁厂隧道出口 交底日期 2018.5.28一、适用范围本交底适用于遵余高速公路TJ-Ⅷ标项目经理部铁厂隧道出口:左线Z15K74+720~Z15K74+820、右线K74+720~K74+820段仰拱施工,其中左线Z15K74+810~720、右线K74+800~720采用S-Va 衬砌施工。
二、交底内容本交底主要针对铁厂隧道出口仰拱施工工艺和方法。
三、施工工艺和方法1、施工工艺流程为:仰拱开挖→C20砼初喷4cm →钢筋模板安装→止水带及排水管安装→C30砼施工→中心水沟模板安装→C25中心水沟砼施工→C15仰拱填充施工→C20砼路面基层施工。
2、施工准备(1)施工前由技术负责人组织相关人员对施工段围岩情况进行实地踏勘,与设计图纸进行比对,澄清有关技术问题。
(2)组织测量组对各测量控制点进行复测,确保测量精度,并根据设计图纸和施工技术交底进行仰拱位置中线、开挖轮廓线的精确放样。
(3)对所有参加的施工人员进行技术交底和培训。
(4)对砂、石料、水泥、钢筋等进场检验,拌和设备调试等。
(5)施工用风系统建立健全,以满足施工要求。
3、仰拱开挖①隧底开挖应采用全幅分段施工,上面铺设仰拱栈桥,每循环开挖长度宜控制在10m 。
当仰拱施工滞后下部台阶开挖面30~40m 时,应停止前方工作面开挖或短距离跳槽进行隧底开挖。
短距离跳槽的次数不得多余3次,每次跳槽间隔不得大于10 m 。
②隧底开挖后,应及时清除虚渣、杂物、泥浆、积水,立即初喷4cm 厚C40混凝土封闭岩面(Va 段有初支仰拱浇筑,不需要砼初喷)。
