关于保护层垫块技术交底
- 格式:doc
- 大小:40.00 KB
- 文档页数:1
垫层砼及防水保护层技术交底1. 垫层砼的作用垫层砼位于混凝土基础板下方,是为了分散和承担水平荷载,同时填平基础板上的不平整部分,提高基础板的平整度。
垫层砼的厚度一般为10厘米左右。
2. 垫层砼的施工要求垫层砼的材料应符合设计要求,强度等级应不低于C15。
施工前要仔细检查垫层砼底面,如有洞槽或松散部分,应先修补并浇注一层底层砼。
在垫层砼施工中应采用钢筋网加固,确保垫层砼的整体性和稳定性。
3. 防水保护层的作用防水保护层的主要作用是防止地下水或降雨渗入建筑物内部,保证建筑物的使用寿命和安全性。
防水保护层一般采用聚合物防水卷材,其厚度根据设计要求在两毫米左右。
4. 防水保护层的施工要求防水保护层应采用单层或双层覆盖,并应保证材料的密实性和贴合度。
在施工前,要仔细检查基础表面,如有凹凸不平的部分应进行修补和整平。
同时,防水层之间应保证有足够的重叠度(15厘米左右)以确保密闭性。
最后,在进行墙体施工前应先对防水层进行充分的检查和测试,以确保其牢固性和防水效果。
5. 施工注意事项•垫层砼和防水保护层都应在天气适宜的情况下施工,避免在低温或高湿度的情况下进行施工。
•在施工前应充分清理施工区域,尤其是在基础表面和墙的接口处要清理干净,保证施工的质量和效果。
•在施工过程中,应采用专用的工具和设备,保证施工效率和质量。
•如果出现质量问题,应及时采取措施处理,不得因为时间紧迫而忽略质量问题。
6.垫层砼和防水保护层是建筑物中非常重要的两个施工环节,其质量和效果会直接影响到建筑物的使用寿命和安全性。
在施工过程中要认真执行设计要求和施工规范,尽可能做到完美施工,确保建筑物的质量和安全。
技术交底书
交底单位:莞惠城际轨道交通GZH-4标项目经理部
工程名称:二衬钢筋砼保护层垫块技术交底受控编号:GCB-SJ-
主送单位:工程管理部日期:
接收单位:各架子队接收人:
二衬钢筋砼保护层垫块技术交底
交底内容:
本交底适用于莞惠城际GZH-4标GDK19+780-GDK25+080段暗挖隧道二衬钢筋保护层垫块施工。
为保证二衬砼钢筋保护层达到设计及规范要求,脱模后混凝土保护层表面不留疤痕,二衬钢筋需采用保护垫块以起到美观工程、保证工程质量的作用。
技术要求
莞惠4标二衬钢筋保护层厚度为5cm,钢筋保护垫块的设置由两部分组成:
①二衬仰拱部分采用砼垫块,强度同二衬砼强度,由各架子队自己加工,制作成
5cm(长)*5cm(宽)*5cm(厚)砼块,垫块间距为1m*1m,呈梅花型布置。
②二衬边墙及拱顶采用塑料垫块,采取卡、套等方式直接固定在钢筋上,拱顶90°
范围垫块间距为1m*1m,边墙垫块间距为1.5m*1.5m,呈梅花型布置。
塑料垫块资料图片
编制人:审核人:第1页,共1页。
技术交底记录5.在地坑、排水沟等有坡度地方一定严格控制,防止倒坡、积水;绑扎钢筋前基层必须经过严格检查验收。
6.基层表面应平整。
用2m长的直尺检查时,直尺与基层表面间的空隙不应超过5mm,空隙只允许平缓变化,且每米长度内不得超过一处。
若表面高低不平或凹坑较大时,应用1:2的水泥砂浆抹平。
7.基层表面的阴阳角处、凸出表面的部位均应作出设计角度,棱角顺直在一条直线上。
8.垫层砼允许偏差表面平整度:5mm,用2米靠尺和楔形塞尺检查;标高:±10mm,用水平仪检查;坡度:不大于30mm,用坡度尺检查;厚度:在个别地方不大于设计厚度的1/10mm,用尺量检查。
四、成品保护1.在已浇筑的砼强度达到5Mpa以上才允许在上行走或进行下一道工序施工;2.在基础混凝土保护层浇筑时,随时作好对防水层的保护,避免破坏防水层。
五、应注意的质量问题1.砼不密实:摊铺要均匀压实,局部垫层太薄也会造成不密实;2.表面不平、标高不准:操作时未认真找平。
铺砼时必须根据所拉水平线掌握砼的铺设厚度,振压密实后再次拉水平线检查平整度,去高填平后,用木刮杆刮平,终凝前应抹压2遍。
3.不规则裂缝:摊铺不均匀,面积太大没有压实等。
六、安全注意事项1、进入现场必须戴好安全帽,严禁酒后作业。
2、禁止攀越、穿过栏杆作业,严禁在防护栏杆内堆放材料,边坡近处严禁堆放重物。
随时注意保护边坡,保持稳定,不得直接在坡顶卸料,以防失稳。
3、若是夜间施工必须确保灯光照明正常。
4、安全用电,禁止私拉乱设,非专业电工禁止接线,接入坑内的配电箱应先检查电线绝缘是否良好,接地线、开关应符合要求,振动时严禁振击电线。
5、振动器操作人员必须戴胶皮手套,以防触电,其中要有专人负责移动胶皮线。
两台振动器相临作业时,前后距离不得小于5米。
6、所用的电动机具应设触电保护器,每机应单独设置,不的共用。
七、文明施工措施1、保持现场道路平整畅通,有排水措施,不得有积水,现场排水经沉淀后方能排入污水管道。

底板、地下室外墙及水池墙临水侧垫块一、概述本工程基础形式为筏板基础,底板、地梁底部钢筋保护层均采用50×50×35(厚)mm的防水细石混凝土垫块;地梁、地下部分外墙及水池墙立面临水侧采用40×40×30(厚)mm的防水砂浆垫块;其它部分结构钢筋保护层垫块采用定型塑料垫块。
二、施工准备1、材料:P.O32.5水泥、中砂、20mm豆石、12mm厚竹胶板、35mm宽木条、防水粉、火烧丝、50mm圆钉。
2、机具、平锹、木抹子、5m盒尺、3m铝合金靠尺、50×100方木。
三、作业条件1、各种主要材料均已验收合格。
2、作业和存放的场地已经硬化好,满足作业要求的平整度和稳定性条件。
四、施工工艺制作模具→拌制混凝土→浇筑混凝土(砂浆)→放置绑丝→洒水养护在现场找出一块坚硬的场地,并将其表面处理平整、干净。
(一)细石混凝土垫块(厚度35mm,尺寸50×50,数量15000块)1、用50mm的圆钉将35mm宽的木条垂直钉于竹胶板四周,保证木条上表面距竹胶板上表面35mm,圆钉间距300mm,并保证制作好的模具延长向和宽向均满足55mm的分格,并将分格线弹于竹胶板四周的木条表面上。
2、将水泥:中砂:石子=1:2:3的体积比,并掺入水泥重量3%的防水粉拌制均匀,坍落度30-50mm。
3、将竹胶板表面清理干净,用水冲洗湿润后,将拌制好的细石混凝土浇筑于模具内,用木抹子拍打密实后,用铝合金靠尺沿四周木条的上表面找平,再用铁抹子压出光面。
4、按照四周木条上的分割线拉线用铁抹子将混凝土分出50×50mm的格,保证铁抹子深入到竹胶板表面。
5、再将绑丝两根对折后插入每个垫块中,绑丝两端分开不小于20mm。
6、在混凝土浇筑完8小时后开始洒水养护14天,保证混凝土始终处于湿润状态。
(二)砂浆垫块(30mm厚,尺寸40×40,数量10000块)1、其它步骤同混凝土垫块施工。

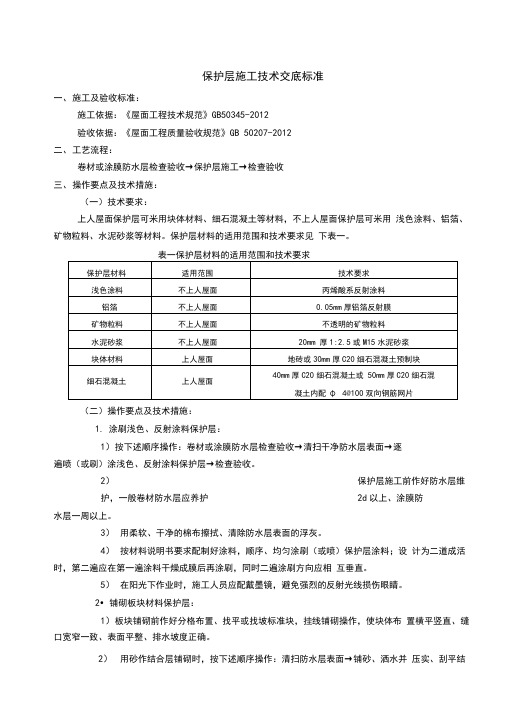

保护层施工技术交底标准一、施工及验收标准:施工依据:《屋面工程技术规范》GB50345-2012验收依据:《屋面工程质量验收规范》GB 50207-2012二、工艺流程:卷材或涂膜防水层检查验收→保护层施工→检查验收三、操作要点及技术措施:(一)技术要求:上人屋面保护层可采用块体材料、细石混凝土等材料,不上人屋面保护层可采用浅色涂料、铝箔、矿物粒料、水泥砂浆等材料。
保护层材料的适用范围和技术要求见下表一。
(二)操作要点及技术措施:1.涂刷浅色、反射涂料保护层:1)按下述顺序操作:卷材或涂膜防水层检查验收→清扫干净防水层表面→逐遍喷(或刷)涂浅色、反射涂料保护层→检查验收。
2)保护层施工前作好防水层维护,一般卷材防水层应养护2d以上、涂膜防水层一周以上。
3)用柔软、干净的棉布擦拭、清除防水层表面的浮灰。
4)按材料说明书要求配制好涂料,顺序、均匀涂刷(或喷)保护层涂料;设计为二道成活时,第二遍应在第一遍涂料干燥成膜后再涂刷,同时二遍涂刷方向应相互垂直。
5)在阳光下作业时,施工人员应配戴墨镜,避免强烈的反射光线损伤眼睛。
2.铺砌板块材料保护层:1)板块铺砌前作好分格布置、找平或找坡标准块,挂线铺砌操作,使块体布置横平竖直、缝口宽窄一致、表面平整、排水坡度正确。
2)用砂作结合层铺砌时,按下述顺序操作:清扫防水层表面→铺砂、洒水并压实、刮平结合砂层→按挂线铺摆块体并拍实、放平、压稳→用砂填充接缝并压实到板厚的一半高→湿润缝口并用1:2水泥砂浆将接缝勾成凹缝→分格缝密封嵌填→清理、清扫保护层表面→检查验收。
①接缝宽度一般控制在10mm左右。
②保护层周边500mm范围内,应改用低强度等级的水泥砂浆做结合层,防止结合层砂流失。
3)用水泥砂浆作结合层铺砌时,按下述顺序操作:清扫防水层表面→做隔离层→摊铺水泥砂浆→按挂线摆铺块体并挤压结合砂浆→接缝用砂浆勾成凹缝→分格缝密封嵌填清理、清扫保护层表面→检查验收。
①块体铺砌前应浸水湿润并凉干。

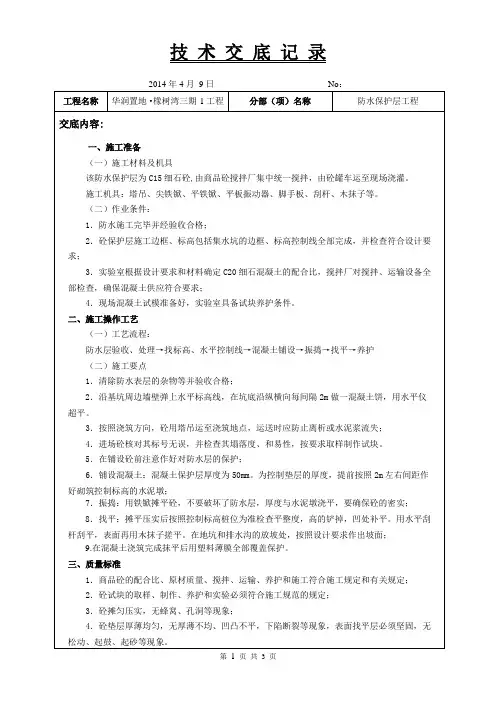

防水保护层施工技术交底技术交底记录工程名称交底部位交底内容:一、施工准备(一)施工材料及机具该垫层C20细石砼由实验室提供配合比,由商品砼搅拌厂集中统一搅拌,由砼罐车运至现场浇灌。
施工机具:手推车、尖铁锨、平铁锨、平板振动器、溜槽、脚手板、刮杆、木抹子等。
(二)作业条件:1.防水施工完毕并经验收合格;2.砼保护层施工边框、标高包括地坑、排水沟的边框、标高控制线全部完成,并检查符合设计要求;3.实验室根据设计要求和材料确定C20细石混凝土的配合比,搅拌厂对搅拌、运输设备全部检查,确保混凝土供应符合要求;4.现场混凝土试模准备好,实验室具备试块养护条件。
二、施工操作工艺(一)工艺流程:防水层验收、处理→找标高、水平控制线→混凝土铺设→振捣→找平→养护(二)施工要点1.肃清防水表层的杂物等并验收合格;2.沿基坑周边墙壁弹上水平标高线,在坑底沿纵横向每距离3m做一混凝土饼,用水平仪超平。
3.在基坑边作好溜槽,溜槽距空中保持1.0m以上,以轻易小推车直截接料,并能够防止发生离析征象;4.按照浇筑方向铺设脚手板,脚手板上铺一层旧竹胶板,脚手板下铺一层彩条布,砼用小推车运至浇筑地点,运送时应防止离析或水泥浆流失;5.进场砼核对其标号无误,并检查其塌落度、和易性,按要求取样制作试块,保证2组标准养护试块、5组同条件试块;6.在铺设砼前注意作好对防水保护层的保护;7.铺设混凝土:混凝土垫层厚度为50mm。
为控制垫层的厚度,提前按照3m左右间距作好砌筑控制标高的水泥墩;8.振捣:用铁锨铺平砼,不要破坏了防水层,厚度与水泥墩浇平,要确保砼的密实;9.找平:铺平压实后按照掌握标高桩位为准检查平整度,高的铲掉,凹处补平。
用水平刮杆刮平,表面再用木抹子搓平。
在地坑和排水沟的放坡处,按照设想要求作出坡面;10.在混凝土浇筑完成抹平后用塑料薄膜全部覆盖保护。
兰海公馆1#楼、2#楼、产权酒店及车库防水保护层施工单位工序名称XXX一005XXX防水保护层施工技术交底记录工程名称交底部位交底内容:3、质量尺度1.商品砼的配合比、原材质量、搅拌、运输、养护和施工符合施工规定和有关规定;2.砼试块的取样、制作、养护和实验必须符合施工规范的规定;3.砼摊匀压实,无蜂窝、孔洞等现象;4.砼垫层厚薄均匀,无厚薄不均、凹凸不屈,下陷断裂等征象,表面找平层必须坚固,无松动、起鼓、起砂等征象。

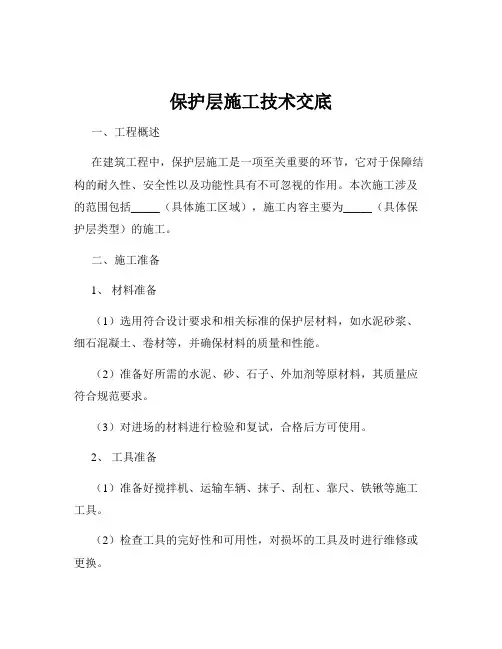

保护层施工技术交底一、工程概述在建筑工程中,保护层施工是一项至关重要的环节,它对于保障结构的耐久性、安全性以及功能性具有不可忽视的作用。
本次施工涉及的范围包括_____(具体施工区域),施工内容主要为_____(具体保护层类型)的施工。
二、施工准备1、材料准备(1)选用符合设计要求和相关标准的保护层材料,如水泥砂浆、细石混凝土、卷材等,并确保材料的质量和性能。
(2)准备好所需的水泥、砂、石子、外加剂等原材料,其质量应符合规范要求。
(3)对进场的材料进行检验和复试,合格后方可使用。
2、工具准备(1)准备好搅拌机、运输车辆、抹子、刮杠、靠尺、铁锹等施工工具。
(2)检查工具的完好性和可用性,对损坏的工具及时进行维修或更换。
3、技术准备(1)熟悉施工图纸和相关规范,明确保护层的施工要求和技术要点。
(2)制定施工方案和技术交底,向施工人员进行详细的技术交底,确保其了解施工流程和质量标准。
4、基层处理(1)将基层表面的杂物、灰尘、油污等清理干净,确保基层表面平整、坚实。
(2)对基层表面进行凿毛处理,以增强保护层与基层的粘结力。
(3)对基层表面的裂缝、孔洞等缺陷进行修补处理,确保基层质量符合要求。
三、施工流程1、水泥砂浆保护层施工(1)按照设计要求的配合比配制水泥砂浆。
(2)在基层上均匀涂刷一层水泥浆,以增强粘结力。
(3)将水泥砂浆摊铺在基层上,用刮杠刮平,并用抹子压实抹平。
(4)在水泥砂浆初凝前进行第二次抹压,以消除表面的裂缝和气泡。
(5)施工完成后,及时进行养护,养护时间不少于 7 天。
2、细石混凝土保护层施工(1)按照设计要求的配合比配制细石混凝土。
(2)将细石混凝土浇筑在基层上,用振捣器振捣密实。
(3)用刮杠刮平,并用抹子压实抹平。
(4)在混凝土初凝前进行表面压光处理。
(5)施工完成后,及时进行养护,养护时间不少于 14 天。
3、卷材保护层施工(1)在基层上涂刷基层处理剂,待干燥后铺贴卷材。
(2)卷材铺贴应平整、顺直,不得有褶皱、空鼓等现象。
