支座安装及支座灌浆
技术交底
技术交底单
施工单位:中铁二十一局鲁南高铁项目部编号:LQTJ-2-QL
2.支座四角采用垫块调整标高,支座调整就位后,在下支座板底面与支承垫石顶面之间应留有20~30mm的空隙,以便灌注无收缩高强度灌注材料,见下图:
3.灌浆采用重力灌浆方式,灌浆前应估算浆体体积,备料充足。
灌浆口高度应保证灌浆密实。
灌注使用体积数量不应与计算值参数过大误差,应防止中间缺浆。
4.灌浆时应先灌注支座预留锚栓孔,当支座预留孔接近灌注满时再由支座中心部位向四周注浆,直至从钢模与支座底板周边间隙观察到灌浆材料全部灌满为止。
5.灌浆性能应满足《铁路桥梁球型支座》TB/T3320-2013的规定。
灌浆前应初步设计所需浆体的体积,实际灌浆用浆体数量不应与计算值差距太大,防止中间部位缺浆。
6.灌注材料达到20MPa后,拆除模板,检查是否有漏浆处,必要时对漏浆处进行修补,待浇筑梁体混凝土后,张拉预应力筋前,及时拆除各支座的连接板及连接螺栓,对支座油漆破损部位进行修补,并安装支座围板,完成支座安装。
座浆法:
1.凿毛支座就位部位的支承垫石表面,清除预留锚栓孔中的杂物,并用水。
震安科技股份有限公司隔震支座指导安装技术交底目录第一章适用范围 ............................................................................................................ - 1 -第二章编制依据 ............................................................................................................ - 1 -第三章施工安装准备 .................................................................................................... - 1 -1技术准备 ............................................................................................................ - 1 -2人员准备 ............................................................................................................ - 2 -3工器具和设备准备 ............................................................................................ - 2 -第四章安装方法及要求 ................................................................................................ - 2 -1作业流程图 ........................................................................................................ - 2 -2安装前检查 ........................................................................................................ - 3 -3安装步骤及要求 ................................................................................................ - 3 -4构造措施 .......................................................................................................... - 10 -5施工问题及处理建议 ...................................................................................... - 14 -6过程监测 .......................................................................................................... - 17 -第五章隔震工程验收 .................................................................................................. - 19 -1产品检验与验收 .............................................................................................. - 19 -2施工过程检验与验收 ...................................................................................... - 20 -3验收资料 .......................................................................................................... - 21 -4专项和竣工验收 .............................................................................................. - 22 -5隔震标识及维护 .............................................................................................. - 22 -第一章适用范围本指导安装手册适用于震安科技股份有限公司所供货项目建筑隔震橡胶支座的施工指导安装。
支座安装施工作业指导书1、适用范围预制箱梁、桥位制梁的支座安装施工。
2、作业准备2.1内业技术准备2.1.1组织人员熟悉设计摩氏,熟窥喃眼术标准,进行图Z氏会审工作。
2.1.2编制桥梁支座安装作业技术交底资料和操作规程,认真组织技术交底。
2.1.3制定施工安全保证措施,提出应急预案。
2.2外业技术准备2.2.1建立完善的检修、保养制度,定期对设备重要部件进行探伤检查。
2.2.2施工作业层中所涉及的各种外部技术数据收集,如支座尺寸大小。
2.2.3 了解沿线交通、电力线、通讯线及影响走行的障碍物情况。
3、支座安装施工艺流程及施工方法与要求 3.1 支座安装工艺流程如下:①支座安装前,仔细检查支座连接状况是否正常,不得任意松动上、下支座连接螺栓;检查支座底板四角相对高差,活动支座的纵横向错动量。
30-50mm----------- 支座②将梁底预埋钢板清理干净,并将与上支座连接的螺栓孔内涂抹黄油。
③支座安装前在支座上标示出中心线,由技术人员确定支座的位置及安装方向后,用3吨叉车配合人工将支座安装在箱梁的底部,用加力杆加力旋紧支座与梁体连接螺栓,上支座可携怕制糠m板与梁底预埋钢板间不得有空隙。
=一赫—千斤顶------- 支座------- M④架梁前标示出垫石的十字中心线;检查墩台纵、横向错动量,同端支座中心横向距离。
安排桥墩作业人员对垫石顶面进行凿毛处理,应将锚栓孔和垫石面的泥土、浮砂、积水、冰雪及油污等杂物清理干净。
⑨W挡支座离垫石顶40Omm处时停止,前后桥墩作业港T豉座底板螺栓,并拧紧技术A员使用线便初步对位; 离垫石顶50mm处时,进行纵横向微调,使支座中心线与垫石中心线重合。
⑥箱梁对位准确后,用砂浆将支座锚杆锚固在垫石的锚栓孔内。
砂浆强度达到20MPa时,卸除支座上下连接杆。
⑵支座灌浆指导:模板安装一砂浆拌制一砂浆灌注一砂浆养护T拆除临时支撑T拆除支座固定件。
①凿毛支座就位部位的支承垫石表面,清理锚栓孔中的杂物;模板采用5cm×5cm等边角钢制作,与垫石顶面用工程双面胶密接,外用粘泥密封,防止在重力注浆时发生漏浆。

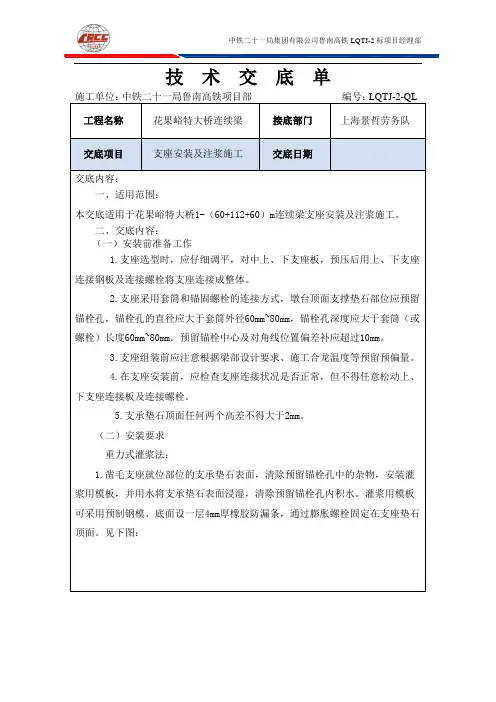

技术交底单施工单位:中铁二十一局鲁南高铁项目部编号:LQTJ-2-QL 工程名称花果峪特大桥连续梁接底部门上海景哲劳务队交底项目支座安装及注浆施工交底日期交底内容:一、适用范围:本交底适用于花果峪特大桥1-(60+112+60)m连续梁支座安装及注浆施工。
二、交底内容:(一)安装前准备工作1.支座选型时,应仔细调平,对中上、下支座板,预压后用上、下支座连接钢板及连接螺栓将支座连接成整体。
2.支座四角采用垫块调整标高,支座调整就位后,在下支座板底面与支承垫石顶面之间应留有20~30mm的空隙,以便灌注无收缩高强度灌注材料,见下图:将支承垫石表面浸湿。
2.先在支承垫石顶面铺一层厚20~30mm的M50干硬性无收缩砂浆,砂浆顶面铺成中间略高于四周的形状。
3.支座就位后,调整支座高程和水平,再用M50流动性无收缩砂浆将螺栓孔灌注密实。
4.待梁体施工完成好后,安装支座围板,完成支座安装。
(三)无收缩高强度灌注材料性能要求及安装要求无收缩高强度灌注材料性能指标需满足下表要求:支座灌浆料主要性能指标序号主要性能指标技术指标1 泌水率/%0支座提高工艺细则1.支座进行调高前应先测量梁体标高确定支座所需调高量,根据支座类型及外形尺寸加工调高用钢板,支座的实际调高量不应大于设计调高量。
2.在需要调高的支座出布置顶梁用千斤顶,千斤顶的最大顶升力应根据支座的设计荷载确定。
3.根据设计要求放松相邻区段轨道的扣压力并拆除支座与梁体的连接螺栓。
4.千斤顶起顶,顶梁高度、顺序、位置应满足梁体设计文件要求。
同一墩、台上的支座应同步顶升,支座的顶升高差应小于1.0mm。
起顶高度高出最终设计标高3mm~5mm后锁定千斤顶,并安装临时支撑,然后将预先备好的调高垫板插入梁体与支座之间的缝隙,调整好位置后安装支座应梁体的连接螺栓,但不拧。

关于简支梁支承垫石施工技术交底书一、简支箱梁固定支座安装位置1、一孔简支箱梁设一个固定支座(GD),一个多向活动支座(DX),一个纵向活动支座(ZX),一个横向活动支座(HX).同一座桥梁上,固定支座与纵向活动支座应安装在梁的同一侧,横向活动支座与多向活动支座应安装在梁的另一侧。
2、竖曲线:固定支座应放在下坡端。
如桥上有凹曲线,对应轨面最低处的简支梁桥墩采用双固定支座桥墩,凸曲线时,则对应轨面最高处的简支梁桥墩采用双活动支座桥墩。
具体设置端与工点图要求对应安装.3、平曲线:曲线地段所有简支梁及连续梁的固定支座设置在曲线内侧,首先每座桥梁固定支座设置位置在横桥向上要保持一致.其次沿线路方向固定支座在横桥向的设置位置与小里程保持一致.二、桥梁支撑垫石施工方法1施工工艺施工工序为:墩顶凿毛测量放线模板安装浇筑垫石砼预埋地脚螺栓安装支座.2施工方法2。
1墩顶凿毛墩台顶钢筋如有锈蚀进行除锈,墩台顶混凝土用电锤进行凿毛,凿除多余浮浆,露出新鲜混凝土.2.2测量放线现场测量人员用全站仪放出支座垫石中心线位置,按照放样点位定出模板位置,用水准仪测量出墩顶垫石高程;现场测量完成后报测量队长进行复核。
2.2钢筋安装我标段目前支撑垫石钢筋基本已完成预埋施工。
为保证垫石的强度,要求垫石浇筑时一次浇筑至设计高程,但同时必须保证垫石顶层的保护层厚度不超过规定厚度,当支撑垫石高度35cm<H<40cm时,保持原设计钢筋网层数,调整钢筋网层高以适应支撑垫石高度变化,当支撑垫石高度40cm<H<50cm时,加设计一层与第二、三层钢筋网相同的钢筋,调整钢筋网层高以适应支撑垫石高度变化。
(附图) 注意横向的垫石中心线为梁缝中心线,不等跨桥墩的梁缝中心线与桥墩中心线不重合,严格按全桥图的要求设置纵向预偏心。
2。
3模板安装复核无误后经检验合格后,方可立模.模板采用定型钢模板组合加固而成,保证模板四周平整、光洁,模板拼紧密。
模板支护采用三角支撑方木的方式,保证模板稳定并便于拆卸。

分部分项工程技术交底表格项目名称及
垫石钢筋立面图
垫石钢筋平面图
(1)钢筋骨架绑扎是要严格控制保护层。
保护层垫块每平方米不得少于4个,以保持钢筋在模板中的准确位置,施工最外侧钢筋的净保护层厚度不小于4cm,且必须保证在混凝土表面看不到垫块痕迹,因此侧模安装可采用的塑料垫块或钢筋骨架外侧绑扎特殊造型的同级混凝土垫块。
(2)钢筋绑扎时,扎丝不得伸入保护层内,以免影响混凝土外观质量和耐久性。
(3)钢筋安装要横平竖直,搭接长度要求35d的搭接,受力主筋的轴线要在一条直线上。
(4)钢筋接头断面率不得大于25%。
1 范围本技术交底适用于本工程钢结构制作、安装工程。
2施工准备2.1 材料、半成品及主要机具:2.1.1 钢构件:钢构件型号、制作质量应符合设计要求和施工规范的规定,应有出厂合格证并应附有技术文件。
2.1.2 连接材料:焊条、螺栓等连接材料应有质量证明书,并符合设计要求及有关国家标准的规定。
2.1.3 涂料:防腐涂料技术性能应符合设计要求和有关标准的规定,应有产品质量证明书。
2.1.4 其它材料:各种规格垫铁等。
2.1.5 主要机具:吊装机械、吊装索具、电焊机、焊钳、焊把线、垫木、垫铁、扳手、撬棍、扭矩扳手、手持电砂轮、电钻等。
2.2 作业条件:2.2.1 按构件明细表,核对进场构件的数量,查验出厂合格证及有关技术资料。
2.2.2 检查构件在装卸、运输及堆放中有无损坏或变形。
损坏和变形的构件应予矫正或重新加工。
被碰损的防锈涂料应补涂,并再次检查办理验收手续。
2.2.3 对构件的外形几何尺寸、制孔、组装、焊接、摩擦面等进行检查,做出记录。
2.2.4 钢结构构件应按安装顺序成套供应,现场堆放场地能满足现场拼装及顺序安装的需要。
屋架分片出厂,在现场组拼应准备拼装工作台。
2.2.5 构件分类堆放,刚度较大的构件可以铺垫木水平堆放。
多层叠放时垫木应在一条垂线上。
屋架宜立放,紧靠立柱,绑扎牢固。
2.2.6 编制钢结构安装施工组织设计,经审批后,并向队组交底。
2.2.7 检查安装支座及预埋件,取得经总包确认合格的验收资料。
3 操作工艺3.1 工艺流程:作业准备→屋架组拼→屋架安装→连接与固定→检查、验收→除锈、刷涂料3.2 安装准备:3.2.1 复验安装定位所用的轴线控制点的测量标高使用的水准点。
3.2.2 放出标高控制线和屋架轴线的吊装铺助线。
3.2.3 复验屋架支座及支撑系统的预埋件,其轴线、标高、水平度、预埋螺栓位置及露出长度等,超出允许偏差时,应做好技术处理。
3.2.4 检查吊装机械及吊具,按照施工组织设计的要求搭设脚手架或操作平台。
1.12 桥梁支座安装1.12.1 适用范围适用于公路及城市桥梁工程中板式橡胶支座、盆式橡胶支座、球形支座的安装.1.12.2 施工准备1.12.2.1 技术准备1. 认真审核支座安装图纸,编制施工方案,经审批后,向有关人员进行交底.2. 进行补偿收缩砂浆及混凝土各种原材料的取样试验工作,设计砂浆及混凝土配合比.3. 进行环氧砂浆配合比设计.4. 支座进场后取样送有资质的检测单位进行检验.1.12.2.2 材料要求1. 支座:进场应有装箱清单、产品合格证及支座安装养护细则,规格、质量和有关技术性能指标符合现行公路桥梁支座标准的规定,并满足设计要求.2. 配制环氧砂浆材料:二丁酯、乙二胺、环氧树脂、二甲苯、细砂,除细砂外其他材料应有合格证及使用说明书,细砂品种、质量应符合有关标准规定.3. 配制混凝土及补偿收缩砂浆材料.(1) 水泥:宜采用硅酸盐水泥和普通硅酸盐水泥.进场应有产品合格证或出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试,其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB 175)等的规定.当对水泥质量有怀疑或水泥出厂超过3个月时,在使用前必须进行复试,并按复试结果使用.不同品种的水泥不得混合使用.(2) 砂:砂的品种、质量应符合国家现行标准《公路桥涵施工技术规范》(JTJ 041)的要求,进场后按国家现行标准《公路工程集料试验规程》(JTJ 058)的规定进行取样试验合格.(3) 石子:应采用坚硬的卵石或碎石,并按产地、类别、加工方法和规格等不同情况,按国家现行标准《公路工程集料试验规程》(JTJ 058)的规定分批进行检验,其质量应符合国家现行标准《公路桥涵施工技术规范》(JTJ 041)的规定.(4) 外加剂:外加剂应标明品种、生产厂家和牌号.外加剂应有产品说明书、出厂检验报告及合格证、性能检测报告,有害物含量检测报告应由有相应资质等级的检测部门出具.进场后应取样复试合格,并应检验外加剂的匀质性及与水泥的适应性.外加剂的质量和应用技术应符合国家现行标准《混凝土外加剂》(GB 8076)和《混凝土外加剂应用技术规范》(GB 50119)的有关规定.(5) 掺合料:掺合料应标明品种、生产厂家和牌号.掺合料应有出厂合格证或质量证明书和法定检测单位提供的质量检测报告,进场后应取样复试合格.掺合料质量应符合国家现行相关标准规定,其掺量应通过试验确定.(6) 水:宜采用饮用水.当采用其他水源时,其水质应符合国家现行标准《混凝土拌合用水标准》(JGJ 63)的规定.4. 电焊条:进场应有合格证,选用的焊条型号应与母材金属强度相适应,品种、规格和质量应符合国家现行标准的规定并满足设计要求.5. 其他材料:丙酮或酒精、硅脂等.1.12.2.3 机具设备1. 主要机械:空压机、发电机、电焊机、汽车吊、水车、水泵等.2. 工具:扳手、水平尺、铁錾、小铁铲、铁锅、铁锹、铁抹子、木抹子、橡皮锤、钢丝刷、钢楔、细筛、扫帚、小线、线坠等.1.12.2.4 作业条件1. 桥墩混凝土强度已达到设计要求,并完成预应力张拉.2. 墩台(含垫石)轴线、高程等复核完毕并符合设计要求.3. 墩台顶面已清扫干净,并设置护栏.4. 上下墩台的梯子已搭设就位.1.12.3 施工工艺1.12.3.1 工艺流程1. 板式橡胶支座安装垫石顶凿毛清理→测量放线→找平修补→拌制环氧砂浆→支座安装2. 盆式橡胶支座安装(1) 螺栓锚固盆式橡胶支座安装墩台顶及预留孔清理→测量放线→拌制环氧砂浆→安装锚固螺栓→环氧砂浆找平→支座安装(2) 钢板焊接盆式橡胶支座安装预留槽凿毛清理→测量放线→钢板就位、混凝土浇筑→支座就位、焊接3. 球形支座安装(1) 螺栓连接球形支座安装墩台顶凿毛清理→预留孔清理→拌制砂浆→安装锚固螺栓及支座→模板安装→砂浆浇筑(2) 焊接连接球形支座安装预留槽凿毛清理→测量放线→钢板预埋、混凝土浇筑→支座就位、焊接1.12.3.2 操作工艺1. 板式橡胶支座安装(1) 垫石顶凿毛清理:人工用铁錾凿毛,凿毛程度满足“2.3桥梁混凝土施工”关于施工缝处理的有关规定.(2) 测量放线:根据设计图上标明的支座中心位置,分别在支座及垫石上划出纵横轴线,在墩台上放出支座控制标高.(3) 找平修补:将墩台垫石处清理干净,用干硬性水泥砂浆将支承面缺陷修补找平,并使其顶面标高符合设计要求.(4) 拌制环氧砂浆1) 将细砂烘干后,依次将细砂、环氧树脂、二丁酯、二甲苯放入铁锅中加热并搅拌均匀.2) 环氧砂浆的配制严格按配合比进行,强度不低于设计规定,设计无规定时不低于40米Pa.3) 在粘结支座前将乙二胺投入砂浆中并搅拌均匀,乙二胺为固化剂,不得放得太早或过多,以免砂浆过早固化而影响粘结质量.(5) 支座安装1) 安装前按设计要求及国家现行标准有关规定对产品进行确认.2) 安装前对桥台和墩柱盖梁轴线、高程及支座面平整度等进行再次复核.3) 支座安装在找平层砂浆硬化后进行;粘结时,宜先粘结桥台和墩柱盖梁两端的支座,经复核平整度和高程无误后,挂基准小线进行其他支座的安装.4) 当桥台和墩柱盖梁较长时,应加密基准支座防止高程误差超标.5) 粘结时先将砂浆摊平拍实,然后将支座按标高就位,支座上的纵横轴线与垫石纵横轴线要对应.6) 严格控制支座平整度,每块支座都必须用铁水平尺测其对角线,误差超标应及时予以调整.7) 支座与支承面接触应不空鼓,如支承面上放置钢垫板时,钢垫板应在桥台和墩柱盖梁施工时预埋,并在钢板上设排气孔,保证钢垫板底混凝土浇筑密实.(6) 其他板式橡胶支座安装1) 滑板式支座安装①滑板式支座的不锈钢板表面不得有损伤、拉毛等缺陷,不锈钢板与上垫板采用榫槽结合时,上垫板开槽方向应与滑动方向垂直.②滑板式支座安装时,支座与不锈钢板安装位置应视气温而定,不锈钢板滑板应留有足够的长度,防止伸缩时支座滑出滑道.2) 四氟板支座安装时,其表面应用丙酮或酒精擦干净,储油槽应注满硅脂.3) 坡型板式橡胶支座上的箭头要与桥梁合成坡度的方向相对应.2. 盆式橡胶支座安装(1) 螺栓锚固盆式橡胶支座安装方法1) 将墩台顶清理干净.2) 测量放线.在支座及墩台顶分别划出纵横轴线,在墩台上放出支座控制标高.3) 配制环氧砂浆.配制方法见1款(4)拌制环氧砂浆的有关要求.4) 安装锚固螺栓.安装前按纵横轴线检查螺栓预留孔位置及尺寸,无误后将螺栓放入预留孔内,调整好标高及垂直度后灌注环氧砂浆.5) 用环氧砂浆将顶面找平.6) 安装支座.在螺栓预埋砂浆固化后找平层环氧砂浆固化前进行支座安装;找平层要略高于设计高程,支座就位后,在自重及外力作用下将其调至设计高程;随即对高程及四角高差进行检验,误差超标及时予以调整,直至合格.(2) 钢板焊接盆式橡胶支座安装方法1) 预留槽凿毛清理.墩顶预埋钢板宜采用二次浇筑混凝土锚固,墩、台施工时应注意预留槽的预留,预留槽两侧应较预埋钢板宽100米米,锚固前进行凿毛并用空压机及扫帚将预留槽彻底吹扫干净.2) 测量放线.用全站仪及水准仪放出支座的平面位置及高程控制线.3) 钢板就位,混凝土灌注.钢板位置、高程及平整度调好后,将混凝土接触面适当洒水湿润,进行混凝土灌注,灌注时从一端灌入另一端排气,直至灌满为止.支座与垫板间应密贴,四周不得有大于1.0米米的缝隙.灌注完毕及时对高程及四角高差进行检验,误差超标及时予以调整,直至合格.4) 支座就位、焊接.校核平面位置及高程,合格后将下垫板与预埋钢板焊接,焊接时应对称间断进行,以减小焊接变形影响,适当控制焊接速度,避免钢体过热,并应注意支座的保护.(3) 盆式橡胶支座安装要求1) 盆式支座安装前按设计要求及现行《公路桥梁盆式橡胶支座标准》(JT 391)对成品进行检验,合格后安装.2) 安装前对墩、台轴线、高程等进行检查,合格后进行下步施工.3) 安装单向活动支座时,应使上下导向挡板保持平行.4) 安装活动支座前应对其进行解体清洗,用丙酮或酒精擦洗干净,并在四氟板顶面注满硅脂,重新组装应保持精度.5) 盆式支座安装时上、下各座板纵横向应对中,安装温度与设计要求不符时,活动支座上、下座板错开距离应经过计算确定.3. 球形支座安装(1) 螺栓连接球形支座安装方法:1) 墩台顶凿毛清理.当采用补偿收缩砂浆固定支座时,应用铁錾对支座支承面进行凿毛,凿毛程度满足“2.3桥梁混凝土施工”关于施工缝处理的有关规定,并将顶面清理干净;当采用环氧砂浆固定支座时,将顶面清理干净并保证支座支承面干燥.2) 清理预留孔.清理前检查校核墩台顶锚固螺栓孔的位置、大小及深度,合格后彻底清理.3) 配制砂浆.环氧砂浆配制方法见1款(4)拌制环氧砂浆有关要求,补偿收缩砂浆的配制按配合比进行,其强度不得低于35米Pa.4) 安装锚固螺栓及支座.吊装支座平稳就位,在支座四角用钢楔将支座底板与墩台面支垫找平,支座底板底面宜高出墩台顶20米米~50米米,然后校核安装中心线及高程.5) 安装模板.沿支座四周支侧模,模板沿桥墩横向轴线方向两侧尺寸应大于支座宽度各100米米.6) 灌注砂浆.用环氧砂浆或补偿收缩砂浆把螺栓孔和支座底板与墩台面间隙灌满,灌注时从一端灌入从另一端流出并排气,保证无空鼓.7) 砂浆达到设计强度后撤除四角钢楔并用环氧砂浆填缝.8) 安装支座与上部结构的锚固螺栓.(2) 焊接连接球形支座安装方法:参照2款(2)施工.(3) 球形支座安装要求1) 按设计要求和订货合同规定标准对球形支座进行检查,合格后安装.2) 安装时保证墩台和梁体混凝土强度不低于30米Pa,对墩、台轴线、高程等进行检查,合格后进行下步施工.3) 安装就位前不得松动支座锁定装置.4) 采用焊接连接时,应不使支座钢体过热,保持硅脂和四氟板完好.5) 支座安装就位后,主梁施工应做好防止水泥浆渗入支座的保护措施.6) 预应力张拉前应撤除支座锁定装置,解除支座约束.1.12.3.3 季节性施工1. 雨期施工(1) 雨天不得进行混凝土及砂浆灌注.(2) 盆式支座及球形支座安装完毕后,在上部结构混凝土浇筑前应对其采取覆盖措施,以免雨水浸入.2. 冬期施工(1) 灌注混凝土及砂浆应避开寒流.(2) 应采取有效保温措施,确保混凝土及砂浆在达到临界强度前不受冻.(3) 采用焊接连接时,温度低于-20℃时不得进行焊接作业.1.12.4 质量标准1.12.4.1 基本要求1. 支座的材料、质量和规格必须满足设计和有关规范的要求,经验收合格后方可安装.2. 支座底板调平砂浆性能应符合设计要求,灌注密实,不得留有空洞.3. 支座上下各部件纵轴线必须对正.当安装时温度与设计要求不同时,应通过计算设置支座顺桥向预偏量.4. 支座不得发生偏歪、不均匀受力和脱空现象.滑动面上的四氟滑板和不锈钢板不得有划痕、碰伤等,位置正确,安装前必须涂上硅脂油.1.12.4.2实测项目见表1-29.1.12.4.3 外观鉴定支座表面应保持清洁,支座附近的杂物及灰尘应清除.1.12.5 成品保护1.12.5.1当上部结构预制梁板就位不准确或梁板与支座不密贴时,必须吊起梁板重新就位或垫钢板消除缝隙,不得用撬棍移动梁板.1.12.5.2当支座钢体采用焊接时,要将橡胶块用阻燃材料予以适当覆盖遮挡,防止烧伤支座,并避免钢体受热.1.12.5.3球形支座运营一年后应进行检查,清除支座附近的杂物及灰尘,并用棉纱仔细擦除不锈钢表面的灰尘.1.12.6 应注意的质量问题1.12.6.1预制梁板就位后支座下沉.要求环氧砂浆配合比准确且有足够的固化时间.1.12.6.2板式支座粘结不牢固.要求支座槽或垫石按要求充分凿毛且凿毛后彻底清理.1.12.6.3支座受力不均匀.板式支座粘结应平整,且砂浆饱满.支座粘结完毕后,多余环氧砂浆应清理干净,支座周围不得有松散环氧砂浆.1.12.6.4滑板支座活动不正常.应对滑板支座的储油槽进行彻底清洗并注满硅脂.夜间施工时要加强质量监督管理.1.12.6.5支座四角高程误差超标.要求环氧砂浆搅拌均匀,以免受力后出现不均匀沉降,进而出现脱空现象.1.12.7 环境、职业健康安全管理措施1.12.7.1 环境管理措施1. 要防止人为敲打、叫嚷、野蛮装卸等产生的噪声,减少噪声扰民现象.2. 对产生强噪声机械作业的工序,宜安排在白天进行;若安排夜间施工时,应采取隔音措施.3. 支座处凿毛和清扫时,应采取降尘措施,防止粉尘污染周围环境.1.12.7.2 职业健康安全管理措施1. 高处作业时要系好安全带.需设工作平台时,防护栏杆高于作业面不应小于1.2米,且用密目安全网封闭.2. 安装大型盆式支座时,墩上两侧应搭设操作平台,墩顶作业人员应待支座吊至墩顶稳定后再扶正就位.3. 因乙二胺挥发性较强且属有毒物质,操作人员要按要求佩戴口罩、眼罩、手套,并选择通风良好的位置进行环氧砂浆拌制.。
******** 标施工技术、安全交底
(三级交底)
交底时间
施工技术、环境与安全交底书(三级)
二.支座安装
1、支座运至工地后,材料人员首先应对支座的型号、外观尺寸和组装质
捣固密实,其外露螺母顶面的高度不得大于螺母的厚度,待环氧树脂凝固
后再拧紧螺母。
⑦. 支座在安放前应全面检查,查看零件有无丢失、损坏,橡胶块与底盆
间有无压缩空气等。
检查合格后,整体吊装就位。
⑧. 安装时应注意支座水平,并按照要求将指针调到相应位置,支座除满
足设计标高的要求外,还应保证支座平面两个方向的水平,支座四周不得有
0.3mm以上的缝隙,支座中线位置偏差以及平面四角高差不得大于2mm支
座上下座板必须水平安装,固定支座上下座板应互相对正,活动支座上下座板横向应对中,安装时,支座顺桥中心线必须与主梁中心重合或平行。
⑨. 上支座板与梁部的连接,先将上支座板与地脚螺栓按设计位置放好,
然后浇注梁部0#块砼。
⑩.支座安装好后,应根据验标的有关要求对支座进行检查和验收,支座安装允许偏差见下表。
二、注意事项
1. 乙二胺属于有毒、易燃液体,施工时必须戴上口罩,远离火源,严禁一边
施工一边吸烟。
桥梁工程技术交底引言概述:桥梁工程技术交底是指在桥梁施工过程中,施工方向相关人员对工程技术要求、施工方法、安全措施等进行详细说明和交流的工作。
技术交底的目的是确保施工人员明确工程要求,提高施工质量和安全性。
本文将从五个方面进行阐述,包括工程要求、施工方法、安全措施、质量控制和交底记录。
一、工程要求:1.1 桥梁设计要求:介绍桥梁设计的相关要求,包括荷载标准、设计荷载组合、桥梁结构形式等。
1.2 施工图纸要求:详细说明施工图纸的要求,包括图纸标注、尺寸控制、构件连接方式等。
1.3 施工规范要求:介绍桥梁施工的规范要求,包括施工工序、施工质量控制、验收标准等。
二、施工方法:2.1 基础施工方法:详细介绍桥梁基础施工的方法,包括桩基施工、基础处理等。
2.2 上部结构施工方法:阐述桥梁上部结构施工的方法,包括梁段拼装、浇筑等。
2.3 桥梁支座安装方法:介绍桥梁支座的安装方法,包括支座调整、固定等。
三、安全措施:3.1 施工现场安全:详细说明桥梁施工现场的安全措施,包括施工区域划定、安全警示标识等。
3.2 施工作业安全:阐述桥梁施工作业的安全措施,包括高空作业、吊装作业等。
3.3 施工人员安全:介绍桥梁施工人员的安全要求,包括安全防护用具、培训要求等。
四、质量控制:4.1 材料质量控制:详细介绍桥梁施工中材料质量的控制要求,包括材料检测、材料试验等。
4.2 施工工艺质量控制:阐述桥梁施工工艺质量的控制要求,包括焊接质量、混凝土浇筑质量等。
4.3 结构质量控制:介绍桥梁结构质量的控制要求,包括尺寸精度、表面平整度等。
五、交底记录:5.1 技术交底会议记录:详细说明技术交底会议的记录要求,包括会议时间、参会人员、交底内容等。
5.2 交底记录书:阐述交底记录书的编写要求,包括格式、内容等。
5.3 交底记录的保存与管理:介绍交底记录的保存与管理方法,包括归档、备份等。
总结:桥梁工程技术交底是确保施工人员明确工程要求、提高施工质量和安全性的重要环节。
