无节奏流水施工案列
- 格式:ppt
- 大小:481.50 KB
- 文档页数:15

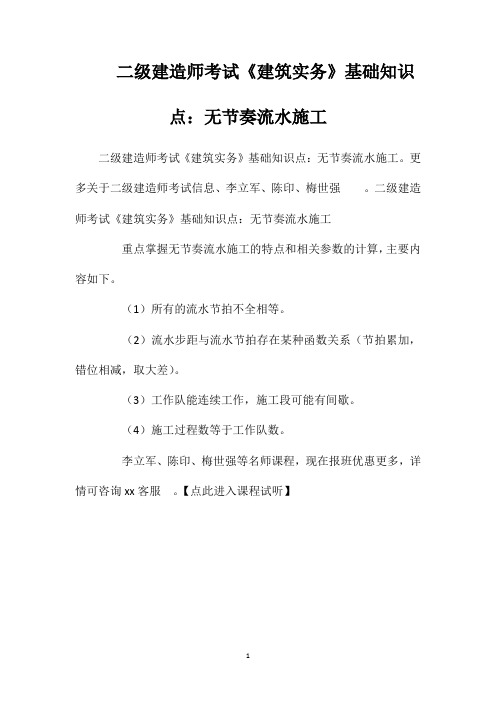

二级建造师考试《建筑实务》基础知识
点:无节奏流水施工
二级建造师考试《建筑实务》基础知识点:无节奏流水施工。
更多关于二级建造师考试信息、李立军、陈印、梅世强。
二级建造师考试《建筑实务》基础知识点:无节奏流水施工
重点掌握无节奏流水施工的特点和相关参数的计算,主要内容如下。
(1)所有的流水节拍不全相等。
(2)流水步距与流水节拍存在某种函数关系(节拍累加,错位相减,取大差)。
(3)工作队能连续工作,施工段可能有间歇。
(4)施工过程数等于工作队数。
李立军、陈印、梅世强等名师课程,现在报班优惠更多,详情可咨询xx客服。
【点此进入课程试听】
1。
★流水施工公式★
1(等节奏)流水施工公式:工期T =(m+n-1)k +∑G-∑C。
2(异节奏)流水施工公式:同上↑
3(无节奏)流水施工公式:工期T = ∑k +∑t n+∑G-∑C。
★无节奏工期T =(k1+k2+…)+(最后一列工序数相加)+题干中滞后时间-题干中提前时间。
1、(等节奏流水施工:步距k =t节拍!)
2、(异节奏流水施工:步距k = 最小公约数!)
3、(无节奏流水施工:步距k = 同列数累加,异列数错位相减,取大差)(正值)。
注:m----施工区段数; n----施工工序数;t----流水节拍(工作用时); k----流水步距(时间间隔)→k= t流水节拍的最小公约数!
∑k--k1+k2+…;∑t n--最后一列工序数相加;∑G--题干中滞后时间;∑C--题干中提前时间;
(韩氏解读)
2013.6.29。
(二)非节奏流水施工非节奏流水施工是指在组织流水施工时,全部或部分施工过程在各个施工段上的流水节拍不相等的流水施工。
这种施工是流水施工中最常见的一种。
1. 非节奏流水施工的特点(1)各施工过程在各施工段的流水节拍不全相等;(2)相邻施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
2. 流水步距的确定在非节奏流水施工中,通常采用累加数列错位相减取大差法计算流水步距。
由于这种方法是由潘特考夫斯基(译音)首先提岀的,故又称为潘特考夫斯基法。
这种方法简捷、准确,便于掌握。
累加数列错位相减取大差法的基本步骤如下:(1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;(2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;(3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。
【例445】某工程由3个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见表441,试确定流水步距。
施工过程I: 2 , 5 , 7, 8施工过程U: 3 , 5 , 9, 11施工过程山:3 , 7 , 9, 11(2)错位相减求得差数列:I 与II: 2,5,7,8-)3,缶9,112、2,2,-1--1111 与lib 3,5,9’11-)3,7,9,113,2*2>2、-11(3)在差数列中取最大值求得流水步距:施工过程1与JU伺的流水步距:心=max[2,2^-l-ll>2 (天)杠过程II与岐宜的流水步距:max[3,2^2-11] =3 (天)3. 流水施工工期的确定流水施工工期可按公式(448 )计算:T = + 工7 +YG -(4. 4.8)式中:T —-流水施工期一各施工过程(或专业工作队)之间》定水步距之和,—最后一个施工过程(或专业工作队)在各施工段流水节拍之和,T 织间歇吋间之和;—工艺间歌时间之和;—前插入时间之憩。

投资建设项目管理师综合辅导:无节奏专业流水在项目实际施工中,通常每个施工过程在各个施工段上的工程量彼此不等,各专业工作队的生产效率相差较大,导致绝大部分的流水节拍也彼此不相等,不可能组织成等节拍芰业流水或异节拍专业流水。
在这种情况下,往往利用流水施工的基本概念,在保证施工工艺、满足施工顺序要求的前提下,按照一定的计算方法,确定相邻专业工作队之间的流水步距,使其在开工时间上限度地、合理地搭接起来,形成每个专业工作队都能连续作业的流水施工方式,称为无节奏专业流水,也叫做分别流水。
它是流水施工的普遍形式。
一、基本特点(1)每个施工过程在各个施工段上的流水节拍,不尽相等;(2)在多数情况下,流水步距彼此不相等,而且流水步距与流水节拍二者之间存有着某种函数关系;(3)各专业工作队都能连续施工,个别施工段可能有空闲;(4)专业工作队数等于施工过程数。
二、组织步骤(1)确定施工起点流向,分解施工过程;(2)确定施工顺序,划分施工段;(3)按相对应的公式计算各施工过程在各个施工段上的流水节拍;(4)按一定的方法确定相邻两个专业工作队之间的流水步距;(5)按公式计算流水施工的计划工期:当同一施工段上不同施工过程的流水节拍不相同,而互为整倍数关系时,如果不组织多个同工种专业工作队完成同一施工过程的任务,流水步距必然不等,只能用无节奏专业流水的形式组织施工;如果以缩短流水节拍长的施工过程,达到等步距流水,就要在增加劳动力没有问题的情况下,检查工作面是否满足要求;如果延长流水节拍短的施工过程,工期就要延长。
所以,到底采取哪一种流水施工的组织形式,除要分析流水节拍的特点外,还要考虑工期要求和项目经理部自身的具体施工条件。
任何一种流水施工的组织形式,仅仅是一种组织管理手段,其最终目的是要实现企业目标——工程质量好、工期短、成本低、效益高和安全施工。
使用潘特考夫斯基法应对无节奏流水施工所有的工程组织,基于安全、质量、工期、造价等原因,都应该走专业化道路,没有条件创造条件也应当组织流水作业。
由于现实的原因,无节奏流水作业是组织施工的主要形式。
而在组织流水施工前,确定流水步距是无节奏流水施工的关键。
一、组织无节奏流水施工的前提条件1.工作面等条件,允许各个专业队在各个施工段上连续作业;2.每个施工过程只组建一个专业队。
满足上述条件,即可组织流水施工。
具体实施过程中,产生的结果可能是:1.同一施工段在前后施工过程,可能有间隔时间,也可能有机动时间;2.各个施工过程在各个施工段上的流水节拍不全相等;3.为了便于管理,每个施工段上的小工期,用定额框死。
以上是一个有3个施工过程,4个施工段的无节奏流水施工图。
灰色是该工程的2个流水步距。
由图可见,该工程K1=5,K2=4。
二、用潘特考夫斯基法计算流水步距简单说,就是累加数列,错位相减,取大差。
先计算K1,累加数列,错位相减的结果为:可见,计算结果与图示相同。
三、对潘特考夫斯基法的解释潘特考夫斯基法理论上是可以证明的,但本人才疏学浅,尚无能力予以证明,但可以作一解释。
简单的项目,画图即可明示,但是项目一旦复杂以后,必须用数学的方法先确定流水步距,然后画图就不会错。
解释潘特考夫斯基法,需要回答3个问题:1.为什么需要求出累加数列?可以看出,累加数列是专业队在每一施工段上的总用时。
如第一施工段上,一专业队的第一总用时是3,第二总用时是5,第三总用时是9,第四总用时是15。
2.为什么需要错位相减?错位相减,实际上前后两个专业队在每个施工段上,允许实施的最短时间间隔。
还是以一、二两个专业队为例,一专业队在第一段开始施工以后,二专业队必须等到一专业队完成第一段才能进入施工作业,一专业队完成第一段的时间是3,故第一段的时差至少是3;对第二段来说,一队完成第二段总用时是5,而二队至少要完成第一段才能开始第二段,故需要5-2=3,故时差至少留出3;同样,一队完成第三段总用时是9,而二队要开始第三段至少得完成前两端,而前两段总用时是5,两段总用时相减得4,是第三段至少需要的时差。
1、某工程由5个施工过程组成,分为3个施工段组织固定节拍流水施工。
在不考虑提前插入时间的情况下,要求流水施工工期不超过42天,则流水节拍的最大值为( )天。
A:4B:5C:6D:8答案:C解析:流水节拍的最大值=42÷(5+3-1) =6天。
2、用来表达流水施工在施工工艺方面进展状态的参数是( )。
A:施工过程B:施工段C:流水步距D:流水节拍答案:A解析:工艺参数主要是指在组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。
3、某分部工程有4个施工过程,分为3个施工段组织加快的成倍节拍流水施工。
已知各施工过程的流水节拍分别为4天、6天、4天和2天,则拟采用的专业工作队应为( )个。
A:4B:5C:8D:12答案:C解析:流水步距= min[4,6,4,2]天=2天;专业工作队=(4/2 +6/2 +4/2 +2/2)个=8个。
4、某分部工程有3个施工过程,各分为5个流水节拍相等的施工段组织力口快的成倍节拍流水施工,已知各施工过程的流水节拍分别为4天、6天、4天,则流水步距和专业工作队数分别为( )。
A: 6天和3个B:4天和4个C:4天和3个D:2天和7个答案:D解析:流水步距= min[4,6,4]天=2天;专业工作队教=(4/2 +6/2 +4/2)个=7个。
5、某分部工程有2个施工过程,分为4个施工段组织流水施工,流水节拍分别为3天、4天、4天、5天和4天、3天、4天、5天,则流水步距为( )天。
A:3B:4C:5D:6答案:C解析:根据题意,该分部工程可以组成非节奏流水施工,利用累加数列错位相减取大差法来计算流水步距。
错位相减求得数列差:3,7,11, 1 6 一)4,7,11, 1 6 3,3,4,5,一1 6 流水步距= max[3,3,4,5,一16]天=5天。
6、某分部工程有3个施工过程,各分为3个施工段组织加快的成倍节拍流水施工,各施工过程在各施工段上的流水节拍分别为6天、4天、6天,则专业工作队数应为( )个。
