异节奏流水施工 (1)
- 格式:ppt
- 大小:172.00 KB
- 文档页数:18
异节奏流水施工流水步距计算
无节奏流水工期=最后一个施工过程的工期+流水步距总和+间隔时间总和-插入时间总和。
那么这里指的施工过程中的时间间隔是指一个施工过程中多个施工段间的时间间隔。
无节拍流水是指同一施工过程在不同施工段上的流水节拍不完全相等,而且不同施工
过程在同一施工段上的流水节拍也不完全相同。
在道路工程的施工中由于实际条件的限制、各施工过程在各施工段上的工程量常常是不相等的。
确认并无节奏流水的最轻流水步距,可以使用“递增数列错位相乘取大差”法展开排序,具体步骤为重将相连的两个施工过程的流水节奏逐个递增,获得两个数列;然后将后
施工过程的递增数列错后一位与前一施工过程的递增数列对齐相乘,获得个代莱数列最从
这个代莱数列中挑最小正值做为这两个施工过程的流水步路即可。
无节奏流水施工特点:
(1)各施工过程在各施工段的流水节奏不全系列成正比(通常为都不成正比);
(2)流水步距(k)与流水节拍存在某种函数关系(可用取大差法);
(3)工作队能够已连续工作,施工段可能将存有间歇;
(4)施工过程数等于工作队数。

等节奏流水施工:1.所有施工过程在各个施工段上的流水节拍均相等;
无节奏流水施工:1.各施工过程在施工段的流水节拍不全相等;
异节奏流水施工:等步距1.同一施工过程在各个施工段上的流水节拍均相等,不同施工过程
的流水节拍不等,其值为倍数关系。
异步距1.同一施工过程在各个施工段上流水节拍均相等,不同施工过程的
流水节拍不尽相等。
等节奏流水施工:2.相邻施工过程的流水步距相等,且等于流水节拍;
无节奏流水施工:2.相邻施工过程的流水步距不尽相同;
异节奏流水施工:等步距2.相邻施工过程的流水步距相等,且等于流水节拍的最大公约数;
异步距2.相邻施工过程的流水步距不等;
等节奏流水施工:3.专业工作队数等于施工过程数;
无节奏流水施工:3.专业工作队数等于施工过程数;
异节奏流水施工:等步距3.专业工作队数大于施工过程数,部分或全部施工过程按倍数增加
相应专业工作队。
异步距3.专业工作队数等于施工过程数;
等节奏流水施工:4各个专业工作队在各个施工段上能够连续作业施工段之间没有空闲时间。
无节奏流水施工:4各专业工作队能够在施工段上连续作业,但有的施工段间可能有间歇时间。
异节奏流水施工:等步距:各个专业工作队在施工段上能够连续作业,施工段间没有间隔时间。
异步距:各个专业工作队在施工段上能够连续作业,施工段间没有间歇时间。
正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)一级建造师考试辅导《建筑工程管理与实务》第二章第一节讲义4异步距异节奏流水施工知识点四:异步距异节奏流水施工1.特点:(1)同一施工过程在各个施工段上的流水节拍都相等,不同施工过程之间的流水节拍不尽相等。
(2)相邻施工过程之间的流水步距不尽相等。
(3)每个专业工作队都能够连续作业,施工段没有间歇时间。
(4)专业工作队数目等于施工过程数目。
教材案例解析P202例1A420011(异节奏流水、等步距异节奏流水)1.背景某工程包括三个结构形式与建造模式完全一样的单体建筑,共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。
根据施工工艺要求,地上结构、二次砌筑两施工工程间时间间隔为2周。
现在拟采用五个专业工作队组织施工,各施工过程的流水节拍见表1A42001表1A42001施工过程编号施工过程流水节拍(周)Ⅰ土方开挖 2Ⅱ基础施工 2Ⅲ地上结构 6Ⅳ二次砌筑 4Ⅴ装饰装修 42.问题(1)按上述五个专业工程队组织流水施工属于何种形式的流水施工,绘制其流水施工进度计划图,并计算总工程。
(2)根据本工程的提点,本工程比较适合采用何种形式的流水施工形式,并简述理由。
(3)如果采用第二问的方式,重新绘制流水施工进度计划,并计算总工期。
3.分析与答案(1)按上述五个专业工作队组织的流水施工属于异节奏流水施工。
根据表1A42001中数据,采用“累计数列错位相减取大差法(简称“大差法”)”计算流水步距:①各施工过程流水节拍的累加数列:施工过程Ⅰ:2 4 6施工过程Ⅱ:2 4 6施工过程Ⅲ:6 12 18施工过程Ⅳ:4 8 12施工过程Ⅴ:4 8 12②错位相减,取最大值得流水步距建设工程教育网/ 1。
第七节异节奏流水施工一、异步距流水施工的特点④各个专业工作队在施工段上能够连续作业,施工段之间可能空闲时间。
二、等步距流水施工方式的特点大的施工过程,可按其倍数增加相应专业工作队数目;④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
⑤式中n’——专业工作队数目,其余符号如前所述。
三、异节奏流水施工示例【例题1·案例题】某建设工程由四幢大板结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程4项,其流水节拍分别为:5周、10周、10周、5周。
【问题】等步距流水施工如何安排?画出横道图并计算工期。
【分析】异步距流水施工流水施工进度计划如下图所示。
总工期为:T0=(5+10+25)+4×5=60周(注:计算方法此处未介绍,可按下一节“非节奏流水”计算。
)【参考答案】(1)计算流水步距流水步距等于流水节拍的最大公约数:K=min[5,10,10,5]=5(周)(2)确定专业工作队数目【做法分析:每个施工过程成立的专业工作队数目可按下式计算:b j=t j/K式中b j——第j个施工过程的专业工作队数目;t j——第/个施工过程的流水节拍;K——流水步距。
】本题目各施工过程的专业工作队数目分别为:I——基础工程:bⅠ= 5/5=1 (个)Ⅱ——结构安装:bⅡ=10/5=2 (个)Ⅲ——室内装修:bⅢ=10/5=2 (个)Ⅳ——室外工程:bⅣ= 5/5=1 (个)专业工作队总数:n’=(1+2+2+1)=6 (个)(3) 等步距流水施工进度计划如下图所示。
(4) 流水施工工期流水施工工期为:T=(m + n’-1)K=(4+6-1)×5=45(周)【分析:与异步距流水施工进度计划比较,等步距流水施工使总工期缩短了15周。
请分析,这15周和上面的60周关系?】第八节非节奏流水施工(掌握)一、非节奏流水施工的特点二、流水步距的确定(1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;(2)(3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。
异节奏流水施工异节奏流水施工是指同一施工过程在各施工段上的流水节拍彼此相等,不同施工过程之间的流水节拍不一定相等的流水施工方式。
异节奏流水施工又可分为,等步距异节拍流水施工和.异步距异节拍流水施工。
1.等步距异节拍流水施工等步距异节拍流水施工是指在组织流水施工时,同一个施工过程的流水节拍相等,不同施工过程之间的流水节拍不全相等,但各个施工过程的流水节拍均为其中最小流水节拍的整数倍数的流水施工方式。
(1)等步距异节拍流水施工的组织。
①确定流水步距 :②确定施工班组数:③确定施工段数:施工段数按划分施工段的基本要求确定即可。
④确定总工期: a.当无层间关系时:b.当有层间关系时:⑤画出施工进度计划,并校核计算结果。
2.异步距异节拍流水施工bK K =Kt b ii =in 1i 1b n =∑=∑-=++-+=1n 1i 1i ,i b 1ZK )1n m (T ∑-=++-+⋅=1n 1i 1i ,i b 1ZK )1n r m (T(1)异步距异节拍流水施工的特征。
①同一个施工过程的流水节拍相等,不同施工过程的流水节拍不一定相等。
②各施工过程之间的流水步距不一定相等。
③各专业施工队都能够保证连续施工,但有的施工段之间可能有空闲。
④施工班组数等于施工过程。
(2)异步距异节拍流水施工的组织。
①确定流水步距:②确定流水施工工期:i1i ,i 1i i t K t t =≤++时,[]1i i i 1i ,i 1i i t t )1m (t K t t +++--+=>时,1i ,i 1n 1i n 1i ,i 1n 1i Z mt K T +-=+-=∑++∑=。

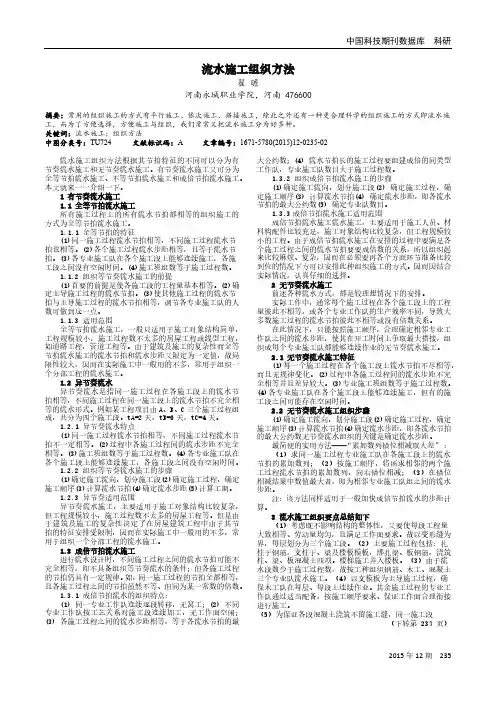

流水施工组织方法翟瞻河南永城职业学院,河南 476600摘要:常用的组织施工的方式有平行施工、依次施工、搭接施工,除此之外还有一种更合理科学的组织施工的方式即流水施工,而为了方便选择,方便施工与组织,我们常常又把流水施工分为好多种。
关键词:流水施工;组织方法中图分类号:TU724 文献标识码:A 文章编号:1671-5780(2015)12-0235-02流水施工组织方法根据其节拍特征的不同可以分为有节奏流水施工和无节奏流水施工。
有节奏流水施工又可分为全等节拍流水施工、不等节拍流水施工和成倍节拍流水施工。
本文就来一一介绍一下。
1 有节奏流水施工1.1 全等节拍流水施工所有施工过程上的所有流水节拍都相等的组织施工的方式为全等节拍流水施工。
1.1.1 全等节拍的特征(1)同一施工过程流水节拍相等,不同施工过程流水节拍也相等。
(2)各个施工过程流水步距相等,且等于流水节拍。
(3)各专业施工队在各个施工段上能够连续施工,各施工段之间没有空闲时间。
(4)施工班组数等于施工过程数。
1.1.2 组织等节奏流水施工的前提(1)首要的前提是使各施工段的工程量基本相等。
(2)确定主导施工过程的流水节拍。
(3)使其他施工过程的流水节拍与主导施工过程的流水节拍相等,调节各专业施工队的人数可做到这一点。
1.1.3 适用范围全等节拍流水施工,一般只适用于施工对象结构简单,工程规模较小,施工过程数不太多的房屋工程或线型工程,如道路工程,管道工程等。
由于建筑及施工的复杂性而全等节拍流水施工的流水节拍和流水步距又限定为一定值,故局限性较大,因而在实际施工中一般用的不多,常用于组织一个分部工程的流水施工。
1.2 异节奏流水异节奏流水是指同一施工过程在各施工段上的流水节拍相等,不同施工过程在同一施工段上的流水节拍不完全相等的流水形式。
例如某工程项目由A、B、C三个施工过程组成,共分为四个施工段。
tA=2天,tB=6天,tC=4天。
1.2.1 异节奏流水特点(1)同一施工过程流水节拍相等,不同施工过程流水节拍不一定相等。
欢迎阅读流水施工的组织方式与工期计算建筑工程的流水施工要求有一定的节拍,才能步调和谐,配合得当。
流水施工的节奏是由流水节拍所决定的。
由于建筑工程的多样性,各分部分项的工程量差异较大,要使所有的流水施工都组织成统一的流水节拍是很困难的。
在大多数情况下,各施工过程的流水节拍不一定相等,甚至一个施工过程本身在各施工段上的流水节拍也不相等。
因此形成了不同节奏特征的流水施工。
在节奏性流水施工中,根据各施工过程之间流水节拍的特征不同,流水施工可分为:等节拍流水施工;异节拍流水施工和无节奏流水施工三大类。

一、等节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍都相等,并且不同施工过程之间的流水节拍也相等的一种流水施工方式,也称为全等节拍流水或同步距流水。
如:nm一二三四A2222B2222C2222D2222某工程划分 A、B、C、D 四个施工过程,每个施工过程分四个施工段,流水节拍均为 2 天,组织等节拍流水施工,计算工期。
组织步骤:1、确定施工顺序,分解施工过程。
2、确定项目施工起点流向,划分施工段。
3、根据等节拍流水施工要求,计算流水节拍数值。
4、确定流水步距,K=t5、计算流水施工的工期。
工期计算:T=(m+n-1)×K=(4+4-1)×2=14(天)二、异节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍都相等,但不同施工过程之间的流水节拍不完全相等的一种流水施工方式。
分为:一般异节拍流水和成倍节拍流水。
(一)??一般异节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍相等,不同施工过程之间的流水节拍不相等也不成倍数的流水施工方式。
nm一 二三四A3333B4444C5555D3333如:某工程划分为 A、B、C、D 四个施工过程,分四个施工段组织流水施工,各施工过程的流水节拍分别为:tA=3,tB=4,tC=5,tD=3;试求该工程的工期。
组织步骤:1、确定流水施工顺序,分解施工过程。
流水施工组织案例分析专题一、流水施工1.1三种施工方法的特点某厂区管道安装工程,由甲、乙、丙三个工程量相同的施工段组成,施工内容包括3个分项工程:沟三种施工方法比较1.2流水施工基本原理1.流水节拍确定:某供热管网安装工程,施工过程为管沟开挖、管道焊接和回填土方。
其中A段沟槽开挖工程量为1852立方米(土质为2类平均深度1.5米),计划由27人组成挖沟队;管道安装工程量为1026米(D426*7钢管),计划由17人组成管道作业队。
计算作业天数——流水节拍t。
解:已知:Q1=1852,R1=27;Q2=1026,R2=17,b1=b2=1查劳动定额人工挖土(2类),每工日产量S1=5.21立方米,安装D426*7管道1/S2=2.22工日/10m。
(1)开挖沟槽:所需工日数:P1=Q1/S1=1852/5.21=355.5(工日)需施工天数:t1=P1/R1=355.5/27=13.17(d),流水节拍t1=14(d);(2)安装管道:所需工日数:P2=Q2/S2=1026*2.22/10=227.8(工日)需施工天数:t2=P2/R2=227.8/17=13.4(d),流水节拍t2=14(d)。
2.全等节拍流水:某住宅区供热管网安装工程,施工过程为管沟开挖、管道焊接和回填土方,分成18个施工段,每个施工过程在每个施工段的作业天数均为2天,按全等节拍流水组织施工。
试确定施工工期。
解:已知:N=3,M=18,t=K=2(d)则 T=(M+N-1)*t=(18+3-1)*2=40(d)。
3.等节拍不等步距流水:某工程划分A、B、C、D四个施工过程,三个施工段,流水节拍均为3d,其中A、B施工过程间工艺间歇1d,C、D之间平行搭接时间2d,试计算总工期,并绘制施工进度横道图。
解:已知:N=4,M=3,t= 3(d),Z1=1,Z3=2,K1=4,K2=3,K3=1(1) T=(M+N-1)*t+Z1-Z2=(4+3-1)*3+1-2=17(d)。
流水施工工期计算公式
1、等节拍(固定节拍)流水施工工期计算式
T=(n-1)K+mt=(m+n-1)t+ΣG+ΣZ
n:施工过程数(通俗讲几道工序)
K:流水步距,等节奏流水施工等于流水节拍t
t: 流水节拍,专业队在一个工作面上的施工时间
m:工作面(通俗讲就是划分了施工段)
ΣG+ΣZ,间歇时间(包含技术、工艺间歇及其他原因间歇时间)。
2、异节奏流水施工工期计算式(通用计算式)
T=ΣK+Σt n+ΣG+ΣZ
ΣK:各项工作(施工过程或各专业队)之间流水步距之和。
t n: 最后一个施工过程(或专业队)在各施工段流水节拍之和
ΣG+ΣZ,间歇时间(包含技术、工艺间歇及其他原因间歇时间)。
每项工作之间的K的计算方法为累加数列错位相减取大差。
(2)固定节拍流水施工工期。
1)有间歇时间的固定节拍流水施工。
详见【例4.4.1】。
2)有提前插入时间的固定节拍流水施工。
所谓提前插入时间,是指相邻两个专业工作队在同一施工段上共同作业的时间。
详见【例3.4.2】。
2.异节奏流水施工异节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍各自相等而不同施工过程之间的流水节拍不尽相等的流水施工。
在组织异节奏流水施工时,又可以采用异步距和等步距两种方式。
(1)异步距异节奏流水施工。
异步距异节奏流水施工是指在组织异节奏流水施工时,每个施工过程成立一个专业工作队,由其完成各施工段任务的流水施工。
异步距异节奏流水施工的特点如下:①同一施工过程在各个施工段上的流水节拍均相等;不同施工过程之间的流水节拍不尽相等;②相邻施工过程之间的流水步距不尽相等;③专业工作队数等于施工过程数;④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
【例3.4.3】某工程项目由四幢大板结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程4项,其流水施工进度计划如图3.4.5所示。
图3.4.5大板结构楼房流水施工进度计划由图4.4.5可知,如果按4个施工过程成立4个专业工作队组织流水施工,其总工期为:T=(5+10+25)+4×5=60(周)(2)等步距异节奏流水施工。
等步距异节奏流水施工是指在组织异节奏流水施工时,按每个施工过程流水节拍之间的比例关系,成立相应数量的专业工作队而进行的流水施工,也称为成倍节拍流水施工。
成倍节拍流水施工的特点如下:①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K );③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
异节奏流水施工流水步距计算首先是准备工作阶段。
在准备工作阶段,施工者需要对施工现场进行清理、平整等准备工作。
此时的施工节奏较慢,一般为每分钟15到20步。
步距的计算方法是根据施工区域的大小和施工者的行走速度来确定。
接下来是主体施工阶段。
在主体施工阶段,施工者通常需要进行砌筑、安装等工作。
此时的施工节奏较快,一般为每分钟20到30步。
步距的计算方法是根据施工区域的大小和施工者的行走速度来确定。
最后是收尾工作阶段。
在收尾工作阶段,施工者需要对施工现场进行清理、整理等工作。
此时的施工节奏较慢,一般为每分钟15到20步。
步距的计算方法是根据施工区域的大小和施工者的行走速度来确定。
在进行异节奏流水施工步距计算时,可以参考以下的步骤:1.确定施工区域的大小。
根据实际情况来确定施工区域的尺寸,包括长度和宽度。
2.确定施工者的行走速度。
根据实际情况来确定施工者的步行速度,一般为每分钟60到80米。
3.计算每分钟的步数。
根据施工节奏和行走速度来计算每分钟的步数。
例如,如果施工节奏为20步/分钟,行走速度为60米/分钟,则每分钟的步数为20步。
4.计算步距。
根据施工区域的大小和每分钟的步数来计算步距。
例如,如果施工区域的长度为10米,每分钟的步数为20步,则步距为10米/20步=0.5米/步。
通过以上的步骤,可以得出异节奏流水施工的步距计算结果。
在实际施工中,施工者可以根据计算结果来进行步距的掌握,以保证施工的稳定性和质量。
总之,异节奏流水施工步距的计算是根据施工步骤和施工节奏来确定的。
在进行计算时,需要考虑施工区域的大小和施工者的行走速度等因素。
通过合理的步距计算,可以有效地控制施工的步伐,提高施工效率和质量。
基于三种流水施工及横道图的知识点解析一、等节奏流水(一)特点:1.所有流水节拍都彼此相等;2.所有流水步距都彼此相等,而且等于流水节拍;3.每个专业工作队都能够连续作业,施工段没有间歇时间;4.专业工作队数等于施工过程数。
(二)工期计算公式T P=(M+N′-1)K-∑C+∑GT P=∑t zh+∑K-∑C+∑G(三)绘制横道图二、无节奏流水(一)特点:1.各个施工过程在各个施工段上的流水节拍通常不相等;2.流水步距与流水节拍之间存在着某种函数关系,流水步距也多数不等;3.每个专业工作队都能够连续作业,施工段可能有间歇。
4.施工过程数等于工作队数(一个施工过程组织一个队)(二)工期计算公式:T P=∑t zh+∑K-∑C+∑G(三)绘制横道图三、成倍节拍流水(等步距异节奏流水施工)(一)特点:1.同一施工过程在各个施工段上的流水节拍都相等,不同施工过程在同一施工段上的流水节拍之间存在一个最大公约数。
2.流水步距等于各个流水节拍的最大公约数。
3.每个专业工作队都能够连续作业,施工段没有间歇时间。
4.专业工作队数目大于施工过程数目。
(二)工期计算公式T P=(M+N′-1)K-∑C+∑G(三)绘制横道图案例一(等节奏流水)背景:某工程由A、B、C、D四个分项工程组成,分别为施工准备、挖土、砌砖基础、回填土工程,它在平面上划分为四个施工段,各分项工程在各个施工段上的流水节拍均为3天,其中A、B施工过程和B、C施工过程允许平行搭接1天,C、D施工过程之间有2天的技术间歇时间。
【问题】1.试述等节奏流水施工的特点。
2.用等节奏流水施工方法组织施工并绘制流水施工横道图。
3.确定等节奏流水施工的流水步距、流水工期及工作队总数。
【答案】1.等节奏流水施工的特点是:①所有流水节拍都彼此相等;②所有流水步距都彼此相等,而且等于流水节拍;③每个专业工作队都能够连续作业,施工段没有间歇时间;④专业工作队数等于施工过程数。
流水施工的具体方法根据流水施工节拍特征的不同,可分为全等节拍流水、成倍节拍流水、异节拍流水和非节奏流水等施工方法。
一、全等节拍流水施工全等节拍流水是指在流水施工中,同一施工过程在各个施工段上流水节拍都相等,并且不同施工过程之间的流水节拍也相等的一种流水施工方式。
也可以这样说:全等节拍流水指在流水施工中,所有施工过程在任何一个施工段上的流水节拍均完全相等的流水施工方式。
全等节拍流水按其相邻施工过程之间有无技术间歇时间分为无间歇全等节拍流水施工和有间歇全等节拍流水施工两类。
(1)无间歇全等节拍流水施工。
无间歇全等节拍流水施工是指各个施工过程之间没有技术间歇时间和组织间歇时间,且流水节拍均相等的一种流水施工方式。
1)无间歇全等节拍流水施工的特征。
①同一施工过程流水节拍相等,不同施工过程流水节拍也相等,即t1=t2=…t3=常数,要做到这一点的前提是使各施工段的工作量基本相等。
②各施工过程之间的流水步距相等,且等于流水节拍,即B1,2=B2,3=…B3,4=ti。
2)无间歇全等节拍流水步距的确定。
Bi,i+1=ti式中ti——第i个施工过程的流水节拍;Bi,i+1——第i个施工过程和第i+1个施工过程的流水步距。
3)无间歇全等节拍流水施工的工期计算。
式中T——某工程流水施工工期;——所有步距总和;Tn——最后一个施工过程流水节拍总和。
例2-1 某分部工程划分为A、B、C、D四个施工过程,每个施工过程分为5个施工段,流水节拍均为6天,试组织全等节拍流水施工。
解:1)计算工期。
T=(m+n-1)ti=(5+4-1)×6=48(天)2)用横道图绘制流水进度计划,如图2-7所示。
图2-7 某分部工程无间歇流水施工进度计划(横道图)(2)有间歇全等节拍流水施工。
有间歇全等节拍流水施工是指各施工过程之间有的需要技术间歇时间或组织间歇时间,有的可搭接施工,其流水节拍均为相等的一种流水施工方式。
1)有间歇全等节拍流水施工的特征。
