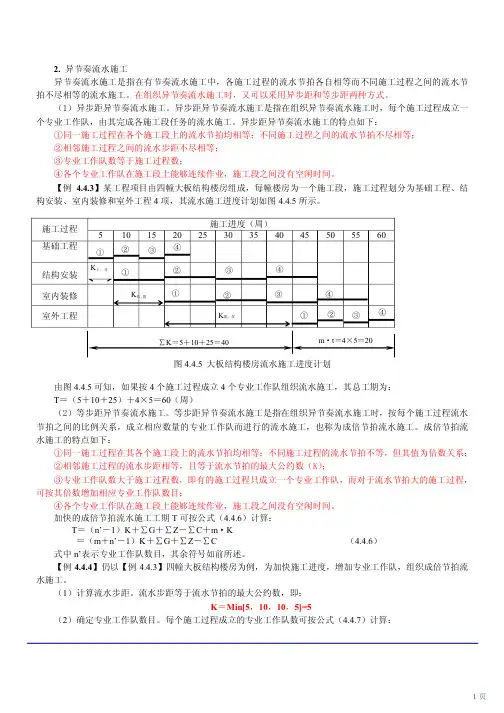

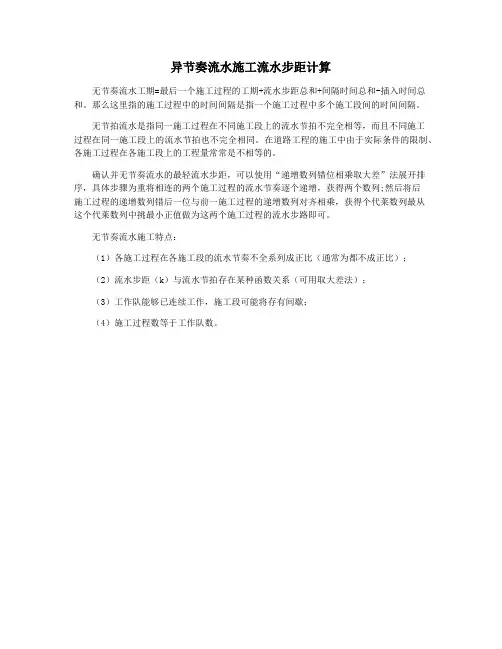

异节奏流水施工流水步距计算
无节奏流水工期=最后一个施工过程的工期+流水步距总和+间隔时间总和-插入时间总和。
那么这里指的施工过程中的时间间隔是指一个施工过程中多个施工段间的时间间隔。
无节拍流水是指同一施工过程在不同施工段上的流水节拍不完全相等,而且不同施工
过程在同一施工段上的流水节拍也不完全相同。
在道路工程的施工中由于实际条件的限制、各施工过程在各施工段上的工程量常常是不相等的。
确认并无节奏流水的最轻流水步距,可以使用“递增数列错位相乘取大差”法展开排序,具体步骤为重将相连的两个施工过程的流水节奏逐个递增,获得两个数列;然后将后
施工过程的递增数列错后一位与前一施工过程的递增数列对齐相乘,获得个代莱数列最从
这个代莱数列中挑最小正值做为这两个施工过程的流水步路即可。
无节奏流水施工特点:
(1)各施工过程在各施工段的流水节奏不全系列成正比(通常为都不成正比);
(2)流水步距(k)与流水节拍存在某种函数关系(可用取大差法);
(3)工作队能够已连续工作,施工段可能将存有间歇;
(4)施工过程数等于工作队数。
正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)一级建造师考试辅导《建筑工程管理与实务》第二章第一节讲义4异步距异节奏流水施工知识点四:异步距异节奏流水施工1.特点:(1)同一施工过程在各个施工段上的流水节拍都相等,不同施工过程之间的流水节拍不尽相等。
(2)相邻施工过程之间的流水步距不尽相等。
(3)每个专业工作队都能够连续作业,施工段没有间歇时间。
(4)专业工作队数目等于施工过程数目。
教材案例解析P202例1A420011(异节奏流水、等步距异节奏流水)1.背景某工程包括三个结构形式与建造模式完全一样的单体建筑,共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。
根据施工工艺要求,地上结构、二次砌筑两施工工程间时间间隔为2周。
现在拟采用五个专业工作队组织施工,各施工过程的流水节拍见表1A42001表1A42001施工过程编号施工过程流水节拍(周)Ⅰ土方开挖 2Ⅱ基础施工 2Ⅲ地上结构 6Ⅳ二次砌筑 4Ⅴ装饰装修 42.问题(1)按上述五个专业工程队组织流水施工属于何种形式的流水施工,绘制其流水施工进度计划图,并计算总工程。
(2)根据本工程的提点,本工程比较适合采用何种形式的流水施工形式,并简述理由。
(3)如果采用第二问的方式,重新绘制流水施工进度计划,并计算总工期。
3.分析与答案(1)按上述五个专业工作队组织的流水施工属于异节奏流水施工。
根据表1A42001中数据,采用“累计数列错位相减取大差法(简称“大差法”)”计算流水步距:①各施工过程流水节拍的累加数列:施工过程Ⅰ:2 4 6施工过程Ⅱ:2 4 6施工过程Ⅲ:6 12 18施工过程Ⅳ:4 8 12施工过程Ⅴ:4 8 12②错位相减,取最大值得流水步距建设工程教育网/ 1。

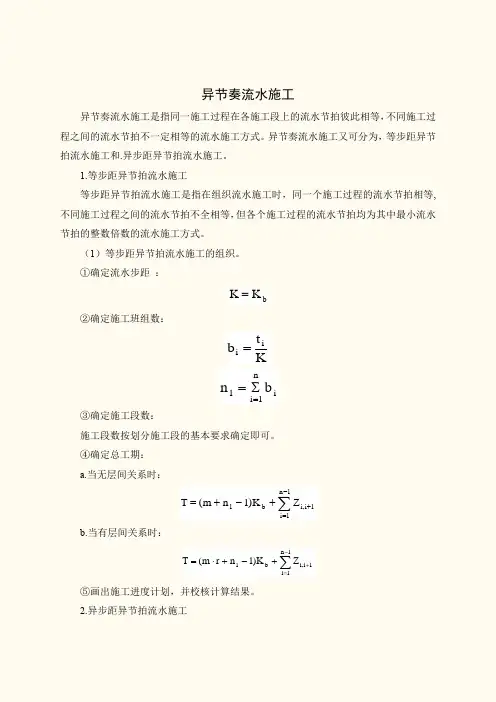

异节奏流水施工异节奏流水施工是指同一施工过程在各施工段上的流水节拍彼此相等,不同施工过程之间的流水节拍不一定相等的流水施工方式。
异节奏流水施工又可分为,等步距异节拍流水施工和.异步距异节拍流水施工。
1.等步距异节拍流水施工等步距异节拍流水施工是指在组织流水施工时,同一个施工过程的流水节拍相等,不同施工过程之间的流水节拍不全相等,但各个施工过程的流水节拍均为其中最小流水节拍的整数倍数的流水施工方式。
(1)等步距异节拍流水施工的组织。
①确定流水步距 :②确定施工班组数:③确定施工段数:施工段数按划分施工段的基本要求确定即可。
④确定总工期: a.当无层间关系时:b.当有层间关系时:⑤画出施工进度计划,并校核计算结果。
2.异步距异节拍流水施工bK K =Kt b ii =in 1i 1b n =∑=∑-=++-+=1n 1i 1i ,i b 1ZK )1n m (T ∑-=++-+⋅=1n 1i 1i ,i b 1ZK )1n r m (T(1)异步距异节拍流水施工的特征。
①同一个施工过程的流水节拍相等,不同施工过程的流水节拍不一定相等。
②各施工过程之间的流水步距不一定相等。
③各专业施工队都能够保证连续施工,但有的施工段之间可能有空闲。
④施工班组数等于施工过程。
(2)异步距异节拍流水施工的组织。
①确定流水步距:②确定流水施工工期:i1i ,i 1i i t K t t =≤++时,[]1i i i 1i ,i 1i i t t )1m (t K t t +++--+=>时,1i ,i 1n 1i n 1i ,i 1n 1i Z mt K T +-=+-=∑++∑=。
