长春万科住宅防渗漏标准做法(三)
- 格式:pdf
- 大小:2.42 MB
- 文档页数:26

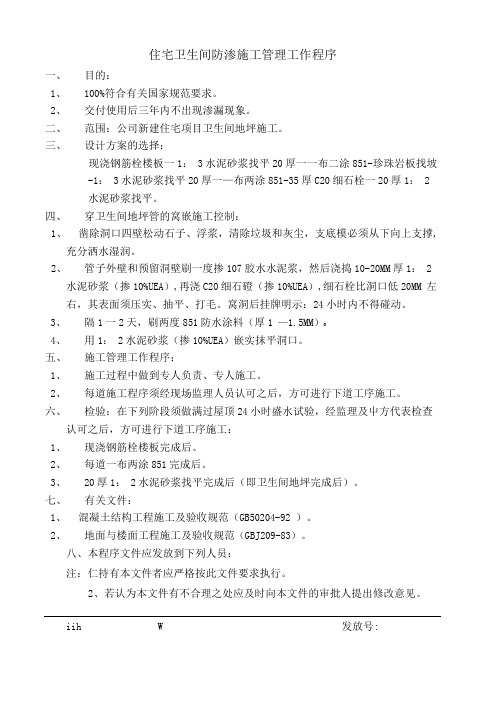

住宅卫生间防渗施工管理工作程序一、目的:1、100%符合有关国家规范要求。
2、交付使用后三年内不出现渗漏现象。
二、范围:公司新建住宅项目卫生间地坪施工。
三、设计方案的选择:现浇钢筋栓楼板一1: 3水泥砂浆找平20厚一一布二涂851-珍珠岩板找坡-1: 3水泥砂浆找平20厚一—布两涂851-35厚C20细石栓一20厚1: 2水泥砂浆找平。
四、穿卫生间地坪管的窝嵌施工控制:1、凿除洞口四壁松动石子、浮浆,清除垃圾和灰尘,支底模必须从下向上支撑,充分洒水湿润。
2、管子外壁和预留洞壁刷一度掺107胶水水泥浆,然后浇捣10-20MM厚1: 2水泥砂浆(掺10%UEA),再浇C20细石磴(掺10%UEA),细石栓比洞口低20MM 左右,其表面须压实、抽平、打毛。
窝洞后挂牌明示:24小时内不得碰动。
3、隔1一2天,刷两度851防水涂料(厚1 —1.5MM)O4、用1: 2水泥砂浆(掺10%UEA)嵌实抹平洞口。
五、施工管理工作程序:1、施工过程中做到专人负责、专人施工。
2、每道施工程序须经现场监理人员认可之后,方可进行下道工序施工。
六、检验:在下列阶段须做满过屋顶24小时盛水试验,经监理及屮方代表检查认可之后,方可进行下道工序施工:1、现浇钢筋栓楼板完成后。
2、每道一布两涂851完成后。
3、20厚1: 2水泥砂浆找平完成后(即卫生间地坪完成后)。
七、有关文件:1、混凝土结构工程施工及验收规范(GB50204-92 )。
2、地面与楼面工程施工及验收规范(GBJ209-83)。
八、本程序文件应发放到下列人员:注:仁持有本文件者应严格按此文件要求执行。
2、若认为本文件有不合理之处应及时向本文件的审批人提出修改意见。
iih W 发放号:卫生间盛水试验检查表检查:_____________ 复查:________________ 审查:。
最新万科地下室防渗漏节点做法及淋(盛)水试验(很多节点图)一、建筑地下室防渗漏节点做法建筑地下室外墙防水在根部及阴阳转角处应设置附加层每边延伸铺贴尺寸250mm。
1、地下室外墙后浇带地下室外墙后浇带防渗漏节点做法2、地下室外墙施工缝地下室外墙施工缝节点做法3、地下室外墙防水收口节点防水层收口节点做法备注:当地下室顶高于室外地坪0.5m以上时,可以按照上图示进行防水层收口处理。
凹槽的深度为20mm,宽度为50mm。
将外墙防水层固定于凹槽内,并用建筑密封胶封闭。
当外墙装饰层较厚可以掩盖收口压条时,也可以用压条直接将防水层直接固定于外墙上。
4、地下室外墙穿墙套管固定式穿墙套管节点做法穿外墙套管节点做法5、地下室外墙止水螺杆地下室外墙止水螺杆备注:一次性止水对拉螺杆可采用工具式螺杆或者螺杆加锥形塑料垫块方式使螺杆端头留出凹槽。
螺杆中部需加焊2mm 厚70×70mm止水片,当使用锥形塑料垫块时,养护结束后需将锥形垫块逐个剔除。
然后将螺杆从最深处割断,使用1:2的聚合物水泥砂浆将凹槽压实、抹平。
二、淋(盛)水试验淋水试验是防水工程质量控制的重要环节,在施工过程中分阶段进行淋水试验,真正实现过程控制。
所有淋水试验必须有甲方、监理全程检查并签字确认,办理单项淋水试验记录,验收合格后方可进行下道工序施工。
1、屋面淋水试验坡屋面淋水试验时间:在防水层以前,找平层完成并养护5天以后。
方式:在坡屋面顶部用PVC管(直径20)间隙50打孔淋水。
淋水时间:24小时。
平屋面(露台)盛水试验时间:出屋面管道、烟道周边塞缝完成,落水口安装完成,找平层完成并养护5天以后。
方式:盛水试验,将落水口临时封堵,将整个屋面盛水50深。
盛水时间:盛水试验持续时间48小时。
2、厨卫间、阳台盛水试验厨房间(阳台)时间:在穿楼板管道封堵以后2-3天,防水层以前。
方式:在厨房间(阳台)满灌水。
盛水时间:24小时。
卫生间第一次试验时间:在地漏、管道孔封堵以后,找平层完成后3-5天,防水层以前。
万科中心地下室渗漏维修施工方案一、工程概述万科中心地下室位于具体地址,建筑面积为X平方米。
由于地下室长期处于地下水位以下,且受到施工质量、材料老化等因素的影响,目前出现了多处渗漏现象,严重影响了地下室的正常使用和建筑物的结构安全。
为了彻底解决地下室渗漏问题,特制定本维修施工方案。
二、渗漏原因分析1、混凝土裂缝地下室混凝土在浇筑和养护过程中,由于温度变化、收缩不均等原因,容易产生裂缝。
这些裂缝为地下水的渗透提供了通道。
2、施工缝处理不当施工缝是地下室防水的薄弱环节,如果施工缝的处理不符合规范要求,如止水钢板安装不牢固、接缝处混凝土振捣不密实等,容易导致渗漏。
3、防水层破损地下室防水层在施工过程中可能受到损坏,或者在使用过程中由于老化、腐蚀等原因失去防水功能。
4、后浇带渗漏后浇带是为了防止混凝土收缩开裂而设置的,但如果后浇带的混凝土浇筑时间不当、养护不到位或者止水措施失效,也容易引起渗漏。
5、穿墙管、预埋件部位渗漏穿墙管和预埋件周围的混凝土振捣不密实,或者防水处理不当,容易导致地下水从这些部位渗入。
三、维修施工准备1、技术准备(1)查阅地下室的设计图纸和施工资料,了解地下室的结构形式、防水设计和施工工艺。
(2)对渗漏部位进行详细的勘察和检测,分析渗漏原因,确定维修方案。
(3)组织施工人员进行技术交底,使施工人员熟悉维修施工工艺和质量要求。
2、材料准备(1)选用优质的防水材料,如防水涂料、防水卷材、止水带、密封胶等,材料的性能应符合国家相关标准和设计要求。
(2)准备好施工所需的工具和设备,如高压水枪、注浆机、磨光机、喷枪等。
3、现场准备(1)清理渗漏部位周围的杂物和积水,保证施工场地干燥、整洁。
(2)设置好警示标志,做好安全防护措施,确保施工人员的安全。
四、维修施工工艺流程1、裂缝处理(1)对于宽度小于 02mm 的裂缝,采用表面涂刷防水涂料的方法进行处理。
首先用钢丝刷将裂缝两侧的混凝土表面清理干净,然后用高压水枪冲洗,待表面干燥后,涂刷两道防水涂料,每道涂料的厚度不小于 15mm。
补充合同之附件六:万科住宅防渗漏、防裂指标、单户报修指标要求及违约办法1.总述:1.1.数据统计时间段:渗漏、开裂及单户报修次数数据统计时间段为小业主入住后四个月内。
具体为自房屋集中交付小业主之日起计算,满四个日历月为止。
(如一批交付,则所有房屋开裂、渗漏次数统计时段从集中交付日期进行计算;如分多批集中交付,则每批房屋的开裂、渗漏次数统计时段从该批集中交付日期进行计算)。
1.2.数据统计方法:数据统计时,将经过维修,同一位置再次出现渗漏或开裂报修的,报修重复计入统计数据。
各指标详细计算方法见第二部分表格。
1.3.如果标段内包括多种产品类型的,则各产品类型分别单独进行防裂、防渗漏以及单户报修指标的统计,处惩按产品类型分开进行,处惩金额按照多层、高层与别墅建筑面积的比例分摊。
1.4.数据统计来源:以万科物业在统计时间段内接到小业主的保修数据为准。
2.万科住宅防渗漏、防裂指标及单户报修最高指标要求2.1.非别墅类防裂、防渗漏指标:2.2.别墅类防裂、防渗漏指标:2.3.单户最高报修指标(包括公寓、别墅类住宅)注:以上2.1~2.3项指标均为乙方所承建标段的总体指标。
3.违约办法3.1.扣款金额总金额:S万元,该金额在下属处罚条款中以S代表。
(总金额为建筑面积×4元/平米)3.2.扣款办法3.2.1.任意单户报修满足最高报修指标要求的前提下,如防裂、防渗漏的指标有一项超过扣款标准范围,乙方则支付甲方违约金(S÷3×1)万元;如二项超过扣款标准范围,乙方则支付甲方违约金(S÷3×2)万元;如三项或三项以上超过扣款标准范围,乙方则支付甲方违约金S万元。
3.2.2.任意单户报修次数超过最高报修指标要求,乙方则支付甲方违约金S万元。
4.免责条件如在防裂、防渗漏数据统计时段内,发生里氏五级以上地震,震中距施工现场五公里以内,战争,火灾等灾害(台风、暴雨不在灾害范围内),因上述灾害直接导致防裂、防渗漏数据超过扣款标准以及单户报修超过最高报修指标,以上的扣款不实施。
渗漏、开裂?万科教你怎么做万科目前的相关标准2010年集团颁布了《万科住宅建筑构造图集》---防渗漏和防开裂工艺工法。
2013年陆续发布三个技术标准:(1)集团装修工程工艺工法及节点详图;(2)集团水电专业工艺工法节点;(3)万科住宅建筑构造图集(二)。
防渗漏图集(一):主要内容分两部分。
包括住宅建筑常用的防水、防渗漏构造做法及防开裂做法。
其中防水、防渗漏做法包括屋面、外门窗、外墙、楼地面、地下室五部分内容。
每个部位包括说明和构造节点做法,每个构造节点包括做法说明、工艺流程、构造做法、质量控制点和详图等。
防开裂包括抹灰和填充墙砌体工程两部分内容。
主要介绍了技术要求和节点做法。
如何安排工序,在什么时间节点上工程应该做什么是本图集编制的一个基本出发点,作为项目工程师,必须对工艺流程和质量控制点了如指掌,只有严格按工艺流程施工,对质量控制点负起监督检查责任,防渗漏工作才能步入常态。
装修工程工艺工法:主要包括吊顶、窗台、楼地面、洁具、木作五部分内容。
其中吊顶、楼地面部分除对装修工艺工法和观感质量提出要求外,对防空鼓开裂、防渗漏也有节点做法要求。
该图集有关防渗漏节点包括:(1)门槛石防水做法(先铺法);(2)门槛石防水做法(后铺法);(3)门槛防水做法(混凝土挡水槛);(4)淋浴房挡水槛防水构造。
安装工程工艺工法:(1)重点规范现场安装环节的施工工艺;(2)在装修观感方面给予了更多关注;(3)强调消除安装工程对结构安全的影响,楼板面取消压槽做法,给水管走吊顶;(4)加强裂缝防治预控(砌体开槽要求),预防管道渗漏(柜体内水管施工工艺)。
防渗漏图集(二)(1)针对不同气候条件及建筑物特征,规范外墙防渗漏做法;(2)补充多层洋房渗漏节点;(3)补充装修房抗裂、防渗漏节点要求;(4)补充水电安装的抗裂、防渗漏节点要求。
2、目前防渗漏工作的薄弱环节主体结构:(1)阳、露台、厨卫不降板不利于防渗漏,导致室内木地板发霉;(2)斜屋面由于结构混凝土密实度差导致渗漏;(3)大降板(沉箱)卫生间未设置缺口梁,贴砖施工时敲出缺口导致防水层破坏。
万科防止图纸错、漏、碰、缺的施工图成果标准(建筑部分)万科施工图的深度与细度始终处于行业领先位置,同行在图纸上常见的错、漏、碰、缺,在万科几乎闻所未闻,所有这一切,都得益于万科为保障施工图出图质量,使设计处于受控状态而制定的施工图图纸表达的成果标准,一.万科建筑施工图封面标准封面:1.注明工程名称及楼栋号2.主要设计人员签章其中工程主持人需加盖一级注册建筑师章,结构专业负责人需加盖一级注册结构师章,同时注册章应在注册有效期内。
3.设计单位名称、资质编号(应与设计合同中相符)4.总建筑面积(地上、地下)及子项建筑面积(准确计算),出图日期。
5.出图章与节能章等(应在有效期内)。
目录:1.图纸内容有序排列,注明图纸规格与编号,区分好重复与不重复使用的图纸。
2.应注明所选用的工程做法图集。
二.万科图纸说明及工程做法表设计说明:1.说明项目组成,设计范围。
2.简要的工程概述,包括建筑名称、地点、总建筑面积、单体建筑面积、首层占地面积、结构形式、层数、建筑高度(檐口高度)、建筑层数、设计使用年限、防火设计建筑分类、防火分区、耐火等级、人防工程防护等级、屋面防水等级、地下室防水等级、抗震设防烈度、按几步节能设计等。
3.应说明工程设计依据。
4.主要的技术经济指标:能反映建筑规模的相关指标,如占地面积,使用面积,阳台面积等指标。
5.高程系统应说明单体首层室内设计标高相当于大沽标高为多少(相对标高)。
6.数据单位说明。
7.砌体及钢筋混凝土工程说明:7.1.简要说明砌体性能指标,若外墙采用外保温,还需具体指出保温材料的名称、导热系数值,并说明施工注意事项。
7.2.说明墙身防潮层做法;首层厨房、卫生间墙体及错层处的防潮做法;勒脚、散水、台阶、坡道等做法应有相关说明。
7.3.墙体、钢筋混凝土工程的留孔留洞应注明孔洞尺寸定位以建筑图为准;对封堵方式予以说明,同时注明须做闭水试验。
7.4.凡在结构构件中(如梁、板、挑檐等)用于安装建筑配件的预埋件均在结构专业图纸中表示。
一、一般要求及说明1.一般要求防水混凝土结构底板下须做素混凝土垫层,垫层混凝土强度不得小于C15、厚度不小于100mm,当地基土比较软弱时,混凝土垫层厚度不小于150mm,或者采用下铺100mm碎石,上做100mm 厚垫层的做法。
要特别关注地下结构的施工缝、后浇带、穿墙管(盒)等薄弱环节,应重点核查细部构造措施是否严格按防渗漏节点做法施工。
室外墙有线缆穿过或管道为软连接而不能承受地下水压时,须在地下室墙外做线缆/管道井以避免穿墙节点承受水压。
2.结构要求地下结构迎水面(底板、外墙、顶板)必须采用防水混凝土。
防水混凝土结构底板和外墙厚度不应小于250mm,设计裂缝宽度不得大于0.2mm,施工完成后不得出现贯通裂缝。
3.防水混凝土(1)原材料要求a.防水混凝土应采用硅酸盐水泥或普通硅酸盐水泥。
不得使用过期或受潮结块的水泥,不得将不同品种或不同强度等级的水泥混合使用;b.防水混凝土掺入粉煤灰的级别不得低于二级;c.石子应洁净,最大粒径不大于40mm,泵送时其最大粒径应不大于输送管径的1/4,石子吸水率不大于 1.5%,不得使用碱活性骨料。
d.砂应洁净且为中粗砂,不得使用海砂。
(2)材料用量及配比a.胶凝材料总用量不小于320Kg/m3。
在满足混凝土抗渗等级、强度、耐久性等条件下,水泥用量不得小于280Kg/m3。
b.硅粉用量控制在胶凝材料总量的3%左右。
c.粉煤灰用量应控制在胶凝材料总量的20%左右。
d.防水混凝土砂率应控制在35%~40%区间。
e.防水混凝土灰砂比按1:1.5~1:2.5 控制,防水混凝土水胶比不得大于0.5。
(3)抗渗要求a.防水混凝土抗渗等级不得小于P6 级。
b.在防水混凝土施工前应审查混凝土配合比报告,并作抗渗试验确认;施工期间对原材料、配比等进行实地抽查验证。
(4)相关要求a.预拌防水混凝土入泵坍落度按140mm~200mm 控制,并应做好现场实测。
b.预拌防水混凝土初凝时间按6~8 小时进行配合比设计。
万科11种屋面防渗漏施工标准做法,带高清节点图,一看就懂!跟随防水施工网一起来看看万科11种屋面防渗漏施工标准做法吧,带高清节点图,一看就懂!1、烟道防渗漏构造做法烟道出屋面防渗漏做法坡屋面烟道出屋面构造做法备注:找平层施工时在烟道根部要做一个半径不小于100mm的水泥砂浆圆角;圆角位置应增设防水附加层,上翻和水平延伸长度不小于250mm。
泛水上翻高度不小于300mm;且采用密封油膏收口。
2、出屋面管道根部防渗漏做法出屋面管道根部防渗漏做法备注:塞缝:用聚氨酯发泡剂塞严管道和套管之间的缝隙,上面用密封胶封口;找平层及圆角:屋面找平层施工时,应将套管根部用水泥砂浆抹成半径不小于100mm的圆角;管周防水附加层:找平层级圆角施工完后,在套管周边250mm 内涂刷防水层,并且沿套管根部上翻250mm以上(倒置式屋面应考虑保温层厚度);刚性保护层及饰面层:按图纸要求施工保护层和饰面层时,应分别在套管根部预留20mm宽的伸缩缝并用密封胶封堵好。
3、女儿墙防渗漏节点做法女儿墙防渗节点一备注:女儿墙混凝土浇筑:女儿墙根部300mm高反坎同屋面混凝土一同浇筑,若不能则必须保证女儿墙混凝土浇筑前将基层凿毛并充分浇水湿润;应保证女儿墙墙面光滑,浇筑时需预留防水层收口,从女儿墙墙壁挑出宽60mm,高60mm的混凝土挑檐,其高度应高于屋面完成面300mm以上;女儿墙根部设置半径不小于100mm的水泥砂浆圆角;防水附加层:女儿墙根部防水附加层上翻和水平延伸长度不得小于250mm;其它:当女儿墙的高度小于1200mm时,必须采用钢筋混凝土结构,墙厚不小于120mm;女儿墙高度大于1200mm时,可考虑采用砖砌体,女儿墙根部混凝土反坎不小于300mm,女儿墙压顶应采用钢筋混凝土结构,压顶应外高内低,坡度应大于6%。
女儿墙防渗节点二备注:在侧墙根部浇筑不小于300mm高的混凝土反坎;挑板宽200mm、厚120mm、内配Φ6@150mm钢筋锚入侧墙内,上人屋面为安全期间,挑板以上女儿墙高度不小于1200mm;。
万科防水标准做法
万科防水标准做法是指万科公司在施工过程中所采用的一套防水处理措施,主要是为了保证建筑物的防水质量和长期使用性能。
具体做法包括以下几个方面:
1. 防水层选材:万科公司会选择符合国家标准的专业防水材料,如聚合物改性沥青防水卷材、聚氯乙烯防水卷材等,确保防水层具有较好的耐久性和抗渗性能。
2. 表面处理:在施工前,对建筑物的基础和墙面进行表面处理,如清洗、打磨等,确保防水材料能够牢固附着在基层上。
3. 防水卷材铺设:根据设计要求,在建筑物的地面、墙面和屋面等需要防水处理的部位铺设防水卷材,采用搭接或焊接的方式,确保防水层能够覆盖整个施工区域。
4. 防水层固定:在铺设防水卷材后,采用机械固定或粘结固定的方式固定防水层,确保防水材料不会产生脱层或移位等问题。
5. 做好接缝处理:对于防水卷材的接缝处,进行密封处理,通常采用专用的胶水、胶带或熔化焊接等方法,确保接缝处密封严密,不会发生渗漏问题。
6. 做好防水保护层:在完成防水层施工后,还会对防水层进行防护处理,如加装防护板、保护膜等,以避免施工过程中的损
坏和污染,确保防水层的完整性和使用寿命。
以上就是万科防水标准做法的一般流程和注意事项,具体的施工操作会根据不同的项目和要求来进行调整和实施。
在施工过程中,万科公司还会对防水工程进行质量检测和验收,以确保防水层的质量符合相关的国家标准和规范要求。
长春万科住宅防渗漏标准做法(三)楼面、屋面防渗漏节点做法
长春万科工程管理部
2013-11-30(修订)
编制:长春万科工程管理部
说明
1.一般要求
1.1 结构自防水
屋面结构自防水是屋面防水的重要组成部分,为了提高屋面自防水的性能,除了根据结构计算确定结构配筋以外,适当增大屋面板的配筋率、在板面配置双向钢筋网对于控制板面裂缝、提高结构自防水性能尤为重要。
另外,降低屋面混凝土塌落度,混凝土浇捣密实、表面压实收光等施工措施都会提高屋面自防水性能。
有条件时应优先采用防水混凝土。
1.2 一般屋面做法
在防水层在下、防水层在上的屋面保温层内设置排气孔,能够排掉保温层中的湿气,防止防水层起鼓、破坏。
屋面表面的刚性防水层的分格缝间距不得大于规范规定的6m×6m,建议3m×3m,以利于混凝土自由收缩、在分仓缝间不出现不可控裂缝。
分格缝内嵌填密封膏。
平屋面应尽量优先选择结构起坡,以避免找坡带来的房屋重量增加和找坡层裂缝。
1.3 斜屋面混凝土
斜屋面混凝土必须浇捣密实。
当屋面坡度大于45度时,应在上部支设封闭模板,防止混凝土因塌落度过大而难于浇筑或混凝土浇捣不密实。
编制:长春万科工程管理部
编制:长春万科工程管理部
编制:长春万科工程管理部
卫生间防水做法
✧做法说明:
卫生间地面完成面应比相邻/厅房完成面低15mm 。
根据卫生间与相邻厅/房的装饰面厚度确定卫生间结构板面降低高度。
卫生间周边后砌墙根部浇筑C20同墙厚素混凝土导墙,高度不小于200mm 。
土建与水电安装专业应合理安排工序,必须先装好设备及管道,严禁在施工完成防水的地面、墙面上打眼凿洞。
地面防水施工前,应先完成设备管道、地漏、烟风道等的安装及根部封堵,并经闭水试验验收合格。
✧质量控制点: 1.基层处理; 2.结构闭水试验;
3.找平/找坡层的坡度及坡向;
4.防水层厚度、范围;
5.闭水试验;
6.面层平整度及坡度、坡向。
卫生间防水做法
卫生间防水做法
卫生间降板边梁做法
编制:长春万科工程管理部
编制:长春万科工程管理部
编制:长春万科工程管理部
编制:长春万科工程管理部
编制:长春万科工程管理部
编制:长春万科工程管理部
编制:长春万科工程管理部
节点图:
浇筑刚性保护层时应作好对防水层的保护,不得对防水层造成任何破
单层双向钢
,缝内嵌填密封胶;按要求设
并与保护层的分格缝对
编制:长春万科工程管理部
编制:长春万科工程管理部
节点图:
浇筑刚性保护层时应作好对防水层的保护,不得对防水层造成任何破
单层双向钢
,缝内嵌填密封胶;按要求设
不上人屋面防渗漏做法
编制:长春万科工程管理部
编制:长春万科工程管理部
节点详图
阴角处须增加防水附加层,防水附加层材料及做法与露台
防水层相同,防水附加层应从阴角开始上翻和水平延伸各
防水高度通过找坡坡度、排水路径长度、保温等构造层厚
以上,如果露台结构板没有降板或降
顶面最少超过露台结构板面
编制:长春万科工程管理部
节点图:
编制:长春万科工程管理部
编制:长春万科工程管理部
编制:长春万科工程管理部
节点图:
编制:长春万科工程管理部
编制:长春万科工程管理部
节点图:
坡屋面构造做法
编制:长春万科工程管理部
✧`做法说明:
1、清理孔洞:剔除吊模孔洞内杂物及浮浆;
2、安装排水管道;
3、浇水湿润:清理孔内杂物垃圾,周边浇水湿润;
4、安装模板:把模板两半平面向上紧贴楼板下表面卡在管道上,再用螺丝或钢丝卡子将其紧固在管道上,管道支管可采用不同形式的支撑来满足其稳定性;
5、浇筑混凝土:从楼板上表面向预留洞的空隙里填浇混凝土并振捣压实抹平;
6、拆模:待混凝土凝固后,把钢丝卡子摘掉,取下封堵模板。
✧质量控制点:
7、吊模孔洞凿毛;
8、清理浇水湿润;
9、模板安装牢固;
10、混凝土振捣密实。
管道预留洞封堵采用成品卡扣式模板做法
编制:长春万科工程管理部
✧`做法说明:
1、混凝土反坎最好一次性与楼板浇筑,如不能一次性浇筑的,采用以下做法;
2、楼板弹线,确定反坎位置;
3、将基层凿毛并浇水湿润,凿毛标准为露骨料;
4、支模,浇筑混凝土反坎振捣密实;
5、5、养护达到强度后方可进行拆模,反坎强度不得小于C20 。
✧质量控制点:
6、定位弹线;
7、凿毛、浇水湿润;
8、混凝土振捣密实;
9、达到强度后拆模。
(1)混凝土反坎支模示意图(2)混凝土反坎拆模后效果
混凝土反坎施工标准节点做法
编制:长春万科工程管理部
✧`做法说明:
1、反坎放线、支模;
2、按水管待安装位置,在模板内侧用锚栓双面固定成品橡胶条(图1);
3、检查模板两侧橡胶条位置是否正确;
4、浇筑混凝土、拆模,橡胶条二次利用(图2);
5、沿预留槽方向绕反坎安装给水管。
✧质量控制点:
6、成品橡胶条厚度不小于15mm,宽度大于水管直径,两侧带坡脚;
7、橡胶条安装位置正确、与模板固定牢固;
8、混凝土浇筑过程中确保橡胶条位置不发生偏移;
9、橡胶条二次利用。
(1)成品橡胶条安装示意图(2)支模后效果
卫生间混凝土反坎给水管留槽做法
编制:长春万科工程管理部
✧`做法说明:
1、地库顶板后浇带及预留洞口安装、固定钢板止水带,迎水面向上;
2、浇筑地库顶板混凝土;
3、后浇带及预留洞口混凝土表面凿毛、清理、浇水湿润;
4、采用高一抗渗等级的混凝土浇筑后浇带或预留洞口。
✧质量控制点:
5、止水带采用3mm厚400mm宽钢板制作;
6、钢板止水带采用搭接焊;
7、止水带安装位置正确、固定牢固、迎水面向上;
8、控制后浇混凝土质量。
1、地库顶板后浇带节点做法
2、地库顶板后浇带及预留洞口施工后效果
地库顶板后浇带及预留洞口设置钢板止水带做法
编制:长春万科工程管理部。
