天津西站交通枢纽配套市政公用工程土建二标段SMW工法桩施工方案编制:审批:中铁二十局六公司天津西站交通枢纽工程土建二标段项目经理部2009年9月18日一、工程概况天津西站交通枢纽配套市政公用工程土建施工第二标段SMW工法桩位于西青道下沉工程东段和自由通廊工程。
西青道下沉工程东段(XQK6+192.15~XQK6+297.2)SMW工法桩采用Ф850@600,桩长15.5m,型钢H700×300×13×24,长11.4m,采用隔一插二法,见图1;自由通廊工程SMW工法桩采用Ф850@600,桩长19m,型钢H700×300×13×24,长19.9m,采用隔一插一法。

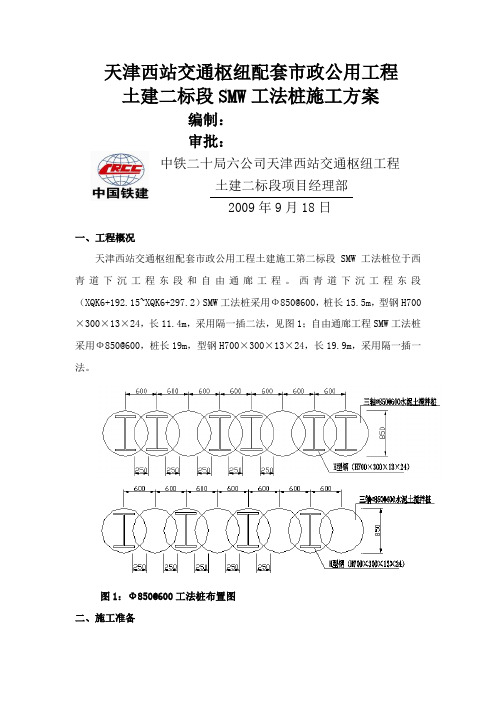

图1:Ф850@600工法桩布置图二、施工准备本标段SMW工法桩施工拟采用一台工法桩机,配备一台50T履带式起重机吊装H型钢,一台挖掘机平整场地及置换土处理,工期约60天。
根据工期及设备配置所需劳动力见下表一:表一:本阶段拟需人员一览表三、施工工艺流程根据施工场地大小、周围环境等因素合理安排施工顺序,防止搭接施工的相邻桩的施工间歇时间超过12小时,保证施工时不出现冷缝,因此合理设计施工流程,确保桩身质量、优质完成本工程。
施工工艺流程见图二。
1、测量放线⑴施工前,先根据设计图纸和业主提供的坐标基准点,精确计算出围护中中心线角点坐标(或转角点坐标),利用全站仪精确放样出围护中心线,并进行坐标数据复核,同时做好护桩。
⑵ SMW工法桩施工放线应根椐围护桩平面布置图、控制点坐标及施工图相关尺寸进行,并应考虑施工误差、桩体变形及施工技术水平综合考虑,确保内衬墙厚度及限界要求。
⑶根据已知坐标进行垂直防渗墙轴线的交线定位,提前请监理进行放线复核。
2、开沟槽⑴根据放样出的水泥土搅拌桩围护中心线,用挖掘机沿围护中心线平行方向开掘工作沟槽,沟槽宽度根据围护结构宽度确定,槽宽约 1.2m,深度约0.6m~1.0m。
天津西站交通枢纽配套市政公用工程土建二标段上场方案策划编制:审批:中铁二十局集团第六工程有限公司天津西站交通枢纽工程土建二标段项目经理部2009年4月25日目录一、工程概况........................................................................................................... - 3 -二、主要工程量....................................................................................................... - 4 -三、工程特点、重点、难点分析........................................................................... - 4 -四、工程目标......................................................................................................... - 15 -五、工期策划......................................................................................................... - 16 -六、资源配置......................................................................................................... - 18 -一、工程概况天津西站交通枢纽配套市政公用工程包括以既有天津西站为中心,南起南运河北路,北至子牙河南路,东起大丰路和西纵快速路立交桥,西至复兴路围合成的区域内的公交场站工程、枢纽控制中心工程、配套市政道路工程、广场景观工程、地下停车场及公共换乘区工程、轨道交通地下结构工程等项目。
