广联达GBQ4.0操作指南目录多级项目结构 (1)统一调整整个项目人材机价格 (2)统一预览打印整个项目报表 (4)招标书自检/投标书自检 (6)查询清单指引/清单/定额/人材机 (8)单价构成调整 (11)分部整理 (12)换算/查看换算信息 (14)工料机显示/调整 (16)工程量明细 (19)提取其他清单组价/复制组价到其他清单 (20)砼模板关联 (22)导入导出 (23)安装管道子目关联 (26)安装费用 (28)安装主材处理 (31)直接修改综合单价 (33)锁定综合单价 (34)单位工程自检 (35)设置甲供 (36)子目反查 (39)主要材料表设置 (40)批量换算 (41)工程造价调整 (42)报表 (44)局部汇总 (46)汇总类别 (47)多级项目结构★应用背景:工程项目通常分为建设项目、单项工程、单位工程三个级别,整个项目是一体的,专业工程组价后,项目级就能自动汇总(如下图a),以前的软件基本上都是处理单位工程,不便于对整个项目的工程造价进行管理◎软件实现:a)三级结构、时时汇总b)分专业协作,按专业编制标书后汇总到项目中统一调整整个项目人材机价格★应用背景:一个工程无论是招标或是投标都会有负责人,在各专业预算人员编制标书后,需要核查或调整工料机价格,以前的软件中是针对一个专业工程进行调整的,Q4中可根据整个项目(标段)进行调价,调整后各单位工程的价格相应改变◎软件实现:a)设置调整的范围b)预览整个项目的工料机价格:上面的列表显示的是所有的工料机,下面的列表显示的是这条工料机在哪些单位工程中用到,两个列表内的市场价列均可调,注意配比如果在单位工程预算书中没有勾选允许直接修改的选项,则只能调整明细的工料机价格才会更新c)合并材料:不同的人编制标书过程中,将同一条材料调成了多条材料,出报表时希望按一条显示,可通过选中要合并显示的行,执行【批量调整】统一预览打印整个项目报表★应用背景:以前的软件中报表都是根据专业工程给出,打印也是一个专业工程一个专业工程的打印,格式要求不同时还需要每个工程都要调整一下,对此Q4做了改进,可以按整个项目预览报表、调整一个专业工程的报表格式,可应用到其他专业工程中◎软件实现:a)预览整个项目报表b)当前专业工程报表格式应用到其他相同专业工程中c)批量导出/批量打印招标书自检/投标书自检★应用背景:用清单招投标工程,招标方要按四统一或五统一规范编制标书,编制过程中难免遗漏或出现重码等问题,且各地现在都推行电子评标,符合性检查或评标打分的时候就会很麻烦,所以Q4中提供了招标书自检、投标书自检,检查的结果只是提醒,对于标书的结果没有任何影响,编制人可根据检查的结果视工程情况是否调整◎软件实现:a)招标管理\招标书自检:可以根据关注的项来检查b)投标管理\投标书自检查询清单指引/清单/定额/人材机★应用背景:编制标底的时候清单与子目一起输入,编制招标书的时候只输入清单项,编制投标书时输入定额子目或人材机◎软件实现:(双击编码列可以直接弹出查询窗口)a)编制标底文件:输入清单与子目b)编制招标书:输入清单项c)编制投标书:可以在【查询定额】的窗口选择输入子目或人材机,其中:在分部分项选择对应清单(是标准清单),可以在查询窗口中联动定位到对应的清单,因此在清单指引界面可以同时显示出被选清单的指引子目,更加方便用户进行组价子目的快速选择也可以在子目编码的下拉框中选择对应组价子目d)通过内容指引进行组价e)【工程内容】和【项目特征】的编辑与【清单名称显示规则】功能放在一个界面,方便使用单价构成调整★应用背景:每个取费专业对应的管理费、利润等费用都要自己对应的费率,为了方便用户查看及调整软件中使用单价构成来处理相应的费用的算法。

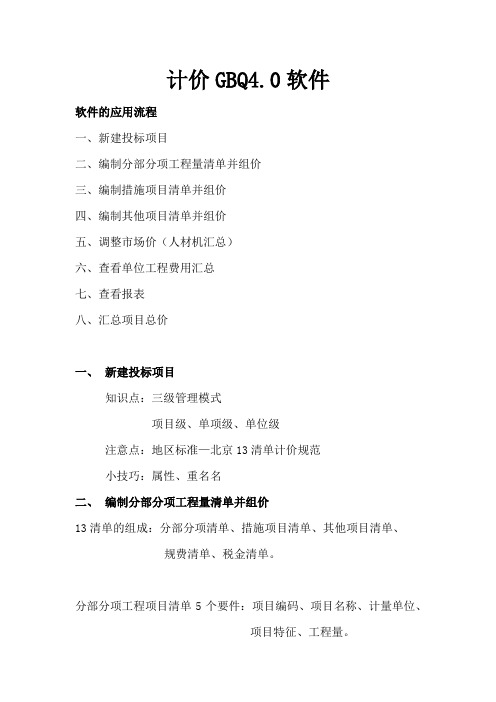

计价GBQ4.0软件软件的应用流程一、新建投标项目二、编制分部分项工程量清单并组价三、编制措施项目清单并组价四、编制其他项目清单并组价五、调整市场价(人材机汇总)六、查看单位工程费用汇总七、查看报表八、汇总项目总价一、新建投标项目知识点:三级管理模式项目级、单项级、单位级注意点:地区标准—北京13清单计价规范小技巧:属性、重名名二、编制分部分项工程量清单并组价13清单的组成:分部分项清单、措施项目清单、其他项目清单、规费清单、税金清单。
分部分项工程项目清单5个要件:项目编码、项目名称、计量单位、项目特征、工程量。
12位清单编码含义:补充清单:01 B 001专业补顺序码备注:01为房屋建筑与装饰工程,02为仿古建筑,03为通用安装工程,04为市政工程,05为园林绿化工程06为矿山工程,07为构筑物工程,08为城市轨道交通,09爆破工程2.1清单编码知识点:直接输入、查询、补充2.2清单工程量知识点:直接输入、工程量表达式小技巧:插入清单(向上),添加清单(向下),上移,下移条文解释:选中清单—说明信息2.3清单项目特征知识点:特征及内容—应用规则到全部清单项直接输入—项目特征、三个小点点开,直接编辑。
2.4分部整理知识点:整理清单—分部整理—按专业、章节整理自定义:鼠标放到整个项目行—右键—插入子分部小技巧:项目—清除空行2.5清单组价(套定额)定额的输入方法:直接输入、查询、内容指引、补充工程量的输入方法:直接输入QDL—清单量换算:预拌砼转现拌砼--(干拌砂浆转现浇砂浆)标准换算—混凝土、砂浆换算;运距换算系数换算-- 1-1 *1.1r,c,j *1.2单价构成知识点:清单取费—单价构成统一调整:单价构成—根据单价构成文件—选取模版—输入费率单一调整:查看单价构成文件—修改费率—保存修改—应用到当前记录三、编制措施项目清单并组价安全文明施工费:建筑装饰工程:套定额计算基数:以第一章至第十七章的相应部分预算价为基数(不得重复)计算脚手架直接选取清单—套定额备注:表-08 分部分项工程和单价措施项目清单与计价表表-11 总价措施项目清单与计价表四、编制其他项目清单并组价其他项目清单:暂列金额暂估价-专业工程暂估价、材料暂估价计日工总承包服务费知识点:如何编辑明细操作:左侧—暂列金额—添加费用行—输入明细即可五、调整市场价(人材机汇总)广联达服务新干线—信息价—下载北京造价信息使用:人材机界面—选择哪一期信息价—载入信息价小技巧:手工调价、右键-显示对应子目、勾选暂估价材料六、查看单位工程费用汇总规费包含的内容:社会保险:基本医疗保险基金、基本养老保险费、失业保险基金、工伤保险基金、残疾人就业保障金、生育保险;住房公积金详见:京建法【2013】7号文及12定额本中的费用标准七、查看报表批量导出EXCEL批量打印报表更多报表—载入报表—投标方如何导入EXCEL文件:分部分项界面操作:导入导出—导入EXCEL文件—选择EXCEL注意:手工列识别,自动识别行项目编码、项目名称、单位、工程数量、项目特征(如excel中没有此项可不识别)前四项是必须识别项目—注意匹配关系即可安装费用记取安装费用---统一记取批量设置子目安装费用—选择范围记取安全文明施工费通用安装工程:选取费率以人工费(包含技术措施的人工费)为基数计算分为五环以内五环以外,不同专业费率不同其中人工费占安全文明施工费10%,且不作为规费的取费基数。
广联达计价软件GBQ4。

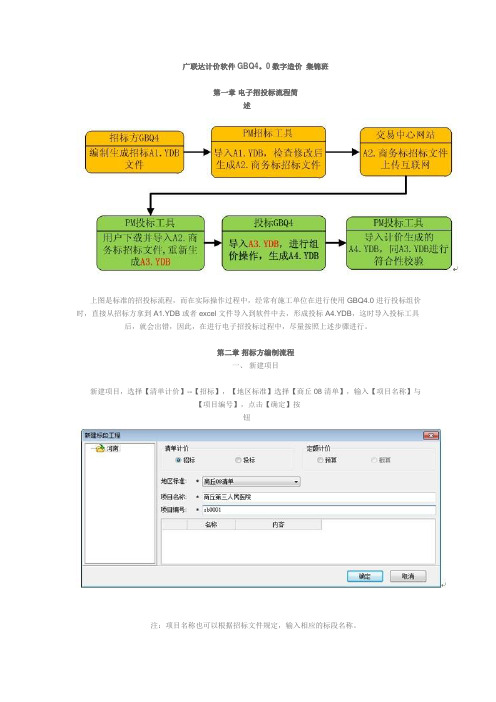

0数字造价集锦班第一章电子招投标流程简述上图是标准的招投标流程,而在实际操作过程中,经常有施工单位在进行使用GBQ4.0进行投标组价时,直接从招标方拿到A1.YDB或者excel文件导入到软件中去,形成投标A4.YDB,这时导入投标工具后,就会出错,因此,在进行电子招投标过程中,尽量按照上述步骤进行。
第二章招标方编制流程一、新建项目新建项目,选择【清单计价】--【招标】,【地区标准】选择【商丘08清单】,输入【项目名称】与【项目编号】,点击【确定】按钮注:项目名称也可以根据招标文件规定,输入相应的标段名称。
二、新建单项工程,单位工程新建项目完成后,进入到项目管理界面,点击项目树上方的【新建】按钮,选择其中的【新建单项工程】,在弹出的新建单项工程窗口,输入单项工程名称,如门诊楼,点击【确定】按钮,单项工程建立完毕。
选中建立的单项工程,点击【新建】按钮,选择【新建单位工程】。
在弹出的新建单位工程窗口中选择相应的【清单专业】及【定额专业】,输入【工程名称】,点击【确定】按钮,建立单位工程完成。
三、编辑单位工程在项目管理窗口,双击建立好的单位工程,进入单位工程编辑界面1、根据工程情况及招标文件规定,在单位工程编辑界面输入【工程概况】页签的信息。
2、分部分项里输入清单项目并进行组价,具体操作方法,参照《广联达清单计价GBQ4.0备查手册》或服务新干线学习课堂中的相关内容,在此不再进行详述。
四、重点需要注意的地方根据商丘招投标办法及商丘电子招投标相关要求,在招投标过程中,安全文明施工费单独列项,不细分基本费,考评费,奖励费,因此在进行措施项目及费用文件处理时需要特别注意。
1、措施项目处理措施项目页面,默认为河南省通用措施项目,即安全文明施工项目分列基本费,考评费,奖励费。
在进行商丘项目处理时,应重新载入商丘的措施项目模版,具体操作如下:点击【模板】按钮,点击【清空载入模板】,在弹出的模板选择界面上选择豫建标【2012】31号文下的各个专业下的商丘模板,如08土建专业下的土建措施模板(商丘2012-31号文).CSF,如下图:载入后结果如下:特别注意:载入后,确认安全文明施工费为单独一项,不分列基本费,考评费,奖励费。
广联达GBQ4.0操作指南(广西)目录多级项目结构 (1)多专业取费 (2)单专业取费 (6)08定额计价 (8)费率切换 (8)查询清单指引/清单/定额/人材机 (9)分部整理 (11)编辑项目特征 (13)混凝土配比换算 (13)批量换算 (14)换算/查看换算信息 (16)工料机显示/调整 (18)提取其他清单组价/复制组价到其他清单 (20)砼模板关联 (22)导入导出 (23)安装管道子目关联 (26)超高降效 (28)安装费用 (29)强制修改综合单价 (31)锁定综合单价 (32)单位工程自检 (33)人材机汇总 (37)设置甲供 (37)子目反查 (39)主要材料表设置 (40)工程造价调整 (41)局部汇总 (43)报表 (43)统一调整整个项目人材机价格 (45)统一预览打印整个项目报表 (47)招标书自检/投标书自检 (49)多级项目结构★应用背景:工程项目通常分为建设项目、单项工程、单位工程三个级别,整个项目是一体的,专业工程组价后,项目级就能自动汇总(如下图a),以前的软件基本上都是处理单位工程,不便于对整个项目的工程造价进行管理◎软件实现:a)三级结构、时时汇总b)分专业协作,按专业编制标书后汇总到项目中多专业取费★应用背景:广西的05费用定额中,将定额的取费专业进行了详细划分,在计价业务中存在着多专业取费的情况,用户会将多个专业的工程做到一个单位工程中,同时需要分专业进行取费。
◎软件实现:a)新建工程可选择“广西通用模式”,此模式可进行多专业取费,子目分专业进行取费。
b)c)新建工程时选择“广西柳州电子招投标模式”,进行单专业取费。
即本单位工程按照统一的取费模板进行计算。
(之所以这样区分是由于,柳州市存在电子评标,此电子评标只支持单专业取费。
为避免用户误操作特作此处理)d)若用户新建时,选错了“取费模式”,可以在计价程序界面进行切换e)f)分部分项界面:输入子目会默认相应的取费专业,根据取费专业默认匹配单价构成。
广联达计价软件GBQ4.0实训课程学员练习册了解GBQ4.0一、软件定位GBQ4.0是广联达推出的融计价、招标管理、投标管理于一体的全新计价软件,旨在帮助工程造价人员解决电子招投标环境下的工程计价、招投标业务问题,使计价更高效、招标更便捷、投标更安全。
二、软件构成及应用流程GBQ4.0包含三大模块,招标管理模块、投标管理模块、清单计价模块。
招标管理和投标管理模块是站在整个项目的角度进行招投标工程造价管理。
清单计价模块用于编辑单位工程的工程量清单或投标报价。
在招标管理和投标管理模块中可以直接进入清单计价模块,软件使用流程见下图:图1.1.1三、软件操作流程以招投标过程中的工程造价管理为例,软件操作流程如下:(一)招标方的主要工作1、新建招标项目包括新建招标项目工程,建立项目结构。
2、编制单位工程分部分项工程量清单包括输入清单项,输入清单工程量,编辑清单名称,分部整理。
3、编制措施项目清单4、编制其他项目清单5、编制甲供材料、设备表6、查看工程量清单报表7、生成电子标书包括招标书自检,生成电子招标书,打印报表,刻录及导出电子标书。
(二)投标人编制工程量清单1、新建投标项目2、编制单位工程分部分项工程量清单计价包括套定额子目,输入子目工程量,子目换算,设置单价构成。
3、编制措施项目清单计价包括计算公式组价、定额组价、实物量组价三种方式。
4、编制其他项目清单计价5、人材机汇总包括调整人材机价格,设置甲供材料、设备。
6、查看单位工程费用汇总包括调整计价程序,工程造价调整。
7、查看报表8、汇总项目总价包括查看项目总价,调整项目总价8、生成电子标书包括符合性检查,投标书自检,生成电子投标书,打印报表,刻录及导出电子标书。
练习2.1、新建招标项目一、进入软件在桌面上双击“广联达计价软件GBQ4.0”快捷图标,软件会启动文件管理界面,如图(图2.1.1)所示;图2.1.1在文件管理界面选择工程类型为清单计价,点击【新建项目】→【新建招标项目】,如图(图2.1.2)所示;图2.1.2在弹出的新建招标工程界面中,选择地区标准为“北京”,项目名称输入“白云广场”,项目编号输入“BJ-070621-SG”,如图(图2.1.3)所示;图2.1.3点击【确定】,软件会进入招标管理主界面,如图(图2.1.4)所示。
