超前大管棚施工技术交底
- 格式:doc
- 大小:251.50 KB
- 文档页数:8
图2-1 管棚引孔顶入法施工工艺流程图图3-1、导向墙、钢拱架、导向管施工图3.1.3、采用组合钢模板浇筑护拱C20 混凝土,模板采用钢管顶撑及对拉加固。
混凝土浇筑工艺采用一般混凝土施工工艺,现场及时振捣。
砼终凝2h 后,覆盖、洒水养护。
3.1.4、拱架、外模固定钢筋间采用纵向连接钢筋焊接成整体。
内、外模板分别采用铁线同型钢拱架拉牢固定,模板间以及模板同固定钢筋、拱架均需连接牢固。
堵头板安装时,将孔口管顶死堵头板用土工布封闭好,以便安装φ108 钢管及注浆。
3.1.5、护拱砼必须分层对称浇筑,两侧砼浇筑高差不得超过1m,以防止拱架侧移。
3.1.6、模板安装、加固前留好浇筑窗口,并在浇筑到位后,及时封闭。
3.1.7、护拱顶部1m 左右高度内的砼从拱顶向下浇灌,操作人员可在导向管上固定木板作为操作平台。
3.1.8、护拱砼强度达到5Mpa 后即可拆除支撑拱架及模板,护拱砼应养护不少于7d。
3.2、管棚施工3.2.1施工准备(1)对管棚施工所用原材料进行检测并满足设计及规范要求后才可进场使用。
(2)管棚施工前首先进行导向墙的复测工作,检查导向管的倾角和位置。
(3)根据地质情况进行注浆试验,确定注浆参数。
(4)测量定位,标示孔位,机械就位。
3.2.2钻孔(1)为了让管棚顺利顶进,钻孔直径比管孔直径稍大,现场采用φ130mm钻头。
(2)岩质较好的可以一次成孔。
若钻进时产生坍孔、卡钻时,需补注浆后再钻进。
(3)钻机开钻时,低速低压,待成孔10m后可根据地质情况逐渐调整钻速及风压,岩性好时刻加快钻速,岩石破碎时应减缓钻机速度。
(4)钻进过程中应经常采用测斜仪量测钢管钻进的偏斜度,发现偏斜超过1°时,及时纠正。
(5)认真作好钻进过程的原始记录,及时对孔口岩屑进行地质判断、描述,作为洞身开挖时的地质预测预报参考资料,帮助确定洞身开挖方法的选择。
3.2.3清孔验孔(1)用钻机进行反复扫孔,清除浮渣,确保孔径不小于管棚套管外径、孔深在±50mm之间,防止堵孔。

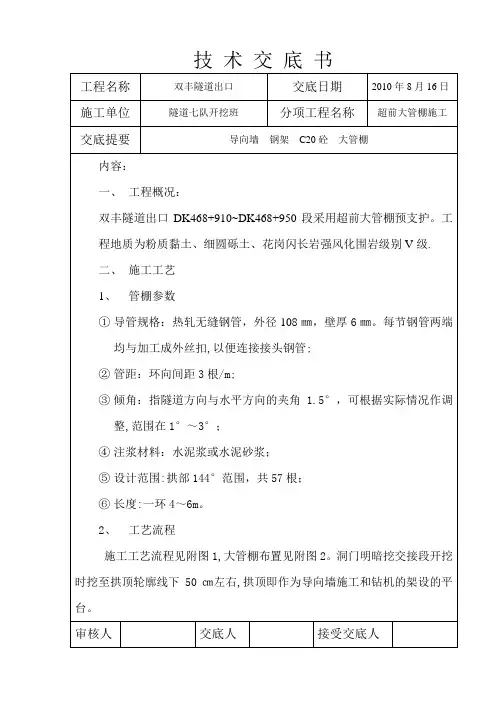

技术交底书单位:****项目部主送单位**** 编号工程名称****超前管棚日期交底内容:超前管棚施工本隧道正洞进、出口明暗分界处沿拱部开挖轮廓线外设一环大管棚超前支护( 140°),以保证隧道进洞安全。
为了确保大管棚施工质量,采用跟管钻进法施工。
大管棚采用热轧无缝钢管,进口长度为43米,出口长度为59米,直径108mm,壁厚6mm,环向间距40cm,外插角1~3°,管棚每节钢管两端均预加工成外丝扣,以便连接接头钢管。
压注水泥浆时严格控制注浆压力和注浆量,防止欠压和超压现象,确保质量和安全。
管棚施工前先浇筑导向墙,导向墙采用C20混凝土浇筑,其中按设计钻孔位置预埋Φ140mm 壁厚5mm导向钢管。
1)导向墙设置参数导向墙采用C20混凝土,截面尺寸:1m×1m,长管棚导向墙的角度为140°,导向墙基础应设置在基岩中。
为保证长管棚施工精度,导向墙内设2榀I18工字钢架,钢架外缘设Φ140壁厚5mm导向钢管,钢管与钢架焊接。
2)长管棚设计参数①钢管规格:长管棚每节长4~6m的热轧无缝钢管(Φ108,壁厚6mm)以丝扣连接而成,同一断面内接头数量不得超过总钢管数的50%。
②管距:环向间距中至中为40cm。
③钢花管上钻注浆孔,孔径10~16mm,孔间距15cm,呈梅花形布置,尾部留不钻孔的止浆段110cm。
④倾角:钢管轴线与衬砌外夹角1°~3°。
⑤钢管施工误差:径向不大于20cm,相邻钢管之间环向不大于10cm。
⑥注浆材料:水泥浆液,水泥浆液水灰比:1:1(重量比),注浆压力:0.5~2.0MPa。
注浆前进行现场注浆试验,根据实际情况调整注浆参数,取得管棚注浆施工经验,并根据实际需要可在钢花管内设置钢筋笼。
注浆结束后用M10水泥浆液充填钢管,以增强管棚强度。
3)施工方法管棚施工流程图如下:①明洞边仰坡开挖支护边坡防护与明洞开挖同步进行,及时施工明洞边坡的锚杆、挂设钢筋网、喷射混凝土及时封闭坡面。
施工技术交底项目名称:新建XXXXXX 合同号:施工单位监理单位工程名称编号技术交底名称洞口超前大管棚支护技术交底内容:一、设计参数XXX隧道全长12438米,起讫里程:D3K384+082~D3K396+520。
XXX隧道进口采用超前大管棚加固,管棚长20m,环向间距40cm(中至中),管棚采用Φ108无缝钢管加工,壁厚6mm,支护范围为拱部140°。
二、施工工艺及施工方法2.1 施工工艺洞口超前大管棚施工工艺流程见下图“洞口超前大管棚施工工艺流程图”。
超前大管棚施工工艺流程图2.2 施工方法2.2.1导向墙施工管棚施工前应施做导向墙,导向墙截面为1.0m×1.0m,采用大拱脚接地,导向墙内设2榀钢架,在钢架上焊接导向管。
⑴.工作平台开挖首先测量放样确定导向墙施工位置,开挖时由原地面自上而下开挖,开挖采用挖掘机开挖,人工用风镐配合,需要爆破时采取多打眼、少装药、弱爆破方式进行。
出渣采用挖掘机、装载机装渣,自卸汽车运输出渣。
⑵.钢架加工及安装在导向墙内设2榀I18工字钢架,间距0.5米。
首先对隧道中线及导向墙拱脚、内外拱顶进行精确测量放样定位,同时在仰坡开挖面标识出隧道中心线及内外拱顶位置,并根据设计图纸在仰坡面画出内外拱弧,做为导向墙立模的依据,在测量放线时应预留15cm的沉降量。
钢架在钢筋加工厂加工成型,加工完成后应在水泥地上试拼,钢架周边拼装允许偏差为±3cm,平面翘曲应小于2cm。
钢架安装前应清除拱脚底虚渣及杂物,人工安装钢架,钢架各单元间通过连接板用螺栓连接牢固,连接板连接应密贴,螺帽应拧紧。
钢架安装尺寸允许偏差:横向和高程为±5cm,垂直度±2°。
榀钢架间纵向采用φ22钢筋连接,连接筋环向间距1.0m。
钢架落底需置于稳固的基础上,工字钢拱脚处设钢垫板,当拱脚处基础开挖超深时,需加设钢垫板或用砼回填,严禁回填虚渣。
⑶.导向管安装工字钢架安装完成后,进行导向管的安装。

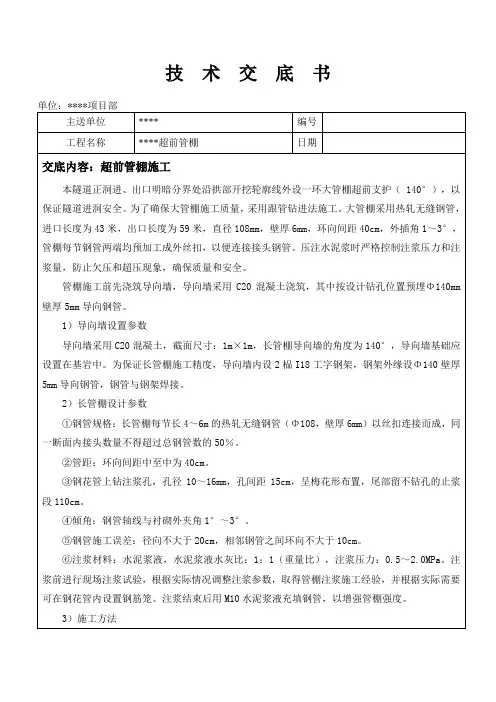

超前长管棚施工技术交底1、本技术交底适用于洞门浅埋、偏压地段、或地表存在重要建筑物、地表沉降要求高的地段。
超前长管棚和钢架配合使用。
2、管棚需要设置导向墙,导向墙采用C25混凝土,截面尺寸为1m x 1m。
为保证长管棚施工精度,导向墙内设2榀Ⅰ18工字钢架,钢架外缘设φ140壁厚5mm导向钢管,钢管与钢架焊接。
对钢架各单元由Ⅰ18型钢、连接钢板焊接成型,单元间由螺栓连接,钢架宜现场预制,钢架拱脚垫钢板,接头处焊接应严格按照钢结构的有关要求进行,焊缝高度不小于6mm,安装钢架时,钢架与开挖岩面有4cm喷混,钢架外混凝土保护层厚度3cm。
3、管棚设计参数:钢管规格:长管棚一般为10m-40m,用每节长4—6m 的热扎无缝钢管(钢管形式有φ89mm壁厚6mm、φ108mm壁厚9mm两种)以丝扣连接而成,同一断面内接头数量不得超过总钢管数的50%;其中连接钢管中奇数号采用钢花管,偶数号采用钢管,在钢花管上钻注浆孔,孔径10-16mm,孔间距15cm,呈梅花形布置,尾部留不钻孔的止浆段110cm。
;施工时先打设钢花管并注浆,然后打设钢管,以便检查钢花管的注浆质量;钢花管具体部位管棚长根据设计及实际需要制作。
长管棚施工采用管棚钻机钻眼,管内注水泥砂浆,以增加钢管的刚度。
①钻机就位:在导向墙混凝土强度达到一定强度后,移动钻机至钻孔部位,调整钻机高度,将钻杆放入导向管中,使导向管、钻机转轴和钻杆在一条直线上,并用全站仪控制钻头和钻杆的方向同导向管方向一致;钢管轴线与衬砌外缘线夹角1°-- 3°,在控制导向管倾斜夹角时,两榀工字钢高差为mm tg 7.43500*3=,靠衬砌外边缘的工字钢相对导向管进口下边缘下降mm tg 13250*3=,施工时要严格控制,②钻孔:钻孔开始时选用低档,待钻到一定深度后,退出、接钻杆,继续钻进。
钻孔过程中要始终注意钻杆角度的变化,并保证钻机不移位。
每钻进5m 要用仪器复核钻孔的角度是否正确,以确保钻孔方向,保证钻孔质量。
大管棚施工安全技术交底1. 简介大管棚施工是一项复杂且高风险的工作,为确保工人人身安全以及施工质量,施工单位应重视安全技术交底。
本文将详细介绍大管棚施工的安全技术交底内容及注意事项。
2. 安全技术交底的目的安全技术交底的目的是确保工人充分了解大管棚施工中的安全要求、施工程序、安全防护措施等,并能够正确应对紧急情况,减少事故发生的可能性。
3. 安全技术交底内容3.1 工程概况在安全技术交底的开始阶段,施工单位应向工人详细介绍大管棚的工程概况,包括施工地点、工程规模、工期等内容。
工人需了解施工环境,从而制定合理的工作计划和安全措施。
3.2 安全生产法律法规施工单位应向工人传达相关的安全生产法律法规,如《中华人民共和国安全生产法》等。
工人需要了解法律法规对大管棚施工所做的规定,以便依法施工。
3.3 施工程序与操作要点施工单位应详细说明大管棚施工的程序和操作要点。
其中包括: - 施工前的准备工作:包括场地平整、搭建脚手架等;- 施工过程中的注意事项:包括安装过程、砌筑工艺、连接方法等; - 施工后的清理和加固工作:包括清理施工现场、对已安装的管棚进行必要的加固等。
3.4 安全防护措施施工单位需详细说明大管棚施工中的安全防护措施,包括但不限于: - 安全标识的设置:标识施工区域、危险区域等;- 使用个人防护装备:如安全帽、安全鞋、工作手套、护目镜等; - 安全操作规范:包括提醒工人注意施工现场秩序、禁止乱扔杂物等; - 应急救援措施:介绍应急通道、应急电话、急救设备等。
4. 安全技术交底的要求4.1 交底方式施工单位可采用多种方式进行安全技术交底,如: - 交底会议:召开专门的安全技术交底会议,由安全负责人向工人集中传达安全要求; - 安全培训课程:开展安全培训课程,对相关知识进行系统讲解; - 安全告知单:编制安全告知单,并由工人签字确认。
4.2 交底内容的记录和保存施工单位应妥善记录和保存安全技术交底的内容和过程,以备查证。
交底记录第1页共编制:复核:签收:年月日注:①对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底。
②“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
交底记录第2页共管棚正面布置图年月日注:①对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底。
②“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
交底记录第3页共工程名称隧道分部(分项)工程超前支护交底项目超前大管棚图纸名称、图号(1)导向管规格:外径146mm,壁厚5mm;(2)钢管规格:外径108mm,壁厚6mm;(3)钻头:127mm;(4)钢管中心间距:环向间距40cm;(5)倾角:外插角1°~3°为宜,可根据实际情况作调整;(6)注浆材料:1:1水泥浆;(7)设置范围:拱部120°范围;(8)每根长度: “单”号孔每节长按6m+3m+6m+3m+6m+6m布置;“双”号孔每节长按3m+6m+3m+6m+3m+6m+3m布置。
3、施作导向墙导向墙采用C20混凝土,截面尺寸1m×1m;导向墙基础需置于稳定或具有足够承载力的地基上,要保证其基础稳定性。
导向墙按拱部120°范围计算,为保证大管棚施工精度,导向墙内设2榀I20型钢钢架,钢架纵向间距为0.5m,钢架边缘设环向间距为40cm的外径146mm、壁厚5mm的导向钢管,导向钢管于钢架上焊接,钢架各单元由连接板焊接成型。
年月日注:①对重点工程、关键部位及质量要求高的特殊工程除口头交底外,还要以书面形式进行技术交底。
②“技术交底书”一式两份,一份作为施工依据,一份留存备查,并办理交接手续。
交底记录第4页共(1)开挖施工放样后,采用机械开挖至导向墙基地,人工清除基地表面浮土并压实。
(2)架设定位型钢导向墙开挖完毕后,开始架设定位型钢。
型钢钢架采用I20型钢钢架2榀,钢架纵向间距为0.5m,型钢间通过Φ22钢筋(环向间距1.2m,长1.0m)纵向连接成为受力整体,型钢在钢材加工场加工,运至现场拼装。
大管棚施工技术交底一、引言大管棚施工技术交底是为保证大管棚项目的顺利进行,确保全部工作按照标准化要求进行的重要环节。
通过施工技术交底,可以清晰地定义施工过程中的责任与要求,提高工作效率,避免潜在的施工问题和安全风险。
本文将详细介绍大管棚施工技术交底的重要性以及交底内容的要点。
二、大管棚施工技术交底的重要性1. 提高项目执行效率:通过施工技术交底,施工人员可以明确自己的工作职责和任务要求,清晰了解整个施工工序。
这有利于避免工作重复、工作错漏,提高工作效率,减少不必要的时间浪费。
2. 保证施工质量:大管棚作为重要设施,其施工质量直接关系到后续使用效果和质量安全。
施工技术交底可以确保施工人员掌握正确的施工方法和标准,避免施工过程中造成不必要的质量问题。
3. 提升施工安全性:对大管棚施工来说,安全是至关重要的。
通过交底,施工人员对项目的安全规范和操作规程有了充分的了解,可以有效预防和应对施工中可能出现的危险和事故,保障施工人员的人身安全。
4. 促进沟通合作:施工技术交底是沟通合作的过程,通过效果图、操作规程、施工图纸等多种方式,使施工人员对工程有全面的认识,避免了信息传达不畅或理解偏差带来的问题,促进了施工团队的良好合作。
三、大管棚施工技术交底内容要点1. 工程概述:对大管棚项目的概况进行介绍,包括项目背景、项目目标、施工周期等,并与施工人员讨论工程重点和难点。
2. 施工流程交底:详细讲解大管棚施工的整个流程,包括施工前的准备工作、具体施工步骤、关键节点和施工顺序等,确保施工人员对整个流程有清晰的认识。
3. 施工标准与质量要求:阐述大管棚的施工标准和质量要求,包括材料选择、施工方式、施工质量控制等内容,确保施工人员按照要求进行工作,保证施工质量。
4. 安全注意事项:针对大管棚施工过程中的安全问题,交底施工人员应注意的事项,包括个人防护、设备使用、施工现场管理等,确保施工过程中的安全性。
5. 现场管理与监督:明确大管棚施工现场的管理责任,包括项目经理、监理工程师、施工队长等的职责和权限,确保施工现场秩序井然、运转良好。
施工技术交底记录共 10 页第 1 页日期:2017年11月5日施工技术交底记录共 10 页第 2 页日期:2017年11月 5日工程名称南外环东延道路工程单位工程隧道工程交底名称超前大管棚施工方案技术交底交底内容:2.2、土方开挖护拱开挖分层要求:根据设计要求,暗挖段管棚套拱仰坡采用放坡开挖,放坡坡度为1:0.5,在开挖套拱仰坡时也须进行边挖边进行挂网喷射砼施工。
分层施工深度也为1. 5-2m,保持与明挖段挂网喷射砼分层施工同步。
2.3、套拱基础浇筑采用模筑C30素混凝土浇筑,浇筑时振捣密实。
2.4、型钢拱架制作交底单位济南城建集团有限公司接收单位福建贯顺建设工程有限公司交底人接收人施工技术交底记录共 10 页第 3 页日期:2017年11月 5日工程名称南外环东延道路工程单位工程隧道工程交底名称超前大管棚施工方案技术交底交底内容:2.5、钢拱架、导向管安装立底模:底模采用5cm厚、30cm宽的木模,沿导向墙的内边环向拼装,环向钢背带采用3榀I18a工字钢,纵向用Φ48×3.5mm钢管用顶托顶固在模板上。
为确保砼表面光洁,木模拼装好后,内贴薄力板。
模板平整度不得大于5mm,模板表面错台允许偏差2mm。
模板安装需牢固可靠,模板与混凝土接触面需涂刷脱模剂。
钢架使用前,对外形尺寸进行复查,要求无侧弯、扭曲、错台、变形等缺陷,方可使用。
钢架安装:首先要测量准确,架立后复核,钢架平面垂直于隧道中线,倾斜度不大于2°,钢架的任何部位偏离铅垂面不大于5cm,钢拱架纵向间距50cm,为确保钢拱架位置的准确,钢架榀与榀间的内缘和外缘用Φ25的钢筋连接,连接钢筋环向间距100cm。
4榀拱架间梅花形错位布置。
由于内膜采用钢拱架支撑,在支立套拱拱架时,支立高度控制要比设计高度高出8-10公分为宜,并调整拱架的弧度及间距,孔口管应用定位钢筋牢固焊接在工字钢上,防止浇筑混凝土时产生位移。
固定拱架、孔口管与定位钢筋布置见下图所示。
超前大管棚施工技术交底1.编制依据1.1已审批的《雀儿山隧道施工组织设计》、《雀儿山隧道进洞方案》;1.2 分项工程有关的国家(地方)或行业规范、规程、法规、标准、图集:《国道317线雀儿山隧道工程两阶段施工图设计(第四册)》;《公路隧道施工技术规范》(JTG F60~2009);《公路隧道施工技术细则》(JTG/T F60-2009);项目进场调查测量成果;1.3与业主签订的施工合同文件;2. 分项工程概况2.1分项工程施工任务根据国道317线雀儿山隧道工程招标设计图要求,隧道进洞口管棚用于隧道进口主洞K340+959~K340+999、平导K340+993~K341+033段,管棚长40m。
2.2设计要求和图纸做法2.2.1主要工程材料(1)型钢拱架:I18工字钢,纵向间距50cm;(2)管棚:外径φ108mm,壁厚6mm的热轧无缝钢管;(3)φ133孔口管;壁厚6mm的热轧无缝钢管;(4)固定筋:Φ16mm螺纹钢。
(5)导向墙:C25混凝土,尺寸0.5*2m。
(6)钢筋笼:主筋φ16mm;固定环Φ6.5mm,间距2m。
2.2.2设计要求在测量精确定位放线后施做套拱,套拱作为管棚的固定端,拱内设四榀I18工字钢。
拱架作为大管棚导向管的导向支座在其上布设主洞32个φ133孔口管,平导19个φ133孔口管,间距40cm,拱架纵向坡度3~5°,孔口管与工字钢焊接为整体。
纵向用Φ16固定钢筋与孔口管、I18工字型钢拱采用双面焊接,焊缝长度大于5倍钢筋直径。
套拱混凝土为C25混凝土。
套拱开挖时不得随意切坡,只有待管棚施作完毕后,才能扩挖。
在管棚施工过程中必须保持套拱的稳定、不偏移、不沉降,必时要增加一些临时支撑。
管棚超前预支护采用外径φ108mm,壁厚6mm的热轧无缝钢管,钢管前端呈尖锥状,尾部焊接加劲箍,管壁四周环向钻两排φ12mm压浆孔,施工时钢管沿隧道周边以3~5°外插角打入围岩,插入钢筋笼,再灌注W/C=1的纯水泥浆,其环向布置间距与导向管一致。
技术交底记录
HCTJ-I 编号:S-003
段注浆都正常进行,注浆终压达到设计终压,注浆量达到设计注浆量杆,钢管失手扎伤手脚。
(3)钻孔人员高空作业时,必须系安全绳,佩戴安全帽等防护设备。
(4)焊接钢管时,必须戴绝缘手套和防护眼罩。
(5)作业人员在使用风钻钻孔时,注意戴防护口罩。
(6)水泥浆液不得乱排乱流,污染良田、水源。
(7)控制钻机噪音,不得扰人休息。
(8)控制钻机油料添加量,以免震动时四处漫流,污染坏境。
(9)注浆时,注浆孔管不得对准人体,防止高压浆液对施工人员的伤害。
(10)焊接时,电焊机线路做到“一机一闸,一箱一保护”。
技术交底书
编号:
大管棚施工正面图如下:
1)导向墙
在开挖轮廓线以外拱部140°范围内施导向墙作,断面尺寸为1.0×1.0m,采用C25混凝土。
导向墙设2榀I20a工字钢,钢架外缘设140mm,壁厚5mm导向钢管。
导向墙施工主要包含导向墙开挖、钢架及导向管安装、模板支撑及模板安装、砼浇筑及养护等工序。
⑴在进行导向墙砼施工前,要加工支撑导向墙砼浇筑的拱架和模板。
支撑拱架采用20a工字钢三榀。
测量队按照导向墙预留变形量进行测量放线,将导向墙轮廓线和导向管位置放出。
⑵导向墙可采用挖槽法施工。
当洞口段挖方标高降至导向墙顶部时,导向墙作业处预留10m平台暂不往下开挖(其它部位可照常进行土方开挖),由测量人员控制标高,放出导向墙的开挖线,用挖掘机配合人工进行挖槽,开挖完成后,基坑底部及边墙抹砂浆,作为导向墙浇筑的底模和边模。
⑶基坑开挖完毕,安放钢拱架。
钢架用冷弯机加工成型,分三节制作,在施工现场进行组装。
钢架连接钢板采用200×240×15mm钢板,钢板预留孔,各节钢架用M20×70螺栓连接。
为保证拱架的稳固,两榀拱架间按2m间距设置Φ22连接筋。
