沙特麦加轻轨工程案例分析

  • 格式:doc
  • 大小:45.50 KB
  • 文档页数:9

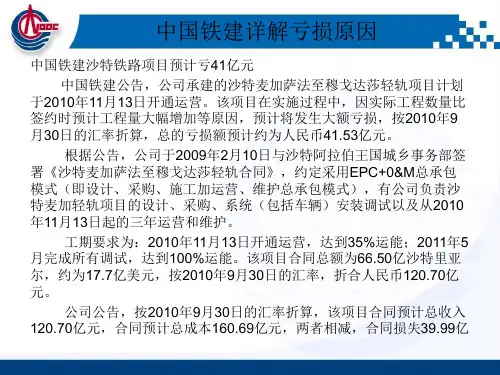

沙特麦加轻轨工程案例分析中国铁建股份有限公司(以下简称中铁建)2010年10月26日刊登沙特麦加轻轨项目情况公告:“该项目在实施过程中,因实际工程数量比签约时预计工程量大幅增加等原因,预计将发生大额亏损。

……项目总亏损额预计为人民币41.53亿元”。

作为富有经验的国际承包商,中铁建在自己专长的领域尚且创下了中国海外工程项目巨亏的记录,这让很多企业管理者开始反思自身经营的风险,特别是国际化方向中的风险管理。

本文整理财新《新世纪》及其它来源的背景资料,从国际承包工程合同管理的角度来展示和思考该项目,为我国企业更快更好地实现国际化提供借鉴。

麦加是伊斯兰教的第一圣城,在麦加朝觐期间,每年数百万穆斯林朝觐者涌入,而当地的交通压力很大。

2006年1月12日震惊世界的麦加朝觐踩踏事故,导致345人死亡,大量人员受伤,沙特政府迫切希望改善麦加的交通状况。

麦加轻轨项目起于加马拉站,经米纳、穆兹达利法,至终点阿拉法山站。

正线全长18.06公里,环形折返线长1.6公里,其中高架段长13.36公里。

正线为双线,全线共设九座车站,其中高架站七座。

据中铁建公告介绍,沙特麦加轻轨由沙特城乡事务部担任业主,项目采用EPC+O&M总承包模式(即设计、采购、施工加运营、维护总承包模式),由中铁建负责设计、采购、施工、(包括车辆在内的)系统安装调试、以及从2010年11月13日起的三年运营和维护。

工期要求:2010年11月13日开通运营,达到35%的运能;2011年5月完成所有调试,达到100%的运能。

国内同等规模的轻轨项目,从设计到运营需要三年时间。

但本项目自2009年2月开工建设,将于2010年11月13日开通运营,实际工期仅为16个月,建设工期很短。

该轻轨项目标准高运力大。

轻轨最高运送能力为单向高峰每小时输送7万2千人,列车最小追踪间隔80秒,是目前世界上设计运能最大的轻轨铁路。

中铁建经商务部推荐,采用议标方式。

曾经夺标呼声最高的沙特本拉登集团报价27亿美元。

中铁建当时报价22亿美元,排名本拉登集团之后。

经过议标之后。

据称本项目风险多、投资额巨大,各方竞标报价太高,沙特政府一直未能启动该条轻轨建设,但这并没有引起中国企业的警觉,中铁建急切中标,在议标过程中,再次将报价大幅度下降,最终以17.7亿美元的超低价格签署合同。

在中铁建的努力下,2010年11月13日,沙特轻轨项目按时完工,同时也发布了可能巨亏约41亿元人民币的代价。

二、工程项目的国际性特征国际工程都各具特点,本轻轨工程项目也不例外,可以归纳如下:(一)工程项目多方参与。

本轻轨项目是典型的国际工程项目,其国际性表现在,合同参与方众多,且来自多个国家。

业主为沙特城乡事务部,总承包商为中铁建、项目咨询公司为德国DBI公司,设计分包商为业主指定的国外设计公司,即法国的索菲特公司和印巴的某公司;供货商除了中国的以外,业主对国外的设备还进行了指定。

(二)地域差异的显著性沙特阿拉伯是一个宗教比较浓厚的国家,并且本项目的建设目的就是为了满足穆斯林朝觐的需要,因此,独特的穆斯林文化,富足的生活环境,严格的法律制度,慵懒的生活节奏,使得商业上依据诚信履约所做的承诺,常常很难得到保证。

平时约定的事情,即使得到爽快的答应,也很难落实。

文化差异导致管理难度加大。

本项目的劳工也比较特殊。

低廉的劳工一直是中国承包商在国外低价承揽工程的利器。

然而本项目却完全不同。

首先,在富有的沙特以及其他中东石油王国,当地劳工几乎没有,这些国家吸引了众多的印巴等国家的劳工,工资水平较中国劳工高,劳动效率却比中国劳工低。

其次,本项目涉及到宗教问题,需要穆斯林劳工。

因为轻轨有一段在麦加城内施工,这里是伊斯兰教的圣地,对于非穆斯林人是关闭的。

中铁建在富裕的沙特本地找不到穆斯林劳工,不得已委托劳务公司在青海、宁夏和甘肃等地找来上千名穆斯林农民工送去麦加工地。

这些临时劳工的培训、住宿、往返费用等,为中铁建增加了不小的压力。

本项目的作息时间也有所限制。

当地的工人中,只有得到沙特国王特批的石油行业工人,才能在中午12点到下午2点之间外出露天工作。

其他行业禁止雇主要求工人正午外出干活。

(三)技术标准的国际性。

该轻轨项目的土建工程执行美国标准,系统工程执行欧洲标准。

由于中国人做总承包,技术标准还具有很多中国元素。

(四)施工环境的复杂性。

施工区域地处高温和特大风沙区,日照强、夏季高达70 余度的地面温度、极度缺水,淡水比石油更加珍贵,工人们必须冒着酷暑工作,工作环境相当恶劣。

在这种恶劣的工作环境下,施工人员变得极度懒散,都成为工程顺利进展的障碍。

此外,各地方政府出于自身利益的考虑,再加上配合能力、配合权限、配合态度等方面的差异,对工程的施工并未全力支持,也是工程不能顺利进展的原因。

文化差异,加上干旱的气候特征,当地人的办事效率等,无法满足高强度的施工要求。

三、另类EPC合同模式(一)合同模式介绍据称,项目采用EPC+O&M总承包模式。

一般来说,EPC合同适用于承包商负责设计、采购和施工的情形。

但本轻轨项目虽然采用了EPC的合同模式,但实质上无法称作EPC。

因为,(1)业主指定了设计、系统和土建等关键环节的分包商,并要求500万里亚尔(约合900万元人民币)以上的合同分包商需其批准。

设计指定,就缺乏了E,采购和分包的指定,就少了P,本工程中,承包商所能做主的部分就是施工而已,但却承担了EPC交钥匙工程的合同风险。

(2)业主对建设标准和建设要求变更频繁。

例如:开工后就土建桥梁跨越道路形式、结构形式、车站面积、设备参数、功能需求等提出众多变更。

其中仅土石方开挖就由原来的200万方变更为520多万方,增加了320多万方。

对于EPC合同,总承包商满足业主的使用功能即可,而不是业主对各个细节的深度参与。

(3)对设备和材料审批程序复杂、繁琐且滞后。

据说对房间墙壁的颜色等都需要业主代表(城乡事务部副部长)亲自选择才能决定。

一般来说,EPC合同中,业主对项目细节的参与度是很少的,高层亲自参与细节的情形更为罕见。

(二)合同模式分析从合同模式介绍中可以看出,业主和承包商对EPC合同的认识不足。

EPC合同不同于先完成设计再施工的传统管理模式。

该模式要求边设计边施工,从而将设计时间和施工时间进行很好的搭接,缩短施工工期;EPC合同之所以受到很多承包商的亲睐,正是因为除了土建施工外,还可以掌握项目的设计和设备采购,从而可以利用设计优势和优化设计、设备采购赚取更高的利润。

而本项目的设计受到招标文件的限制,不得不根据限定条件再招标,中铁建失去了对设计优化的主动权。

从而导致后来的设计进度滞后、因指定采购产品目录而难以降低采购费用。

本项目要求将设计和部分施工分包、还指定了不少的采购产品目录,针对这样的EPC合同模式,承包商必须牢记,这只是名义上的EPC,并且要按照实际的合同模式来分析合同条件中的权利和义务,避免承担过多的风险和责任,以保持权利和义务的均衡性。

也就是说,本项目中,业主仅仅授予承包商施工的权利范围,却让承包商承担了EPC承包商的风险。

合同模式中的巨大风险与承包商的责任、权利义务完全不匹配。

(三)设计管理失控设计和技术标准是EPC合同中对造价影响至关重要的因素。

一旦失控,将导致项目的失败:成本失控,工期拖延。

在本项目中,承包商选择设计分包商受限,只能按业主的意见选择指定的设计分包商。

“设计分包商是国外设计公司,这些国外设计公司会对一些材料设备采购有一些偏好,比如愿意采用国外的设备,这样必然会增加成本。

由于可供中铁建选择的分包商较少,中铁建很难在选择分包商时压低采购价格。

”中铁建不仅承受了设计分包商选择受限,而且还要承担设计滞后的风险。

正是由于设计滞后,导致进度迟缓,中铁建不得不赶工,最后出现了圣城大会战的场面,导致麦加轻轨项目窝工严重,成本进一步增加。

即使这样,中铁建还很难获得业主的同情,更无法将责任归罪到业主身上。

因为所签订的合同是EPC合同,业主就不可能给出详细设计,仅仅是概念设计或方案设计,具体施工图的深化设计,都是承包商的义务。

要想对项目进行优化,前提条件是熟悉工程项目所使用的标准和规范。

本项目使用的是中方不熟悉欧洲和当地的标准和规范,中铁建就很难有针对性地提出优化方案,最终,被业主牵着鼻子往前走,丧失了作为EPC总承包商对工程项目的主动权。

由于设计管理失控,导致(1)承包商无法准确估计成本;(2)由于不熟悉欧洲和当地的施工、验收标准和规范,就会经常发生意想不到的工程量增加。

四、政治属性明显的商业项目政企分开,已经在我国推行多年,其目的就是要把企业推向市场,让企业按照市场经济的规律进行运作。

政企分开,并不是政府就不管企业,而是企业享有了更多的自主权,特别是在经济利益方面的自主决定权。

政企分开后的运作模式,就是让政府搭桥,企业唱戏;改变以前政企不分时政府的大包大揽的情况。

在本项目中,原铁道部部长成了核心决策人物、项目的幕后总指挥,企业没有经营自主权。

不惜一切代价不仅仅是个别领导的口号,在本工程中得到了实实在在的体现。

沙特轻轨工程,不仅仅是中铁建的工程,更像是中国原铁道部的面子工程。

(一)高层推动的项目沙特麦加轻轨项目由两国政府高层推动。

该轻轨项目是2008年6月中沙两国政府签署《关于加强基础设施建设领域合作协定》之后的首个政府间合作项目。

2009年2月10日,在中国国家主席胡锦涛和沙特国王阿卜杜拉的见证下,中铁建与沙特城乡事务部签署了麦加轻轨项目合同,即《沙特麦加萨法至穆戈达莎轻轨合同》。

2010年1月,沙特国王阿卜杜拉对中国商务部长陈德铭表示,当初在选择承包商时,沙特国内意见不一,国王最终决定将项目交由中国公司承建,这是对中国企业的高度信任。

沙特麦加轻轨项目建设汇集了整个中国铁路系统之力。

原铁道部部长刘志军亲自担任麦加轻轨项目领导小组组长,原铁道部副部长卢春房担任副组长。

要求举全路之力,支持麦加项目建设,每天实时掌握项目建设情况,并派出专家组常驻现场指导工作。

中国商务部部长助理仇鸿2010年4月到现场考察后,提交《关于沙特麦加轻轨铁路项目有关情况的报告》。

刘志军批示要求按期保质圆满完成建设任务。

在巨大的政治压力下,即使在2009年出现亏损,中铁建没有停工,且在变更索赔未获落实的情况下,从全系统15家单位调集上万人员“驰援”现场,进行“不讲条件、不讲价钱、不讲客观”的大会战。

(二)仓促签订的合同为了体现政府的高度重视,双方需要赶在国家领导人出访前完成签约准备,合同准备工作不充分,导致在合同履行过程中,双方对合同关键条款的理解产生重大偏差。

不仅仅是合同模式的错误,在细节问题上更是无暇顾及,例如:合同约定2010年11月13日开通运营,达到35%运能;2011年5月完成所有调试,达到100%运能——“在这一点上,中铁建所理解为开通35%运能,是指在车站建设方面只需要开通四个车站就可以满足业主需求;而业主则要求九个车站在2010年11月就全部开通,这导致了工期紧张。
