建筑工程施工测量规范篇一:施工控制测量规范2 施工控制测量(Ⅰ)场区平面控制:第7.2.1条场区的平面控制网,可根据场区地形条件和建筑物、构筑物的布置情况,布设成建筑方格网、导线网、三角网或三边网。
第7.2.2条场区的平面控制网,应根据等级控制点进行定位、定向和起算。
第7.2.3条场区平面控制网的等级和精度,应符合下列规定:一、建筑场地大于1K㎡或重要工业区,宜建立相当于一级导线精度的平面控制网;二、建筑场地小于1K㎡或一般性建筑区,可根据需要建立相当于二、三级导线精度的平面控制网;三、当原有控制网作为场区控制网时,应进行复测检查。
第7.2.4条建筑方格网的主要技术要求,应符合表7.2.4的规定。
建筑方格网的主要技术要求表7.2.4第7.2.5条建筑方格网的首级控制,可采用轴线法或布网法,其施测的主要技术要求,应符合下列规定:一、轴线法。
1 轴线宜位于场地的中央,与主要建筑物平行;长轴线上的定位点,不得少于3个;轴线点的点位中误差,不应大于5cm;2放样后的主轴线点位,应进行角度观测,检查直线度;测定交角的测角中误差,不应超过2.5″;直线度的限差,应在180°±5″以内;34轴交点,应在长轴线上丈量全长后确定;短轴线,应根据长轴线定向后测定,其测量精度应与长轴线相同,交角的限差应在90°±5″以内。
二、布网法,宜增测对角线的三边网,其测量精度,不应低于本规范第2.1.8条中四等三边网的规定。
第7.2.6条标桩的埋设深度,应根据地冻线和场地平整的设计标高确定。
第7.2.7条建筑方格网的测量,应符合下列规定:一、角度观测可采用方向观测法,其主要技术要求,应符合表7.2.7的规定;角度观测的主要技术要求表7.2.7-1二、当采用电磁波测距仪测定边长时,应对仪器进行检测,采用仪器的等级及总测回数,应符合表7.2.7-2的规定;采用仪器的等级及总测回数表7.2.7-2三、方格网点平差后,应确定归化数据,并在实地标板上修正至设计位置;四、建筑方格网竣工后,应经过实地复测检查,方能提供给委托单位。
定位及高程控制施工技术措施摘要:定位和高程控制是建筑施工中至关重要的一环。
本文将介绍定位技术和高程控制施工技术的基本概念、原理和常用方法,以及在施工过程中应采取的技术措施,包括仪器设备的选择与使用、测量精度的控制和误差处理等。
通过采取这些技术措施,可以保证施工的准确性和质量,提高效率。
一、引言定位和高程控制是建筑施工中非常重要的一部分。
在施工过程中,如果定位不准确或者高程控制不当,可能会导致建筑物的位置偏差或高度不平整,进而影响建筑物的使用效果。
因此,在施工前期需要进行详细的定位和高程控制的规划,并在施工过程中采取相应的技术措施进行控制。
二、定位技术1. 定位技术的概念和原理定位技术是通过各种测量手段确定物体在空间中的位置和方位的技术。
常用的定位技术包括全站仪测量、GPS测量和激光测量等。
定位技术的原理是利用不同的测量原理和仪器设备来实现目标的定位。
2. 定位技术的方法(1)全站仪测量:全站仪是目前广泛使用的一种测量仪器,可以通过仪器上的望远镜和角度测量装置来测量目标的方位和坐标等信息。
(2)GPS测量:GPS是全球定位系统的缩写,利用卫星信号来测量目标的位置和方位。
GPS测量具有无线传输、多点观测和高精度等特点,适用于大范围的定位需求。
(3)激光测量:激光测量利用激光束的反射和探测来确定目标的位置和方位。
激光测量具有高精度和高效率的特点,适用于小范围的定位需求。
三、高程控制技术1. 高程控制技术的概念和原理高程控制技术是通过测量和控制目标的高度和高程变化来实现建筑物的平整和均衡。
常用的高程控制技术包括水准测量和雷达测量等。
2. 高程控制技术的方法(1)水准测量:水准测量是通过测量目标和基准面之间的高度差来确定目标的高程。
水准测量需要使用水平仪和测量杆等仪器设备,具有较高的精确度和稳定性。
(2)雷达测量:雷达测量利用雷达波的反射和接收来测量目标的高程。
雷达测量具有非接触式和自动化的特点,适用于高程变化较大或复杂的场景。

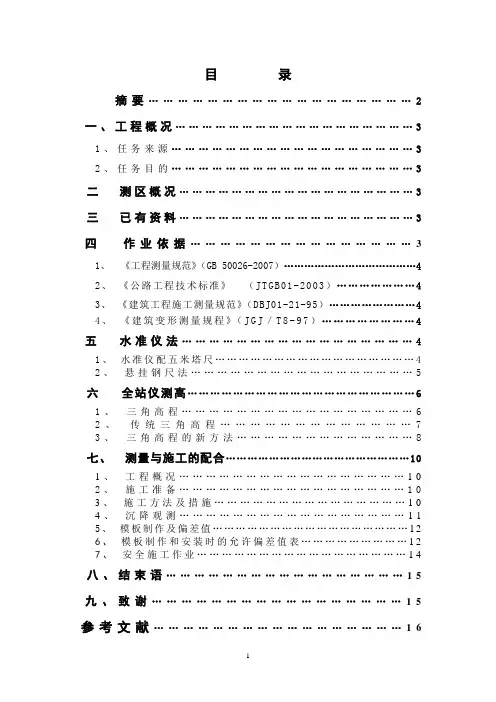

目录摘要 (2)一、工程概况 (3)1、任务来源 (3)2、任务目的 (3)二测区概况 (3)三已有资料 (3)四作业依据 (3)1、《工程测量规范》(GB 50026-2007) (4)2、《公路工程技术标准》(J T G B01-2003) (4)3、《建筑工程施工测量规范》(D BJ01-21-95) (4)4、《建筑变形测量规程》(J G J/T8-97) (4)五水准仪法 (4)1、水准仪配五米塔尺 (4)2、悬挂钢尺法 (5)六全站仪测高 (6)1、三角高程 (6)2、传统三角高程 (7)3、三角高程的新方法 (8)七、测量与施工的配合 (10)1、工程概况 (10)2、施工准备 (10)3、施工方法及措施 (10)4、沉降观测 (11)5、模板制作及偏差值 (12)6、模板制作和安装时的允许偏差值表 (12)7、安全施工作业 (14)八、结束语 (15)九、致谢 (15)参考文献 (16)摘要本文对云南昆明小坝立交桥改建项目中的高程测量进行逐一分析和探讨,在普通的水准测量和三角高程测量之间进行挖掘,其中谈到水准仪法,悬挂钢尺法,传统三角高程高程以及三较高程法的全站仪法还有对我项目部所施工的第一联桥面的施压的沉降观测,以及一些简单的施工工艺和安全施工的注意事项。
关键词:水准仪法、三角高程、沉降观测、施工工艺Abstract- In this paper, Kunming, Yunnan into a small dam projects overpass height measurements are analyzed and discussed one by one, in the general standard of measurement and between trigonometric leveling mining, which talked about leveling method, hanging steel ruler France, the traditional trigonometric leveling elevation and three Total high-way lawlawThere are items to me by the Ministry of Construction of the first joint of the pressure on the bridge of the settlement observation, as well as some simple construction techniques and attention to construction safety issues.Keywords: Level Law, trigonometric leveling, settlement observation, construction techniques浅谈在施工中高程测量的几种方法一、概况(一)任务来源道路是国家交通的动脉,是国家经济前进的重要前提,也是城市经济状况与发展程度的重要标志,随着国家经济的快速发展,道路越来越体现它在经济发展中的重要地位。
工程高程测量的方法工程高程测量是指在工程测量中确定地面和建筑物的高程,是建筑和土木工程设计、施工、管理的基础性工作。
工程高程测量包括测量基准点的高程、地面剖面线的高程、建筑物的高程等。
工程高程测量的方法有多种,下面我将详细介绍其中常用的几种方法。
一、水准测量法水准测量法是一种通过比较两点的垂直距离差来确定高程的方法。
该方法使用水准仪和测量杆等仪器设备进行测量。
测量时,首先选取一个已知高程的基准点,然后根据设定的水准路线,依次测量各个点的高程值,最后通过计算得出各个点的高差。
水准测量法具有高精度、稳定可靠的特点,适用于测量较大距离范围内的高差。
二、三角高程测量法三角高程测量法是一种通过测量两个点的水平距离和仰角来确定高程的方法。
该方法使用全站仪等仪器设备进行测量。
测量时,首先在待测点设置三角形边角之一的测量点,然后在另一测量点设置全站仪,通过测量两个站点的坐标和仰角,利用三角关系计算出待测点的高程。
三角高程测量法适用于测量较大范围的高差,具有快速、高效的特点。
三、地形测量法地形测量法是一种通过在地面上设置一定数量的高程控制点,然后通过插值计算出其他点的高程的方法。
该方法常用于测量地形曲线、地表剖面线等。
在地形测量中,可以使用全站仪、GPS等仪器设备进行测量。
地形测量法适用于大面积、复杂地形的高程测量,具有高效、经济的特点。
四、无人机测量法随着无人机技术的发展,无人机测量法逐渐在工程高程测量中得到应用。
无人机测量法利用搭载摄像设备的无人机进行航测,通过图像处理和三维重建技术来获取地面的高程信息。
无人机测量法具有快速、高效、经济的特点,适用于测量大范围的地块高程。
综上所述,工程高程测量的方法包括水准测量法、三角高程测量法、地形测量法和无人机测量法等多种方法,根据实际情况和要求选择相应的测量方法。
其中水准测量法和三角高程测量法具有较高的精度和可靠性,适用于准确度要求较高的工程测量;地形测量法和无人机测量法则适用于大范围、复杂地形的高程测量,具有高效、经济的特点。
第二节建筑施工场地的控制测量一、概述由于在勘探设计阶段所建立的控制网,是为测图而建立的,有时并未考虑施工的需要,所以控制点的分布、密度和精度,都难以满足施工测量的要求;另外,在平整场地时,大多控制点被破坏。
因此施工之前,在建筑场地应重新建立专门的施工控制网。
1.施工控制网的分类施工控制网分为平面控制网和高程控制网两种。
(1)施工平面控制网施工平面控制网可以布设成三角网、导线网、建筑方格网和建筑基线四种形式。
①三角网对于地势起伏较大,通视条件较好的施工场地,可采用三角网。
②导线网对于地势平坦,通视又比较困难的施工场地,可采用导线网。
③建筑方格网对于建筑物多为矩形且布置比较规则和密集的施工场地,可采用建筑方格网。
④建筑基线对于地势平坦且又简单的小型施工场地,可采用建筑基线。
(2)施工高程控制网施工高程控制网采用水准网。
2.施工控制网的特点与测图控制网相比,施工控制网具有控制范围小、控制点密度大、精度要求高及使用频繁等特点。
二、施工场地的平面控制测量1.施工坐标系与测量坐标系的坐标换算施工坐标系亦称建筑坐标系,其坐标轴与主要建筑物主轴线平行或垂直,以便用直角坐标法进行建筑物的放样。
施工控制测量的建筑基线和建筑方格网一般采用施工坐标系,而施工坐标系与测量坐标系往往不一致,因此,施工测量前常常需要进行施工坐标系与测量坐标系的坐标换算。
如图11-1所示,设xoy 为测量坐标系,x ′o ′y ′为施工坐标系,x o 、y o 为施工坐标系的原点O ′在测量坐标系中的坐标,α为施工坐标系的纵轴o ′x ′在测量坐标系中的坐标方位角。
设已知P 点的施工坐标为(x ′P 、y ′P ),则可按下式将其换算为测量坐标(x P 、y P ):⎩⎨⎧'+'+='-'+=ααααcos sin sin cos P P o P P P o P y x y y y x x x(11-1)如已知P 的测量坐标,则可按下式将其换算为施工坐标:图11-1 施工坐标系与测量坐标系的换算⎩⎨⎧-+--='-+-='ααααcos )(sin )(sin )(cos )(o P o P P o P o P P y y x x y y y x x x(11-2)2.建筑基线建筑基线是建筑场地的施工控制基准线,即在建筑场地布置一条或几条轴线。
工程测量规范GB50026-2007高程控制测量一般规定高程控制测量精度等级的划分,依次为二、三、四、五等。
各等级高程控制宜采用水准测量,四等及以下等级可采用电磁波测距三角高程测量,五等也可采用 GPS 拟合高程测量。
首级高程控制网的等级,应根据工程规模、控制网的用途和精度要求合理选择。
首级网应布设成环形网,加密网宜布设成附合路线或结点网。
测区的高程系统,宜采用 1985 国家高程基准。
在已有高程控制网的地区测量时,可沿用原有的高程系统;当小测区联测有困难时,也可采用假定高程系统。
高程控制点间的距离,一般地区应为 1~3km,了业厂区、城镇建筑区宜小于 lkm。
但一个测区及周围至少应有 3 个高程控制点。
水准测量水准测量的主要技术要求,应符合表 4.2.1 的规定。
水准测量所使用的仪器及水准尺,应符合下列规定:水准仪视准轴与水准管轴的夹角 i,DSl 型不应超过15″;DS3 型不应超过 20"。
补偿式自动安平水准仪的补偿误差△a 对于二等水准不应超过 0.2″,三等不应超过 0.5″。
水准尺上的米间隔平均长与名义长之差,对于因瓦水准尺,不应超过 0.15mm;对于条形码尺,不应超过 0.10mm;对于木质双面水准尺,不应超过 0.5mm。
水准点的布设与埋石,除满足 4.1.4 条外还应符合下列规定:应将点位选在土质坚实、稳固可靠的地方或稳定的建筑物上,且便于寻找、保存和引测;当采用数字水准仪作业时,水准路线还应避开电磁场的干扰。
宜采用水准标石,也可采用墙水准点。
标志及标石的埋设应符合附录 D 的规定。
埋设完成后,二、三等点应绘制点之记,其他控制点可视需要而定。
必要时还应设置指示桩。
水准观测,应在标石埋设稳定后进行。
各等级水准观测的主要技术要求,应符合表 4.2.4 的规定。
两次观测高差较差超限时应重测。
重测后,对于二等水准应选取两次异向观测的合格结果,其他等级则应将重测结果与原测结果分别比较,较差均不超过限值时,取三次结果的平均数。

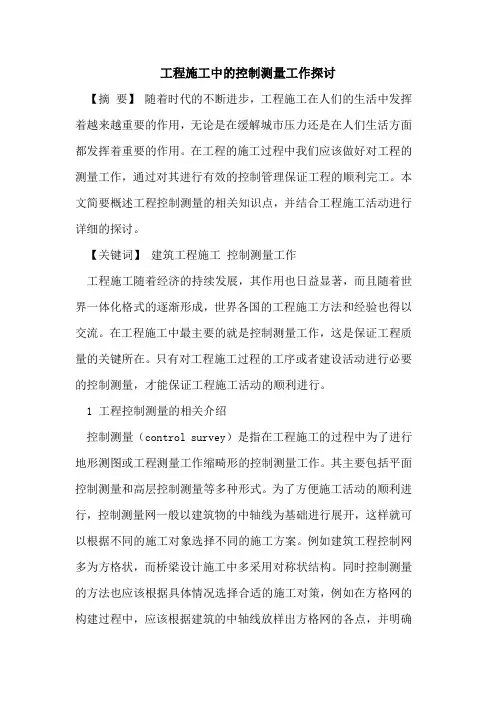

工程施工中的控制测量工作探讨【摘要】随着时代的不断进步,工程施工在人们的生活中发挥着越来越重要的作用,无论是在缓解城市压力还是在人们生活方面都发挥着重要的作用。
在工程的施工过程中我们应该做好对工程的测量工作,通过对其进行有效的控制管理保证工程的顺利完工。
本文简要概述工程控制测量的相关知识点,并结合工程施工活动进行详细的探讨。
【关键词】建筑工程施工控制测量工作工程施工随着经济的持续发展,其作用也日益显著,而且随着世界一体化格式的逐渐形成,世界各国的工程施工方法和经验也得以交流。
在工程施工中最主要的就是控制测量工作,这是保证工程质量的关键所在。
只有对工程施工过程的工序或者建设活动进行必要的控制测量,才能保证工程施工活动的顺利进行。
1 工程控制测量的相关介绍控制测量(control survey)是指在工程施工的过程中为了进行地形测图或工程测量工作缩畸形的控制测量工作。
其主要包括平面控制测量和高层控制测量等多种形式。
为了方便施工活动的顺利进行,控制测量网一般以建筑物的中轴线为基础进行展开,这样就可以根据不同的施工对象选择不同的施工方案。
例如建筑工程控制网多为方格状,而桥梁设计施工中多采用对称状结构。
同时控制测量的方法也应该根据具体情况选择合适的施工对策,例如在方格网的构建过程中,应该根据建筑的中轴线放样出方格网的各点,并明确勾勒出坐标,施工时严格按照这些坐标进行施工,这样就能为施工工作的顺利进行打好坚实的基础。
2 工程施工控制测量工作的侧重点2.1 平面控制测量平面控制测量(plane control survey)是指测定控制点的平面坐标并进行测量的方式,它主要是将测定控制点的坐标更精确的测量方式。
为了防止失误,提高测图的精度,促进施工活动尽快完工。
平面控制测量工作必须坚持“从整体到局部,先控制后碎部”的工作原则,提高工作的效率。
平面控制测量在控制点的基础上建立多种形式的网络体系,形成平面控制网。
如图1:这是最典型的三角形网络体系,在一条起算边长的基础上运用经纬仪进行仔细的观测。
建筑施工控制测量-施工高程控制测量
1
场区的高程控制网,应布设成结点水准网、闭合水准环线或附合水准路线,其精度一般不低于四等水准测量精度要求。
对于大中型建筑物施工项目高程测量控制的精度一般不低于三等水准测量精度要
3个。
水准点间距应不大于1km。
距离建筑物、构筑物应大于25m;距离回填土边线应大于15m 2
建筑物高程控制测量主要采用水准测量,水准测量的精度应不低于四等水准测量的精度要求。
建筑物高程控制的水准点,可设置在建筑物的平面控制网的标桩上或外围的固定地物上,也可单独埋设。
水准的个数不应少于2个。
当场地高程控制点距离施工建筑物小于200m 时,可直接利用。
其密度应尽量满足安置一次仪器就能测设出所需的
水准点标桩不能保存时,应将其高程引测至稳固的建筑物或构筑物上,引测的精度,应不低于四等水准测量。
