负环管片安装和拆除技术交底
- 格式:doc
- 大小:215.00 KB
- 文档页数:16
负环管片拼装安全技术交底施工技术交底记录工程名称交底时间交底提要:交底内容:一、负环管片概况管片外径为Φ4400mm,管片内径为Φ,宽度为1000mm,厚度为250mm,采用C50混凝土,抗渗等级为P12。
管片采用双面楔形通用环设计,楔形量为30mm,衬砌环由1个封顶快(K),2个连接块(B1、B2)和3个标准块(A1、A2、A3)组成。
管片的衬砌环纵、环缝采用弯螺栓连接,其中每环纵缝采用10根M24螺栓,每个环缝采用12根M24螺栓,螺栓机械性能等级为10.9级,螺母机械性能等级为10.9级。
本区间设置11环负环管片,从负9环到负1环(无0环管片)。
图1-1 负环管片布置示意图二、负环安装施工2.1、负环安装前准备工作1、盾构机整体组装好、各项功能调试正常;2、反力架、始发托架安装到位,焊接牢固;3、管片运输车正常工作,管片准备充分并提前粘贴好丁腈软木橡胶板(环缝)。
4、始发托架尾部距离反力架有500mm间隙,需提前焊接工钢与始发托架轨道齐平,一端满焊牢固在始发托架上,另一端满焊牢固在反力架上。
焊接示意图如下图所示:图2.1-3 工字钢支撑平面布置图图2.1-4 工字钢支撑示意图2.2、负环管片安装工艺2.2.1 负环安装工艺1、为了后期便于拆除负环,本区间负环管片采取通缝拼装的方式进行。
2、区间始发均在转弯段,-9环管片封顶块(K)块安装位置为正上方(按掘进方向,K 块在15点位)。
3、在安装负环管片前,因盾尾和管片之间存在55mm间隙,在盾尾五到十点位置安放6根长1.2m的14a型槽钢,横向放置,对第一环负环管片进行支撑,使管片背部与盾尾内壁之间形成均匀的盾尾间隙,保证管片与盾尾同心。
安装时应注意避开千斤顶撑靴,等待盾构机完全进入洞内,洞口开始进行同步注浆时,将槽钢拆除,以保证盾尾间隙。
K图2.2-1 槽钢安装示意图4、-9~-1环管片只粘贴丁腈软木橡胶板(环缝),不粘贴弹性橡胶密封垫和自粘性橡胶薄片,管片连接螺栓也不需加遇水膨胀橡胶圈,从+1环开始必须正常使用防水材料。

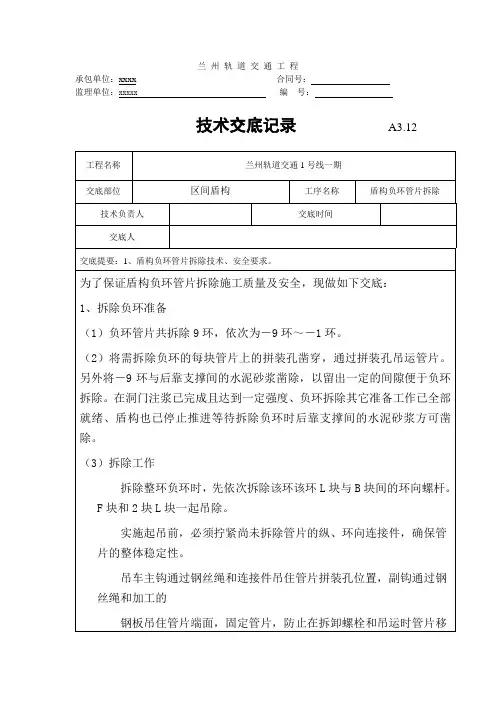

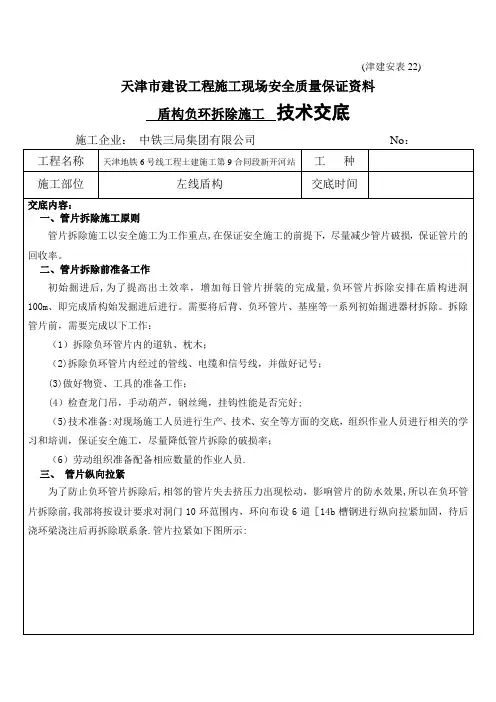

(津建安表22) 天津市建设工程施工现场安全质量保证资料

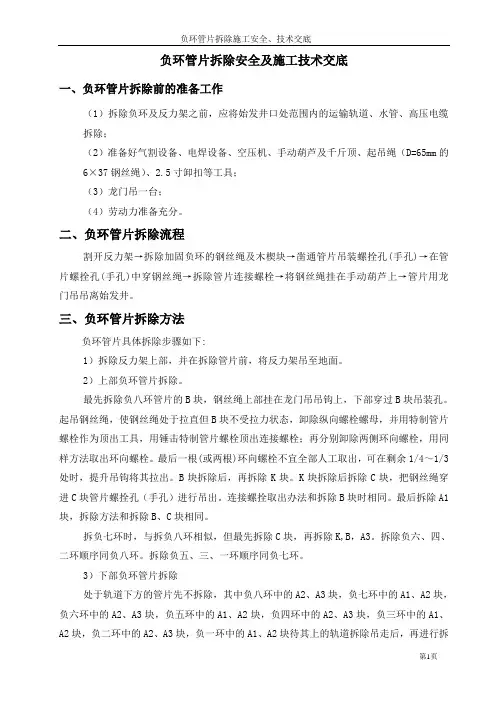

盾构负环拆除施工技术交底
施工企业:中铁三局集团有限公司No:
四、反力架拆除方法
(1)气割尽量不损伤反力架,先气割北侧的,再是中间的,注意气割前,用钢丝绳固定住垫铁;(2)气割斜支撑与地板预埋铁焊缝,焊缝从西向东割,待焊缝留到4~5cm时,降低气割速度;(4)在上端横梁上焊上吊耳,用10t吊链拉上斜撑,气割斜撑与反力架间焊缝,
(5)尽量不损伤反力架;
(6)垫铁拆除后,反力架已经卸力,开始拆除负环。
(7)负环拆除后,拆除斜撑,斜撑与各垫铁运至指定地点;
(8)整体吊起反力架;
五、管片拆除施工工序
管片拆除施工工序如下图所示:
管片拆除工艺流程图
注:1、项目对操作人员进行安全技术交底时填写此表;2、签名处不够时,应将签到表附后。

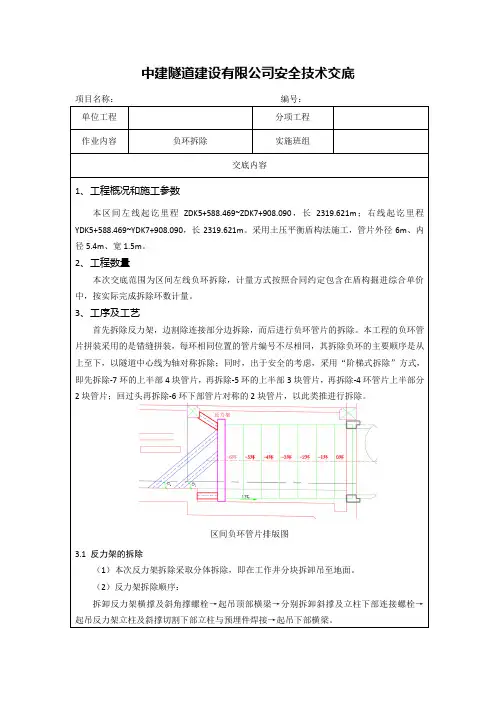

中建隧道建设有限公司安全技术交底1、工程概况和施工参数本区间左线起讫里程ZDK5+588.469~ZDK7+908.090,长2319.621m;右线起讫里程YDK5+588.469~YDK7+908.090,长2319.621m。
采用土压平衡盾构法施工,管片外径6m、内径5.4m、宽1.5m。
2、工程数量本次交底范围为区间左线负环拆除,计量方式按照合同约定包含在盾构掘进综合单价中,按实际完成拆除环数计量。
3、工序及工艺首先拆除反力架,边割除连接部分边拆除,而后进行负环管片的拆除。
本工程的负环管片拼装采用的是错缝拼装,每环相同位置的管片编号不尽相同,其拆除负环的主要顺序是从上至下,以隧道中心线为轴对称拆除;同时,出于安全的考虑,采用“阶梯式拆除”方式,即先拆除-7环的上半部4块管片,再拆除-5环的上半部3块管片,再拆除-4环管片上半部分2块管片;回过头再拆除-6环下部管片对称的2块管片,以此类推进行拆除。
区间负环管片排版图3.1 反力架的拆除(1)本次反力架拆除采取分体拆除,即在工作井分块拆卸吊至地面。
(2)反力架拆除顺序:拆卸反力架横撑及斜角撑螺栓→起吊顶部横梁→分别拆卸斜撑及立柱下部连接螺栓→起吊反力架立柱及斜撑切割下部立柱与预埋件焊接→起吊下部横梁。
3.2负环管片的拆除拆除加固负环的钢丝绳及木楔块→凿通管片吊装螺拴孔(手孔)→在管片螺拴孔(手孔)中穿钢丝绳→将钢丝绳挂在手动葫芦上→拆除管片连接螺栓→管片用龙门吊或汽车吊吊出。
负环拆除施工准备人员安全教育及交底打开负环管片吊装孔在管片吊装孔穿入钢丝绳并固定拉紧松动管片螺栓缓慢拆卸管片吊运负环管片至地面负环管片拆除施工流程(1)顶部管片的拆除首先需将专用吊具穿过已打穿的管片注浆孔,紧固螺帽;而后通过安装有卸扣的钢丝绳与吊钩相连,同时在水平方向上利用钢丝与安装在中板的葫芦相连。
具体情况分为以下几种:①封顶块位于环的顶部,吊装图如图所示:封顶块位于顶部的管片拆除示意图采用公称直径为36mm、一端带有绳扣的钢丝绳作为吊具,具体方法是:首先将钢丝绳没有绳扣的一端,从其中一块管片的外部伸入注浆口,再从另一管片的注浆孔由内向外穿出并安装钢丝绳卡头,其安装示意图如下图所示:钢丝绳卡关安装图准备起吊时,应使与葫芦相连的钢丝绳及与吊钩的钢丝绳收紧,再将管片螺栓拆下。
技术交底记录A3.12工程名称交底部位工序名称负环安装交底提要:负环安装技术交底交底内容:一、负环管片参数本区间负环管片采用直线环管片,厚度350mm,内径5500mm,外径6200mm,长度1200mm。
二、负环拼装盾构始发采用8环负环(图1),拼装方式错缝拼装,负八~负一环不粘贴止水条,管片连接螺栓也不需加遇水膨胀橡胶圈,但是自0、1环开始,必须正常使用防水材料。
图1负环位置图因盾尾内壳与管片外径之间有3厘米间隙,为了保证负环管片拼装完成后向后推动过程中,不损坏盾尾刷,在拼装负环管片时,需要在盾尾下部盾壳内避开千斤顶撑靴位置焊接1.2米长的φ30圆钢4根,沿盾构方向放置,尾部靠在盾尾刷附近。
圆钢前部与盾壳点焊,以方便负环管片安装完成后将其移除如图2技术负责人交底人接受交底人注:1、本表用于承包单位对作业班组的技术交底;2、本表一式三份,交底后承包单位项目部、作业班组各留一份,报监理部一份备案工程名称XX轨道交通4号线Ⅳ-TS-13标土建工程交底部位笠泽西路站~流虹西路站区间工序名称负环安装交底提要:负环安装技术交底交底内容:图2圆钢位置图三、负八环施工方法负环拼装的好与坏取决于第一环负环的拼装,负八环拼装点位选取12点位(见图3),拼装采用错缝拼装。
1、测量放线先在盾尾壳上放出隧道的水平中心线。
2、拼装第一块管片A2首先拼装第一块管片A2,A2管片的中间纵向螺栓孔应隧道中心线对齐3、拼装标准块A1、A3拼装完A2后,拼装A1、A3,A1左侧,A3右侧,每安装一块管片,立即将管片环向连接螺栓插入连接孔,并戴上螺帽用气动扳手紧固。
技术负责人交底人接受交底人注:1、本表用于承包单位对作业班组的技术交底;2、本表一式三份,交底后承包单位项目部、作业班组各留一份,报监理部一份备案工程名称XX轨道交通4号线Ⅳ-TS-13标土建工程交底部位笠泽西路站~流虹西路站区间工序名称负环安装交底提要:负环安装技术交底交底内容:4、拼装邻接块B1、B2及封顶块K安装负八环管片上部2块邻接块及1块封顶块时,因负八环管片为第一环,没有纵向螺栓固定管片,所以在拼装邻接块时,先将其与标准块的环向螺栓连接。
一、前言为确保负环拼装施工过程中的安全,降低事故风险,现将负环拼装安全技术交底如下,请全体施工人员认真学习并严格遵守。
二、工程概况1. 工程名称:XXX项目2. 工程地点:XXX3. 施工单位:XXX4. 施工内容:负环拼装三、安全注意事项1. 施工人员必须穿戴符合要求的劳动保护用品,如安全帽、工作服、安全鞋等。
2. 作业前应检查施工现场,确保场地平整、无障碍物,且周围环境安全。
3. 施工人员必须接受专业培训,熟悉负环拼装施工工艺、安全操作规程及应急预案。
4. 施工现场应设置安全警示标志,并确保警示标志清晰可见。
5. 施工过程中,应严格按照施工图纸、技术规范和操作规程进行施工。
四、施工步骤及安全要求1. 预制负环梁段(1)预制负环梁段前,应检查模板、钢筋、混凝土等材料是否符合要求。
(2)施工过程中,应确保模板牢固,防止变形、移位。
(3)混凝土浇筑时,应控制浇筑速度,防止发生溢出、漏浆等现象。
2. 负环梁段运输(1)运输过程中,应确保车辆平稳,防止发生倾覆、碰撞等事故。
(2)车辆行驶过程中,应遵守交通规则,确保行车安全。
3. 负环梁段吊装(1)吊装前,应检查吊装设备、吊具、索具等是否完好。
(2)吊装过程中,应确保吊装作业平稳、有序,防止发生碰撞、倾覆等事故。
(3)吊装完成后,应将负环梁段平稳放置在指定位置。
4. 负环梁段拼装(1)拼装前,应检查负环梁段表面平整度、尺寸偏差等是否符合要求。
(2)拼装过程中,应确保拼装质量,防止发生裂缝、变形等现象。
(3)拼装完成后,应进行验收,确保拼装质量满足设计要求。
五、应急措施1. 发生事故时,应立即停止施工,并迅速组织救援。
2. 事故发生后,应立即上报相关部门,并配合进行调查处理。
3. 施工过程中,应定期开展安全检查,及时发现并消除安全隐患。
六、总结负环拼装施工过程中,安全至关重要。
请全体施工人员认真学习本交底内容,提高安全意识,确保施工安全。
工程施工安全技术交底工程名称分部(分项)工程及工程名称交底时间交底人:编号:交底内容:负环管片及反力架拆除安全技术交底一、拆除条件:盾构机掘进完成90环,并将洞口0-10的拉紧装置完成后,安排反力架和负环管片的拆除工作。
二、拆除准备:1、选用熟悉该项工作的人员进行施工,生手绝对不能参与施工。
2、拆除反力架以前,应将始发井口范围内的运输轨道、水管、高压电缆拆除,同时,在反力架上支持模板的脚手架需要重新固定。
3、准备好气割设备,电焊设备,空压机,手拉葫芦、千斤顶、起吊绳、5T卸扣等工具。
4、龙门吊一台。
5、劳动力准备充分。
三、拆除步骤1、反力架拆除1)反力架拆除前先拆除其与负环间的螺栓。
2)拆除过程中,首先用钢丝绳固定反力架的侧向支撑,然后割除,用手拉葫芦将其放至隧道地面;其次,用手拉葫芦固定侧面的斜向支撑,然后进行割除,割除完毕后,同样的方法放置隧道地面;再次,顶在反力架上部的横向支撑,要逐步个用钢丝绳固定,然后割除,直接吊至地面。
3)在拆除完负环以后依次将反力架、侧面横向支撑、斜向支撑吊至地面。
4)反力架拆除时要从上到下依次拆除。
2、负环管片拆除1)在拆除负环管片之前,先固定反力架,然后割除反力架后侧的斜向支撑、水平支撑,拆除负环和基准环之间的纵向螺栓,并将反力架向后移动,使反力架和管片分离。
2)拆除管片时应按照-7到-1的顺序拆除,要先拆上三块,将上三块全部拆除完毕后,然后再拆除下三块。
3)管片起吊采用半环吊装的方式,吊上地面后翻转后水平放置然后拆除纵向螺栓。
拆除时应先拆除B块与A块的环向螺栓和2环(如-7与-6)之间的横向螺栓,使用冲击钻将负环管片的B1和B2(A1和A3)块的吊装孔打穿,从该孔穿入短螺栓,用螺帽将螺栓固定在管片内侧,另外一头在管片外弧面连接带孔钢板,再用卸扣将钢丝绳和钢板另外一孔连接,然后用龙门吊吊住钢丝绳的另一端,拉紧钢丝绳,将其吊至地面。
四、安全注意事项:1、认真学习《负环管片及反力架拆除技术交底》,严格按施工方案施工。
负环管片拆除安全及施工技术交底一、负环管片拆除前的准备工作(1)拆除负环及反力架之前,应将始发井口处范围内的运输轨道、水管、高压电缆拆除;(2)准备好气割设备、电焊设备、空压机、手动葫芦及千斤顶、起吊绳(D=65mm的6×37钢丝绳)、2.5寸卸扣等工具;(3)龙门吊一台;(4)劳动力准备充分。
二、负环管片拆除流程割开反力架→拆除加固负环的钢丝绳及木楔块→凿通管片吊装螺拴孔(手孔)→在管片螺拴孔(手孔)中穿钢丝绳→拆除管片连接螺栓→将钢丝绳挂在手动葫芦上→管片用龙门吊吊离始发井。
三、负环管片拆除方法负环管片具体拆除步骤如下:1)拆除反力架上部,并在拆除管片前,将反力架吊至地面。
2)上部负环管片拆除。
最先拆除负八环管片的B块,钢丝绳上部挂在龙门吊吊钩上,下部穿过B块吊装孔。
起吊钢丝绳,使钢丝绳处于拉直但B块不受拉力状态,卸除纵向螺栓螺母,并用特制管片螺栓作为顶出工具,用锤击特制管片螺栓顶出连接螺栓;再分别卸除两侧环向螺栓,用同样方法取出环向螺栓。
最后一根(或两根)环向螺栓不宜全部人工取出,可在剩余1/4~1/3处时,提升吊钩将其拉出。
B块拆除后,再拆除K块。
K块拆除后拆除C块,把钢丝绳穿进C块管片螺拴孔(手孔)进行吊出。
连接螺拴取出办法和拆除B块时相同。
最后拆除A1块,拆除方法和拆除B、C块相同。
拆负七环时,与拆负八环相似,但最先拆除C块,再拆除K,B,A3。
拆除负六、四、二环顺序同负八环。
拆除负五、三、一环顺序同负七环。
3)下部负环管片拆除处于轨道下方的管片先不拆除,其中负八环中的A2、A3块,负七环中的A1、A2块,负六环中的A2、A3块,负五环中的A1、A2块,负四环中的A2、A3块,负三环中的A1、A2块,负二环中的A2、A3块,负一环中的A1、A2块待其上的轨道拆除吊走后,再进行拆除。
各块拆除方法相同。
4)在起吊管片时,为避免管片摆动,应事先拉好麻绳,减少摆动。
5)管片吊至地面后应放在枕木上,并且弧形朝上。
最新整理车站负环管片拆除安全技术交底施工单位:工程名称分部分项工程右线车站负环管片拆除工种交底内容:1、 1、进入施工现场必须正确佩戴安全劳动防护用品;2、 2、严禁酒后上岗作业;3、反力架拆除应先割除支撑,再拆除反力架台;4、高处作业必须戴好安全帽、系安全带、穿防滑鞋、衣着灵便,工具应随手放人工具袋,不得随意乱置或向下丢弃;5、每块拆除前,安装好起吊机具(包括滑轮、吊装螺栓等)后,必须现场负责人确认各部位连接牢固、满足起吊拆除要求后,方可进行起吊拆除;6、管片应先上后下逐一拆除,管片拆除时,先用两台卷扬机通过钢丝绳吊好管片,吊稳后,拆掉该块管片所有的连接螺栓,启动一台卷扬机缓慢匀速的将管片吊起,另一台卷扬机拉紧管片,防止产生大的摆动,损坏洞内物品和管线;7、施工作业场所所有可能坠落的物件,应一律先行撤除或加以固定;8、卷扬机吊管片时,有专人指挥,要有人在洞内进行防护,严禁人员、车辆通行,人员严禁从吊物下方通过,卷扬机钢丝绳跟管片刚拉紧吃力后,所有人员躲在钢丝绳断裂不会弹到人的安全位置;9、管片作业中所用的物料,均应堆放平稳,不妨碍通行和装卸,拆卸下的管片及时安排电瓶车运走;10、现场所使用的乙炔瓶要有回火装置,两瓶间距不少于5米,氧气瓶、乙炔瓶严禁放在吊物下方,以防吊物砸上发生爆炸;11、拆除时对重要管线进行防护;12、卷扬机操作要有专人负责操作,工作停在作业时,应拉闸断电;13、严禁违章指挥、违章作业,在作业中如发现有安全隐患时,必须及时解决,危及人身安全时,必须立即停止作业。
14、使用电瓶车拉管片时,所有人员站在安全距离进行指挥和操作,以防钢丝绳断裂伤人。
交底人签字:旁站监理:日期:接受人(全员)签字:注:本交底一式二份,班组、交底人各一份。
负环拆除安全技术交底书简介负环拆除是一种高风险的作业,在进行此项作业时必须符合国家相关法律法规及安全技术标准,遵循安全操作规程以确保作业安全和高效。
本技术交底书将介绍负环拆除的安全原则、作业流程以及应急处理等内容,旨在提高作业人员安全意识,确保负环拆除作业的顺利进行。
负环拆除的安全原则1.开展前的准备:在开始负环拆除的作业前,必须进行全面的区域调查,对现场进行周密的安全评估和分析,确保了解环境状况和综合风险评估情况,做好安全技术措施的准备和部署,并做好危险源排查和安全防护工作。
2.安全操作:在作业现场操作中严格遵守施工方案、作业规程和安全标准操作规程,进行作业前确认、验收和措施检查,并建立完善的安全措施监督体系,对作业人员进行技术交底和培训。
对于操作过程中发现的安全隐患,及时采取有效的对策进行处理。
3.应急处理:在负环拆除作业期间,必须建立应急处理体系,确保有效联络和协调,以及科学的危险源解除和人员疏散等紧急处理措施的实施。
在事故发生时迅速启动应急预案,以确保事故损失最小化。
负环拆除的作业流程1.现场调查:在开始作业前,必须对现场进行调查,清楚了解环境和危险源,制定相应的安全措施,确定作业方案。
2.设备准备:进行负环拆除作业所需的器材、工具、安全防护设施等准备工作。
3.作业人员准备:对作业人员进行技术培训和交底,熟悉作业流程,并制定详细的操作规程。
4.安全措施:制定安全标准操作规程和应急预案,设立警示标识并建立安全监控点。
5.建设安全防护措施:在负环拆除的作业现场,设立安全护栏、安全网、警示标志和安全防火设备等。
6.现场清理:针对完成作业后,进行现场的清理和归档,确保道路和周边环境的安全。
应急处理1.伤病急救:发生突发事件时必须迅速启动应急预案并进行伤病急救。
2.危险源消除:在紧急情况下,采取措施解决危险源问题,争取最早实现事故现场的控制和处理。
3.现场蔽障:对事故现场进行现场蔽障与紧急排除,以减少扩散与蔓延。
交底内容:1管片类型及拼装方式本工程采用标准环通缝拼装,方便拆除负环管片。
负环管片共8环,排序为-7~0环。
管片无楔形量,每环管片包含3块标准块,2块邻接块,1块封顶块。
2 负环拼装方法-7环负环管片采用盾构机空拼,之后通过千斤顶顶推至反力架与反力架连接。
盾构机采用管片拼装模式,在主推力千斤顶行程为700mm的位置进行-7环管片的拼装,-7环管片拼装完毕后,千斤顶将次环管片整体后推1500mm,再进行-6环的拼装,-6环拼装完毕后,千斤顶将此两环整体后推,使-7环管片顶到反力架。
-7环与反力架的连接,通过在-7环内外焊接三角挡块实现。
-7环管片与反力架连接固定好后,开始正常拼接-5环及以后的管片。
反力架与负环的位置见图1图1 负环管片与反力架的位置关系图3 拼装步骤(1)焊接导轨导轨设置在千斤顶和盾尾密封刷之间,采用30mm槽钢制作,在下部均匀设置4条,从距千斤顶端面600mm开始向后设置,长1800mm。
铺设导轨的目的是:①避免管片下落到盾壳上与盾体发生碰撞,损坏盾壳或管片;②保证负环管片后推时不破坏盾尾刷;③使拼装成型后管片与盾体同心;④保证负环管片在拼装好后能顺利向后推进。
(2)焊接限位板和撑靴①在距千斤顶末端1800mm~2000mm位置处焊接20#加肋工字钢进行限位,工字钢中心距千斤顶末端1900mm。
工字钢翼板间设置10mm厚钢板作为肋板,间距100mm。
加肋工字钢高340mm。
加肋工字钢每块管片设置两个(加肋工字钢为防止管片受千斤顶推力影响发生后移,同时提供一个基准面)。
②-7环安装前,同时应在盾构机上焊接盾体固定块,固定块为钢板加工件,将盾体固定在始发托架之上,防止拼装及顶推过程中盾构机前移。
(3)涂抹黄油和盾尾密封油脂管片拼装之前需在导轨上涂抹黄油,盾尾密封刷涂满盾尾密封油脂,下部尾刷与管片之间的间隙也填满盾尾密封油脂,以利于管片的顺利滑动;(4)负环管片拼装①安装管片遵循从下向上安装的顺序,封顶C块选择12点位置。
一、交底目的为确保负环安拆作业安全,降低事故风险,提高作业人员安全意识,特制定本安全技术交底。
二、交底对象负环安拆作业全体人员三、交底内容1. 负环安拆作业概述负环安拆作业是指对建筑结构中负环(环梁)进行安装与拆除的施工过程。
负环作为建筑结构的支撑部分,其安全稳定对整个建筑的稳定性至关重要。
2. 作业前的安全准备(1)作业人员必须熟悉负环安拆作业的安全操作规程,了解作业过程中的安全风险。
(2)检查作业工具、设备是否完好,如吊车、绳索、卡具等。
(3)检查负环及附件是否完好,如有损坏或变形,应及时更换。
3. 负环安拆作业安全注意事项(1)作业前,应对作业区域进行清理,确保无障碍物。
(2)作业人员应佩戴安全帽、安全带等个人防护用品。
(3)吊装负环时,应确保吊钩与负环连接牢固,防止吊钩脱落。
(4)负环起吊过程中,作业人员应站在安全区域,避免被吊物击中。
(5)拆除负环时,应先切断负环与周围结构的连接,再进行拆除。
(6)负环拆除后,应及时清理现场,防止杂物掉落伤人。
4. 应急措施(1)作业过程中,如发现异常情况,应立即停止作业,撤离现场。
(2)如发生事故,应立即启动应急预案,组织人员进行救援。
(3)对事故原因进行调查,分析事故原因,制定整改措施。
5. 作业结束后(1)清理作业现场,确保无安全隐患。
(2)检查作业工具、设备,如有损坏,应及时维修或更换。
(3)对作业人员进行总结,分析作业过程中的优点和不足,为今后类似作业提供参考。
四、交底要求1. 作业人员必须严格遵守本安全技术交底,确保作业安全。
2. 作业人员应加强安全意识,提高自我保护能力。
3. 作业过程中,如发现安全隐患,应及时报告,采取措施消除隐患。
五、附件1. 负环安拆作业安全操作规程2. 应急预案本安全技术交底自发布之日起实施,如遇特殊情况,可根据实际情况进行调整。
XX地铁X号线项目施工技术交底书交底项目:负环管片安装和拆除技术交底交底:复核:审核:中铁XX(集团) XX地铁X号线X标项目部二〇XX年X月XX日负环安装和拆除技术交底一、工程概况1.工程简介本工程为盾构施工负环安装和拆除工程,盾构从汽车北站始发,共拼装7环负环,待盾构掘进至80环左右即可拆除负环。
管片是在盾尾内拼装,所以不可避免的受到盾构机姿态的约制。
管片平面尽量垂直于盾构机轴线,让盾构机的推进油缸能垂直地推在管片上,这样使管片受力均匀,掘进时不会产生管片破损。
同时也要兼顾管片与盾尾之间的间隙,避免盾构机与管片发生碰撞而破损管片。
负环均采用通用环,负环拆除采用小门吊配合人工进行作业。
二、结构形式根据盾构井结构尺寸及盾构机主机长度综合考虑采用7环负环管片,其中0环插入结构内600mm。
负环管片拼装由管片拼装机在盾尾内按顺序拼装成型,环向连接螺栓连接固定后用油缸推至反力架连接纵向螺栓。
三、施工工艺流程图四、负环管片拼装1、拼装负7环负环管片盾构刀盘至内衬墙为破除洞门预留1米,管片拼装机到反力架距离现场为4.8米,每环管片1.5米,可以安装负9、负8环、负7环管片。
⑴、安装管片定位圆钢因盾尾内径与管片外径之间有3厘米间隙,在拼装负环管片时,需要在盾尾下部盾壳内避开千斤顶撑靴位置焊接1.5米长的φ30圆钢4根,沿盾构方向放置,尾部靠在盾尾刷附近。
圆钢靠近撑靴处与盾壳点焊2个点,以方便负环管片安装完成后将其移除。
⑵、拼装落底块A2负7环管片封顶块K在12点钟方向,落底块中线与隧道铅垂中线重合。
负7环负环砼管片测量定位时,管片的后端面应与线路中线垂直,在管片安装机位置定出隧道中线,落底块A2中线螺母与之对应,确保后期管片安装角度符合设计要求。
⑶、拼装标准块A1、A3A1在盾尾左侧,A3在盾尾右侧。
每安装一块管片,立即将管片环向连接螺栓插入连接孔,并戴上螺帽用电动扳手紧固。
管片安装到位后,应及时伸出相应位置的推进千斤顶撑靴固定管片,防止管片倾覆,然后方可移开管片安装机。
⑷、拼装邻接块B1、B2及封顶块K安装负7环管片上部2块邻接块及1块封顶块时,因负7环管片为第一环,没有纵向螺栓固定管片,所以在拼装邻接块时,先将其与标准块的环向螺栓连接。
因为盾壳内径与管片外径间距为3厘米,管片厚35厘米,抬升1厘米便于封顶块的插入,所以邻接块上部用单边长为37厘米两根L型φ32原钢勾住,钢筋焊接在盾壳上。
封顶块就位后,割除L型钢筋,两块邻接块落下与封顶块搭接密实,用螺栓连接。
⑸、负7环管片后移负7环管片拼装完成后,盾构机用拼装模式将负7环管片后推,顶靠在反力架上,为下一环拼装做准备。
2、拼装负6、5环负环管片负7环管片封顶块K位于12点钟方向,拼装顺序为先落底块A2,再拼装A1、A3、B1、B2,最后插入K,(如下图所示)每块拼装完成后及时将纵横向连接螺栓插入拧紧。
负8环拼装完成后,进行负7环拼装,该封顶快K位于1点钟方向,安装顺序同负8环。
3、洞门破除完成,盾构始发,错缝拼装负6环至零环负环管片洞门破除及防水装置安装完成后,盾构始发,将负7环管片放置在拼装位置,盾构前移达到拼装长度后迅速拼装负7环管片,盾构顶推进洞,正式掘进,错缝拼装剩余负环管片。
负环管片安装到位后,应及时伸出相应位置的推进油缸顶紧管片,其顶推力应大于稳定管片所需力,然后方可移开管片安装机。
管片安装完后及时使用整圆器整圆,并在管片环脱离盾尾后要对管片连接螺栓进行二次紧固。
拼接完成后,用盾构千斤顶将拼接完成环后移,为下一环安装预留位置。
为减小负环管片的失圆影响,外部设支撑木楔撑紧。
由于此时盾构始油缸推力较小,为防止管片之间发生位移,在负环管片之间可加设槽钢拉紧,槽钢焊接在管片连接螺栓上。
4、用钢丝绳固定负环管片对于已经拖出盾构的负环管片,采用用20钢丝绳从管片外侧每环环箍一道将管片固定在始发架上,并用紧线器将钢丝绳拉紧。
负环管片拉紧示意图1、负环管片安装控制要点1)负环管片为7环(-7~0环),-7环、-6环采用通缝拼装,拼装点位为16点,其余负环采用错缝拼装。
其中0环安装止水带和软木衬垫,其他7环不安装。
2)在安装负环管片之前,为保证负环管片不破坏盾尾尾刷、保证负环管片在拼装好以后能顺利向后推进,在盾壳内安设厚度不小于盾尾间隙的方木(或型钢),以使管片在盾壳内的位置得到保证;3)由于负环管片的拼装精度将直接影响到正式管片的拼装精度,因此,尽可能的将负环管片拼装成真圆形;4)第一环负环(-7环)管片拼装成圆后,用4~5组油缸完成管片的后移,管片在后移过程中,要严格控制每组推进油缸的行程,使每组推进油缸的行程差小于10mm,保证管片的断面与设计线路垂直。
在管片的后移过程中,要注意不要使管片从盾壳内的方木(或型钢)上滑落;5)每拼一环管片由千斤顶推出盾尾,在管片脱离盾尾时及时用木楔垫实管片与导轨之间的间隙,并用钢丝绳把负环管片与始发基座捆绑牢固,直至盾构处于出洞前位置。
6)盾构进洞时,为防止盾构前移的过程中出现“磕头”现象,在洞圈内安装二根导向接长轨道,安装倾角位置与基准导轨一致。
7)盾构进入洞门前在刀盘和帘布橡胶板外侧涂润滑油以减少摩擦力,防止破坏帘布橡胶板。
五、管片拆除3.1 管片拆除施工原则管片拆除施工以安全施工为工作重点,在保证安全施工的前提下,尽量减少管片破损,保证管片的回收率。
3.2 管片拆除前准备工作初始掘进后,为了提高出土效率,增加每日管片拼装的完成量,负环管片拆除安排在盾构进洞100m、即完成盾构始发掘进后进行。
需要将后背、负环管片、基座等一系列初始掘进器材拆除。
拆除管片前,需要完成以下工作:(1)拆除负环管片内的道轨,枕木;(2)拆除负环管片内经过的管线、电缆和信号线,并做好记号;(3)做好物资、工具的准备工作;(4)检查龙门吊,手动葫芦,钢丝绳,挂钩性能是否完好;(5)技术准备:对现场施工人员进行生产、技术、安全等方面的交底,组织作业人员进行相关的学习和培训,保证安全施工,尽量降低管片拆除的破损率;(6)劳动组织准备配备相应数量的作业人员。
3.2 管片纵向拉紧为了防止负环管片拆除后,相邻的管片失去挤压力出现松动,影响管片的防水效果,所以在负环管片拆除前,我部将按设计要求对洞门10环范围内,环向布设6道[14b槽钢进行纵向拉紧加固,待后浇环梁浇注后再拆除联系条。
管片拉紧如下图所示:3.3 反力架拆除方法(1)气割尽量不损伤反力架,先气割北侧的,再是中间的,注意气割前,用钢丝绳固定住垫铁;(2)气割斜支撑与地板预埋铁焊缝,焊缝从西向东割,待焊缝留到4~5cm 时,降低气割速度;(4)在上端横梁上焊上吊耳,用10t吊链拉上斜撑,气割斜撑与反力架间焊缝,(5)尽量不损伤反力架;(6)垫铁拆除后,反力架已经卸力,开始拆除负环。
(7)负环拆除后,拆除斜撑,斜撑与各垫铁运至指定地点;(8)整体吊起反力架;3.4 管片拆除施工工序管片拆除施工工序如下图所示:管片拆除工艺流程图3.5 管片拆除施工方法(1)管片拆除顺序是由后向前,即-7环、-6环、-5环、-4环、-3环、-2环、-1环、0环。
其中0环管片有600mm在洞口内,将其拆除时,在管片上焊接吊耳。
用2个10t的手动葫芦将管片向前拉,直到管片出了洞门,再用吊车向上吊起管片。
(2)每环管片的拆除顺序为先拆封顶块,再拆两邻接块,最后拆标准块。
(3)拆除管片前首先将反力架与车站结构的连接部位全部切割开,用千斤顶把反力向后移动30CM左右,使反力架与钢负环之间松开。
(4)用钢钎打通吊装孔,穿入钢丝绳并用销子固定,钢丝绳的另一端与龙门吊挂钩连接。
(5)龙门吊钢丝绳拉紧后,松动要吊出管片与相邻管片之间的所有螺栓,然后吊出管片。
(6)拆除每环管片的第一块管片封顶块时,可能封顶块与相邻管片的连接紧密,很难松动,可在中板上横搭工字钢,安上手动葫芦,用手动葫芦配合左右松动管片,然后吊出。
(7)负环管片拆除后,将管片整齐码放在现场,等待运送至管片厂。
2、管片拆除施工方法1)管片拆除顺序是由后向前,即 -7环、-6环、-5环、-4环、-3环、-2环、-1环;每环管片的拆除顺序为先拆封顶块,再拆两邻接块,最后拆标准块。
2)拆除管片前首先将反力架与车站结构的连接部位全部切割开,用千斤顶把反力向后移动30CM左右,使反力架与钢负环之间松开。
3)用钢钎打通吊装孔,穿入钢丝绳并用销子固定,钢丝绳的另一端与龙门吊挂钩连接。
4)龙门吊钢丝绳拉紧后,松动要吊出管片与相邻管片之间的所有螺栓,然后吊出管片。
5)拆除每环管片的第一块管片封顶块时,可能封顶块与相邻管片的连接紧密,很难松动,可在中板上横搭工字钢,安上手动葫芦,用手动葫芦配合左右松动管片,然后吊出。
5.2 主要机具、材料配置我部将配备足够的工具、材料以满足管片拆除所需主要的施工机械主要包括龙门吊、手动葫芦、管片小车、纵向拉紧所用工具,以及一些辅助材料、设备。
如下表所示:六、特殊部位的施工1、负环管片逐环在盾构机内安装,利用盾构机推进千斤顶推出,直到顶靠在基准环上,并在脱出盾壳的管片的内、外侧用钢丝拉结和钢管支撑等进行加固,以保证在传递推力过程中管片不会浮动变位。
以便将千斤顶推力均匀传递到反力架上。
2、始发基座导轨必须顺直,严格控制标高、间距及中心轴线。
3、始发前在基座钢轨上涂抹黄油,以减少盾构推进阻力。
4、负环管片脱出盾构机后,周围无约束,在推力作用下,易变形,如若变形厉害,在管片两侧用H200×20型钢与车站结构连接加固,并采用手动铁葫芦,用Φ20钢丝绳沿环中部与始发托架及基座加固箍紧。
5、盾构机在未完全进入洞门之前,应在壳体上焊接防扭转装置,并随盾构机的推进逐次切除。
6、管片拼装允许误差:7、临时管片除零环外,可不贴密封条,但需粘贴缓冲垫,螺栓不用止水垫圈。
8、管片底部与钢轨间用木塞或钢塞堵紧,以防管片下沉。
9、管片拼装作业,要正确伸、缩千斤顶,严格控制油压和伸出千斤顶的数量,确保拼装时盾构不后退。
10、装管片前应对盾壳底部的垃圾进行清理,防止杂质夹杂在管片间。
11、管片的运输翻转,要用专门机具,保证管片的运输翻转过程中的平稳。
12、地面堆放管片时上下两块管片之间要垫上垫木。
13、要保证基准环的准确位置;要求环面平整,环面与隧道设计轴线垂直,发现误差,及早制作楔子纠正环面。
14、加强培训和业务学习,现场操作人员配备检测设备,现场安排人员统一指挥,保证管片拼装一致。
加强培训和业务学习,现场操作人员配备检测设备,现场安排人员统一指挥,保证管片拼装一致。
、安全质量环保措施1、安全保证措施(1)、凡进入施工现场,人人要戴好安全帽并系好安全带,高空作业的施工人员,必须系安全带,禁止穿拖鞋,高跟硬底鞋进入施工现场。
(2)、各种电气设备,电动工具等,线路,绝缘要良好,接“三相五线”时,须采用重复接地,现场电气设备和线路的安装,必须是持有操作证的电工(两人以上)负责安装。
