变电站倒闸操作标准化流程图
- 格式:doc
- 大小:36.00 KB
- 文档页数:1

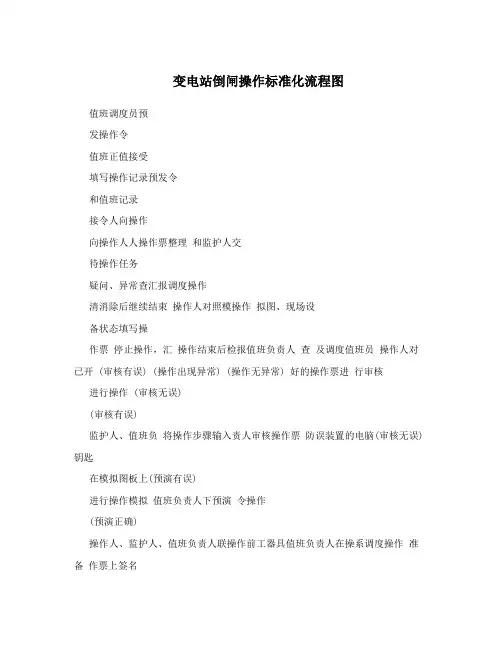

变电站倒闸操作标准化流程图
值班调度员预
发操作令
值班正值接受
填写操作记录预发令
和值班记录
接令人向操作
向操作人人操作票整理和监护人交
待操作任务
疑问、异常查汇报调度操作
清消除后继续结束操作人对照模操作拟图、现场设
备状态填写操
作票停止操作,汇操作结束后检报值班负责人查及调度值班员操作人对已开 (审核有误) (操作出现异常) (操作无异常) 好的操作票进行审核进行操作 (审核无误)
(审核有误)
监护人、值班负将操作步骤输入责人审核操作票防误装置的电脑(审核无误) 钥匙
在模拟图板上(预演有误)
进行操作模拟值班负责人下预演令操作
(预演正确)
操作人、监护人、值班负责人联操作前工器具值班负责人在操系调度操作准备作票上签名。
变电运行倒闸操作流程图一、变电运行倒闸操作流程图(一)大型复杂倒闸操作流程图(二)一般倒闸操作流程图变电站(发电厂)倒闸操作票二、变电运行停送电操作顺序图(一)出线停送电操作顺序图1.停电操作顺序图2.送电操作顺序图(二)双绕组变压器停止、加入运行操作顺序图1.双绕组变压器停止运行(冷备用)操作顺序图2.双绕组变压器加入运行操作顺序图三、变电运行倒闸操作执行标准(一)受理调度下达的操作指令(1)当班值班人员受令。
(2)开启录音机,使录音机处于录音状态。
(3)与调度值班员互通变电站名称、姓名。
(4)准备好《调度指令记录薄》,并记录以下内容:1)调度指令号,指令时间。
2)发令人姓名及受令人姓名。
3)操作任务。
4)操作指令项目。
(5)受令人复诵操作指令内容无误。
(6)检查录音效果并再听一遍。
(二)审核研究操作指令的可行性(1)值班负责人审核操作指令的可行性。
(2)检查模拟图版与当时系统运行方式。
(3)检查工作票所列的工作任务与操作指令中的内容是否一致。
(4)检查停电作业设备工作是否安全。
(5)检查调度值班员下达的操作时间是否合理。
(6)根据工作计划,确定接地线组数及安装地点。
(7)根据操作指令,制定所需操作票的份数,制定操作方案。
(8)对操作指令有疑问时,必须向调度询问清楚后,再决定是否执行,调度重复时,应执行。
(三)确定危险点,制定控制措施(1)大型复杂操作(110KV三绕组变压器停电、110KV双母线及母线连带线路停电、110KV多回路改方式等)应由值班负责人住址召开安全会议。
主要内容是对操作中的危险进行分析,根据查找的危险点,制定严密的控制措施并落实负责人,通报全值人员。
一般操作由值班长根据操作的环境来确定危险点,并制定控制措施。
(2)值班长明确操作人、监护人,大型复杂操作时应该设第二监护人。
(四)填写操作票(1)操作人与监护人依据操作指令、工作任务、系统运行方式、保护使用方式和现场实际情况,研究确定操作方案。
