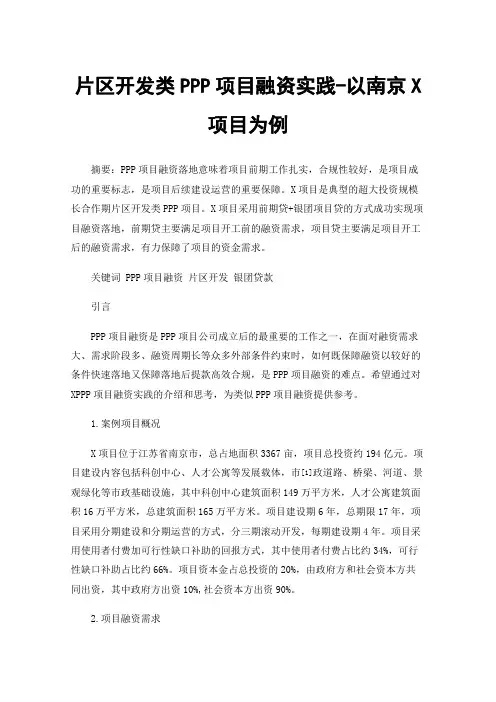

片区开发类PPP项目融资实践-以南京X项目为例摘要:PPP项目融资落地意味着项目前期工作扎实,合规性较好,是项目成功的重要标志,是项目后续建设运营的重要保障。
X项目是典型的超大投资规模长合作期片区开发类PPP项目。
X项目采用前期贷+银团项目贷的方式成功实现项目融资落地,前期贷主要满足项目开工前的融资需求,项目贷主要满足项目开工后的融资需求,有力保障了项目的资金需求。
关键词 PPP项目融资片区开发银团贷款引言PPP项目融资是PPP项目公司成立后的最重要的工作之一,在面对融资需求大、需求阶段多、融资周期长等众多外部条件约束时,如何既保障融资以较好的条件快速落地又保障落地后提款高效合规,是PPP项目融资的难点。
希望通过对XPPP项目融资实践的介绍和思考,为类似PPP项目融资提供参考。
1.案例项目概况X项目位于江苏省南京市,总占地面积3367亩,项目总投资约194亿元。
项目建设内容包括科创中心、人才公寓等发展载体,市[1]政道路、桥梁、河道、景观绿化等市政基础设施,其中科创中心建筑面积149万平方米,人才公寓建筑面积16万平方米,总建筑面积165万平方米。
项目建设期6年,总期限17年,项目采用分期建设和分期运营的方式,分三期滚动开发,每期建设期4年。
项目采用使用者付费加可行性缺口补助的回报方式,其中使用者付费占比约34%,可行性缺口补助占比约66%。
项目资本金占总投资的20%,由政府方和社会资本方共同出资,其中政府方出资10%,社会资本方出资90%。
2.项目融资需求项目融资额占总投资的80%,约155亿元,由项目公司通过银行贷款解决,根据项目特点,项目融资具有明显的阶段性特征,包括开工前融资需求和开工后融资需求。
2.1项目开工前融资需求项目分三期建设,一期工程先行开工建设,开工前,需先后完成一期工程征地拆迁、勘察设计、土地获取和报批报建等工作。
项目开工前融资需求主要为项目一期工程土地征地拆迁款、项目勘察设计费、项目一期工程预付款、进度款等,融资需求规模约40亿元。

ppp融资案例分析【值得借鉴!ppp项目融资方案案例分析】ppp项目融资方案:在目前有效信贷需求不足、贷款投放乏力的大背景下,银行及非银行业金融机构均积极探索新的金融服务模式和利润增长点,ppp 热潮恰好为其提供了难得的商业机遇。
作为某市重点市政工程和ppp示范项目,某市污水处理项目一经发布就受到了当地十余家金融机构的青睐。
本文就该项目融资方案进行分析,以期对后续项目有所启示。
ppp模式盘活存量资产某市位于中部某省,近年来发展迅速,经济建设步伐加快,但随之而来的政府债务也在不断积累,制约了该市基础设施的有效供给和经济的进一步发展。
因此,该市政府决定将部分需求稳定、预期收益可靠的存量市政和基础设施项目以ppp模式让渡给社会资本,后者通过适当的改扩建,进一步提高基础设施供给效率并赚取可靠收益。
同时,通过盘活存量资产,政府可以实现用更少的资金撬动更多的社会资本参与市政和基础设施建设,促进经济长期稳定发展的目的。
某污水处理项目即是该市首批转让项目之一。
该项目采用rot(改建-运营-移交)模式,即社会资本在获得存量项目特许经营权的基础上,对项目进行适当的改扩建和设施更新,通过专业化运营和维护提供更好的服务,期满后将项目资产移交给政府。
项目进展及ppp交易结构项目主要工作进展由于该项目启动时,尚未有明确的物有所值评价和财政承受能力评价要求,因此,政府聘请咨询公司对其是否采用ppp模式进行了必要性、可行性论证,在此基础上,以下工作有序进行:(1)启动股权招商工作。
2013年9月24日下午,市政府召开国有资产管理工作会议,同意开展该污水处理厂股权招商工作,由市政府指定的城投公司(下称“城投公司”)与社会资本组建某污水处理公司(下称“项目公司”)负责项目融资、改扩建、运营及移交工作。
(2)完成项目方案编制及财务测算。
2014年5月23日,市政府委托某咨询公司负责编制项目实施方案。
这项工作对整个项目准备、谈判、融资及执行都起到重要的指导作用。
