最新【精选】范文参照文件专业论文浅谈高速铁路悬灌连续梁施工技术重点浅谈高速铁路悬灌连续梁施工技术重点纲要:悬灌浇筑法合用于高墩、大跨径的连续梁、连续刚构,孔下不受通航、通行的限制,其特色是不必成立落地支架,不必大型起重及运输机具,主要施工设施是挂篮。
本文即详尽论述了高速铁路悬灌连续梁施工技术重点。
重点词:高速铁路;连续梁;悬灌;挂篮;混凝土中图分类号:TV331文件表记码:A一、高速铁路连续梁桥的特色连续梁桥是超静定结构,于简支梁桥对比拥有以下特色:1、在相同条件下,结构内力必静定结构小,且内力状态比较合理。
比如,在平均荷载作用下弯矩的最大值比简支梁可减少50%,弯矩图面积比简支梁可减少2/3;将连续梁结构中各部分之间刚度进行合理调整,可最大限度的减少结构内力,减小截面尺寸,达到降低资料耗费的目的。
2、使结构外形更加合理,比如,加大连续梁根部梁高,能够减小跨中截面正弯矩,使跨中截面梁高进一步减小,使用更加合理;连续梁结构刚度大,整体性好,桥面连续平顺,伸缩缝少,对行车有益,特别能适应高速行车。
3、在基础沉降,温度变化等外因作用下,将惹起结构内力的变化。
二、高速铁路悬灌连续梁施工流程高速铁路悬灌连续梁施工流程以下列图所示:1图高速铁路悬灌连续梁施工工艺流程2高速铁路悬灌连续梁施工技术重点3(一)挂篮的形式及设计参数4、挂篮的形式最新【精选】范文参照文件专业论文1)斜拉桥挂篮①悬臂三角形挂篮斜拉桥悬臂挂篮与连续刚构挂篮在桥面以上部分主体结构基本相同,不利用前端斜拉索,全靠挂篮主体三角形系统的刚度,悬挂挂篮底平台。
这类挂篮对斜拉桥前一节段已浇筑的梁将产生较大的施工应力。
这类挂篮的形式,主体结构除可采纳三角形外,也可采纳菱形、桁架梁等多种形式。
②前支点挂篮斜拉前支点挂篮则充足利用了斜拉索,使挂篮经过斜拉索形成一个简支的挂篮平台,挂篮的主要承重结构在桥梁下边。
同时,内行走时,相同要经过能够起降的挂卡和反顶轮系统,知足行走的需要。

2024年连续梁悬灌施工质量与安全超强解析连续梁是一种常用于桥梁建设的结构形式, 其施工质量和安全性对工程的持续运行和使用具有重要影响。
随着科技的不断进步, 2024年的连续梁悬浇施工质量与安全性将具备一些新的超强解析。
本文将从材料选择、施工工艺、监控系统和培训教育等方面, 对2024年连续梁悬浇施工质量与安全超强解析进行探讨。
首先, 材料选择是影响悬浇施工质量与安全性的重要因素。
在2024年, 材料科学技术会取得新的突破, 可以开发出更加高性能的材料, 如更加耐久、抗裂、抗震的混凝土。
这些新材料的使用可以提高连续梁的整体性能, 减少施工缺陷和结构病害的发生, 从而提高施工质量和安全性。
其次, 施工工艺的创新也是提高质量与安全性的关键。
2024年, 随着自动化和智能化技术的飞速发展, 连续梁悬浇施工工艺将更加智能化和高效化。
例如, 使用无人机进行施工现场的监视和巡查, 可以实时监测施工过程, 及时发现问题, 降低安全风险。
另外, 机械化施工的推广也可以减少人工劳动, 降低人为误差和事故风险。
第三, 监控系统在悬浇施工中扮演着非常重要的角色。
2024年, 智能化监控系统的应用将进一步提高悬浇施工的质量和安全性。
例如, 通过无线传感器和大数据分析技术, 可以实时监测混凝土的流动性、温度、浇注压力等关键参数, 及时预警施工质量问题, 并进行调整。
此外, 基于人工智能的施工监控系统可以根据历史数据和模型, 预测施工中可能出现的问题, 提前采取措施, 减少质量缺陷和安全事故的发生。
最后, 培训教育也是提高悬浇施工质量与安全性的重要方面。
在2024年, 连续梁悬浇施工技术将更加复杂和多样化, 需要施工人员具备更高的技术和专业知识。
因此, 培训教育应注重对施工人员的培训和提升。
通过培训, 施工人员可以熟悉新材料的特性和使用方法, 了解新的施工工艺, 掌握智能化监控系统的操作和维护, 提高施工质量和安全性。
综上所述, 2024年连续梁悬浇施工质量与安全超强解析主要体现在材料选择、工艺创新、监控系统和培训教育等方面。
连续梁悬灌施工作业指导书第一章概述连续梁悬灌施工是桥梁施工中一种常见的悬挂施工方法。
由于其施工效率高、使用成本低、工人安全性能好等优点,因此被广泛应用于各种桥梁的施工中。
本指导书主要介绍连续梁悬灌施工的具体流程,以及施工中需要注意的事项。
第二章施工前准备2.1 理清施工顺序在进行连续梁悬灌施工之前,需要明确每道工序之间的顺序,并制定好施工计划,确保每个工序的施工时间和质量均能够得到严格控制。
2.2 设备调试和检查在进行连续梁悬灌施工之前,需要将所有所需的设备全部摆放在合适的位置,并进行调试和检查。
例如,需要检查钩绳质量、斜撑的固定性、吊车的稳定性等等。
2.3 确保安全在连续梁悬灌施工过程中,大量的建筑材料会悬挂在空中,所以安全性是非常关键的。
在施工前,应对现场进行安全评估,并在合适的位置设置固定点、吊钩和悬挂件等,并指导工人合理使用它们。
第三章施工流程3.1 吊装测量在进行连续梁悬灌施工之前,需要进行吊装测量。
测量的主要目的是为了确定悬挂设备的位置和角度,确保吊装过程中能够保持连续梁的水平和稳定。
吊装测量通常采用光学仪器进行,如镜头水平仪、秤重仪等。
3.2 确定悬挂工具在施工时,需要选择合适的悬挂工具,确保吊装过程中连续梁能够保持稳定。
有时可能需要多种工具的组合,例如吊钩、钢丝绳、绳索、钢索等。
3.3 建立悬挂系统在选择合适的悬挂工具后,需要建立悬挂系统。
该系统应包括对角线系、水平系和竖直系,对吊装设备的位置、角度等进行调整。
悬挂系统的影响因素包括气候、现场地形等。
3.4 吊装悬挂设备在确定好悬挂系统后,需要用吊车将悬挂设备吊装到位。
在吊装过程中,需要保持悬挂设备的平衡并调整其位置保证稳定性。
3.5 进行吊装当悬挂系统和悬挂设备到位后,可以进行吊装作业。
在此之前,应通知相关人员提前做好准备,例如用冷凝器降温、通风、照明等。
在进行吊装作业时,需要现场指挥员指引工人配合完成各项任务。
第四章施工后处理4.1 运载作业在吊装完成后,需要进行运载作业,将已吊装的连续梁缓慢移动至设定的位置。
连续梁悬臂施工作业指导书一、施工工艺流程图连续梁施工主要包括0#梁段施工、挂蓝设计安装、悬灌段施工、边跨段施工、合龙段施工及体系转换、预应力施工等,其工艺流程如下:施工工艺流程图二、0号块施工(一)托架设计施工0#段施工接受墩顶托架施工,即在已成型墩身上埋设预埋件,然后在预埋件上焊接承力托架,在托架上立模一次性浇注0#段混凝土。
托架横梁接受I32b工字钢,斜支撑接受2[20槽钢,托架横梁上铺I32b工字钢或2[20槽钢作为受力支配梁,托架预埋件接受钢板组合件。
托架坚向高度2m。
依据托架布置形式,每个墩柱上竖向布置两排预埋件,每排六组,每个墩顶两侧合计24个预埋件。
六个墩共计144个预埋件。
预埋件接受δ=20mm和δ=10mm的钢板焊接。
托架预埋件,精轧螺纹钢水纹管安装后,灌注墩身混凝土,待混凝土达到设计强度后,在墩身外侧焊连托架,焊好后,张拉精轧螺纹钢筋,使之承受托架受力。
在0#段梁体施工前,实行在墩身上留预埋件的方法,对托架进行反拉,或者实行水箱加载0#段模板由内模、外模、底模、端模组成,因部分模板在悬灌段施工时将用于挂篮模板。
故模板在加工制造时,考虑其具有足够的强度、刚度、稳定性和通用性。
外模板设计为大块钢模板,考虑到挂篮运用,上下分块,螺栓连接,面板用δ=6mm厚钢板,骨架桁架接受角钢和槽钢组成。
模板纵向框架间用M16螺栓联接,为加强整体刚度,在外缘加设纵带;底模板在两侧悬臂部分利用墩身施工模板,再加工特型模板组拼,下面辅以槽钢做肋;内模板接受组合钢模板,角隅处接受木模加工组拼。
内模运用钢管支撑作为立模平台,固定于底板上下主筋上。
内模的固定通过拉杆和外模相连,形成整体。
(三)支座及临时支座1、安装临时支座临时支座以能够承受T构荷载和不平衡力矩,并便于拆除为原则进行设计,每个T构设4个临时支座,为C40级的钢筋混凝土结构。
每个支座内设11根Φ32的锚固钢筋,伸入梁体及墩帽1m以上(图3),为了便于临时支座的拆除,在其中设有5cm的硫磺砂浆混凝土夹层两层,中间布置电阻丝,施工时分层灌筑,拆除时给电阻丝通电,待硫磺砂浆熔化后,割断锚固钢筋,下组装、整体吊装就位的方法施工。

连续梁悬灌施工质量与安全超强解析连续梁悬挂施工是指在连续梁上进行施工作业时,采用悬挂方式进行的一种施工方法。
这种施工方法具有施工速度快、工期短等优点,但同时也存在施工质量和安全隐患。
为了确保连续梁悬挂施工的质量和安全,需要采取一系列的措施来进行解析和改进。
本文将对连续梁悬挂施工质量和安全进行超强解析,包括施工前的准备工作、悬挂设备的选用、悬挂过程中的控制措施等方面,以期提升施工质量和安全水平。
首先,施工前的准备工作至关重要。
在进行连续梁悬挂施工前,需对施工现场进行全面的勘测,并编制详细的施工方案。
施工方案中应包括施工序列、施工工艺、施工时间等内容,以确保施工过程具有一定的合理性和可行性。
其次,悬挂设备的选用也是影响连续梁悬挂施工质量和安全的重要因素。
悬挂设备的选择应根据具体的工程要求和施工条件来确定,要确保悬挂设备具有足够的承载能力和稳定性。
同时,悬挂设备的使用要符合相关的标准和规范,例如国家标准《施工起重机械安全规程》等,以确保施工的安全性和可靠性。
悬挂过程中的控制措施也是影响连续梁悬挂施工质量和安全的关键。
在悬挂过程中,应加强对悬挂设备的监控和管理,确保设备的正常运行和安全稳定。
同时,在悬挂过程中,还应注意悬挂点的设置和控制,确保悬挂点的位置准确和稳定,避免出现偏差和摇动。
此外,还应加强对悬挂过程中的人员安全进行管理,提高员工的安全意识和技术水平,促进施工现场的安全文化建设。
此外,还应加强施工现场的安全管理。
施工现场的安全管理包括安全文明施工、人员配备和轮班制度、现场警示和防护等方面。
在施工现场进行悬挂施工时,应设立相应的警示标志和预警机制,及时发现和处理问题,确保施工人员的工作和生活安全。
此外,施工现场还应设立专门的安全岗位,确保现场的安全管理得到有效的落实。
综上所述,连续梁悬挂施工质量和安全超强解析主要包括施工前的准备工作、悬挂设备的选用以及悬挂过程中的控制措施等方面。
通过合理的施工方案和悬挂设备的选择,加强对悬挂过程的监控和管理,并加强施工现场的安全管理,可以提升连续梁悬挂施工的质量和安全水平,确保施工工程的顺利进行。
连续梁悬灌施工方案在桥梁建设工程中,连续梁是一种常见的结构形式,具有较好的整体刚度和承载能力。
而连续梁悬灌施工是指在连续梁桥梁的建设过程中,采用悬索和灌注混凝土的方式进行施工,以实现梁体的连续性和承载能力。
1. 施工准备工作在进行连续梁悬灌施工之前,需要进行充分的准备工作,包括但不限于以下几个方面:•设计方案的编制,确定连续梁的结构参数和施工工艺;•地基处理,确保施工区域的地基承载力满足要求;•施工设备和材料的准备,包括悬索、模板、混凝土等;•施工人员的培训和安全措施的制定。
2. 模板搭设在悬灌施工中,模板的搭设是一个至关重要的环节。
模板应符合设计要求,能够确保梁体的几何形状、尺寸和平整度。
在搭设模板时,需要注意以下几点:•模板的支撑和固定应牢固可靠,避免在施工过程中发生位移或倾倒;•模板的表面应平整光滑,以保证混凝土的浇筑质量;•悬索的设置应符合设计要求,能够支撑模板和混凝土的重量。
3. 混凝土灌注混凝土灌注是连续梁悬灌施工的关键环节之一。
在进行混凝土灌注时,需要注意以下几点:•混凝土的配合比应符合设计要求,确保混凝土的强度和耐久性;•在灌注过程中,需要控制混凝土的流动性和坍落度,以保证混凝土在模板中的均匀分布;•灌注后需要及时进行养护,保持混凝土的湿润和温度适宜,以确保混凝土的强度和耐久性。
4. 质量控制在连续梁悬灌施工过程中,质量控制是至关重要的。
为了确保连续梁的施工质量,需要注意以下几个方面:•定期对模板、悬索和混凝土进行检测和验收,确保其符合设计要求;•对混凝土的配合比、坍落度、拌和和浇筑工艺等进行监控和调整;•对施工现场的安全、环境和秩序进行管理和监督,确保施工工艺的顺利进行。
5. 施工后工作连续梁悬灌施工完成后,还需要进行一些施工后的工作:•拆除模板和清理施工现场,确保安全和环保;•进行施工记录和质量报告的编制,总结施工经验和教训;•对连续梁的验收和检测,确保施工质量和结构安全。
综上所述,连续梁悬灌施工是桥梁建设工程中一项重要的施工技术,需要充分的准备工作、精细的施工工艺和严格的质量控制,以确保连续梁的施工质量和结构安全。

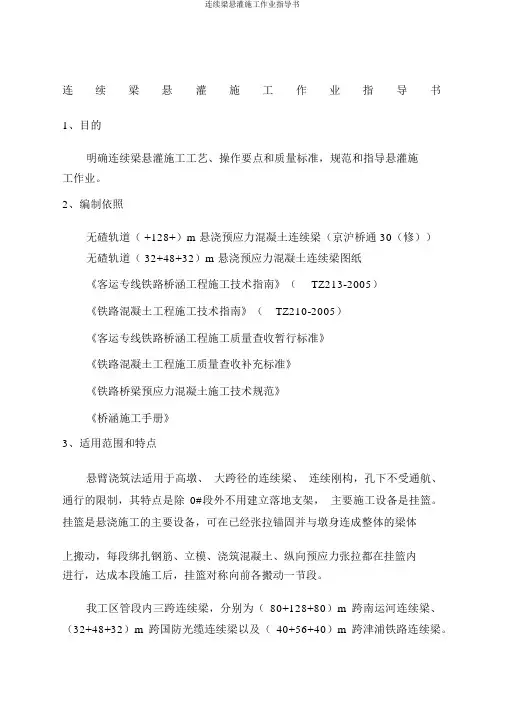

连续梁悬灌施工作业指导书1、目的明确连续梁悬灌施工工艺、操作要点和质量标准,规范和指导悬灌施工作业。
2、编制依照无碴轨道( +128+)m 悬浇预应力混凝土连续梁(京沪桥通 30(修))无碴轨道( 32+48+32)m 悬浇预应力混凝土连续梁图纸《客运专线铁路桥涵工程施工技术指南》(TZ213-2005)《铁路混凝土工程施工技术指南》(TZ210-2005)《客运专线铁路桥涵工程施工质量查收暂行标准》《铁路混凝土工程施工质量查收补充标准》《铁路桥梁预应力混凝土施工技术规范》《桥涵施工手册》3、适用范围和特点悬臂浇筑法适用于高墩、大跨径的连续梁、连续刚构,孔下不受通航、通行的限制,其特点是除0#段外不用建立落地支架,主要施工设备是挂篮。
挂篮是悬浇施工的主要设备,可在已经张拉锚固并与墩身连成整体的梁体上搬动,每段绑扎钢筋、立模、浇筑混凝土、纵向预应力张拉都在挂篮内进行,达成本段施工后,挂篮对称向前各搬动一节段。
我工区管段内三跨连续梁,分别为(80+128+80)m跨南运河连续梁、(32+48+32)m跨国防光缆连续梁以及(40+56+40)m跨津浦铁路连续梁。
目前跨津浦铁路连续梁的最后设计方案未确定,如最后设计方案与原方案有较大的变动则另行交底。
4、施工工艺流程、墩顶梁段 0#施工工艺流程详见图。
、悬臂浇筑施工工艺流程详见图。
、合拢段施工工艺流程详见图。
图墩顶连续梁段施工工艺流程图墩顶预埋件检查图悬臂浇筑施工工艺流程图托梁和膺架设计托梁和膺架拼装挂篮设计、复核墩顶梁段施工达成中线及高程测量设置临时支座挂篮制作查收挂篮安装安装支座、铺设底模、立外侧模挂篮试验钢筋制作绑扎底板、腹板钢筋测量控制绑扎底板钢筋和安装预应力管道测量控制绑扎腹板钢筋和预应力管道预应力管道安装立内模、端模立内模及端模挂篮预留孔绑扎顶板钢筋及预应力管道绑扎顶板钢筋检查标高控制检查查收砼配制砼拌合砼浇筑线型控制灌注梁段砼并制作试验块养生、等强养生预应力束制作穿预应力束等强拆模预应力束制作穿束张拉机具查验张拉张拉压浆压浆等强凿毛冲刷挂篮滑移挂篮施工达成循环N次张拉机具校验取试块图合拢段施工工艺流程图中线测量压载砼拌合运输预应力束制作边线控制检查查收拼装吊架立模板边线控制校正就位抄平刚性支撑锁定检查查收浇筑砼养生、等强、拆模穿束张拉、压浆等强、拆模标高控制标高控制底腹板绑扎钢筋,预埋预应力管道,立模选择温度压载逐级卸载张拉机具校验取试块5、施工方法及工艺要求挂篮组成本挂篮由承重系统、模板系统、走行系统和工作平台等组成。
连续梁悬灌浇筑施工工法一、前言连续梁悬灌浇筑施工工法是在公路桥梁建设中应用较为广泛的一种施工方案。
它通过对特定位置恰当的建设与施工方式的选择,旨在实现最佳的建设效果与经济效益。
本文将从其特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例等方面进行详细介绍,以期帮助读者充分了解并掌握这种施工工法。
二、工法特点该工法有多项特点,包括:1. 施工效率高:连续梁悬灌浇筑工法使用连续的梁体,可以整体完成一次施工任务,降低了施工时间,提高了工作效率。
2. 局部支模:在该施工工法中,拱墩、墩身或桥台采用局部支撑钢模,大大减少了支模和模板的使用量,同时也缩短了支模和模板的安装时间。
3. 施工成本较低:由于该工法支模使用量较少,且拼装简便,因此大幅度降低了施工成本。
4. 施工质量高:连续梁悬灌浇筑工法中,梁体整体连续施工,避免了因为拼接而带来的质量问题,从而大幅度提高了施工的质量。
三、适应范围连续梁悬灌浇筑工法一般适用于以下范围:1. 桥梁跨径大、净空要求高的钢筋混凝土桥梁。
2. 桥梁施工现场空间狭窄、设备有限,现场临近环境复杂的情况。
3. 需要建设多孔径变断面的桥梁。
4. 桥墩和墩身使用专用的支撑钢模的情况。
四、工艺原理1. 与实际工程之间的联系连续梁悬灌浇筑工法的基本要求是采取连续的施工方式,即将钢筋混凝土桥梁梁体在空中连续浇筑,直到完成整个桥梁的梁体制作为止。
2. 采取的技术措施悬挂钢丝:为了支持连续梁悬浇施工工法建设,现场使用悬挂钢丝。
悬挂钢丝是一种固定悬浇样板的材料,其样式符合钢筋混凝土浇筑的要求。
梁体连续浇筑:这是本工法极为重要的一步。
施工人员通过连续的悬挂和浇筑过程,逐步将整个梁体建造出来,达到整体连续的效果。
支装模板:为了在悬浇工法中支撑梁体的施工,支装模板是必不可少的。
通过使用低成本的、先进的支撑模板,施工者可以实现高效的工作。
转移鞍板:在悬浇工法中,鞍板是建造梁体最关键的工具之一。
连续梁悬灌法施工根据梁型,连续梁采用挂篮悬灌施工。
⑴施工程序①总体施工程序0号段砼浇筑后,砼强度达到设计强度100%以上,张拉后在0号段上拼装挂篮进行梁段平衡对称悬臂施工。
②梁段施工程序绑扎底板及腹板钢筋并安放预应力管道→安装内模→绑扎顶板钢筋→安放顶板预应力管道→一次性对称浇筑梁段混凝土→养生→预应力张拉→压浆→挂篮行走→下一循环施工。
⑵0号梁段施工①支座、临时支座安装支座安装前,在支承垫石上放好每个支座的十字线,并测出顶面高程,对支座地脚螺栓预留孔的孔径、深度、垂直度进行检查并清除干净。
支座就位后,在支座底板支承垫石顶面之间应留有20-30mm的空隙,采用重力式灌浆方式灌注无收缩高强度灌浆材料。
为解决梁部施工时因不平衡产生的弯矩,可采用临时支座进行固结,待梁体施工完成后,拆除临时支座完成体系转换。
在临时支座顺桥向靠外侧分别预埋φ32mm的精轧螺纹钢,下端锚固于墩身内,上端锚固于梁顶,设置数量及预埋长度根据计算确定,临时支座设计时梁部的倾覆稳定系数大于1。
5。
临时支座采用C50混凝土浇筑,为便于合龙时拆除临时支座,在其中间设置一层6cm厚的硫磺砂浆间隔层并埋置电阻丝.②托架施工托架利用桥墩上的预埋件组焊桁架式结构,为有效的减小和消除托架变形,托架所有节点均采用焊接结构.托架通过墩身预埋件与墩身连为一体。
托架与预埋件的连接采用销接和焊接连接。
托架安装完成后进行预压,以便消除托架的非弹性变形和测得托架的弹性变形,为0号段底模的定位提供依据。
③模板安装连续梁底模采用挂蓝底模,端模采用钢板自制,侧模均采用大块定型钢模板,梁段内模采用定型变高钢模板,张拉槽,张拉齿块考虑重复使用,统一采用钢模.模板利用汽车吊分段吊装到位,吊装顺序为先中间端后两端,外侧模就位后利用缆风绳临时固定,待对应的模板到位后利用对拉拉杆将其左右连接,顶部用钢管对撑,以增强其稳定性。
0号段模板安装顺序为:支架安装→铺设底模→外侧模安装→内模及洞口模安装→安装堵头板。
目录一、编制依据 (1)二、工程概况 (1)三、主要工程数量 (2)四、工期安排 (3)1、悬灌梁段施工循环周期 (3)2、连续梁施工计划 (3)五、资源配臵 (4)六、施工方案 (6)(一)、0号块施工 (6)1、支座安装 (6)2、 0#段支架设计 (7)3、 0#段托架预压 (8)4、模板安装 (10)5、钢筋制作安装 (11)6、预应力管道施工 (12)7、预埋件安装 (13)8、混凝土浇筑 (13)9、预应力筋的张拉 (14)(二)、悬臂梁段施工 (14)1、悬灌梁施工工艺流程 (14)2、挂篮施工 (14)3、模板施工 (20)4、钢筋施工 (22)5、混凝土浇筑 (24)6、预应力施工 (24)(三)、边跨现浇段施工 (30)1、施工工艺流程见下页“施工工艺流程图”。
(30)2、支架 (30)3、模板 (32)(四)、合拢段施工 (32)1、合拢梁段吊架及模板 (33)2、劲性骨架的安装 (34)3、混凝土的浇筑 (34)(五)、体系转换 (35)(六)、连续箱梁悬挂线形控制 (36)(七)、连续箱梁成桥后动静载试验 (37)(八)、纠正和预防悬灌梁质量偏差措施 (37)(九)、桥梁附属施工 (38)1、挡碴墙施工 (38)2、电缆槽施工 (38)3、人行道挡板及声屏障施工 (38)4、防水层铺装和桥上排水系统施工 (39)5、接触网支柱基础施工 (40)七、工期保证措施 (40)八、质量控制措施 (42)九、安全保证措施 (43)十、附件 (45)海城上、下联特大桥跨沟海铁路(40+64+40)m悬灌连续梁施工方案一、编制依据1.盘营客专II标《实施性施工组织设计》;2.《海城上、下联特大桥(40+64+40)m连续梁设计图纸》;3.《施工承包合同》要求;4.《客运专线铁路施工技术指南》;5. 《客运专线铁路桥涵工程施工质量验收暂行标准》及《铁路混凝土工程施工质量验收补充标准》等相关验收规范;6.《铁路工程施工安全技术规程》等相关规范;二、工程概况海城上联特大桥跨沟海线连续梁位于曲线上,平曲线半径1300,其中24~27号墩设计为1-(40+64+40)m变截面连续梁,采用挂篮悬灌浇筑施工。

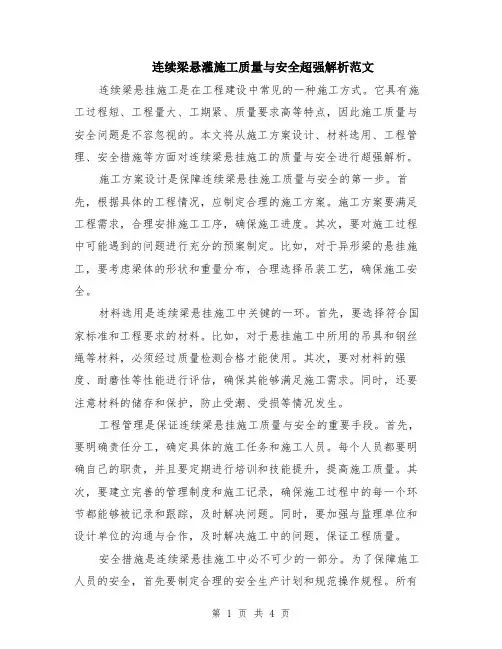

连续梁悬灌施工质量与安全超强解析范文连续梁悬挂施工是在工程建设中常见的一种施工方式。
它具有施工过程短、工程量大、工期紧、质量要求高等特点,因此施工质量与安全问题是不容忽视的。
本文将从施工方案设计、材料选用、工程管理、安全措施等方面对连续梁悬挂施工的质量与安全进行超强解析。
施工方案设计是保障连续梁悬挂施工质量与安全的第一步。
首先,根据具体的工程情况,应制定合理的施工方案。
施工方案要满足工程需求,合理安排施工工序,确保施工进度。
其次,要对施工过程中可能遇到的问题进行充分的预案制定。
比如,对于异形梁的悬挂施工,要考虑梁体的形状和重量分布,合理选择吊装工艺,确保施工安全。
材料选用是连续梁悬挂施工中关键的一环。
首先,要选择符合国家标准和工程要求的材料。
比如,对于悬挂施工中所用的吊具和钢丝绳等材料,必须经过质量检测合格才能使用。
其次,要对材料的强度、耐磨性等性能进行评估,确保其能够满足施工需求。
同时,还要注意材料的储存和保护,防止受潮、受损等情况发生。
工程管理是保证连续梁悬挂施工质量与安全的重要手段。
首先,要明确责任分工,确定具体的施工任务和施工人员。
每个人员都要明确自己的职责,并且要定期进行培训和技能提升,提高施工质量。
其次,要建立完善的管理制度和施工记录,确保施工过程中的每一个环节都能够被记录和跟踪,及时解决问题。
同时,要加强与监理单位和设计单位的沟通与合作,及时解决施工中的问题,保证工程质量。
安全措施是连续梁悬挂施工中必不可少的一部分。
为了保障施工人员的安全,首先要制定合理的安全生产计划和规范操作规程。
所有施工人员都必须参加安全培训,并且要经过相应的安全资格考试合格才能上岗。
其次,要加强对施工现场的管理,设置合理的安全警示标志和防护设施,确保施工过程中的安全。
同时,要加强现场安全检查和隐患排查,及时发现和处理安全隐患,保证施工过程的安全。
综上所述,连续梁悬挂施工质量与安全是工程建设中非常重要的一环。
通过合理的施工方案设计、材料选用、工程管理和安全措施的落实,能够提高施工质量,保证施工安全。
连续梁悬灌法施工一、施工方案利用菱形挂篮将连续梁分段浇注并张拉,最后使梁在跨中合拢。
二、施工工艺及施工方法(一)工艺流程悬灌施工工艺流程如图所示。
(二)施工方法1、0#梁段施工0#段梁体两处横隔板与墩身刚性连接,梁体内钢筋密集,三向预应力管道纵横竖交错,结构复杂,是连续梁施工的一大难点,它对承重支架、模板制作、安装、支撑及砼灌注提出了较高要求。
由于梁体较高,一次立模灌注成型难度较大,0#梁段分为两次灌注,第一次浇注底板和部分腹板横隔板,第二次浇注剩余部分,即部分腹板、横隔板和全部顶板,两次灌注的连接处按施工缝处理。
⑴支架支架落地支撑在刚性承台上作为现浇施工平台,由于承台襟边尺寸较大,具备支撑条件。
支架可充分利用大量的65式军用墩杆件拼装而成,该军用墩单元杆件轻,拼装方便,刚度大,承载力高,稳定性好,又非节点螺杆传力,弹性及非弹性变形小,使用安全可靠。
支架的拼装方案是:在承台襟边四周及沿桥轴线拼装军用墩墩架,纵排之间用拉杆和斜撑连接,横排与墩身预埋件连接,墩架上横铺垫梁,纵铺[30槽钢,底模铺设硬质方木,形成支撑平台。
支架拼好后,应进行预压,消除非弹性变形。
⑵0#梁段模板0#段底板模板、腹板外模板、翼板底模板等影响外观质量的模板均采用钢框胶合板大模板,这种模板面板采用12mm厚的高强胶合板,骨架采用特制的钢框和型钢,钢框和型钢及骨架均采用螺栓结合成装配式的大模板。
由于0#段模板只倒用一次,灌完0#段砼后,可将面板和骨架分解悬臂梁段施工流程拆除,改做挂篮模板继续使用。
钢框胶合板大模板可沿用组合钢模板的各种配件进行连接拼装。
箱梁内模即腹板内侧模、横隔板模及顶板模均采用组合钢模及木模组拼而成。
⑶模板支撑箱梁两侧外模板以[10槽钢作竖带用拉杆互相对拉,内模采用10 12方木排架支撑,为保证腹板和横隔板的砼厚度,在内外模板间布置 20粗钢筋撑支顶,顶板模板和翼板模板采用可调式门式架支承。
⑷砼施工①砼配合比设计箱梁砼按泵送砼设计。
连续梁悬灌浇筑施工工法一、前言作为桥梁建设的一项重要工艺,悬灌浇筑施工工法(连续梁悬浇)在桥梁建设中得到了广泛应用,其主要特点是快速、高效、质量可控。
因此,该工法备受工程师和建筑工人们的青睐。
本文将详细介绍连续梁悬灌浇筑施工工法。
二、工法特点连续梁悬灌浇筑施工工法是一种实用性非常高的建筑工法。
其主要特点如下:1、施工快:该工法无需基础、支墩等底部作业,梁体在空中一次性完成施工,因此,施工速度非常快。
2、质量高:悬浇施工不仅可以大大减少混凝土温差带和接缝数量,而且混凝土质量在悬挂状态下会得到充分的振动,提高了混凝土的密实性和强度。
3、节约材料:连续梁悬灌浇筑施工工法减少了用于支撑桥梁的脚手架、模板和施工机械等消耗材料的数量。
4、安全性高:有足够的空间供工人操作和施工,减少了劳动力的运动量,降低了工作场所的危险系数。
三、适应范围悬灌浇筑工法适用于各种跨度桥梁。
在施工过程中,每次施工均为连续梁中一段,工蜂供料架自动向前移动,实现连续施工,适用于不同摆型、不同跨度和不同曲线半径的桥梁建造。
四、工艺原理1、连续梁悬灌浇筑施工工法的理论基础本工法的应用是基于混凝土自身的物理特性的。
混凝土在固化前是液态或半液态,这种状态下会受到周围环境的振动和影响,从而有助于混凝土中空气和水的排放,减少了混凝土中孔隙率和水泥胶浆的脱落率。
因此,在使用连续梁悬挂方法施工的过程中,混凝土可以在悬挂的状态下进行固化,从而提高混凝土的密实度和坚实度。
2、对施工工法与实际工程之间的联系数据分析表明,连续梁悬挂施工成功率高,这主要是因为该方法依据了构造梁体的应力、变形和外力作用等因素,才取得了这样的优异成果。
3、采取的技术措施在采取悬挂浇筑施工的过程中,施工工艺应选用合理的悬挂系统、起吊系统、支撑系统、提升系统和测量系统。
首先,要选用满足安全要求的悬挂系统和吊钩,防止制造和安装错误引起的断裂和滑动现象。
其次,选用满足要求的支承架,以与吊车配合,使悬挂的桥梁不断延长。
贵广铁路桥涵工程连续梁悬灌施工作业指导书1.适用范围适用于贵广铁路中铁五局第三项目部管段内连续梁悬灌施工。
悬臂浇筑法适用于高墩、大跨径的连续梁、连续刚构,孔下不受通航、通行的限制,其特点是无须建立落地支架,无须大型起重及运输机具,主要施工设备是挂篮。
挂篮在已经张拉锚固并与墩身连成整体的梁体上移动,每段绑扎钢筋、立模、浇筑混凝土、纵向预应力张拉都在挂篮内进行,完成本段施工后,挂篮对称向前各移动一节段。
挂篮吊架在浇筑梁段中所产生变形的调整,能通过调整前吊杆高度办法,或预压配重调整的办法来调整。
挂篮承重系统有三角形构架、菱形构架、自锚式构架等。
2、作业准备2.1内业技术准备作业指导书编制后,在开工前应组织相关技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
应制定施工安全保证措施和应急预案。
对施工人员进行技术交底和上岗前技术培训,考核合格后持证上岗。
2.2外业技术准备施工作业过程中所涉及的各种外部技术数据收集。
修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要。
3、技术要求3.1支架结构应根据支架下通行净空、跨度及浇筑桥梁荷载(包括施工人员、机具、施工期可能出现的风、水流冲击等)通过计算及比较选用其结构形式,应具有足够的刚度、强度及稳定性。
支架杆件强度安全系数应大于1.3,抗倾覆稳定系数应大于1.5。
3.2箱梁施工前应对支架进行预压,以消除其自身的非弹性变形,防止由其引起的箱梁高程误差。
3.3临时锚固实施前应编制详细的施工方案,方案报请监理工程师批准后方可实施。
墩梁临时固结约束,必须形成刚性体系。
临时锚固措施能承受的中支点处最大不平衡弯矩及相应的竖向支点反力应满足设计要求。
3.4挂篮的设计应进行专项的计算和检算,挂篮加工宜委托具有资质的加工厂加工,加工工艺必须严格按设计要求进行,对于销轴、吊点等重要部位要重点监控,挂篮在加工厂内全部拼装完毕后,须进行模拟现场荷载试验,符合设计要求后,方可运至现场拼装。
一、临时锚固支座设置及永久支座的安装临时锚固支座设置连续梁在悬灌施工过程中由于在不同工况下,施工管理与控制,差异。
人为操作的不准确等因数,连续梁会产生一定的不平衡力矩。
不平衡弯矩的产生会使梁体倾覆,所以要设置临时固结装置。
不平衡施工常见的情况:1、混凝土的不平衡灌注2、施工人员、施工机具、施工材料堆放的不平衡3、挂篮走行的不平衡4、外界因素风荷载的影响这些因素相加会产生数千吨的平衡弯矩,如果没有临时固结的限制,梁体很容易就倾覆。
设置方法及形式:墩顶设置混凝土临时支座、临时支墩支墩设计与计算:连续梁临时支座的设计一般以设计图纸提供的不平衡弯矩数据为设计依据即可。
最大悬臂时最大不平衡弯矩计算考虑的不平衡荷载有:(1)一侧混凝土自重超重5%。
(2)一侧施工线荷载为6.432kN/m,另一侧为3.216kN/m。
(3)施工挂篮的动力系数,一侧采用1.2,另一侧采用0.8。
(4)节段浇筑不同步引起的偏差,控制在20t以下。
(5)另一侧风向上吹,按风压强度按W=800Pa 取,线荷载为10.72kN/m。
永久支座的安装(1)支撑垫石上预留孔,预留孔直径为支座底柱直径加60(+20,0)mm,深度为底柱长度加50(+20,0)mm,预留孔中心及对角线位置偏差不得超过10mm。
(2)安装前先将每个垫石中心十字线用墨线弹出,安装后要检查支座中心十字线是否和垫石中心十字线重合,如没有重合,继续调整直到重合。
用混凝土楔块楔入支座四角,找平支座,并将支座底面调整到设计标高,在支座底面与支撑垫石之间应预留有20~30mm 空隙,安装灌浆用模板。
(3)采用重力式灌浆方式,灌注支座下部及锚栓孔间隙处,灌浆过程应从支座中心部位向四周注浆,速度要均匀,不宜过快,保证没有气泡,直至从钢模与支座底板周边间隙观察到灌浆料全部灌满为止。
浆面一般要比支座底板高3~5mm,防止浆体收缩支座下不饱满。
悬臂浇筑连续梁施工控制要点及控制措施第一部分悬灌梁施工程序连续梁桥采用悬臂浇筑施工时,因施工程序不同,有以下三种基本方法:逐跨连续悬臂施工法、T构-单悬臂梁施工法、T构—双悬臂梁—连续梁施工法。
一、逐跨连续悬臂施工法(一)施工程序1、首先从边墩开始将梁墩临时固结,进行悬臂施工;2、岸跨边段合拢,边墩的临时固结释放后形成单悬臂梁;3、从次边墩开始,梁端临时固结,进行悬臂浇筑施工;4、次边跨中间合拢,释放次边墩的临时固结,形成带悬臂的两跨连续梁;5、从另一端次边墩开始,次边墩进行梁墩固结,进行悬臂施工;6、另一端次边跨合拢,释放另一端次边墩临时固结,形成带悬臂的三跨连续梁;7、按上述方法依次类推进行;8、最后岸边跨边段合拢,完成多跨的连续梁施工。
(二)施工特点上述逐跨连续悬臂法施工,从一端向另一端逐跨进行,逐跨经历了悬臂施工阶段,施工过程中进行了体系转换。
逐跨连续悬臂法施工可以在已建成的桥面上进行机具设备、材料、混凝土运输,方便了施工。
(三)适用范围该法每完成一个新的悬臂并在跨中合拢后,结构稳定性、刚度便得到了进一步加强,所以逐跨连续悬臂法常在多跨连续梁及大跨长桥中采用。
二、T构—单悬臂梁-连续梁施工法(一)施工程序1、首先从边墩开始,梁墩固结,进行悬臂施工;2、岸边边段合拢,释放边墩临时固结,形成单悬臂梁;3、另一端边墩进行施工,梁墩固结,进行悬臂施工;4、岸边边段合拢,释放另一端边墩临时固结,形成单悬臂梁;5、中跨中段合拢,形成三跨连续梁结构.(二)施工特点本施工施工方法可以多增设两套挂篮设备,两边墩同时悬臂浇铸施工,再到两岸边跨段合拢,释放两边墩临时固结,最后中间合拢成三跨连续梁,以加速施工进度,达到缩短工期的目的。
(三)适用范围使用于多跨连续梁几个合拢段同时施工的方案,在3~5跨连续梁施工中是常用的施工方法。
三、T构—双悬臂梁—连续梁施工方法(一)施工程序1、从边墩开始,梁墩固节后,进行悬臂施工;2、再从另一端边墩开始,梁墩固节后,进行悬臂施工;3、中间跨中间段合拢,释放两边墩临时固结,形成双悬臂梁;4、岸边边跨中间段合拢;5、另一岸边边跨中间段合拢,完成三跨连续梁施工.(二)施工特点两边跨可同时施工,加快施工进度,当结构呈现双悬臂状态时,结构稳定性较差。
连续梁悬灌施工作业指导书合用条件、范围本作业指导书主要针对连续梁悬灌施工作业编制。
悬臂浇筑法合用于高墩、大跨径的连续梁,孔下不受通航、通行的限制,其特色是不必成立落地支架,无须大型起重及运输机具,主要施工设备是挂篮。
施工工艺2.1施工工艺流程图1进入下一悬灌梁段施工悬灌梁段施工工艺流程图0#梁段支架、模板拆掉挂篮拼装、试压挂篮挪动、调整、固定梁段模板、钢筋绑扎、预应力管道安装混凝土浇注混凝土保养预应力筋张拉、管道压浆封锚所有悬灌梁段施工完成拆掉挂篮合拢段施工2.2施工挂篮⑴挂篮构造施工挂篮采纳自行设计制作的液压轻型挂篮,主要由主桁架、行走及锚固系统、吊带系统、底平台系统、模板系统五大多数构成。
挂篮承载能力和刚度大,机械化程度高,操作方便快捷、安全靠谱。
⑵挂篮拼装挂篮构造构件运达施工现场后,吊装至已浇好的0#梁段顶面拼装,拼装完毕后,对挂篮施加梁段荷载进行预压,充足除去挂篮产生的非弹性变形,悬灌施工过程中,将挂篮的弹性变形量归入梁段施工预拱度计算。
挂篮构造拼装的主要流程图以以下图所示。
图2挂篮拼装流程图轨道安装、锚固安装前后支座吊装主构架后锚杆锚固主桁前、后横梁桁片安装吊装底模架及底模板外模系统安装内模系统安装悬吊工作平台安装⑶挂篮静载试验挂篮拼装完成后,进行荷载试验以测定挂篮的实质承载能力和梁段荷载作用下的变形状况。
荷载试验时,加载按施工中挂篮受力最不利的梁段荷载进行等效加载,测定各级荷载作用下挂篮产生的挠度和最大荷载作用下挂篮控制杆件的内力。
依据各级荷载作用下挂篮产生的挠度绘出挂篮的荷载—挠度曲线,为悬臂施工的线性控制供给靠谱的依照。
依据最大荷载作用下挂篮控制杆件的内力,能够计算挂篮的实质承载能力,认识挂篮使用中的实质安全系数,保证安全靠谱。
加载方法依据现场的实质条件可采纳聚积砂包模拟加载或是采纳经过千斤顶和锚固于承台内的锚锭对拉反压加载。
⑷挂篮的挪动在每一梁段混凝土浇注及预应力张拉完成后,将挂篮沿行走轨道移至下一梁段地点进行施工,直到悬灌梁段施工完成。
