一、工程概况本项目为某地区通信管道工程,主要建设内容包括管道铺设、设备安装、通信线路接入等。
工程总长度约为5公里,预计工期为3个月。
为确保工程顺利进行,特制定以下施工方案。
二、施工准备1. 组织准备(1)成立工程指挥部,负责工程的全面协调和指挥。
(2)组建施工队伍,包括项目经理、技术负责人、施工人员等。
(3)组织施工人员进行技术培训和安全教育。
2. 材料准备(1)管道材料:PVC管道、钢管、电缆等。
(2)设备材料:挖掘机、切割机、焊接机、卷扬机等。
(3)其他材料:水泥、沙子、钢筋等。
3. 工具准备(1)挖掘工具:铲子、锄头、铁锹等。
(2)安装工具:扳手、螺丝刀、线槽切割机等。
(3)测量工具:水准仪、经纬仪、卷尺等。
三、施工方法1. 管道铺设(1)根据设计图纸,确定管道铺设路线。
(2)采用挖掘机进行管道沟槽开挖,确保沟槽深度和宽度符合设计要求。
(3)对沟槽底部进行平整,铺设垫层。
(4)根据设计要求,选择合适的管道材料,进行管道铺设。
(5)管道连接采用焊接或法兰连接,确保连接牢固。
2. 设备安装(1)根据设计图纸,确定设备安装位置。
(2)采用卷扬机将设备吊装至安装位置。
(3)按照设备安装要求,进行设备安装和调试。
3. 通信线路接入(1)根据设计图纸,确定通信线路接入点。
(2)采用切割机对管道进行切割,确保切割尺寸准确。
(3)将通信线路引入管道,并进行固定。
(4)对通信线路进行测试,确保通信质量。
四、施工质量控制1. 严格按照设计图纸和施工规范进行施工。
2. 对施工材料进行检验,确保材料质量合格。
3. 加强施工过程中的质量控制,发现问题及时整改。
4. 定期对施工过程进行监督检查,确保施工质量。
五、施工安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 严格按照操作规程进行施工,防止事故发生。
4. 定期对施工现场进行安全检查,消除安全隐患。
一、工程概况1.1 项目名称:XXXX通信管道工程1.2 工程地点:XXXX1.3 工程规模:管道总长度为XX公里,包括XX个接入点。
1.4 工程内容:管道开挖、铺设、回填、人(手)孔井砌筑、管道标识等。
1.5 工程工期:XX个月二、施工组织与管理2.1 施工单位:XXXX公司2.2 施工项目经理:XXX2.3 施工队伍:XXX2.4 施工设备:XXX2.5 施工材料:XXX2.6 施工组织机构:(1)项目经理部:负责整个工程的施工组织、协调、管理、监督等工作。
(2)施工班组:负责具体施工任务,包括管道开挖、铺设、回填等。
2.7 施工管理措施:(1)严格执行国家有关规范、标准、法规,确保工程质量。
(2)加强施工现场安全管理,确保施工人员生命财产安全。
(3)严格控制施工进度,确保工程按时完成。
三、施工工艺与技术3.1 施工准备:(1)施工图纸会审,明确施工要求。
(2)施工材料、设备准备。
(3)施工现场平整、排水。
3.2 施工工艺:(1)测量放线:根据设计图纸进行测量放线,确保管道走向准确。
(2)开挖管道沟:按照设计要求开挖管道沟,沟底平整,沟壁垂直。
(3)铺设管道:按照设计要求铺设管道,确保管道连接牢固、密封。
(4)回填:回填材料为砂石,分层回填,压实度达到要求。
(5)人(手)孔井砌筑:按照设计要求砌筑人(手)孔井,确保井壁垂直、牢固。
(6)管道标识:在管道上设置标识牌,标注管道名称、规格、长度等信息。
3.3 施工技术措施:(1)采用先进施工工艺,提高施工质量。
(2)加强施工过程控制,确保施工质量。
(3)严格控制施工进度,确保工程按时完成。
四、质量保证措施4.1 材料质量:选用符合国家标准的优质材料,确保材料质量。
4.2 施工过程控制:严格执行施工规范,确保施工质量。
4.3 工程验收:按照国家有关规范进行工程验收,确保工程质量。
五、安全、文明施工措施5.1 安全生产:加强施工现场安全管理,确保施工人员生命财产安全。
通信管道专项施工方案,完整版.doc 范本1:通信管道专项施工方案,完整版.doc1. 施工项目概述1.1 工程背景1.2 施工目标2. 施工范围与内容2.1 施工范围2.2 施工内容3. 施工工艺流程3.1 设计与规划3.2 土方开挖3.3 管道铺设3.4 管线连接3.5 防护措施4. 施工机械与设备4.1 机械设备清单4.2 设备调试与维护5. 施工组织与管理5.1 施工组织架构 5.2 施工人员配置 5.3 施工安全管理5.4 施工质量控制6. 施工进度计划6.1 总体进度计划6.2 施工节点计划7. 施工风险与应急措施 7.1 施工风险分析7.2 应急预案8. 施工质量与检验8.1 施工质量控制8.2 施工检验与验收9. 施工费用与预算9.1 施工费用预算9.2 成本控制与费用核算附件:1. 设计图纸2. 施工进度计划表3. 设备清单4. 施工风险评估报告5. 施工质量报告法律名词及注释:1. 施工范围:指本次施工项目实施的范围,包括土方开挖、管道铺设、连接等工作。
2. 施工工艺流程:指施工过程中按照一定的顺序和方法进行的各项工艺活动。
3. 施工组织与管理:指施工过程中对人员、机械设备、材料等进行有序管理和协调安排。
4. 施工风险与应急措施:指施工过程中可能出现的各种风险因素及相应的应急预案。
5. 施工质量与检验:指对施工过程中各个环节进行质量控制和检验验收的工作。
6. 施工费用与预算:指整个施工过程中所需费用的预算和控制管理。
范本2:设备维护保养计划,详细版.doc1. 设备概述1.1 设备名称1.2 设备型号1.3 设备功能2. 设备定期检查与保养2.1 检查内容2.2 检查频率2.3 保养方法2.4 保养频率3. 设备故障处理与维修3.1 故障分类3.2 故障处理流程3.3 维修方法与流程4. 设备备品备件管理4.1 备品备件清单4.2 进货与储存管理4.3 领用与归还管理5. 设备更新与升级5.1 设备更新规划5.2 技术升级方案6. 设备安全与环境保护6.1 设备安全管理6.2 环境保护措施7. 设备维护记录与报表7.1 维护记录的填写与保存 7.2 维护报表的与分析附件:1. 设备维护记录表2. 设备备品备件清单3. 设备更新规划表4. 设备维护报表5. 设备故障处理流程图法律名词及注释:1. 设备定期检查与保养:指对设备按照一定的周期和方法进行检查保养的工作。

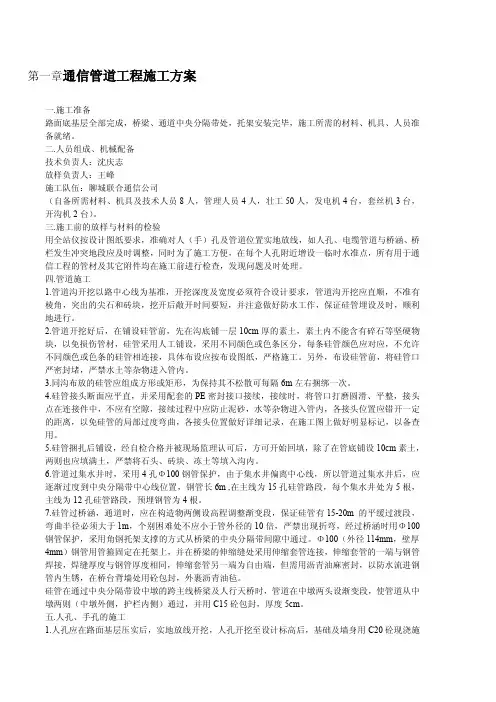

第一章通信管道工程施工方案一.施工准备路面底基层全部完成,桥梁、通道中央分隔带处,托架安装完毕,施工所需的材料、机具、人员准备就绪。
二.人员组成、机械配备技术负责人:沈庆志放样负责人:王峰施工队伍:聊城联合通信公司(自备所需材料、机具及技术人员8人,管理人员4人,壮工50人,发电机4台,套丝机3台,开沟机2台)。
三.施工前的放样与材料的检验用全站仪按设计图纸要求,准确对人(手)孔及管道位置实地放线,如人孔、电缆管道与桥涵、桥栏发生冲突地段应及时调整,同时为了施工方便,在每个人孔附近增设一临时水准点,所有用于通信工程的管材及其它附件均在施工前进行检查,发现问题及时处理。
四.管道施工1.管道沟开挖以路中心线为基准,开挖深度及宽度必须符合设计要求,管道沟开挖应直顺,不准有棱角,突出的尖石和砖块,挖开后敞开时间要短,并注意做好防水工作,保证硅管埋设及时,顺利地进行。
2.管道开挖好后,在铺设硅管前,先在沟底铺一层10cm厚的素土,素土内不能含有碎石等坚硬物块,以免损伤管材,硅管采用人工铺设,采用不同颜色或色条区分,每条硅管颜色应对应,不允许不同颜色或色条的硅管相连接,具体布设应按布设图纸,严格施工。
另外,布设硅管前,将硅管口严密封堵,严禁水土等杂物进入管内。
3.同沟布放的硅管应组成方形或矩形,为保持其不松散可每隔6m左右捆绑一次。
4.硅管接头断面应平直,并采用配套的PE密封接口接续,接续时,将管口打磨圆滑、平整,接头点在连接件中,不应有空隙,接续过程中应防止泥砂,水等杂物进入管内,各接头位置应错开一定的距离,以免硅管的局部过度弯曲,各接头位置做好详细记录,在施工图上做好明显标记,以备查用。
5.硅管捆扎后铺设,经自检合格并被现场监理认可后,方可开始回填,除了在管底铺设10cm素土,两则也应填满土,严禁将石头、砖块、冻土等填入沟内。
6.管道过集水井时,采用4孔Φ100钢管保护,由于集水井偏离中心线,所以管道过集水井后,应逐渐过度到中央分隔带中心线位置,钢管长6m,在主线为15孔硅管路段,每个集水井处为5根,主线为12孔硅管路段,预埋钢管为4根。
通信管道工程施工方案一、施工前的准备工作1.组织编制施工组织设计,明确工程任务和施工目标,制定施工方案。
2.成立施工项目组,明确各成员的职责和任务。
3.开展现场勘察工作,确定管线走向和施工路线。
4.制定施工进度计划,合理安排施工工序和施工顺序。
5.对施工区域进行布置,设置临时建筑物和施工设施。
6.准备施工所需的机械、设备和材料。
二、施工工序及施工方法1.开挖施工(1)按照管线的走向和施工项目组设计的施工路线,在施工区域进行开挖。
(2)根据土质情况选择合适的开挖机械,如挖掘机、推土机等。
(3)选择适当的开挖方法,如机械开挖、人工开挖或爆破开挖等,保证施工进度和质量。
(4)根据管道规格和埋深要求进行开挖,保证管道的稳定性和安全性。
2.管道安装工序(1)确定管道的位置和高程,并进行调整。
(2)根据设备和管道规格选择合适的安装方法,如焊接、承插连接或螺纹连接等。
(3)进行管道的焊接、连接和固定,保证管道的完整性和稳定性。
(4)对接口进行严密性测试,如压力试验或气密性试验等,保证管道的质量和安全性。
3.回填工序(1)根据管道规格和施工要求进行回填。
(2)选择合适的填土材料,如砂土、碎石等,进行回填。
(3)按照一定的厚度和层次进行回填,保证管道的稳定性和安全性。
(4)进行回填后进行压实,以提高地基的承载力和稳定性。
4.终验工序(1)对已完成的管道进行终验,包括管道的连接情况、焊接质量、材料验收等。
(2)进行管道的压力试验和气密性试验,确保管道的质量和安全性。
(3)对施工区域进行清理和整理,消除施工垃圾和杂物。
(4)组织相关部门进行验收,确认工程质量达到规定标准。
三、施工安全措施1.施工区域设置围挡和警示标志,保证施工现场的安全。
2.对施工人员进行安全教育和培训,提高他们的安全意识和防护能力。
3.制定施工安全操作规程,保证施工过程中的安全性和稳定性。
4.使用符合要求的机械和设备,确保施工质量和施工安全。
5.按照相关规定进行施工现场的消防设施配置,保证施工现场的消防安全。
通信立杆工程施工方案一、工程概述通信立杆工程是指在城市、乡镇或道路旁边、江河的一侧、铁路、高速公路等地方建立的支持通信设备的立杆,用以安装天线、馈线等设备,以实现通信传输功能。
通信立杆工程在城市规划和通信建设中起着至关重要的作用,是保障通信顺畅、提高通信效率的必要设施。
本项目为某城市的通信立杆工程施工,总数量为100根,其中包括单杆立式和双杆横式立杆。
施工地点涵盖城市的主要干道、居民区和商业区域。
二、工程内容1. 立杆规格:单杆立式立杆的规格为10米高,双杆横式立杆的规格为15米高。
2. 立杆材质:主杆为镀锌钢管,配有适合的连接件和护套。
3. 立杆配件:立杆的配件包括天线支架、馈线支架、电缆槽、接地装置等。
4. 施工过程:包括基础挖掘、立杆组装、立杆安装、设备连接、接地检测等环节。
5. 安全措施:施工过程中需严格遵守相关安全规范,保障施工人员和周围居民的安全。

三、施工方案1. 施工前准备(1)确定施工队伍:组建施工队伍,包括项目经理、施工人员、安全员等人员。
(2)购买材料:按照设计要求购买所需的立杆、连接件、护套等材料。
(3)开展勘察:对施工地点进行勘察,确定地质情况、交通条件,为后续施工做好准备。
(4)制定施工计划:根据工程量、工期要求等因素,制定详细的施工计划,明确每个阶段的工作内容。
2. 施工流程(1)基础挖掘:根据设计要求,在施工地点挖掘基础,将立杆的支撑材料埋入地下,保证立杆的稳固性。
(2)立杆组装:将所需的立杆、连接件等材料组装成整体,做好每根杆的编号和标识,便于后续安装。
(3)立杆安装:根据设计要求,将组装好的立杆安装在基础上固定好,保证立杆的垂直度和水平度。
(4)设备连接:安装各种设备,包括天线支架、馈线支架、电缆槽等,确保设备的连接正常。
(5)接地检测:对立杆和设备进行接地检测,确保设备的安全使用。
3. 安全措施(1)施工前需做好安全防护措施,包括设置警示标志、设置安全围挡等。
