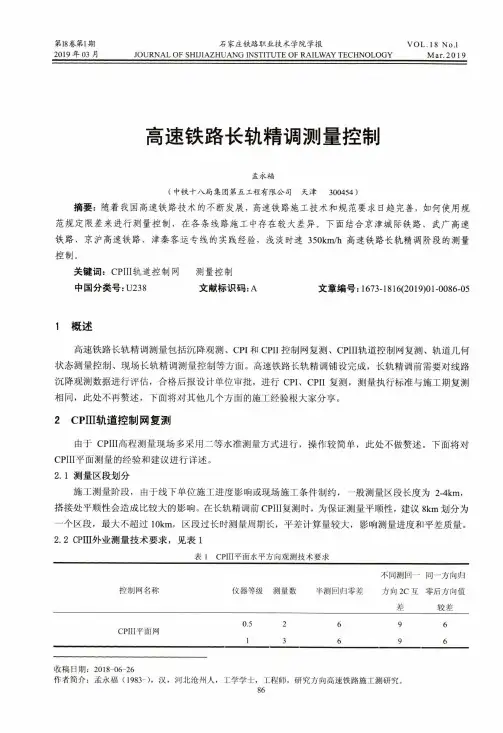

第18卷第1期石家庄铁路职业技术学院学报VOL.18No.l 2019年03月JOURNAL OF SHIJIAZHUANG INSTITUTE OF RAILWAY TECHNOLOGY Mar.2019高速铁路长轨精调测量控制孟永福(中铁十八局集团第五工程有限公司天津300454)摘要:随着我国高速铁路技术的不断发展,高速铁路施工技术和规范要求日趋完善,如何使用规范规定限差来进行测量控制,在各条线路施工中存在较大差异。
下面结合京津城际铁路、武广高速铁路、京沪高速铁路、津秦客运专线的实践经验,浅淡时速350km/h高速铁路长轨精调阶段的测量控制。
关键词:CPIII轨道控制网测量控制中国分类号:U238文献标识码:A文章编号:1673-1816(2019)01-0086-051概述高速铁路长轨精调测量包括沉降观测、CPI和CPII控制网复测、CPIII轨道控制网复测、轨道几何状态测量控制、现场长轨精调测量控制等方面。
高速铁路长轨精调铺设完成,长轨精调前需要对线路沉降观测数据进行评估,合格后报设计单位审批,进行CPI、CPU复测,测量执行标准与施工期复测相同,此处不再赘述,下面将对其他几个方面的施工经验根大家分享。
2CPHI轨道控制网复测由于CPIII高程测量现场多采用二等水准测量方式进行,操作较简单,此处不做赘述。
下面将对CPIII平面测量的经验和建议进行详述。
2.1测量区段划分施工测量阶段,由于线下单位施工进度影响或现场施工条件制约,一般测量区段长度为2-4km,搭接处平顺性会造成比较大的影响。
在长轨精调前CPIII复测时,为保证测量平顺性,建议8km划分为一个区段,最大不超过10km,区段过长时测量周期长,平差计算量较大,影响测量进度和平差质量。
2.2CPHI外业测量技术要求,见表1表1CPIII平面水平方向观测技术要求控制网名称仪器等级测量数半测回归零差不同测回一方向2C互差同一方向归零后方向值较差CPIII平面网0.5269613696收稿日期:2018-06-26作者简介:孟永福(1983-),汉,河北沧州人,工学学士,工程师,研究方向高速铁路施工测研究。
浅谈高速铁路无砟轨道精测及调整.doc高速铁路无砟轨道精测及调整一、简介高速铁路是指以机车行走速度达到或超过200公里/小时的铁路,它的特点是路线以直线曲线相结合,行车速度快,列车编组少,行车安全性要求高,因此在轨道施工及检修方面要求更严格。
无砟轨道精测及调整是在精密轨道技术中的一项重要技术,它是在轨道施工及检修中必不可少的技术,它能够保证轨道施工质量,改善行车安全性,提高轨道的使用寿命,减少轨道维修次数,降低运营成本。
二、原理无砟轨道精测及调整是将轨道按照相应的技术要求,利用仪器检测轨道的参数,如内轨距、外轨距、轨调,并根据检测结果进行调整,使轨道达到规定的技术要求。
1. 检测原理无砟轨道精测及调整是利用仪器对轨道进行检测,测量轨道的参数,并依据检测结果,调整轨道,使其能够达到要求。
检测轨道参数,主要分为三部分:内轨距检测,外轨距检测和轨调检测。
内轨距检测:利用仪器测量轨道两条轨边间的距离,即内轨距,并与规定的标准值进行对比,检测轨道两条轨边间的距离是否符合要求。
外轨距检测:利用仪器测量轨道两条轨边间的距离,即外轨距,并与规定的标准值进行对比,检测轨道两条轨边间的距离是否符合要求。
轨调检测:利用仪器测量轨道上每段之间的坡度,即轨调,并与规定的标准值进行对比,检测轨道上每段间的坡度是否符合要求。
2. 调整原理根据检测结果,对轨道进行调整,使其能够达到要求。
内轨距调整:如果内轨距超出标准值,可以采取向轨道中心移动轨边的方法,将轨道内轨距调整到标准值。
外轨距调整:如果外轨距超出标准值,可以采取向轨道中心移动轨边的方法,将轨道外轨距调整到标准值。
轨调调整:如果轨调超出标准值,可以采取更改轨道中段的坡度,将轨道轨调调整到标准值。
三、技术要求1. 检测技术要求在无砟轨道精测及调整过程中,主要检测内轨距、外轨距和轨调等参数,检测精度要求如下:内轨距:±3mm外轨距:±3mm轨调:±0.01‰2. 调整技术要求在无砟轨道精测及调整过程中,主要调整内轨距、外轨距和轨调等参数,调整精度要求如下:内轨距:≤±3mm外轨距:≤±3mm轨调:≤±0.01‰四、总结无砟轨道精测及调整是高速铁路施工及检修中必不可少的技术,它能够保证轨道施工质量,改善行车安全性,提高轨道的使用寿命,减少轨道维修次数,降低运营成本。
浅谈高速铁路无砟轨道精测及调整摘要:无砟轨道是以钢筋混凝土取代碎石道砟道床的轨道结构形式,由于轨道具有高平顺性、刚度均匀、轨道几何形位能持久保持、维修工作量显著减少等特点,使高速铁路较传统的有砟轨道具有更好的适应性。
本文详细阐述了高速铁路无砟轨道精测及调整的两个阶段及确保精度的措施。
关键词:高速铁路;无砟轨道;精调;静态调整;检测一、高速铁路无砟轨道精测及调整概述无砟轨道是以钢筋混凝土取代碎石道砟道床的轨道结构形式,由于轨道具有高平顺性、刚度均匀、轨道几何形位能持久保持、维修工作量显著减少等特点,使高速铁路较传统的有砟轨道具有更好的适应性。
其中平顺性是评价轨道最终几何状态的核心指标,所以高铁要求高精度的平顺性。
也正因如此,在高铁建设中无砟轨道施工便成为重中之重的核心环节,标准更高,要求更严,精度要求也更高。
无砟轨道铁路轨道几何状态(平顺性)通过轨道几何状态测量仪(轨检小车)来检测获取,通过内符合精度和外符合精度两大指标评价轨道几何状态。
为保证最终的轨道平顺性要求以及最大程度的节约成本,在施工中应对重点工作严格控制。
二、高速铁路无砟轨道精测及调整的两个阶段高速铁路无砟轨道施工是个多工序过程,在众多工序中,精调工序是其中关键的工序。
轨道精调工作在无缝线路铺设完成后,长钢轨应力放散、锁定后即可开展。
轨道精调可分为静态调整和动态调整两个阶段。
(一)静态精调1、静态精调步骤静态调整是在联调联试之前,根据轨道静态测量数据将轨道几何尺寸调整到允许范围内。
合理控制轨距、水平、轨向、高低等变化率,对轨道线型进行优化调整,使轨道静态精度满足高速行车条件。
轨道精调主要采用精调小车进行检测,主要分为以下几个步骤:轨道控制网复测———轨道静态测量———轨道平顺度模拟试算———现场位置确定及复核———轨道静态调整———轨道状态检查确认。
2、CPⅢ控制网复测及使用经过了整个施工阶段,由于构筑物的沉降、箱梁的徐变,以及环境温度的变化,都会影响CPⅢ控制网的精度,所以在静态精调以前,必须复测整个CPⅢ控制网,重新审核评估。

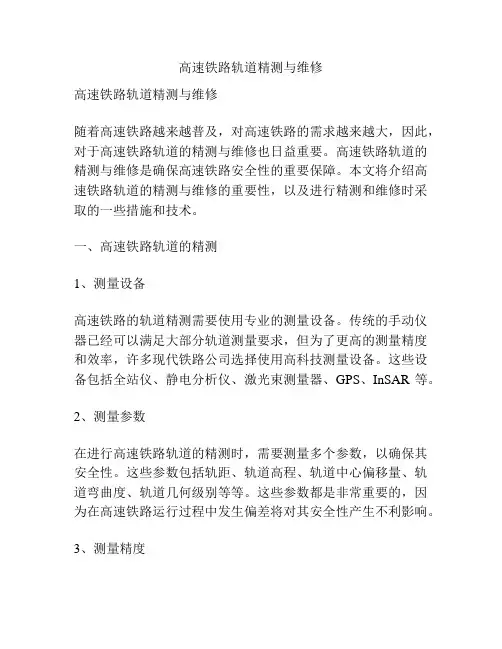

高速铁路轨道精测与维修高速铁路轨道精测与维修随着高速铁路越来越普及,对高速铁路的需求越来越大,因此,对于高速铁路轨道的精测与维修也日益重要。
高速铁路轨道的精测与维修是确保高速铁路安全性的重要保障。
本文将介绍高速铁路轨道的精测与维修的重要性,以及进行精测和维修时采取的一些措施和技术。
一、高速铁路轨道的精测1、测量设备高速铁路的轨道精测需要使用专业的测量设备。
传统的手动仪器已经可以满足大部分轨道测量要求,但为了更高的测量精度和效率,许多现代铁路公司选择使用高科技测量设备。
这些设备包括全站仪、静电分析仪、激光束测量器、GPS、InSAR等。
2、测量参数在进行高速铁路轨道的精测时,需要测量多个参数,以确保其安全性。
这些参数包括轨距、轨道高程、轨道中心偏移量、轨道弯曲度、轨道几何级别等等。
这些参数都是非常重要的,因为在高速铁路运行过程中发生偏差将对其安全性产生不利影响。
3、测量精度高速铁路轨道精测需要高精度设备和技术,以达到足够的准确度。
在特定的测量环境下,需要选择最佳的测量仪器来保证所得结果的准确度。
然后通过自动数据处理、质量控制等环节提高测量效率和准确度。
二、高速铁路轨道的维修1、维修方式在高速铁路轨道的维修中需要注意的是不能影响其正常使用。
因此,维修需要选择合适的时间和方式进行。
维修方式主要包括微调和全面更换。
微调一般用于轨道的平整度和水平度有小幅度偏差时;全面更换则需要更换完整的馈电栓、挤栓、弹性固定器等尺寸规格与性能要求相应的铁路设备。
2、维修技术高速铁路轨道的维修需要有专业的技术。
主要手段包括铺轨作业、切割车、磨轨机等零部件和工具,以及人员技能培训等。
特别是切割车和磨轨机,需要经过专业培训才能操作。
3、维修质量控制高速铁路轨道的维修必须经过严格的质量控制。
在维修时需要遵循标准的制定的检查程序和规定的维修要求。
此外,必须确保使用的铁路设备和材料符合规定的规格要求。
在维修后,必须对维修效果进行全面检查和评估。
石武高铁无砟轨道精调测量——静态调整学生姓名:。
学号:2008020528指导教师:,,,,,,,,,,,,,职称:,,,,,,,,,,、专业:工程测量技术系(部):测绘工程系二零一一年六月一日石武高铁无砟轨道精调测量——静态调整,,,(黄河水利职业技术学院,河南开封475003)摘要高速铁路作为现代社会的一种新的运输方式,具有极为明显的优势,高铁中的无砟轨道是当今世界先进的轨道技术。
无砟轨道精调贯穿了无砟轨道施工及联调联试全过程,从无砟轨道施工开始直至无缝线路铺设后轨道具备高速行车条件为止,其中在精调测量中静态调整占有很大意义。
在钢轨铺设完毕、侧向挡板施工完毕后将要进行精调测量(静态调整),根据轨道静态测量数据对轨道进行全面、系统地分析调整,将轨道几何尺寸调整到允许范围内,对轨道线型进行优化调整,合理控制轨距、水平、轨向、高低等变化率,使轨道静态精度满足高速行车条件。
本文将主要介绍在进行静态调整过程中GRP1000数据采集(GRPwin)、数据处理(GRP SlabRep和DTS)等先进技术的应用研究,使其达到能够理解如何获取调整轨道数据、如何利用数据进行静态调整轨道的目的,以其为进行动态调整提供基础。
关键词:精调测量;静态调整; GRP1000数据采集;数据处理;调整轨道目录第1章绪论 (1)第2章无砟轨道精调测量 (2)2.1 无砟轨道测量的主要程序和内容 (2)2.1.1 勘测设计阶段 (2)2.1.2 施工阶段 (2)2.1.3 竣工验收阶段 (3)2.2 无砟轨道精调测量的简介 (3)第3章无砟轨道精调测量(静态调整) (5)3.1石武高铁无砟轨道(漯河、驻马店段)精调测量 (5)3.1.1无砟轨道精调测量(静态调整)主要设计内容 (6)3.1.2无砟轨道精调测量(静态调整)的时机 (6)3.2 无砟轨道精调测量(CPⅢ控制网复测测量) (6)3.2.1 CPⅢ控制网复测平面测量 (6)3.2.2 CPⅢ控制网复测高程测量 (8)3.3 无砟轨道精调测量(静态调整)——驻马店段 (9)3.3.1无砟轨道精调测量(静态调整)工程属性 (9)3.3.2 GRP1000数据采集(GRPwin) (10)3.3.2.1 准备阶段 (10)3.3.2.2 外业数据采集前的流程 (12)3.3.2.3 外业数据采集 (19)3.3.3 GRP SlabRep报表输出步骤(传出数据软件) (26)3.3.4 轨道精调(内业处理) (29)3.3.5外业调整轨道 (32)结论 (38)参考文献 (39)致谢 (40)附录…………………………………………………………………(41第1章绪论高速铁路精密工程测量是相对于传统的铁路工程测量而言,为了保证高速铁路非常高的平顺性,轨道测量精度要达到毫米级。

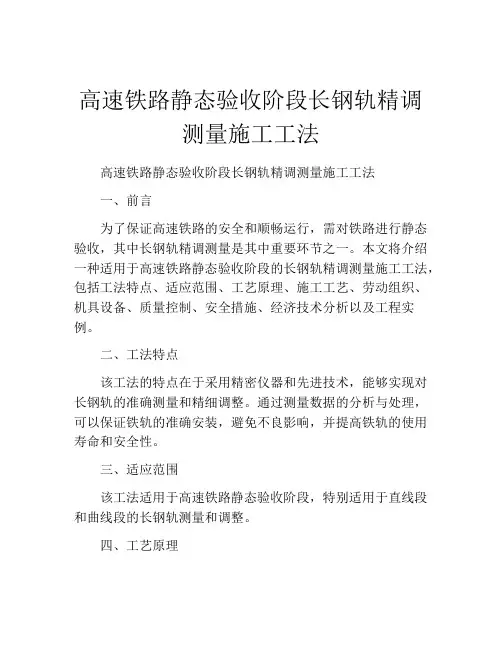

高速铁路静态验收阶段长钢轨精调测量施工工法高速铁路静态验收阶段长钢轨精调测量施工工法一、前言为了保证高速铁路的安全和顺畅运行,需对铁路进行静态验收,其中长钢轨精调测量是其中重要环节之一。
本文将介绍一种适用于高速铁路静态验收阶段的长钢轨精调测量施工工法,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点该工法的特点在于采用精密仪器和先进技术,能够实现对长钢轨的准确测量和精细调整。
通过测量数据的分析与处理,可以保证铁轨的准确安装,避免不良影响,并提高铁轨的使用寿命和安全性。
三、适应范围该工法适用于高速铁路静态验收阶段,特别适用于直线段和曲线段的长钢轨测量和调整。
四、工艺原理该工法的原理是通过采用先进的测量仪器,对长钢轨进行精确测量。
基于测量结果,采取相应的工艺与措施进行调整,使长钢轨达到静态验收要求。
五、施工工艺施工工艺分为四个阶段:前期准备、测量调试、数据处理和调整方案执行。
前期准备阶段包括仪器准备、工艺准备和人员培训。
测量调试阶段通过测量仪器对长钢轨进行精确测量,并记录测量数据。
数据处理阶段对测量数据进行分析和处理,得出调整方案。
调整方案执行阶段根据调整方案对长钢轨进行相应调整。
六、劳动组织施工时需合理组织劳动力,确保施工进度。
根据工艺流程和作业要求,确定施工人员的任务分工和工作流程。
七、机具设备该工法所需的机具设备包括精密测量仪器、调整工具和计算机等。
精密测量仪器能够准确测量长钢轨的各项指标。
调整工具用于对长钢轨进行精细调整。
计算机用于对测量数据进行处理和分析。
八、质量控制为了保证施工过程中的质量,需采取措施进行质量控制。
包括使用准确的测量仪器,进行仪器校准和检验;对测量数据进行精确分析和处理;根据调整方案进行正确的调整。
九、安全措施施工过程中需确保施工人员的安全。
包括进行安全培训,提供必要的个人防护装备,确保施工现场的安全和秩序。
新建铁路石武客运专线轨道精调测量技术方案K347+360.861~ K415+994.688(施工里程:DK351+100~DK420+000)施工单位:中铁十四局集团有限公司石武铁路客运专线(河北段)项目经理部编制:复核:总工:二0一0年十二月邢台目录1、工程概况 (3)2、作业依据、轨道精调作业标准参数 (3)3、轨道精调范围、精调时间安排 (4)4、测量组织机构、设备配置 (5)5、作业程序与流程 (7)6、轨道精调作业准备 (8)7、轨道精调作业 (10)8、轨道精调轨枕编号 (11)9、数据分析处理与轨道模拟调整 (11)10、现场扣件调整作业、复核检查 (12)11、精调质量控制 (14)12、精调安全作业注意事项 (14)13、文明施工与环境保护 (16)1、工程概况中铁十四局承担的石武客运专线SZ-2标段,起止施工里程:DK351+100~DK420+000(连续里程:K348+382.787~ K417+016.615)位于河北省邢台、邯郸市境内。
正线全长68.634公里,其中:路基累计长度5.608km, 全段桥梁9座,长度合计63.026km。
线路设计有一个长链和一个短链,短链里程:DK415+500=DK415+197.065, 短链长度302.935m,位于榆林洺河特大桥799~800#墩之间;长链设计里程DK352+736.762=DK352+700,长链长度36.762m,位于路基上。
邢台东站设计里程为DK387+000~DK388+850,车站长度1.85km,2、作业依据、轨道精调作业标准参数:2.1作业依据(1)《高速铁路工程测量规范》(TB10601-2009);(2)《精密工程测量规范》(GB/T15314-94);(3)《高速铁路无砟轨道工程施工精调作业指南》(铁建设函[2009]674号)(4)《客运专线铁路轨道工程施工技术指南》(TZ211-2005)(5)《客运专线无砟轨道铁路工程施工技术指南》(TZ216-2007)(6)《客运专线轨道几何状态测量仪暂行技术条件》(科技基[2008]86号)(7)《客运专线铁路工程静态验收指导意见》(铁建设[2009]183号)(8)《客运专线铁路无砟轨道铁路工程测量暂行规定》(铁建设[2006]189号);(9)《铁路工务安全规则》(铁运[2006]177号部令);(10)《京石客运专线CPⅢ控制网测量作业指导书》。

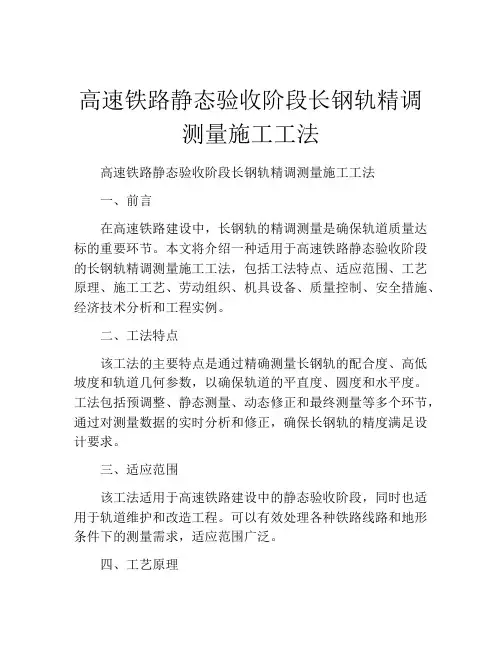

高速铁路静态验收阶段长钢轨精调测量施工工法高速铁路静态验收阶段长钢轨精调测量施工工法一、前言在高速铁路建设中,长钢轨的精调测量是确保轨道质量达标的重要环节。
本文将介绍一种适用于高速铁路静态验收阶段的长钢轨精调测量施工工法,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点该工法的主要特点是通过精确测量长钢轨的配合度、高低坡度和轨道几何参数,以确保轨道的平直度、圆度和水平度。
工法包括预调整、静态测量、动态修正和最终测量等多个环节,通过对测量数据的实时分析和修正,确保长钢轨的精度满足设计要求。
三、适应范围该工法适用于高速铁路建设中的静态验收阶段,同时也适用于轨道维护和改造工程。
可以有效处理各种铁路线路和地形条件下的测量需求,适应范围广泛。
四、工艺原理该工法采用精确测量仪器和技术手段,通过对施工工法与实际工程之间的联系进行分析和解释,确保施工工法的理论依据和实际应用的有效结合。
工艺原理主要包括长钢轨的测量标准、配合度和几何参数的测量方法、修正计算公式等。
五、施工工艺施工工艺包括预调整、静态测量、动态修正和最终测量等多个阶段。
预调整阶段根据设计要求进行初始调整,准备测量所需数据。
静态测量阶段通过精确仪器进行测量,实时监测数据并进行初步修正。
动态修正阶段根据静态测量结果对轨道进行调整,实现轨道的精度修正。
最终测量阶段对修正后的轨道进行再次测量,确保轨道精度满足验收标准。
六、劳动组织施工中需要配备精调测量班组,包括工程师、技术人员和测量员等,根据工程规模和施工周期进行合理的人员安排和劳动组织。
七、机具设备施工过程中需要使用精确测量仪器和相关设备,包括精确测量仪、调整工具、修正设备等。
这些机具设备要具备高精度、稳定性和可靠性,确保施工过程中的数据准确性和工艺执行能力。
八、质量控制质量控制是确保施工过程中轨道精度达标的关键环节。
通过严格的硬件校准、软件验证和数据质量检验等方法,保证测量数据的准确性。
