高速铁路轨道精调作业论述高速鐵路轨道精调是确保线路开通高速运营安全的重要保证,轨道精调效果的好坏决定着线路开通条件。
轨道精调的目的旨在消除轨道病害,保证轨道的平顺性要求,满足列车高速行驶的需要。
高速铁路轨道调整是在联调联试之前根据轨道小车静态测量数据对轨道进行全面、系统地调整,将轨道几何尺寸调整到允许范围内,对轨道线型(轨向和轨面高程)进行优化调整,消除施工造成的缺陷,合理控制轨距变化率和水平变化率,使轨道静态精度满足350km/h及以上高速行车条件。
无缝线路铺设完成,长钢轨应力放散、锁定后即可开展轨道精调工作。
2 施工流程轨道精调作业程序为:轨道精调准备→CPⅢ平面高程复测→钢轨焊接、放散及锁定→轨道几何状态检查确认→轨道测量(数据采集、格式为CSV)→模拟试算调整→现场位置确定复核→更换扣件及调整→轨道几何状态验收检查确认。
3 轨道精调施工3.1轨道精调外业测量3.1.1全站仪设站作业前进行正倒镜检查全站仪水平角和竖角偏差,如果超过3秒,在气象条件较好的情况下进行组合校准及水平轴倾斜误差(α)校准;检查全站仪ATR照准是否准确,有无ATR的偏差也应少于3秒。
控制好设站精度、棱镜的安装等,自由设站的精度应符合要求,每一测站不大于70m。
全站仪和小车的测量设置次数应该不小于两次,然后取平均值。
全站仪测量设站尽可能设在墩顶位置。
对于连续梁地段要尽量缩短设站距离,如中跨为48米现浇梁,选择大约45米左右为一测站,测量出的数据较70m设站数据的离散性明显减少。
3.1.2轨道状态数据采集组装好轨检小车后,在厂家安装的轨道小车标定器进行标定,每天开始测量前校准一次,气温变化迅速时,需要再次进行校准;校准后在同一点进行正反两次测量,测量值之差应在0.3mm以内。
按精调小车操作程序对轨道逐个承轨台进行测量,观察数据变化,如果出现突变则检查全站仪各项指标是否超限,轨道小车是否异常,钢轨扣件是否拧紧,小车轮子是否沾染杂物,如果确实存在突变,则要记录清楚,以备后查。

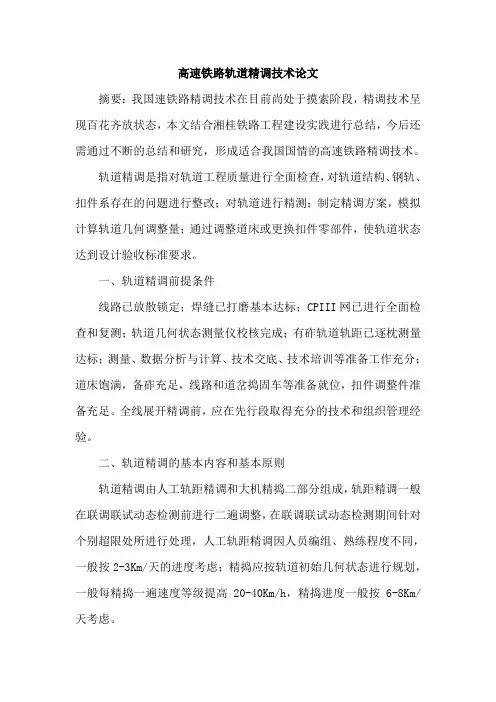

高速铁路轨道精调技术论文摘要:我国速铁路精调技术在目前尚处于摸索阶段,精调技术呈现百花齐放状态,本文结合湘桂铁路工程建设实践进行总结,今后还需通过不断的总结和研究,形成适合我国国情的高速铁路精调技术。
轨道精调是指对轨道工程质量进行全面检查,对轨道结构、钢轨、扣件系存在的问题进行整改;对轨道进行精测;制定精调方案,模拟计算轨道几何调整量;通过调整道床或更换扣件零部件,使轨道状态达到设计验收标准要求。
一、轨道精调前提条件线路已放散锁定;焊缝已打磨基本达标;CPIII网已进行全面检查和复测;轨道几何状态测量仪校核完成;有砟轨道轨距已逐枕测量达标;测量、数据分析与计算、技术交底、技术培训等准备工作充分;道床饱满,备砟充足,线路和道岔捣固车等准备就位,扣件调整件准备充足。
全线展开精调前,应在先行段取得充分的技术和组织管理经验。
二、轨道精调的基本内容和基本原则轨道精调由人工轨距精调和大机精捣二部分组成,轨距精调一般在联调联试动态检测前进行二遍调整,在联调联试动态检测期间针对个别超限处所进行处理,人工轨距精调因人员编组、熟练程度不同,一般按2-3Km/天的进度考虑;精捣应按轨道初始几何状态进行规划,一般每精捣一遍速度等级提高20-40Km/h,精捣进度一般按6-8Km/天考虑。
轨道精调应遵循以“最少调整量”和“削峰填谷”的原则来实现,总体目标达到直线顺直,曲线园顺。
并按照“先整体、后局部,先轨向、后轨距,先高低、后水平”的原则,优先保证参考轨的平顺性,另外一股钢轨通过轨距和水平控制。
三、施工准备1、组织管理,轨道精调工作量大,技术标准高和协调配合接口多,必须编制轨道精调专项施组,根据总体工作量、工期要求和设备资源情况提前划分精调作业段落,明确责任单位和责任人,明确轨道精调及相关工作分工,明确物资供应、工机具配置和劳力组织。
2、物资和工机具供应,按计划配备轨道几何状态测量仪、风动卸砟车、线路捣固车、道岔捣固车等轨道精调关键设备,组织落实道砟、扣件调整件等材料和配件供应,确保轨道精调有序进行。
京沪高速铁路轨道精调专项方案一、背景与意义京沪高速铁路是我国重要的高速铁路干线之一,连接着首都北京和经济中心上海,是国家重点发展的高铁项目。
为了确保铁路运营的安全和稳定,进一步提升铁路的运行效率和服务质量,京沪高速铁路轨道精调工作显得尤为重要。
本方案旨在对京沪高速铁路进行轨道精调,优化轨道结构,提高列车行驶的平稳性和稳定性,从而提升京沪高速铁路的运行水平。
二、工作内容与方法1.数据收集与分析:对京沪高速铁路各站点的轨道数据进行收集和整理,包括轨道末端、道岔、轨距等参数,以及列车运行数据。
对收集的数据进行分析,了解当前轨道状况和存在的问题。
2.轨道测量与检测:利用现代化的测量设备对京沪高速铁路进行轨道测量,检测轨道的偏差、高低差等问题。
通过精确的测量数据,为后续的轨道优化工作提供科学依据。
3.轨道精调方案设计:基于数据分析和测量检测结果,针对京沪高速铁路的具体情况,制定轨道精调方案。
方案包括对不平顺的轨道进行调整与修正,合理设置轨道补偿装置,优化道岔结构,提高轨距的一致性等。
4.轨道精调实施与监测:根据轨道精调方案,组织专业团队对京沪高速铁路进行实际的轨道精调工作,包括轨道调整、轨距调整、道岔优化等。
同时,建立全面的监测体系,对精调后的轨道进行跟踪监测,确保轨道精调效果的稳定和持久。
5.效果评估与改进:针对轨道精调后的效果,进行评估验证。
通过与之前的运行数据进行对比分析,评估轨道精调对列车运行平稳性和稳定性的影响。
同时,根据评估结果,对方案进行改进和优化,以进一步提高铁路运行水平。
三、预期成果与效益1.提升列车行驶的平稳性和稳定性:通过轨道精调工作,优化轨道结构,减小偏差和高低差等问题,提高列车行驶的平稳性和稳定性,降低列车运行时的颠簸和震动,为乘客提供更舒适的出行体验。
2.提高铁路运行效率和服务质量:轨道精调能够使列车在运行过程中减少摇晃和震动,提高运行的稳定性和可靠性,从而提高铁路的运行效率和服务质量,缩短行车时间,提升列车班次,满足旅客出行需求。
精调作业指导书一、工程概况哈大客运专线TJ-1标无砟轨道采用CRTS-Ⅰ型板式无砟轨道结构,扣件采用WJ-7B(G)轨道扣件系统。
直属大队无砟轨道精调自鞍辽特大桥0#台开始,到鞍辽特大桥586#台结束,全段总长19.178双线公里。
静态调整计划工期10月初开始至11月中旬,动态调整结合动车试验进行。
二、施工方案轨道精调工作在长钢轨铺设完成,并在设计轨温范围内放散、锁定后开展,哈大TJ-1标设计锁定轨温分区间和里程从12±3℃~25±5 ℃不等。
轨道精调分为静态调整和动态调整两个阶段。
静态调整阶段主要根据轨检小车静态测量数据对轨道几何状态进行不断完善的调整过程,包括对轨道线型(轨向和高低)进行优化调整,合理控制轨距变化率和水平变化率,使轨道静态精度满足规范要求。
动态调整阶段主要通过对动检车的数据进行分析,利用静态调整的方式对轨道进行调整。
通过两个阶段的调整,最终使得无砟轨道轨道状态满足动车组高速运行的舒适性和安全性要求。
无砟轨道静态平顺度允许偏差三、准备工作轨道精调前的准备工作主要包括轨道板的复测、扣件安装、CP Ⅲ的复测。
3.1轨道板的复测3.1.1轨道板复测流程图为保证后期钢轨的铺设及轨道精调,轨道板灌浆后7天或砂浆强度达到0.7MPa后,及时对轨道板进行复测,复测内容包括:高程、中线位置、CA砂浆四角离缝。
其中高程、中线位置复测采用螺栓孔速调标架的方法(与精调方式同)。
3.1.2轨道板复测结果轨道板复测后,应与前期精调数据及时进行分析对比,发现有下列情况者,必须揭板重新灌浆。
⑴轨道板横向或高程偏差;⑵凸台树脂厚度、CA砂浆四角离缝超标时。
3.2扣件安装WJ-7型扣件最大特点是对轨道方向及轨距无级调整。
但也因此带来了安装、调整的不便,增加了调整的工作量。
根据哈大公司要求,铺轨到达前7天,线下单位应完成除轨下橡胶垫板和绝缘块以外所有扣件的安装工作。
3.2.1扣件组成部分WJ-7型扣件由T型螺栓、螺母、平垫圈、弹条、绝缘块、铁垫板、轨下垫板、绝缘缓冲垫板、重型弹簧垫圈、平垫块、锚固螺栓和预埋套管组成,此外为了钢轨调高需要,还包括轨下调高垫板和铁垫板下调高垫板。

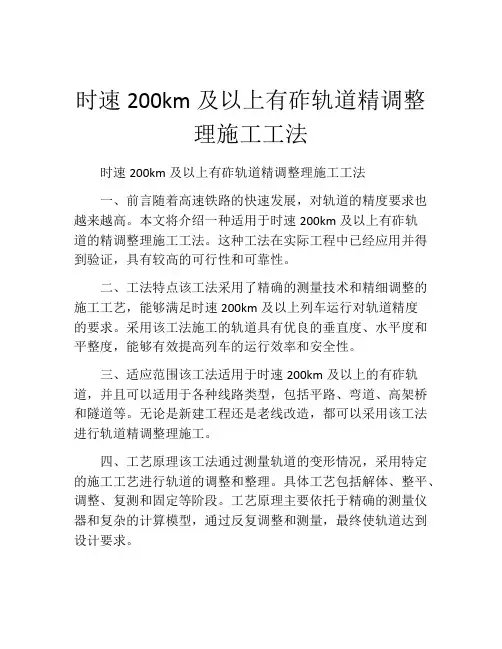

时速200km及以上有砟轨道精调整理施工工法时速200km及以上有砟轨道精调整理施工工法一、前言随着高速铁路的快速发展,对轨道的精度要求也越来越高。
本文将介绍一种适用于时速200km及以上有砟轨道的精调整理施工工法。
这种工法在实际工程中已经应用并得到验证,具有较高的可行性和可靠性。
二、工法特点该工法采用了精确的测量技术和精细调整的施工工艺,能够满足时速200km及以上列车运行对轨道精度的要求。
采用该工法施工的轨道具有优良的垂直度、水平度和平整度,能够有效提高列车的运行效率和安全性。
三、适应范围该工法适用于时速200km及以上的有砟轨道,并且可以适用于各种线路类型,包括平路、弯道、高架桥和隧道等。
无论是新建工程还是老线改造,都可以采用该工法进行轨道精调整理施工。
四、工艺原理该工法通过测量轨道的变形情况,采用特定的施工工艺进行轨道的调整和整理。
具体工艺包括解体、整平、调整、复测和固定等阶段。
工艺原理主要依托于精确的测量仪器和复杂的计算模型,通过反复调整和测量,最终使轨道达到设计要求。
五、施工工艺1. 解体阶段:拆除原有线路的轨道、道床和道岔等设施。
2. 整平阶段:对原有道床进行清理、修复和整平,准备新轨道的施工。
3. 调整阶段:根据设计要求和精密测量结果,采取锤击、切割和扭转等方式对轨道进行调整。
4. 复测阶段:在轨道调整后进行再次测量,验证轨道的精度是否满足要求。
5. 固定阶段:根据测量结果和设计要求,对轨道进行固定,确保轨道稳定和牢固。
六、劳动组织在施工过程中,需要组织劳动力进行轨道的拆除、整平、调整和固定等工作。
劳动组织需要根据具体施工情况合理安排人员和时间,确保施工进展顺利和高效。
七、机具设备该工法需要使用特定的机具和设备,包括测量仪器、锤击工具、切割设备、扭转装置和固定材料等。
这些机具设备具有高精度、高效率和安全稳定的特点,能够满足施工工艺的要求。
八、质量控制为确保施工过程中轨道的质量,需要采取一系列的质量控制措施。
高速铁路有砟轨道精调施工工法高速铁路有砟轨道精调施工工法一、前言近年来,高速铁路建设取得了飞速的发展,有砟轨道作为铁路线路建设的主要形式之一,对于保证列车行驶的平稳性和安全性具有重要意义。
本文将介绍一种高速铁路有砟轨道精调施工工法,该工法具有以下几个特点。
二、工法特点• 精确调整:该工法采用先进的技术手段和精密的设备,能够实现对有砟轨道的精确调整,确保轨道线路的水平度和平顺度。
• 施工效率高:相比传统的调整工法,该工法在减少施工时间的同时,提高了施工效率,节约了人力和物力资源。
• 技术要求低:该工法操作简单,技术要求相对较低,能够降低施工人员的技能门槛,提高工人的施工效率。
三、适应范围该工法适用于高速铁路等有砟轨道的精细调整,尤其适用于有砟轨道弯道段、特殊地质条件下的轨道实施、轨道道床沉降调整等情况。
四、工艺原理该工法通过利用激光测量仪、数控机械设备等先进工具,结合实际工程情况,采取多种技术措施进行轨道线路的精确调整。
1. 第一步:激光测量仪测量轨道线路的水平度和高程。
2. 第二步:根据测量结果,通过调整道床、轨枕等方式对轨道线路进行调整,确保轨道线路的水平度和平顺度。
3. 第三步:使用数控机械设备对轨道进行修整,确保轨道的几何形状符合设计要求。
4. 第四步:经过若干次的测量和调整,达到设计要求的高速铁路有砟轨道。
五、施工工艺1. 准备工作:确定施工区域,清理施工现场,安装激光测量仪和数控机械设备。
2. 水平度测量:利用激光测量仪对轨道线路进行水平度测量,记录测量结果。
3. 调整工程:根据测量结果,调整轨道道床和轨枕,使轨道线路达到水平状态。
4. 数控机械修整:使用数控机械设备对轨道进行修整,确保轨道几何形状的符合设计要求。
5. 反复测量和调整:重复进行水平度测量、调整工程和数控机械修整,直至轨道达到高速铁路的施工要求。
六、劳动组织施工过程中,需要组织技术人员、激光测量员、机械操作工、助理人员等,确保施工工艺质量和施工进度。
浅谈高速铁路无砟轨道正线长轨精调技术摘要:要想很好的对无砟轨道的精度进行控制,就要科学合理的对其测量,在此基础上有效的调整轨道的几何状态,该文章主要针对高速铁路无砟轨道正线长轨精调技术进行了分析,并且以哈牡客专轨道精调工作为例,对精调工作的内容以及注意事项进行了研究,希望能给有关部门带来帮助和参考。
关键词:高铁运行;无砟轨道;精调技术;分析探讨引言高速铁路随着国内经济的快速进步,而得到了很好的发展。
在对长钢轨进行精调之前,要进行合理的铺设和焊接,长钢轨的几何状态经过多次调整和修正之后,能够完全的符合验收标准,是轨道的质量符合要求,列车在运行过程中也能够保证质量合格。
1工程概况某铁路客运专线的铺轨正线里程是DK200+140~DK296+200,在此过程中包含了无砟轨道以及有砟轨道,前者的长度为31km,后者的长度为64km,属于双线铁路,列车在运行过程中时速为250km/h。
2轨道精调前期工作2.1轨道精调标准在对工程的进度进行调整时,要充分的考虑到工程的施工质量验收标准,以此为依据,开展具体的调整工作。
2.2内业准备业内准备工作在开展过程中需要使用到轨检小车采集软件,该软件内要有相应的设计数据,包括平曲线以及竖曲线等,在开展坐标系投影换代操作时,要做好特殊处理工作,在此过程中还需要对数据库进行建模,为了保证数据的准确,要及时的对其进行复核。
在开展轨道精调工作时,一般情况下会面临着比较高的要求,在此过程中,技术人员要做好自身的工作,结合工程项目实际施工情况和工期要求进行数据的采集和准备,提升整个工作的精准度和可靠性。
评估单位在开展常规精调工作之前,需要对CPⅢ控制网进行相应的评估,确保其是合格的,在对相应的成果进行导入时,要按照小车软件的标准开展具体的操作,确保长轨精调工作的有效进行。
3轨道精调注意事项(1)道岔前后200m应与道岔作为一个单独区间进行轨道静态数据采集和分析,并保持平顺性。
(2)在进行轨道数据采集时应合理划分每台轨检小车工作区段,同一台轨检小车应尽量连续测量,减少不同轨检小车间的搭接,避免系统误差对测量数据的影响。
高速铁路轨道精调施工技术摘要:高速铁路要求轨道具有高平顺性,除了在轨道施工期间保证精度以外,钢轨应力放散、锁定后的轨道精调是建设高平顺性轨道的关键环节。
轨道精调是铁路安全运营的基础环节,其质量对列车安全、平稳、高速行驶至关重要。
本文针对高速铁路轨道精调目标及施工技术进行分析,以供参考。
关键词:高速铁路;轨道精调施工技术一、高速铁路轨道精调对于高速铁路轨道精调施工来说,先进行整体调整,后进行局部调整,先进行轨向调整,后进行轨距调整,先进行高低调整,后进行水平调整是施工中必须遵守的处理原则。
在无砟轨道长轨铺设完毕且铁路线路锁定之后一直到铁路开通运营的期间,应用铁路轨道的几何状态测量仪器对铁路线路进行微小的、局部的状态调整,确保列车后续处于高速平稳的运行状态,这也就是高速铁路轨道精调的主要工作内容。
高速铁路的轨道精调施工可以分为两个部分,第一部分为静态精调施工,第二部分为动态精调施工,其中主要内容集中在静态调整这一部分,静态精调施工是指,在高速铁路轨道网络进行正式联合调试之前,对高速铁路轨道的静态数据收集分析,根据数据分析结果判断轨道中存在的各类状态缺陷,然后制定对应的调整方案,优化铁路轨道状态。
静态精调施工达标之后,才能开展后续的联合调试工作。
铁路精调动态调整过程是指根据对于联合调试阶段轨道相关动态数据进行收集分析之后,判断其中是否有无存在异常,然后将数据进行比对,采取调整措施消除轨道存在的异常问题,通过轨道精调施工能够充分保证其平顺性,确保高速列车运行期间能够满足舒适度要求,达到相应的安全运行标准。
二、高速铁路轨道精调目标分析之所以要进行轨道精调施工,主要目标就是确保轨道平面和其高程位置处于精准状态,保证轨道具有较小的轨距及水平变化率。
使得高速铁路轨道曲线处于圆滑状态、直线处于顺直状态、过渡区域流畅,满足平顺运行的标准。
想要实现这一目标的,需要优化固有的轨道调整理念,借助轨道的测量数据和纸上模拟等方式明确轨道调整方案,而不是应用传统的局部调整方式。
浅谈高速铁路轨道精调
摘要: 无砟轨道对线路平顺性、稳定性要求很高,因此线路必须具备准确的几何线性参数,大大提高轨道精调作业精度及工作效率,实现轨道平顺性要求。
关键词:轨道精调静态调整轨检小车数据采集优化调整削峰填谷
中图分类号: u238 文献标识码: a 文章编号:
轨道几何状态是衡量轨道铺设精度的关键指标,在轨道应力放散及锁定后,应对轨道的几何状态进行精细调整,是轨道的几何状态满足设计及规范要求。
为确保轨道的高平顺性,满足高速行车安全性和舒适性的要求,需要对轨道进行精细调整。
轨道精调的目的是控制轨道平面和高程位置的高精度及很小的
轨距和水平变化率,确保直线顺直、曲线圆顺、过渡顺畅,实现动车组的平稳和舒适度。
要实现上述目标,首先是要转变既有的轨道调整理念,通过轨道测量数据和纸上作业,形成调整方案,而不是固有的以弦线道尺为主要手段的局部调整手段。
其次是采用科学的分析调整方法,在波形平顺的前提下,削峰填谷,消除超限处所。
轨道精调目前分为静态调整和联调联试期间的动态调整,静态调整是在联调联试之前根据轨检小车静态测量数据对轨道进行全面、系统地调整,将轨道几何尺寸调整到允许范围内,对轨道线型(轨向和轨面高程)进行优化调整,合理控制轨距变化率和水平变化率,使轨道静态精度满足350km/h及以上高速行车条件。
轨道静态精调流程:准备工作→轨道状态测量→调整量计算→现场标示→轨道调整→轨道复检
准备工作
cpiii复测
对cpiii控制点进行全面复测,对缺损点进行恢复,过程中加以保护。
静态调整很关键,是轨道精调的重心,所以我们一定要重视,静态调整主要分为数据采集和现场实调两步,数据采集就是利用绝对轨检小车采集每个承轨台的空间位置与其实际空间位置的差值,然后利用软件对数据进行处理和优化得出最佳调整方案,现场实调就是技术人员根据调整方案对号入座对扣件进行调整使其达到设计空间位置。
现场实调完以后还得进行复测然后在进行现场扣件调整,直至满足联调联试的条件。
轨道状态调整应坚持局部误差与整体平顺性统筹考虑的原则,不得以点盖面;轨道状态模拟试算和调整应遵循“先整体、后局部;先高低、后水平;先轨向、后轨距”的原则。
先整体后局部:将采集的数据生成线路平面、高程偏差excel波形图进行分析,通过削峰填谷,大致标出期望的线路走向和起伏状态,先分析整体调整方案,再细化局部调整方案。
对长波不佳的区段要更应注意。
轨向、轨距模拟调整:轨向以外轨为基准轨,先调外轨轨向,后调内轨轨距。
高低、水平模拟调整:高低以内轨为基准轨,先调内轨高低,后调外轨水平。
进一步优化线形:将调整后的数据生成excel波形
图再进行分析,进一步优化、调整轨道线形。
导出方案:优化调整后,导出数据形成模拟调整方案(excel)表。
静态调整过程中数据采集是前提,所以很重要,在采集过程中会遇到各种现场问题,所以对测量人员素质要求比较高,一定要有责任心,有耐心,更要细心!及时的把数据优化处理,及时与现场技术人员沟通,发现问题查明原因,及时解决。
在数据采集过程中经常遇到前后两站数据搭接超限的问题,遇到这种情况首先判断是否天气突变原因,然后检查全站仪是否跑秒,组合角是否有问题,其次看轨检小车是否有问题。
这其中最有可能的还是全站仪自身问题,一般重新设站缩短设站距离即可解决问题。
采集完数据处理是轨道精调的前提保障,所以技术人员一定要根据采集的数据对轨道线形进行综合分析和评价,生成各参数波形图,确定需要调整的区段,一定要综合考虑,制定最优方案,再将轨道几何参数调整到允许范围之内,再对模拟调整后波形图进一步检查和优化,确保直线顺直,曲线圆顺,过渡顺畅。
要防止在缓直、直缓点处不得出现反超高;相邻精调作业单元之间重叠区的模拟调整方案应保持一致。
最终根据模拟调整方案,确定调整部位和扣件规格,形成调整量表。
轨道精调的“调”是最终一步,很重要,所以技术人员一定要熟悉扣件的结构组成,熟知扣件的安装方法和安装顺序,一定要注意细节问题,最重要的是要知道调整扣件什么部位怎么调整来使其满
足条件。
只有这样才能正确指导现场工人快速操作,高效的完成任务。
在到现场精调之前要根据模拟调整量表准备各类调整件,备有余量,将模拟调整量全部在轨脚进行初标识,对基准轨利用弦线进行核对后将正确的轨向调整量标识于挡肩上,高低调整量标识于轨顶上,依据核查后的轨向和高低调整量,确认更换扣件规格,调整完毕后用弦线核查,对非基准轨用道尺对轨距和水平调整量进行核对后,将正确的轨距调整量标识于挡肩上,水平调整量标识于轨顶上,依据核查后的轨距和水平调整量,确认更换扣件规格,调整完毕后用道尺核查,两股轨道调整完毕后,记录现场实际调整件的部位、规格和数量,建立台账;用道尺复测,并记录实际轨距和水平偏差值。
在轨道精调过程中物资保障也很重要,机具和配件一定要及时跟上,物资人员做好配件统计情况,每日上报,以防缺货少货。
按照上述轨道精调过程我们进行了一段实测,从采集数据到数据处理出方案再到现场实调,最后我们又进行了复测,反复进行了现场优化调整。
最终我们通过初测和最终复测数据对比看到了我们精调前后的线形变化满足平顺性要求,满足动态调整的要求。
复测完以后又利用相对小车对所调管段进行了复测一遍,对相对小车的数据分析我们发现跟先前用绝对小车得出的成果基本吻合,符合验标的要求。
轨道动态调整:通过动检车进行。
轨道质量状态的评价
峰值管理:超限与扣分。
根据不平顺峰值大小,将超限分为四级,ⅰ级每处扣1 分,ⅱ级每处扣5 分,ⅲ级每处扣100 分,ⅳ级每处扣301分,线路评价以km 为单位,每km 各级、各项不平顺扣分总和作为评价轨道质量是否达到优良、合格或失格的标准。
峰值评价常用于指导紧急补修。
轮轨动态调整标准
⑴轨道动态检测无ⅰ级及以上偏差;
⑵轨道动力学检测无超标处所;
⑶tqi值,低速轨检(七项指标)3.6以内,高速轨检(四项指标)2.1以内,单项指标宜控制在0.5以内;
⑷轨道动态检测波形平顺,无突变、无周期性多波不平顺。
⑸动车添乘无明显晃车。
根据轨道检测波形图分析,轨道动力学检测报告分析,动态车载添乘仪报警数据分析,显感觉晃车处分析,制定现场核对检查计划现场检查主要工具:轨道小车、轨距尺、弦线、1米直钢尺、塞尺等。
(1)局部短波(波长1—l0m)不平顺的检查
检查项目:轨道检测报告中i级及以上偏差处所,波形图中的突变点、轨向和水平复合不平顺,动力学检测报告中的减载率、脱轨系数、轨道横向力超标处所。
首先必须对区段范围内的扣件、垫板进行全而检查,确认无异常
再开始轨道几何尺寸检查。
①轨向:用l0m、2m弦线检查钢轨,逐根轨枕连续测量;
②轨距:用轨距尺检查,逐根轨枕连续测量;
③水平:用轨距尺检查,逐根轨枕连续测量;高低:用10m弦线检查,逐根轨枕连续测量;
④三角坑(基长2.5m):根据水平测量值,每隔三根轨枕计算水平变化率;
(2)长波不平顺的检查、调整
根据轨道检测报告和波形图分析的轨向、高低长波(波长70m)不平顺,采用轨道小车在波峰或波谷里程前后各300m范围内进行测量。
长波不平顺的调整:根据轨道小车测量情况,对轨道超限指标进行调整,并对线型进行合理优化后形成调整量计算表,其程序及要求等同于轨道静态调整。
参考文献:
(1)高速铁路设计规范(2009年最新版)
(2)高速铁路工程测量规范(tb10601-2009)
(3)客运专线轨道几何状态测量仪暂行技术条件(科技基[2008]8号)
(4)客运专线铁路工程静态验收指导意见(铁建设[2009]183号)(5)高速铁路联调联试及运行试验指导意见(铁集成[2010]16号)。
