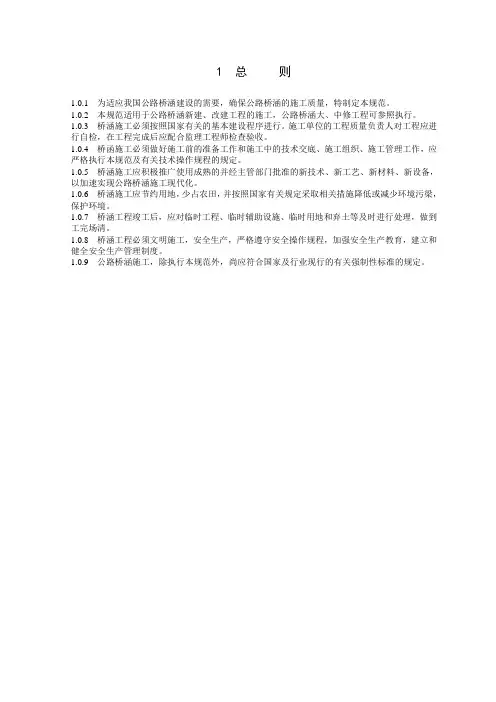

第一章总则

第1.0.1条本规适用于公路桥涵新建、改建工程的施工;公路桥涵大、中修工程可参照执行。

第1.0.2条桥涵施工必须做好施工前的准备工作和施工中的技术管理工作,应严格执行本规及有关技术操作规程的规定。

第1.0.3条桥涵施工应积极推广使用经过鉴定的新技术、新工艺、新结构、新材料、新设备,以加速实现公路桥涵施工现代化。

第1.0.4条桥涵施工应节约用地,少占农田,并按照国家有关规定注意防止环境污染。

第1.0.5条凡属隐蔽工程,必须填写隐蔽工程检查证(表)。

第1.0.6条桥涵工程竣工后,应对临时工程、临时辅助设施、临时用地和弃土等及时进行处理,做到工完场清。

第1.0.7条桥涵工程必须文明施工,安全生产,严格遵守安全操作规程,加强安全生产教育,建立和健全安全生产管理制度。

第二章施工准备和施工测量

第一节施工准备

第2.1.1条施工单位承接桥涵任务后,必须组织有关人员对设计文件、图纸、资料进行研究和现场核对,必要时进行补充调查。

第2.1.2条研究设计文件、图纸、资料时,应首先查明是否齐全、清楚,图纸本身及相互之间有无错误和矛盾,如发现图纸和资料欠缺、错误、矛盾等情况,应向建设单位提出,予以补全、更正。较复杂的中桥、大桥和特大桥,一般可要求建设单位进行设计技术交底;施工单位可提出修改意见供建设单位考虑。

第2.1.3条桥涵开工前,应根据设计文件和任务要求,编制施工方案。其容包括:编制依据、工期要求、工程特点、主要工程、材料和机具数量、施工方法、施工力量布置、工程进度要求、完成工作量计划和临时设施的初步规划等。

第2.1.4条大桥、特大桥的实施性施工组织设计,应根据施工方案单独编制,其容应比施工方案明确、详尽。主要容包括:工程特点、主要施工方法、技术措施、施工进度、工程数量、完成工程量计划、机料设备及劳力计划、施工现场布置平面图、施工图纸、施工安全和施工质量保证措施等。

第2.1.5条一般中、小桥涵的实施性施工组织设计,应配合路基施工方案编制,容可以适当简化。

第2.1.6条实施性施工组织设计中规划的临时设施,应包括生产房屋、生活房屋、施工便桥、工程现场外交通道路、工地供电和供水设备及其他小型临时设施等,宜在桥梁正式开工前完成。

第2.1.7条在施工前应充分发扬,对施工方案,技术措施和保证工程质量、施工安全等认真进行研究和深入细致地讨论,做到有计划、有步骤地完成施工。

第2.1.8条施工中可能涉及与其他部门有关的问题,应事先联系,签订协议。

第二节施工测量

第2.2.1条桥涵施工准备阶段及施工过程中,应进行下列测量工作:

1.对建设单位所交付的桥涵中线位置桩、三角网基点桩、水准基点桩等及其测量资料进行检查、核对,若发现桩志不足、不稳妥、被移动或测量精度不符合要求时,应按本节要求进行补测、加固、移设或重新测校,并通知建设单位。

2.补充施工需要的桥涵中线桩;

3.测定墩、台中线和基础桩的位置;

4.测定桥涵锥坡、翼墙及导流构造物位置;

5.补充施工需要的水准点;

6.在施工过程中,测定并检查施工部分的位置和标高;

7.其他施工测量。

为防止差错,施工单位自行测定的重要标志,必须至少由二组相互检查核对,并作则测量和检查核对记录。

第2.2.2条桥涵施工的主要控制标志(或其护桩)均应稳固可靠,保留至工程结束。

第2.2.3条大桥、特大桥的主要控制标志(或其护桩),均应测定其坐标,编号绘于桩志总图上,并注明各有关桩志坐标、相互间的距离、角度、高程等,以免弄错和便于寻找。

第2.2.4条桥涵中线位置、桩间距离的检查校核及墩台位置放样,当有良好的丈量条

件时,均应直接丈量或用检验过的电磁波测距仪测量。丈量距离时,应对尺长、温度、拉力、垂度和倾斜度进行改正计算(改正计算公式见附录2-1)。

第2.2.5条 采用三角网法测算桥轴线桩间距离时,三角网的精度,应符合表2.2.5的规定。

第2.2.6条 三角网的基线不应少于2条,依据当地条件,可设于河流的一岸或两岸。基线一端应与桥轴线连接,并尽量近于垂直,当桥轴线长超过500m 时,应尽可能两岸均设基线。基线一般采用直线形,其长度一般不小于桥轴长度的0.7倍,困难地段不得小于0.5倍。设计单位布设的基线桩应予以利用;三角网所有角度宜布设在30°~120°之间,困难情况下不应小于25°。

第2.2.7条 桥轴线直接丈量的回数、基线丈量的回数和用测距仪测量的回数、 三角网水平角观测的回数,应按表2.2.7规定执行。

②对精度有特殊要求的桥梁,其桥轴线和基线精度应按设计要求或另行规定。

第2.2.8条 三角网平差一般按角度以条件观测平差为主。平差计算结束后, 应验算下列精度:

一、三角网测角中误差

r

vv m )

("±

= (2.2.8-1) 式中 "m ──三角网中的测角误差,应不超过表 2.2.5的规定; )(vv ──角度改正值的平方和; r ──全部条件方程数目。

126 ②丈量测回数栏括弧测回数系指普通钢尺,余指铟钢基线尺; ③丈量一个往返为一个测回;测距仪往返各测一次为一个测回, 测回超过2次的,应在不同时间分别观测;测角盘左、盘右各测一次为一个测回,各次的算术平均数值为观测结果。

④测量结果达不到表2.2.5的精度要求时,应检查原因,采取措施。 二、桥轴线边长相对中误差

p

m s m d m s d 1

104343.0"2

62??? ???+??? ??±= (2.2.8-2) 式中

d

m d

──桥轴线相对中误差,应不超过表2.2.5的规定;

s

m s

──基线相对中误差;

p

l

──平差后求得的桥轴线权倒数。 第2.2.9条 当有直接丈量条件时,应尽可能以直接丈量法复核、 以三角网法求出桥位桩间的距离;当直接丈量的桥位桩间的距离与三角网法求出的距离均符合精度要求时,采用三角网法求出的距离进行、墩台施工定位测量;测距仪测出的桥轴线距离与三角网法求出的距离均符合精度要求时,采用其算术平均值,可用测距仪进行墩、台施工定位测量。

第2.2.10条 无水河滩的墩、台和基础桩的纵横向中线位置,可采用钢尺和经纬仪测定并在其方向线上以木桩固定。

第2.2.11条 大、中桥的水中墩、台和基础的位置,应以型号为J 2或J 1的3 台经纬仪从3 个方向(其中一个方向为桥轴中线或顺桥向基础桩轴线)交会得出(如图2.2.11)。交会的误差三角形在桥轴中线上的距离C 2C 3,对墩底放样不宜超过25cm ,对墩顶放样不宜超过15mm 。再由C 1向桥轴线上作垂线C 1C,C 点即作为墩、 台或基础中心。交角α及β应事先计算并核对。如有检验过的电磁波测距仪时,可将测距置于D点测定墩、台中心位置。

第2.2.12条 曲线上的桥梁施工测量,应按照设计文件参照公路曲线测定方法处理。 第2.2.13条 桥梁翼墙、锥坡和调治构造物,应尽量争取在无水时测量放样。锥坡和调治构造物的平面多为曲线形,可根据设计的曲线方程以坐标法或其他方法测定。

第2.2.14条 涵洞测量放样时,应注意核对涵洞纵横轴线的地形剖面图是否与设计图

相符,应注意涵洞长度、涵底标高的正确性。对斜交涵洞、曲线上和陡坡上的涵洞,应考虑交角、加宽、超高和纵坡对涵洞具体位置、尺寸的影响,并注意锥坡、翼墙、一字墙和涵洞墙身顶部和上、下游调治构造物的位置、方向、长度、高度、坡度,使之符合技术要求。

第2.2.15条 特大、大、中桥施工时设立的临时水准点,应根据设计单位测定的水准点测出,其高程偏差(Δh )不得超过;

L h 20±=? (mm) (2.2.15-1)

对单跨≥40m 的T型刚构、连续梁、斜桥等的偏差(Δh )不得超过: L h 101±=? (mm) (2.2.15-2)

在山丘区,当平均每km 单程测站多于25站时,高程偏差(h ?)不得超过: n h 42±=? (mm) (2.2.15-3)

式中 L──水准点间距离以km 计; n ──水准点间单程测站数。

高程偏差在允许值以时,取平均值为测段间高差;超过允许偏差时应重测。 第2.2.16条 有水河流水面宽度在150m 以上时,两岸水准点的高程应采用跨河水准测量方法校测。跨河水准测量应在阴天、早晨(或傍晚)、无风(或弱风)时进行,跨河水准测量方法可参照国家《水准测量规》进行,观测的测回数、组数及允许偏差按三、四等跨河水准测量的规定执行。

第2.2.17条 施工过程中,应测定并经常检查桥涵结构浇砌和安装部分的位置和标高,并作出测量记录和结论,如超过允许偏差时 ,应分析原因,并予以补救和改正。各结构部分的允许偏差见有关各章。

第三章明挖地基

第一节基坑

第3.1.1条基坑大小应满足基础施工的要求,有渗水土质的基坑坑底开挖尺寸,应根据基坑排水设计(包括排水沟、集水坑、排水管网等)和基础模板设计所需基坑大小而定,一般基底应比设计平面尺寸各边增宽50~100cm。

第3.1.2条基坑壁坡度,应按地质条件、基坑深度、施工经验和现场的具体情况确定。

1.基坑深度在5m以、施工期较短、基坑底在地下水位以上、土的湿度正常(接近最佳含水量)、土层构造均匀时,基坑坑壁坡度可参考表3.1.2;

②在山坡上开挖基坡,如地质不良时,应注意防止坍滑;

③坑壁土类按照《公路桥涵地基与基础设计规》JTJ024-85划分;

④单轴极限强度(Mpa)〈5,5~30,>30时,分别定为极软、软质、硬质岩。

2.基坑深度大于5m时,应将坑壁坡度适当放缓或加设平台;

3.如土的湿度可能引起坑壁坍塌时,坑壁坡度应缓于该湿度下土的天然坡度;

4.没有地面水,但地下水位的基坑底以上时,地下水位以上部分可以放坡开挖;地下水位以下部分,若土质易坍塌或水位在基坑底以上较深时,应加固坑壁开挖。

第3.1.3条基坑顶面应设置防止地面水流入基坑的措施,基坑顶有动载时,坑顶与动载间至小应留有1m宽的护道,如工程地质和水文地质不良或动载过大,宜增宽护道或采取加固措施。

第3.1.4条基坑壁坡不易稳定并有地下水影响,或放坡开挖场地受到限制,或放坡开挖工程量大、不符合技术经济要求时,可按具体情况,采取以下的加固坑壁措施:如挡板支撑、钢木结合支撑、混凝土护壁(喷射混凝土护壁、现浇混凝土护壁)、钢板桩围堰、钢筋混凝土板桩围堰、锚杆支护及地下连续壁等。

第二节围堰

一一般规定

第3.2.1条围堰尺寸要求:

1.堰顶高度宜高出施工期间可能出现的最高水位(包括浪高)50~70cm;

2.围堰外形应考虑河流断面被压缩后,流速增大引起水流对围堰、河床的集中冲刷及影响通航、导流等因素;

3.堰面积应满足基础施工的需要;

公路工程施工技术规范---路面工程

5路面工程 5.1一般规定 5.1.1路面工程的实测项目规定值或允许偏差按高速公路、一级公路和其他公路(指二级及其以下公路)两档设定。 5.1.2路面工程实没项目规定的检查频率为双车道公路每一检查段内的检查频率,多车道公路的路面各结构层均须按其车道数与双车道之比,相应增加检查数量。 5.1.3各类基层和底基层压实度平均值的代表值(下置信界限)和单点极值均不得超过规定值。小于代表值规定值2个百分点的测点,应按其占总检查点数的百分率计算扣分值。5.1.4垫层的质量要求同相同材料的其他公路的底基层结构要求;联结层的质量要求同相应的基层或面层结构。 5.1.5表层平整度测定以自动或半自动平整度仪为主,全线每车道连续测定按每100m输出结果计算合格率。采用3m直尺测定路面各结构层平整度时,以最大间隙作为指标,按每尺结果计算合格率。合格率不小于95%时,可得规定分值的满分;合格率小于70%时,其平整度指标为零分;合格率小于95%且不小于70%时,则内插扣分。 5.1.6 路面各结构层厚度设定平均的代表值偏差和极值两个指标。当代表值偏差超过标准值时,评为零分;当代表值偏差满足要求但存在超过极值偏差的测点时,按合格率计分。5.1.7 材料要求和配比控制列入各节基本要求,通过检查施工单位提交的资料进行评定。 5.1.8水泥混凝土上加铺沥青面层的复合式路面,两种路面结构均需进行检查评定。水泥混凝土路面结构不检查抗滑构造,平整度可按相应等级公路的标准;沥青面层不检查弯沉;并相应调整各自的规定分值。 5.2水泥混凝土面层 5.2.1基本要求 5.2.1.1 基层经检测,必须符合检验评定标准各项指标的要求,并应进行基层弯沉测定,验算的基层整体模量应满足设计要求。 5.2.1.2 采用的水泥其物理性能和化学成分应符合国家有关标准的规定。 5.2.1.3粗细骨料、水及接缝填缝料应符合施工规范要求。 5.2.1.4施工配合比应根据现场测定水泥的实际标号进行计算,并经试验室试验,选择采用最佳配合比。 5.2.1.5接缝的位置、规格、尺寸及传力杆、拉力杆的设置应符合设计文件的要求。5.2.1.6 路面横向采取的拉毛或机具压槽等抗滑措施,其构造深度应符合施工规范要求。 5.2.1.7 面层与其他构造物相接应平顺,检查井盖顶面高种应高于周边路面1~3m。雨水口标高按设计比路面代5~8m,路面边缘不积水。 5.2.1.8混凝土铺筑后按施工规范要求养生。 5.2.2外观鉴定 见表5.2.2。 5.2.3 外观鉴定 5.2.3.1混凝土板的断裂块数,高速公路和一级公路不得超过评定路段混凝土板总块数的2‰,其他公路不得超过4‰。不符合要求时每超过1‰减2分。对于断裂板应采取适当措施予以处理。

公路桥涵施工技术规范张拉篇

7、预应力混凝土工程 7.1 一般规定 7.1.1 本章适用于预应力混凝土现浇结构和预制构件的施工。 7.1.2预应力混凝土工程施工时,应采取必要的安全防护措施,防止发生事故。 7.2 预应力筋及其制作 7.2.1预应力混凝土结构所采用的钢丝、钢绞线、螺纹钢筋等材料的性能和质量,应符合现行国家标准的规定。钢丝应符合《预应力混凝土用钢丝》(GB/T5223)的规定;钢绞线应符合《预应力混凝土用钢绞线》(GB/T5224)的规定;螺纹钢筋应符合《预应力混凝土用螺纹钢筋》(GB/T20065)的规定。有涂层的预应力筋应符合相应的现行国家标准的规定。进口材料的性能和质量应符合合同规定的标准的要求。 7.2.2预应力筋进场时应分批验收,验收时,除应按合同要求对其质量证明书、包装、标志和规格等进行检查外,尚应按下列规定进行检验: 1、钢丝分批检验时每批质量应不大于60t。检验时应先从每批中抽查5%且不少于5盘,进行表面质量检查,如检查不合格,则应对该批钢丝逐盘检查。在表面质量检查合格的钢丝中抽取5%,单不少于3盘,在每盘钢丝的两端取样进行抗拉强度、弯曲和伸长率的试验。试验结果如有一项不合格时,则不合格盘报废,并从同批未试验过的钢丝盘中取双倍数量的试样进行该不合格项的复验;如仍有一项不合格,则该批钢丝为不合格。 2、钢绞线分批检验时每批质量应不大于60t,检验时,应从每批钢绞线中任取3盘,并从每盘所选的钢绞线端部正常部位截取一组试样进行表面质量、直径偏差和力学性能试验。如每批少于3盘,则应逐盘取样进行上述试验。试验结果如有一项不合格时,则不合格盘报废,并再从该批试验过的钢绞线中取双倍数量的试样进行该不合格项的复验;如仍有一项不合格,则该批钢绞线为不合格。 3、螺纹钢筋分批检验时每批质量应不大于100t,对表面质量应逐根目视检查,外观检查合格后在每批中任选2根钢筋截取试件进行拉伸试验。试验结果如有一项不合格时,则应另取双倍数量的试件重做全部各项试验;如仍有一根试件不合格,则该批钢筋为不合格。 4、预应力筋的实际强度不得低于现行国家标准的规定。预应力筋的检验试验方法应按现行国家标准的规定执行,用作拉伸试验的试件,不得进行任何形式的加工。在对预应力筋的拉伸试验中,应同时测定其弹性模量。 5、对特大桥、大桥或重要桥梁工程中使用的钢丝、钢绞线和螺纹钢筋,进场时应按上述规定进行检验;对预应力材料用量较少的一般桥梁工程,其预应力钢材的力学性能,可仅进行抗拉强度检验,或由生产厂提供力学性能实验报告。 7.2.3预应力筋应保持清洁,在存放和搬运过程中应避免使其产生机械损伤和有害的锈蚀。进场后的存放时间不宜超过6个月,且宜存放在干燥、防潮、通风良好、无腐蚀气体和介质的仓库内;在室外存放时,不得直接堆放于地面,应支垫并遮盖,防止雨露和各种腐蚀性介质对其产生不利影响。 7.2.4预应力筋制作室的下料应符合下列规定: 1、下料长度应通过计算确定,计算时应考虑结构的孔道长度或台座长度、锚夹具厚度、千斤顶长度、墩头预留量、冷拉伸长值、弹性回缩值、张拉伸长值和张拉工作长度等因素。 2、钢丝束两端采用鐓头锚具时,宜采用等长下料法对钢丝进行下料。 3、预应力筋的下料,应采用切断机或砂轮锯切断,严禁采用电弧切割。 7.2.5高强钢丝的鐓头宜采用液压冷鐓,鐓头前应确认钢丝的可鐓性。钢丝鐓头的强度不得低于钢丝强度标准值的98%。 7.2.6制作挤压锚时,模具与挤压锚应配套使用,挤压锚具的外表面应涂润滑介质,挤压力和挤压操作应符合产品使用说明书的规定。挤压后的预应力筋外端应露出挤压套筒2-5mm。

公路桥涵施工技术规范2020

1.0.1为满足公路桥涵工程施工的需要,保证施工质量和施工安全,制定本规范。1.0.2本规范适用于各级公路桥涵的施工、改建和扩建。1.0.3超大、特殊结构或特殊区域的桥涵施工,除应符合本规范的要求外,还应针对本规范未作规定的内容制定专门的技术标准或专用技术条款。指导施工。条款说明:“特大”是指一般桥涵工程的规模,“特殊地区”一般指高原、山区、冻土、沙漠等地区。在本规范所述的特大型、特殊结构或特殊区域修建桥涵的某些特殊要求,可不包括在本规范中。因此,在这种情况下,有必要根据本手册制定更详细的专用技术标准或专用技术条款来指导施工。1.0.4公路桥涵施工应符合设计文件的要求,并符合安全、耐久、环保、节能减排的要求。建筑是体现设计思想和设计意图的过程。符合设计文件是公路桥涵工程施工的基本准则。这里的“安全”要求有两层含义:一是保证施工过程中结构和操作的安全;二是保证施工过程中的安全。二是桥涵工程交付使用后,在正常使用条件下,结构本身可以在规定的使用年限内安全使用。”指“满足桥梁结构耐久性设计要求”“环境保护”是指必须符合《环境保护法》等法律法规要求的公路桥涵施工。节能减排是指节能减排。介质中有害物质的排放。原

规范只提到“节能”,但“减排”也是必不可少的。因此,本次修订将改为“节能减排”。 1.0.5公路桥涵工程施工应遵守国家有关施工质量的法律、法规,建立健全《公路桥涵施工技术规范—2—保证体系》,明确质量责任,加强质量管理,确保工程质量。1.0.6公路桥涵施工应符合国家有关安全生产的规定,建立健全安全生产管理制度,明确安全责任,严格执行安全操作规程,确保从业人员的职业健康。施工人员确保施工安全。1.0.7公路桥涵施工应遵守国家环境保护法律法规,节约土地,减少耕地,减少污染,保护环境。1.0.8公路桥涵建设要规范化、工厂化、装配化、信息化,积极推广可靠的新技术、新工艺、新材料、新设备。导言:近年来的工程实践证明,采用标准化、工厂化、装配化、信息化施工,对保证施工安全、提高结构耐久性、提高工程质量、节能减排、环境管理等都有积极作用。保护和促进公路桥涵产业化生产。因此,本次修订增加了相应条款。1.0.9公路桥涵的施工除应符合本规范的要求外,还应符合现行国家和行业标准的要求。第3-2项 2.0.1防水帷幕用于减少漏水量,降低地下水水力坡降,防止流沙、管道和潜在的侵蚀。

公路工程施工安全技术规范-JTG-F90-2015

公路工程施工安全技术规范 1 总则 1.0.1 为规范公路工程施工安全技术,保障施工安全,制定本规范。 1.0.2 本规范适用于各等级新建、改扩建、大中修公路工程。 1.0.3 公路工程施工安全生产应贯彻“安全第一、预防为主、综合治理”的方针。 1.0.4 公路工程施工应制定相应的安全技术措施。 1.0.5 公路工程施工除应符合本规范的规定外,尚应符合国家和行业现行有关标准的规定。 2 术语 2.0.1 危险源 可能造成人员伤害、疾病、财产损失、作业环境破坏或其他损失的因素或状态。 2.0.2 危险源辨识 发现、识别危险源的存在,并确定其特性的过程。 2.0.3 事故隐患 可能导致事故发生的人的不安全行为、物(环境)的不安全状态和管理上的缺陷。 2.0.4 应急预案 针对可能发生的事故,为迅速、有序地开展应急行动而预先制定的行动方案。应急预案由综合应急预案、专项应急预案、现

场处置方案组成。 2.0.5 风险评估 对工程中存在的各种安全风险及其影响程度进行综合分析,包括风险辨识、风险估测、风险评价和防控措施。 2.0.6 特种设备 涉及生命安全、危险性较大的锅炉、压力容器(含气瓶)、压力管道、电梯、起重机械和场(厂)内专用机动车辆等。 2.0.7 特殊作业人员 从事容易发生事故,对操作者本人、他人的安全健康及设备、设施的安全可能造成重大危害的作业的从业人员。 2.0.8 危险性较大工程 在施工过程中存在的、可能导致作业人员群死群伤或造成重大财产损失、作业环境破坏或其他损失的工程。 2.0.9 警戒区 作业现场未经允许不得进入的区域。 3 基本规定 3.0.1 公路工程施工必须遵守国家有关法律法规,符合安全生产条件要求,建立安全生产责任制,健全安全生产管理制度,设立安全生产管理机构,足额配备具相应资格的安全生产管理人员。 3.0.2公路工程施工应进行现场调查,应在施工组织设计中编制安全技术措施和施工现场临时用电方案,对于附录A中危险

(整理)公路桥涵施工技术规范标准

第一章总则 第1.0.1条本规适用于公路桥涵新建、改建工程的施工;公路桥涵大、中修工程可参照执行。 第1.0.2条桥涵施工必须做好施工前的准备工作和施工中的技术管理工作,应严格执行本规及有关技术操作规程的规定。 第1.0.3条桥涵施工应积极推广使用经过鉴定的新技术、新工艺、新结构、新材料、新设备,以加速实现公路桥涵施工现代化。 第1.0.4条桥涵施工应节约用地,少占农田,并按照国家有关规定注意防止环境污染。 第1.0.5条凡属隐蔽工程,必须填写隐蔽工程检查证(表)。 第1.0.6条桥涵工程竣工后,应对临时工程、临时辅助设施、临时用地和弃土等及时进行处理,做到工完场清。 第1.0.7条桥涵工程必须文明施工,安全生产,严格遵守安全操作规程,加强安全生产教育,建立和健全安全生产管理制度。

第二章施工准备和施工测量 第一节施工准备 第2.1.1条施工单位承接桥涵任务后,必须组织有关人员对设计文件、图纸、资料进行研究和现场核对,必要时进行补充调查。 第2.1.2条研究设计文件、图纸、资料时,应首先查明是否齐全、清楚,图纸本身及相互之间有无错误和矛盾,如发现图纸和资料欠缺、错误、矛盾等情况,应向建设单位提出,予以补全、更正。较复杂的中桥、大桥和特大桥,一般可要求建设单位进行设计技术交底;施工单位可提出修改意见供建设单位考虑。 第2.1.3条桥涵开工前,应根据设计文件和任务要求,编制施工方案。其容包括:编制依据、工期要求、工程特点、主要工程、材料和机具数量、施工方法、施工力量布置、工程进度要求、完成工作量计划和临时设施的初步规划等。 第2.1.4条大桥、特大桥的实施性施工组织设计,应根据施工方案单独编制,其容应比施工方案明确、详尽。主要容包括:工程特点、主要施工方法、技术措施、施工进度、工程数量、完成工程量计划、机料设备及劳力计划、施工现场布置平面图、施工图纸、施工安全和施工质量保证措施等。 第2.1.5条一般中、小桥涵的实施性施工组织设计,应配合路基施工方案编制,容可以适当简化。 第2.1.6条实施性施工组织设计中规划的临时设施,应包括生产房屋、生活房屋、施工便桥、工程现场外交通道路、工地供电和供水设备及其他小型临时设施等,宜在桥梁正式开工前完成。 第2.1.7条在施工前应充分发扬,对施工方案,技术措施和保证工程质量、施工安全等认真进行研究和深入细致地讨论,做到有计划、有步骤地完成施工。 第2.1.8条施工中可能涉及与其他部门有关的问题,应事先联系,签订协议。 第二节施工测量 第2.2.1条桥涵施工准备阶段及施工过程中,应进行下列测量工作: 1.对建设单位所交付的桥涵中线位置桩、三角网基点桩、水准基点桩等及其测量资料进行检查、核对,若发现桩志不足、不稳妥、被移动或测量精度不符合要求时,应按本节要求进行补测、加固、移设或重新测校,并通知建设单位。 2.补充施工需要的桥涵中线桩; 3.测定墩、台中线和基础桩的位置; 4.测定桥涵锥坡、翼墙及导流构造物位置; 5.补充施工需要的水准点; 6.在施工过程中,测定并检查施工部分的位置和标高; 7.其他施工测量。 为防止差错,施工单位自行测定的重要标志,必须至少由二组相互检查核对,并作则测量和检查核对记录。 第2.2.2条桥涵施工的主要控制标志(或其护桩)均应稳固可靠,保留至工程结束。 第2.2.3条大桥、特大桥的主要控制标志(或其护桩),均应测定其坐标,编号绘于桩志总图上,并注明各有关桩志坐标、相互间的距离、角度、高程等,以免弄错和便于寻找。 第2.2.4条桥涵中线位置、桩间距离的检查校核及墩台位置放样,当有良好的丈量条

公路桥涵设计通用规范2015

公路桥涵设计通用规范JTGD60-2015 1总则 1.0.1为规范公路桥涵设计,按照安全、耐久、适用、环保、经济和美观的原则,制定本规范。 1.0.2本规范适用于新建和改建各等级公路桥涵的设计。 1.0.3公路桥涵结构的设计基准期为100年。 1.0.4公路桥涵主体结构和可更换部件的设计使用年限不应低于表1.0.4的规定。 1.0.5特大、大、中、小桥及涵洞按单孔跨径或多孔跨径总长分类规定见表1.0.5。 注:1.单孔跨径系指标准跨径。

2.梁式桥、板式桥的多孔跨径总长为多孔标准跨径的总长;拱式桥为两端桥台内起拱线间的距离;其他形式桥梁为桥面系行车道长度。 3.管涵及箱涵不论管径或跨径大小、孔数多少,均称为涵洞。 4.标准跨径:梁式桥、板式桥以两桥墩中线间距离或桥墩中线与台背前缘间距为准;拱式桥和涵洞以净跨径为准。 1.0.6公路桥涵应进行抗风、抗震、抗撞等减灾防灾设计。 1.0.7公路桥涵设计应满足环境保护和资源节约的有关要求。 1.0.8公路桥涵设计除应符合本规范的规定外,尚应符合国家和行业现行有关标准的规定。 2术语和符号 2.1术语 2.1.1设计基准期designreferenceperiod为确定可变作用等的取值而选用的时间参数。 2.1.2设计使用年限designworking/servicelife在正常设计、正常施工、正常使用和正常养护条件下,桥涵结构或结构构件不需进行大修或更换,即可按其预定目的使用的年限。 2.1.3极限状态limitstates整个结构或结构的一部分超过某—特定状态就不能满足设计规定的某一功能要求,此特定状态为该功能的极限状态。 2.1.4承载能力极限状态ultimatelimitstates对应于结构或结构构件达到最大承载力或不适于继续承载的变形的状态。

公路桥涵施工技术规范实施手册

公路桥涵施工技术规范实施手册

35页—37页 5.1.2 模板和支架应符合下列规定: 1 模板和支架应具有足够的强度、刚度和稳定性,应能承受施工过程中所产生的各种荷载。 2 模板、支架的构造应简单、合理,结构受力应明确,安装、拆除应方便。 3模板应能与混凝土结构或构件的特征、施工条件和浇筑方法相适应,应保证结构物各部位形状尺寸和相互位置的准确。 4模板的板面应平整,接缝处应严密且不漏浆;模板与混凝土的接触面应涂刷隔离剂,但不得采用废机油等油料,且不得污染钢筋及混凝土的施工缝。 5 支架应稳定、坚固,应能抵抗在施工过程中可能发生的振动和偶然撞击。 本条的规定是各类模板、支架均应达到的最基本的要求,同时也是所有模板、支架应遵循的共性要求。对临时性结构而言,只有具备足够的强度、刚度和稳定性,才能可靠地承受施工过程中所产生的各种荷载。临时性结构的稳定性与其构造是否合理有直接关系,构造上的不合理将会导致结构的受力状态不明确,安装与拆除时不方便,更重要的是有可能会使结构产生失稳甚至坍塌的严重事故,故模板、支架不但应有足够的强度和刚度、更应注重其稳定性。 模板工程是结构混凝土成型施工中的重要组成部分。由于在公路桥涵工程中结构混凝土的外表面一般情况下均不进行额外装

饰(房屋建筑行业称为“清水混凝土”),而仅仅是在拆除模板后对混凝土的外露面进行简单的修整或修饰,因此就对模板的质量提出了较高的要求。在正常施工条件下,模板、混凝土和施工工艺水平是保证结构混凝土表观质量的三大要素,缺一不可,而模板的优劣对混凝土的表观质量起着举足轻重的作用,是三大要素中的首要条件。对结构混凝土的表观质量,首先应达到本规范和质量检验评定标准中各项指标的要求,同时应做到构造中心位置准确、外形尺寸及相互位置准确、混凝土表面平整、气泡较少或无气泡、色泽基本一致、接缝处无明显错台。这是成型后的混凝土应满足的基本要求及评判模板优劣的基本原则。 当前隔离剂的种类较多,有些油脂类化合物的隔离剂可能会对结构混凝土性能带来不利影响,因此应慎重采用;废机油等油料会对结构混凝土的表观质量产生严重影响,故不得采用。隔离剂如果污染了钢筋及混凝土施工接缝,将大大降低其互相之间的黏结力,因此应加以限制。 在施工过程中,震动和偶然撞击会对支架产生不利影响,因此要求支架应稳定、坚固,但在实际工程施工时,应采取措施防止对支架的震动和撞击,避免发生事故。 5.1.3模板和支架均应进行施工图设计,经批准后方可用于施工。施工图设计应包括下列内容: 1工程概况和工程结构简图; 2结构设计的依据和设计计算书;

《公路桥涵施工技术规范》2011考试题

一、单选题(共25题。每题4个选择项,只有一个正确答案) 1、护筒的埋置深度在旱地或筑岛处宜为。 A.2~4m B.3~4m C.4~5m D.2~3m 2、钻孔灌注桩的护筒顶宜高于地面或水面。 A.0.2m B.0.3m C.1.0~2.0m D.1.0~1.5m 3、水下混凝土在灌注过程中,导管的埋置深度宜控制在。 A.2~4m B.2~5m C.2~6m D.2~7m 4、水下混凝土在灌注时应能保持足够的流动性,其坍落度当桩孔直径D<1.5m 时,宜为;D≥1.5m时,宜为。 A.180~220mm B.180~200mm C.160~220mm D.160~200mm 5、水泥如受潮,或存放时间超过个月时,应重新取样复验,并应按其复验结果使用。 A.1 B.2 C.3 D.4 6、泵送混凝土配合比最小水泥用量为。 A.280-300kg/m3 B.300-320kg/m3 C.320-350kg/m3 D.280-320kg/m3 7、C30以下标号的混凝土其砂的含泥量为。 A.≤5% B.≤4% C.≤3% D.≤2% 8、混凝土采用泵送时,泵送的间隔时间不宜超过。 A.10min B.15min C.20min D.25min 9、大体积混凝土进行配合比设计及质量评定时,可按龄期的抗压强度控制。 A.7d B.28d C.30d D.60d 10、对大体积混凝土进行温度控制时,应使其内部最高温度不大于、内表温差不大于。 A.25℃ B.60℃ C.45℃ D.75℃ 11、当张拉中使用的千斤顶使用超过或在使用过程中出现不正常现象时,应重新校验。 A.5个月或200次 B.6个月或200次 C.5个月或300次 D.6个月或300次 12、为保证管道中充满灰浆,在关闭出浆口后,应保持小于0.5Mpa的稳压期,该稳压期不宜小于。 A.1~3min B.2~3min C.2~5min D.3~5min 13、后张法实测项目中,张拉伸长率允许偏差为。 A.±4% B.±5% C.±6% D.±8% 14、钢筋在工地存放时,应按不同品种、规格,分批分别堆置整齐,不得混杂,并应设立识别标志,存放的时间不宜超过个月。 A.3 B.5 C.6 D.7 15、钢筋与模板之间设置垫块的制作厚度不应出现负误差,正误差应不大于。 A.1mm B.2mm C.3mm D.4mm 16、在以上强风、浓雾、暴雨和暴风雪等恶劣气候条件下,不应进行高处的施工作业。

最新2018版公路路基施工技术规范

公路路基施工技术规范JTJ033—95 目录 公路路基施工技术规范 (1) 封面及目录 (1) 1 总则 (5) 2 术语符号 (6) 3 施工前的准备 (7) 4 路基施工的一般规定 (10) 5 填方路堤的施工 (12) 6 挖方路堑的施工 (17) 7 路基压实 (26) 8 路基排水 (31) 9 特殊地区的路基施工 (37) 10 季节性路基施工 (51) 11 路基防护与加固 (54) 12 公路绿化工程与环境保护 (58) 13 路基整修检查验收及维修 (60) 附录A 本规范用词说明 (64) 1

公路路基施工技术规范JTJ033—95 公路路基施工技术规范 封面及目录 中华人民共和国行业标准JTJ 033—95 公路路基施工技术规范Technical Specification for Construction of Hihgway Subgrades 1995—11—30发布1996—10—01实施 1

公路路基施工技术规范JTJ033—95 中华人民共和国交通部发布 目次 1 总则···························· 2 术语、符号 ·························································································· 2.1 术语 ································································································ 2.2 符号 ································································································ 3 施工前的准备 ······················································································· 3.1 施工准备 ·························································································· 3.2 施工测量 ·························································································· 3.3 施工前的复查和试验··········································································· 3.4 场地清理 ·························································································· 3.5 试验路段 ·························································································· 4 路基施工的一般规定 ············································································ 4.1 基本要求 ·························································································· 4.2 路基施工排水···················································································· 4.3 路基施工取土和弃土··········································································· 4.4 土方机械化施工················································································· 5 填方路堤的施工 ··················································································· 5.1 一般规定 ·························································································· 5.2 土方路堤的填筑················································································· 5.3 桥涵及其他构造物外的填筑 ································································· 5.4 埴石路堤 ·························································································· 5.5 土石路堤 ·························································································· 5.6 高填方路堤 ······················································································· 6 挖方路堑的施工 ··················································································· 6.1 一般规定 ·························································································· 6.2 土方路堑的开挖················································································· 6.3 石方的开挖 ······················································································· 6.4 深挖路堑的施工················································································· 2

公路桥涵施工技术规范

《公路桥涵施工技术规范》JTJ041-2000 《公路工程质量检验评定标准》JTJ071-98 招(投)标文件及相关资料 S249宿洪路北延京杭运河特大桥工程招标文件专用本及补遗书; S249宿洪路北延京杭运河特大桥工程《工程量清单》; S249宿洪路北延京杭运河特大桥工程《施工设计图纸》; 公路工程国内招标文件范本(2003年版)及其中引用的相关工程规范及技术说明; 施工现场实地考察情况及收集的相关资料; 交通部《公路工程竣工验收办法》。 3、机械设备 根据现场情况及工期要求,我部拟投入郑州产KP-1500型钻机6台、KP-2000型钻机14台共计20台(南北岸各10台)进行施工。根据 我公司施工经验,每根桩施工周期预计为5天,有效施工工期控制在2.5个月之内。 钻机钻头采用梳齿型,并配备滚刀钻头以防在钻进过程中出现风化岩层或硬砂层。为处理钻孔中可能出现的钻具等金属构件掉入 孔中,另配备打捞抓和30KW电磁打捞器各一套。 4、施工准备 4.1.场地平整及围堰施工平台 主墩位于岸边浅水区,采用钢板桩围堰配合草袋筑岛,引桥六塘河内32#-35#墩,由于河水较深,采用搭设钻孔平台;陆上钻孔 桩场地采用推土机整平,并碾压密实。 4.2测量放线 测量人员根据建设单位提供的设计图纸和导线网,精确放出桩位位置并设置护桩以备校验。桩位测量偏差控制在10mm内。 4.3技术交底 施工前,由项目总工程师负责向各施工队技术负责人、技术员进行技术交底,并组织全体施工人员学习熟悉施工图纸、技术规范 及《钻孔桩施工方案》,做到人人懂施工、懂技术。 5、钻孔灌注桩的施工顺序 根据工地现场情况,结合本工程特点,钻孔桩的施工顺序为: 5.1南岸拟从2#桥墩基桩开始施工,北岸拟从56#桥墩基桩开始施工。 5.2 在24#、25#、26#、27#墩筑岛完后,立即调派钻机进行主桥墩的施工。 6、钻孔桩施工 6.1 护筒设计 护筒直径比设计桩径大30cm,水中桩基考虑到河水的冲刷深度及地质情况,护筒长度拟定为7~12m,用10㎜钢板卷制。为防止变形 ,提高护筒的穿透能力,在护筒的底部外侧加厚2㎝宽30㎝的钢板加强刃脚。陆上桩,护筒长度拟定为2m,采用8㎜钢板卷制。 6.2护筒施工 A. 钢护筒在车间内分节加工,水中桩护筒每节长约6~8m。所有钢护筒采用90型振动锤进行振动下沉。为防止护筒变形,护筒内 设置多道临时十字型剪刀撑,随着护筒的下沉,及时把剪刀撑取出。 B.长护筒施工

07《公路工程施工安全技术规范》JTGF90 2015考试题及答案

《公路工程施工安全技术规范》(JTGF90-2015)考试题及答案 姓名:成绩: 一、单选题(每题2分共30题) 1、大雨、大雪、大雾和及以上大风等恶劣天气不得进行露天作业。(C) A:四级B:五级C:六级 2、施工现场生产区、生活区、办公区应分开设置,距离集中爆破区应不小于m。(B) A:300B:500C:800D:1000 3、储油罐与在建工程的防火间距应不小于m,并应远离明火作业区、人员密集区、建(构)筑物集中区。(B) A:10B:15C:20 4、公路工程施工应进行现场调查,应在施工组织设计中编制安全技术措施和施工现场临时用电方案,对于危险性较大的工程应编制,并附具安全验算结果,或组织专家进行论证、审查。(B) A:安全技术措施B:专项施工方案C:技术方案D:施工方案 5、公路工程施工前应进行危险源辨识,并应按要求对桥梁隧道、高边坡路基等工程进行施工安全风险评估,编制,现场应监控。(A) A:风险评估报告B:总体风险评估报告C:专项风险评估报告 6、应对从业人员进行安全生产教育培训,未经培训不得上岗。特殊作业人员应按相关规定经专门培训,取得,持证上岗。(A) A:相应资格证书B:单位同意C:技师证D:高级技工证 7、工程货运车辆运送人员。(C) A:可以B:采取安全措施后可以C严禁 8、双车道施工便道宽度不宜小于m。单车道施工便道宽度不宜小于m,并宜设置错车道,错车道应设在视野良好地段,间距不宜大于300m。设置错车道路段的施工便道有效长度宜不小于20m,宽度宜不小于m。(A) A:6.5、4.5、6.5B:6、4.5、6C:5、4.5、5 9、施工用电设备数量在台及以上,或用电设备容量在kW及以上时,应编制用电组织设计。(A) A:5、50B:5、100C:10、50D:10、100 10、施工现场开挖沟槽边缘与埋设电缆沟槽边缘的安全距离不得小于m。(A) A:0.5B:1.0C:1.5D:2.0 11、总配电箱应设在靠近电源的区域;分配电箱应设在用电设备或负荷相对集中的区域;开关箱与分配电箱的距离不得大于m,开关箱应靠近用电设备,与其控制的固定式用电设备水平距离不宜大于m。(C) A:20、3B:20、5C:30、3D:30、5 12、模板堆放高度不宜超过m。(C) A:1.0B:1.5C:2.0D:2.5 13、支架支撑使用前应预压,预压荷载应为支架需承受全部荷载的倍。(B) A:1.00-1.05B:1.05-1.10C:1.10-1.15D:1.15-1.20 14、水泥隔离垫板的刚度及稳定性应满足要求。袋装水泥应交错整齐码放,高度不得超过袋,且不得靠墙。砂石料堆放不得超过规定高度。(B)

公路路基施工技术规范

目次 1 总则 2 术语、符号 2.1 术语 2.2 符号 3 施工前的准备 3.1 施工准备 3.2 施工测量 3.3 施工前的复查和试验 3.4 场地清理 3.5 试验路段。 4 路基施工的一般规定 4.1 基本要求 4.2 路基施工排水 4.3 路基施工取土和弃土 4.4 土方机械化施工 5 填方路堤的施工 5.1 一般规定 5.2 土方路堤的填筑 5.3 桥涵及其他构造物处的填筑 5.4 填石路堤 5.5 土石路堤 5.6 高填方路堤 6 挖方路堑的施工 6.1 一般规定 6.2 土方路堑的开挖 6.3 石方的开挖 6.4 深挖路堑的施工 7 路基压实 7.1 一般规定 7.2 填方地段基底的压实 7.3 压实机械的要求与选择 7.4 填方路堤的压实 7.5 路堑路基的压实 7.6 桥涵及其他构造物处填土的压实 7.7 填石路堤的压实 7.8 土石路堤的压实 7.9 高填方路堤的压实 8 路基排水 8.1 一般规定 8.2 地面水的排除 8.3 地下水的排除 8.4 高速公路、一级公路的路基排水 9 特殊地区的路基施工 9.1 水稻田地区路基施工 9.2 河、塘、湖、海地区路基施工 9.3 软土、沼泽地区路基施工

9.4 盐渍土地区路基施工 9.5 风沙地区路基施工 9.6 黄土地区路基施工 9.7 多雨潮湿地区路基施工 9.8 季节性冻融翻浆地区路基施工 9.9 多年冻土地区路基施工 9.10 岩溶地区路基施工 9.11 滑坡地段路基施工 9.12 崩坍岩堆地段路基施工 9.13 膨胀土地区路基施工 10 季节性路基施工 10.1 路基的冬季施工 10.2 路基的雨季施工 11 路基防护与加固 11.1 一般规定 11.2 坡面防护 11.3 路基冲刷防护 11.4 其他加固工程 12 公路绿化工程与环境保护 12.1 公路绿化工程 12.2 空气污染的防治 12.3 防止水、土污染和流失 13 路基整修、检查验收及维修 13.1 路基整修 13.2 检查及验收 13.3 路基维修 13.4 质量标准 附录A 本规范用词说明 附加说明

公路桥涵设计通用规范-JTG-D60-2004

1总则 1.0.1为使公路桥涵的设计符合技术先进、安全可靠、耐久适用、经济合理的要求,制定本规范。 1.0.2本规范适用于公路桥涵的一般钢筋混凝土及预应力混凝土结构构件的设计,不适用于轻骨料混凝土及其他特种混凝土桥涵结构构件的设计。 1.0.3本规范按照国家标准《公路工程结构可靠度设计统一标准》 GB/T50283规定的设计原则编制。基本术语、符号按照国家标准《工程结构设计基本术语和通用符号》GBJ 132和国家标准《道路工程术语标准》GBJ 124的规定采用。 1.0.4本规范采用以概率理论为基础的极限状态设计方法,按分项系数的设计表达式进行设计。 本规范采用的设计基准期为100年。 1.0.5公路桥涵应进行以下两类极限状态设计: 1承载能力极限状态:对应于桥涵及其构件达到最大承载能力或出现不适于继续承载的变形或变位的状态; 2正常使用极限状态:对应于桥涵及其构件达到正常使用或耐久性的某项限值的状态。 1.0.6公路桥涵应考虑以下三种设计状况及其相应的极限状态设计: 1持久状况:桥涵建成后承受自重、车辆荷载等持续时间很长的状况。该状况桥涵应作承载能力极限状态和正常使用极限状态设计; 2短暂状况:桥涵施工过程中承受临时性作用(或荷载)的状况。该状况桥涵应作承载能力极限状态设计,必要时才作正常使用极限状态设计; 3偶然状况:在桥涵使用过程中偶然出现的如罕遇地震的状况。该状况桥涵仅作承载能力极限状态设计。

1.0.7公路桥涵应根据其所处环境条件进行耐久性设计。结构混凝土耐久性的基本要求应符合表1.0.7的规定。 表1.0.7结构混凝土耐久性的基本要求 环境 类别环境条件最大 水灰比最小水泥用量 最低混凝土强度等级最大氯离子含量(%)最大碱含量 Ⅰ温暖或寒冷地区的大气环境;与无侵蚀性的水或土接触的环境0.55 275C25 0.30 3.0Ⅱ严寒地区的大气环境、使用除冰盐环境;滨海环境0.50 300C30 0.15 3.0Ⅲ海水环境0.45 300C35 0.10 3.0 Ⅳ受侵蚀性物质影响的环境0.40 325C35 0.10 3.0 注:1有关现行规范对海水环境结构混凝土中最大水灰比和最小水泥用量有更详细规定时,可参照执行; 2表中氯离子含量系指其与水泥用量的百分率; 3当有实际工程经验时,处于Ⅰ类环境中结构混凝土的最低强度等级可比表中降低一个等级; 4预应力混凝土构件中的最大氯离子含量为0.06%,最小水泥用量为 350kg/m3,最低混凝土强度等级为C40或按表中规定Ⅰ类环境提高三个等级,其他环境类别提高二个等级;5特大桥和大桥混凝土中的最大碱含量宜降至 1.8kg/m3,当处于Ⅲ类、Ⅳ类或使用除冰盐和滨海环境时,宜使用非碱活性骨料。特大桥、大桥的含义见本规范表5.1.2注说明。 1.0.8位处Ⅲ类或Ⅳ类环境的桥梁,当耐久性确实需要时,其主要受拉钢筋宜采用环氧树脂涂层钢筋;预应力钢筋、锚具及连接器应采取专门防护措施。 1.0.9水位变动区有抗冻要求的结构混凝土,其抗冻等级不应低于表1.0.9的规定。

公路桥涵施工技术规范最新解读

■1957年1月交通部公路总局制定: 《公路混凝土、钢筋混凝土及砖石桥涵施工暂行技术规范》(草案) 《公路木桥涵施工暂行技术规范》(草案) 使用22年 ■1979年3月26日,交通部颁布部颁标准《公路桥涵施工技术规范》,公路桥梁施工第一部正式规范。

■1989年4月19日,交通部颁布JTJ041-89 《公路桥涵施工技术规范》。 ■2000年8月24日,交通部颁布《公路桥涵施工技术规范》(JTJ041-2000。

2000版规范实施十年来,随着我国经济的发展、东部经济的深层次发展及西部大开发的有力推进,桥梁建设在跨径、结构形式、施工方法及设备方面屡有创新,已涌现出多项具备推广应用的“四新”技术(新技术、新工艺、新材料、新设备),如钢筋机械连接技术、真空压浆工艺、纤维混凝土、机制砂、混凝土养护、移动模架等。在特殊地形地质气候条件、高墩、深水基础、海域施工等方面,呈现了很多新的内容。通过大量的施工实践,积累了丰富的施工经验,需要及时总结、纳入这些成果和经验,以利推广,有效地提高我国的桥梁施工水平。

以传统的混凝土预应力梁桥为例,随着墩高及跨径的不断增大,部分影响桥梁质量甚至寿命的因素凸现出来,如预应力控制参数、混凝土徐变收缩效应,原规范中这些方面的条文需要修改,内容需要增加;随着高性能混凝土的广泛使用,有关混凝土原材料、弹性模量的规定需要补充完善。

本规范的特点: ☆突出技术成熟性和先进性。 ☆强调施工关键工序的控制。 ☆与相关标准、规范协调配套。 ☆基本内容以2000版规范为基础,吸纳了国内外“四新”成熟技术。

在规范编制过程中,同时还参考了国外相关资料,借鉴国外桥梁在设计技术、施工技术、建桥材料、配套的施工机具等方面的先进经验;在重视质量、重视安全、重视环境保护方面的具体措施: 《日本高等级公路设计规范》 《日本道路公团试验方法》 《道路施工通用管理办法》 AASHTO(美国各州公路和运输工作者协会)的《公路施工指南规范》 《公路工程施工手册》

《公路工程技术标准》JTG B 新条文应用要点

《公路工程技术标准》JTG B01-2014新条文应用要点新版《公路工程技术标准》JTG B01-2014已自2015年1月1日起施行,为便于设计人员全面把握新标准及其变化,技术质量部组织召开了新标准应用研讨会,现将2014版标准中新条文应用要点总结如下: 1、公路建设中对环境保护新增“保护优先”原则()。 2、高速公路、一、二级公路和有特殊要求的公路建设项目应做环境影响评价和水土保持方案评价()。 3、为节约工程建设资源,公路改扩建项目应充分利用公路废旧材料(;)。 4、明确高速公路分离式断面可采用分幅分期修建()。 5、公路改扩建的时机应根据实际服务水平论证确定;沙漠、戈壁、草原等小交通量地区的高速公路分离式断面路段利用现有二级公路改建为一幅时,其设计洪水频率可维持原标准不变,设计速度不宜大于80Km/h ()。 6、在非机动车、行人密集路段可根据具体情况设置非机动车道和人行道()。 7、二级及以上干线公路应在设计时进行交通安全评价()。 8、公路设计车辆外廓尺寸加大(),相应圆曲线加宽值等应进行调整。 9、公路限制速度作为公路设计的一个重要环节,应根据设计速度、运行速度及路侧干扰与环境等因素综合论证确定()。

10、中央分隔带宽度应根据公路项目中央分隔带功能定位和项目区域建设条件确定,不再指定推荐值();为满足大型货车临时停靠要求,硬路肩宽度有所变化();取消对路基总宽度的指标规定(),只规定公路路基断面中各部分宽度,以便因地制宜选用横断面布置形式和宽度。 11、连续长、陡下坡路段,应结合交通安全评价论证设置避险车道()。 12、为加强安全性,互通式立交、服务区、停车区、公共汽车停靠站等各类出、入口应满足识别视距要求(),设计中需进行视距验算。 13、取消原标准中最小坡长限制及关于长、陡纵坡中间设置缓和坡段的规定(新标准);要求对于连续长、陡纵坡路段应进行安全性评价()。 14、明确提出应进行路基表土综合利用方案设计(),公路改扩建项目应对路面材料再生循环利用进行论证(),以充分利用资源。 15、公路改扩建项目应加强路基、路面拼接设计()。 16、城市周边地区的公路路基设计洪水频率应结合城市防洪标准,考虑救灾通道、排洪、泄洪需求综合确定()。 17、对特重与极重交通荷载等级条件,提高了路基下路床和路堤部分等位置的路基压实度标准(),以适应重载交通不断发展的变化趋势。 18、重载交通条件下可灵活选择路面设计轴载标准,采用分向、分道方式进行路面结构设计()。

相关主题
文本预览
相关文档 最新文档
