水泥土换填技术交底
- 格式:doc
- 大小:46.00 KB
- 文档页数:3
技术交底2换填施工技术交底记录日期:xxxx年xx月xx日地点:工地现场参与人员:施工队负责人、技术员、施工人员一、项目概况根据本次工程要求,我方施工队负责XX工程的施工任务。
XX工程是一个涉及XX方面的工程,工期为XX个月,要求完成后能够达到XX标准。
二、技术要求1.施工方法:本次工程采用XX工艺进行施工,具体施工流程为XX。
2.质量要求:施工过程中要严格按照相关标准进行施工,保证施工质量符合要求。
3.安全要求:施工过程中要严格遵守相关安全规定,保证施工现场安全,合理设置安全防护措施。
4.进度要求:根据工程进度计划,合理安排施工任务,保证按时完成工程。
三、施工流程1.工程准备:整理现场,清理杂物,确保施工区域干净整洁。
2.基础施工:按照相关设计图纸,进行基础的施工工作,包括地基处理、基础浇筑等。
3.主体结构施工:按照结构施工图纸,进行主体结构的施工,包括梁、柱、墙体等的搭建。
4.安装施工:按照安装图纸,进行相关设备的安装,包括管道、电线等。
5.装饰施工:进行室内装饰工作,包括涂料、地板、吊顶等的施工。
6.收尾工作:清理施工现场,整理材料设备,做好工程验收准备。
四、质量控制1.施工过程中,必须符合相关标准要求,确保施工质量。
2.对关键部位的施工,要进行检测和验收,确保达到要求。
3.严格按照施工流程进行施工,不得擅自修改设计图纸。
4.定期进行工程检查,及时发现和解决问题。
五、安全控制1.施工过程中,要严格遵守相关安全规定,做好个人防护。
2.设立安全警示标志,明确施工区域和危险区域。
3.合理设置施工防护措施,防止事故的发生。
4.施工现场要保持干净整洁,避免材料和设备的乱放乱堆。
六、进度控制1.按照工程进度计划,合理安排施工任务。
2.根据实际情况,及时调整进度计划,保证按时完成工程。
3.监控施工进展情况,及时发现并解决进度延误的问题。
七、如遇问题和变更1.如果遇到施工过程中的问题,及时汇报给技术员和负责人,并参与讨论解决方案。
水泥土换填技术交底1、施工工艺水泥土换填施工包括水泥土拌制及填筑,施工工艺如下:水泥土拌制场地清理→水泥土拌制→水泥土填筑。
其中:水泥土拌制:场地平整→土料运输(含水量检测)→土料摊铺→水泥摊铺→水泥土拌制;水泥土填筑:水泥土运输→铺料整形→水泥土压实→取样检测。
2.施工方法(1)水泥土拌制场地清理采用推土机、液压反铲进行试验场地地表清理,清理范围为设计基面边线外50cm,所有腐殖土、废渣等清除。
场地清理完毕后,用白灰线放出试验场地,并布置测量网格点,测量基准值。
经测量检查基础面符合设计要求后,报请监理工程师检查验收合格后,进行水泥土拌制。
(2)水泥土拌制①水泥土拌制场地平整水泥土拌制前,将水泥土拌制场地使用振动碾碾压2遍进行压实刨光,作为水泥土拌制场地。
用灰线画出标记,采用水准仪测定场地范围内标高(摊铺过程中要求观测仪器不能移动),并做记录。
②土料摊铺土料摊铺前进行含水率检测,当土料含水量过小或过大时,将土料适当进行洒水或翻晒,符合要求后再进行摊铺。
采用推土机进行摊铺摊铺过后,再次用水准仪测量相应位置标高,确保松铺厚度满足要求。
③水泥摊铺根据每四袋水泥(200kg)换算出可掺配控制面积,划灰线标识出每四袋水泥的掺配范围,人工将每四袋水泥摊铺在规定的区域内,用铁锨、刮板将水泥摊铺整平。
水泥摊铺过程中控制好摊铺范围,随时检测其厚度,修整边界,以保证水泥摊铺均匀,厚度一致。
④水泥土拌制:水泥土摊铺后进行拌制,采用旋耕机搅拌至少3遍,使集料混合均匀。
土料拌和均匀后做到色泽一致,没有灰条、灰团和花面,没有粗细颗粒“窝”,且水分合适和均匀。
水泥土料拌合均匀,检测其含水量,水泥土含水率控制在最优含水率+1%~+3%范围内。
(3)水泥土填筑水泥土含水量满足水泥土填筑要求后,进行水泥土填筑。
施工方法如下:铺料整形:人工配合均匀布料摊铺整平,现场施工人员根据采用绷线方式控制摊铺厚度和表面平整度,表面平整度偏差控制在0~-50mm内。
6水泥土施工技术交底一、工程概述本工程为6水泥土施工工程,工程主要涉及水泥土的搅拌、运输、铺设和养护等环节。
施工区域已经进行过土地平整和基础准备工作,具备了施工条件。
本交底主要目的是让所有参与施工的人员了解施工方案和工艺要求,确保工程质量和安全。
二、施工流程1、施工前准备:包括现场勘查、材料采购、设备检查等。
2、土方开挖:根据设计要求,进行土方开挖工作。
3、水泥土搅拌:采用水泥、水、土壤进行搅拌,形成具有一定强度和稳定性的水泥土。
4、水泥土运输:将搅拌好的水泥土运输到施工区域。
5、水泥土铺设:将运输到位的的水泥土进行铺设。
6、养护:对铺设好的水泥土进行养护,保证其达到设计强度。
三、施工工艺要求1、水泥土搅拌:按照设计比例进行水泥、水、土壤的搅拌,保证混合均匀,无团块。
2、水泥土运输:运输过程中要保证水泥土的稳定性,避免离析现象。
3、水泥土铺设:铺设时要保证平整,厚度符合设计要求。
4、养护:养护时间不得少于设计要求,以保证水泥土达到设计强度。
四、安全要求1、施工前进行安全培训,确保每位工人都了解安全操作规程。
2、施工过程中,现场要有专人负责安全监督。
3、高空作业时,要佩戴好安全带,做好防护措施。
4、使用机械设备时,要遵守操作规程,避免事故发生。
5、在施工现场设置明显的安全标识和警示牌。
五、质量保证措施1、选用合格的材料,保证材料质量。
2、严格按照设计要求进行施工。
3、加强施工过程中的质量检查,发现问题及时处理。
4、养护过程中进行定期的质量检测,确保水泥土达到设计要求。
六、总结本交底对6水泥土施工技术进行了详细的介绍和要求,希望所有参与施工人员认真阅读并按照要求进行施工。
在施工过程中如遇到问题,应及时向管理人员报告,以便问题得到及时解决。
同时希望大家能够严格按照安全要求进行施工,保证工程的安全和质量。
在共同的努力下,我们一定能够完成一个高质量的6水泥土施工工程!止水帷幕施工技术交底一、工程概述本工程为某市地铁建设项目,其中止水帷幕施工是重要的环节之一。

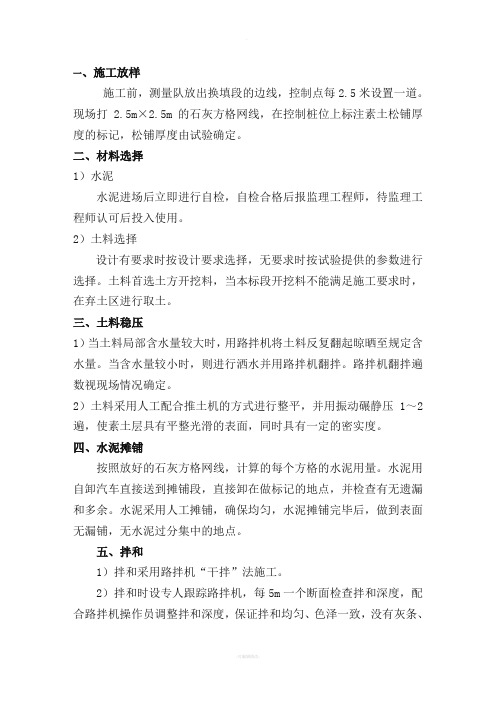

一、施工放样施工前,测量队放出换填段的边线,控制点每2.5米设置一道。
现场打2.5m×2.5m的石灰方格网线,在控制桩位上标注素土松铺厚度的标记,松铺厚度由试验确定。
二、材料选择1)水泥水泥进场后立即进行自检,自检合格后报监理工程师,待监理工程师认可后投入使用。
2)土料选择设计有要求时按设计要求选择,无要求时按试验提供的参数进行选择。
土料首选土方开挖料,当本标段开挖料不能满足施工要求时,在弃土区进行取土。
三、土料稳压1)当土料局部含水量较大时,用路拌机将土料反复翻起晾晒至规定含水量。
当含水量较小时,则进行洒水并用路拌机翻拌。
路拌机翻拌遍数视现场情况确定。
2)土料采用人工配合推土机的方式进行整平,并用振动碾静压1~2遍,使素土层具有平整光滑的表面,同时具有一定的密实度。
四、水泥摊铺按照放好的石灰方格网线,计算的每个方格的水泥用量。
水泥用自卸汽车直接送到摊铺段,直接卸在做标记的地点,并检查有无遗漏和多余。
水泥采用人工摊铺,确保均匀,水泥摊铺完毕后,做到表面无漏铺,无水泥过分集中的地点。
五、拌和1)拌和采用路拌机“干拌”法施工。
2)拌和时设专人跟踪路拌机,每5m一个断面检查拌和深度,配合路拌机操作员调整拌和深度,保证拌和均匀、色泽一致,没有灰条、灰团和花面。
3)严禁在拌和层底部留有“素土”夹层,使路拌机略破坏(约1~2cm)下层的表面,以利上下层粘结。
注意拌和、整平及碾压时间调配在水泥初凝总时间内。
4)拌和过程中,及时检查混合料的含水量,含水量宜略大于最佳含水量。
如果混合料的含水量不足,用喷管式洒水车补充洒水。
洒水车起洒处和另一端“调头”处都超出拌和段2m以上。
禁止酒水车在正进行拌和的以及当天计划拌和段上“调头”和停留,以防局部水量过大。
六、压实1)水泥土拌和均匀后,立即用推土机进行初平,人工精平。
用轻型压路机立即在刚初平的路段上快速碾压一遍,以暴露潜在的不平整。
然后再用人工整平一次。
每次整平都按照精平要求进行。
水泥土技术交底一、工程概述本次施工涉及的项目为_____,施工区域位于_____。
水泥土施工是该项目基础工程的重要组成部分,旨在提高地基的承载能力和稳定性,确保建筑物的安全和正常使用。
二、施工准备1、材料准备(1)水泥:选用符合国家标准的_____水泥,确保其质量稳定,强度等级不低于_____。
(2)土:优先选用工程现场的原状土,土的塑性指数宜在_____之间,有机质含量不得超过_____%。
(3)水:使用清洁的自来水或符合施工要求的水源。
2、机械设备准备(1)搅拌机:根据施工规模和进度要求,选择合适型号和功率的水泥土搅拌机,确保搅拌均匀。
(2)运输车辆:配备足够数量的运输车辆,保证水泥土的及时运输。
(3)压实设备:如压路机、平板夯等,用于水泥土的压实作业。
3、现场准备(1)清理施工场地,清除杂物、积水和软弱土层。
(2)测量放线,确定施工区域的边界和高程控制点。
三、施工工艺流程1、土的破碎与筛选将现场原状土进行破碎处理,去除其中的大块杂质和植物根茎,然后通过筛网进行筛选,保证土颗粒的均匀性。
2、水泥与土的拌合按照设计配合比,将水泥和土倒入搅拌机中进行充分拌合。
搅拌时间应根据搅拌机的性能和拌合料的均匀程度确定,一般不少于_____分钟。
3、运输与摊铺将拌合好的水泥土及时运输至施工现场,采用摊铺机或人工摊铺的方式进行均匀摊铺。
摊铺厚度应根据设计要求和压实设备的能力确定,一般控制在_____厘米。
4、压实(1)初压:使用轻型压实设备对摊铺好的水泥土进行初步压实,压实遍数不少于_____遍。
(2)复压:采用重型压实设备进行复压,压实遍数不少于_____遍,确保水泥土的压实度达到设计要求。
(3)终压:使用光轮压路机进行终压,消除压实痕迹,提高表面平整度。
5、养护压实完成后的水泥土应及时进行养护,养护时间不少于_____天。
养护期间应保持表面湿润,可采用覆盖塑料薄膜或洒水的方式进行。
四、质量控制要点1、原材料质量严格控制水泥的品种、强度等级和质量,对土的塑性指数、有机质含量等进行检测,确保符合设计要求。
