涵洞基底换填技术交底记录表.
- 格式:doc
- 大小:26.00 KB
- 文档页数:2
D1K246+82涵洞施工基底换填砂夹碎石技术交底编号:ZTSJYQ1FB2D-JSJD-HD-71、米用挖掘机开挖涵洞基础基坑,开挖至基坑底30cm处换成人工开挖到基坑设计标高,并使用平板振动夯击两遍。
基坑底开挖宽度为涵洞基础两边各加宽o.8m,开挖边坡坡度设置为1:1。
2砂石配合比按设计要求1:2(砂:石)体积比,根据土工试验报告确定砂石的最大干密度和最佳含水量,如含水过多或偏少时,应晾干或洒水湿润,达到最佳含水量时及时压实。
3、基底换填断面图如下图所示:4、当基坑标咼不同,按先深后浅的顺序施工,铺设时,接头作成阶梯形成搭接,每层错开0.5~1.0m,并注意充分夯实,搭接同应压密实。
5、换填铺设时,严禁扰动垫层下卧层及侧壁的土层,防止被践踏或受浸泡,降低其强度。
6、摊铺砂石采用装载机粗平,人工配合精平,达到要求标高后洒水达到最优含水量,以便压路机碾压。
7、换填应分层铺设、分层压实,每层厚度压实后控制在30cm, 压实采用18T重型压路机碾压,碾压前注意控制好填料的最佳含水量。
静压1〜2遍,再用大振动4〜5遍,最后用微振1〜2遍收光。
9、砂石最上一层施工完成后,检查高程和平整度,并修理平整。
三、质量要求:换填高程必须符合设计要求,其底部高程允许偏差:士50mm,顶部高程偏差:士30mm ;换填范围必须符合设计要求;压实度必须符合设计规范要求,每层每100m2,检查不少于5处,监理见证检测每层检查不少于1处。
四、安全措施:1、施工地点处设专业防护员一人,负责与驻站联络员联系,设专职安全员一名负责现场安全检查和安全监督。
在施工期间防护人员寸步不能离开岗位。
防护设施在未施工完,没有拆除命令前不能擅自拆除或撤掉。
施工完后进行一次全面检查,对线路、通信、信号设备、施工现场一切构造物或堆积材料机具检查确认无安全隐患后,方可解除一切防护措施。
2、施工人员进入施工现场必须正确使用防护用品和戴好安全帽。
3、施工现场的机械及照明设施等必须按照临时用电的安全施工组织实施,做到“一机一闸一漏”,并且配电箱要在下班后上锁。

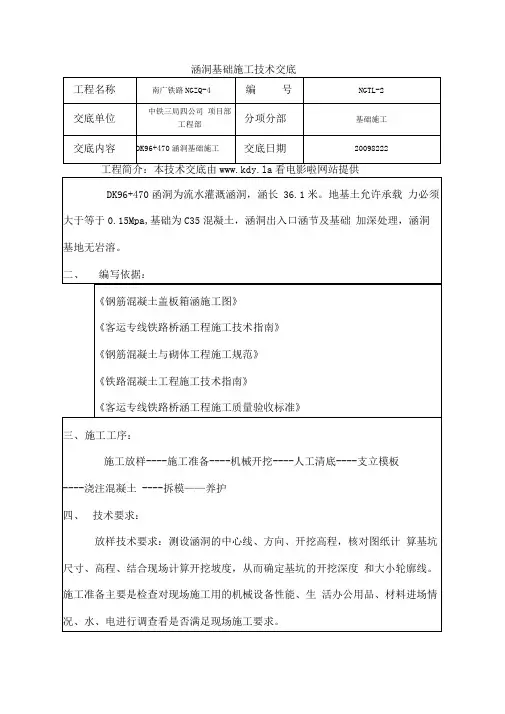

涵洞基础施工技术交底
工程简介:本技术交底由看电影啦网站提供
注:h为柱高L为梁、板跨度。
混凝土技术要求::各种原材要有合格的实验报告单,合格证。
粗细骨料要达到配合比报告上的要求与配合比报告统一,粗细骨料的选择要考虑到混凝土的综合利用。
混凝土的搅拌统一在搅拌站搅拌,混凝土车运输。
每盘混凝土材料的称量允许偏差:
混凝土的最短搅拌时间:
混凝土运输过程中不应发生离析、漏浆、严重泌水及坍落度损失过多的现象。
当运到施工地点发生离析现象时应在浇注前进行第二次搅拌,但不得加水。
运输混凝土的器具内壁应光滑、不吸水,不漏浆水,并应经常清除粘附的混凝土。
运输混凝土的道路要平顺、稳固。
用吊斗(罐)运输混凝土时,吊斗(罐)出口到承接面或混凝土面的高度不得大于 2m。
如大于2米要设滑槽,混凝土振捣要密实、充分避免漏捣、没捣。
吊斗(罐)底部的卸料活门要开启方便,并不漏浆。
新建南广铁路NGZQ-4标
钢筋砼盖板箱涵
DK96+470涵洞基础施工技术交底
编制
复核
中铁三局南广铁路NGZQ-4标段项目部一分部五工区
2009年8月22日。

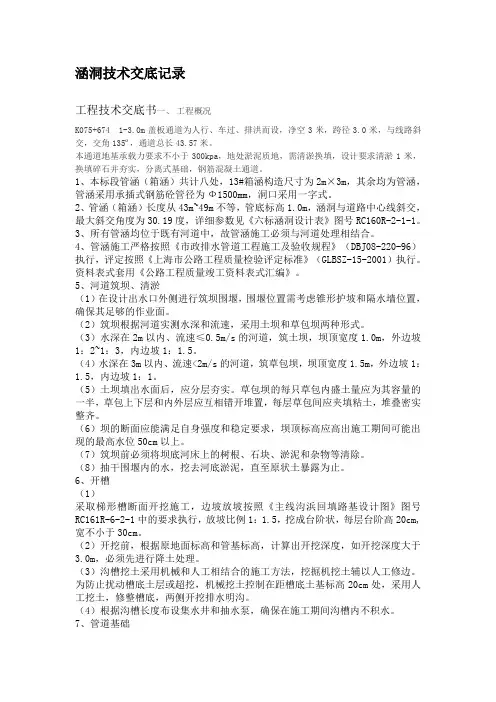

涵洞技术交底记录工程技术交底书一、工程概况K075+674 1-3.0m盖板通道为人行、车过、排洪而设,净空3米,跨径3.0米,与线路斜交,交角135º,通道总长43.57米。
本通道地基承载力要求不小于300kpa,地处淤泥质地,需清淤换填,设计要求清淤1米,换填碎石并夯实,分离式基础,钢筋混凝土通道。
1、本标段管涵(箱涵)共计八处,13#箱涵构造尺寸为2m×3m,其余均为管涵,管涵采用承插式钢筋砼管径为Ф1500mm,洞口采用一字式。
2、管涵(箱涵)长度从43m~49m不等,管底标高1.0m,涵洞与道路中心线斜交,最大斜交角度为30.19度,详细参数见《六标涵洞设计表》图号RC160R-2-1-1。
3、所有管涵均位于既有河道中,故管涵施工必须与河道处理相结合。
4、管涵施工严格按照《市政排水管道工程施工及验收规程》(DBJ08-220-96)执行,评定按照《上海市公路工程质量检验评定标准》(GLBSZ-15-2001)执行。
资料表式套用《公路工程质量竣工资料表式汇编》。
5、河道筑坝、清淤(1)在设计出水口外侧进行筑坝围堰,围堰位置需考虑锥形护坡和隔水墙位置,确保其足够的作业面。
(2)筑坝根据河道实测水深和流速,采用土坝和草包坝两种形式。
(3)水深在2m以内、流速≤0.5m/s的河道,筑土坝,坝顶宽度1.0m,外边坡1:2~1:3,内边坡1:1.5。
(4)水深在3m以内、流速<2m/s的河道,筑草包坝,坝顶宽度1.5m,外边坡1:1.5,内边坡1:1。
(5)土坝填出水面后,应分层夯实。
草包坝的每只草包内盛土量应为其容量的一半,草包上下层和内外层应互相错开堆置,每层草包间应夹填粘土,堆叠密实整齐。
(6)坝的断面应能满足自身强度和稳定要求,坝顶标高应高出施工期间可能出现的最高水位50cm以上。
(7)筑坝前必须将坝底河床上的树根、石块、淤泥和杂物等清除。
(8)抽干围堰内的水,挖去河底淤泥,直至原状土暴露为止。

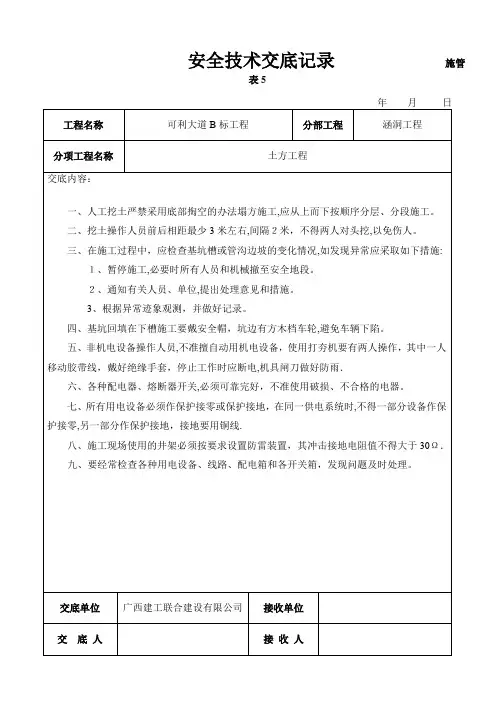

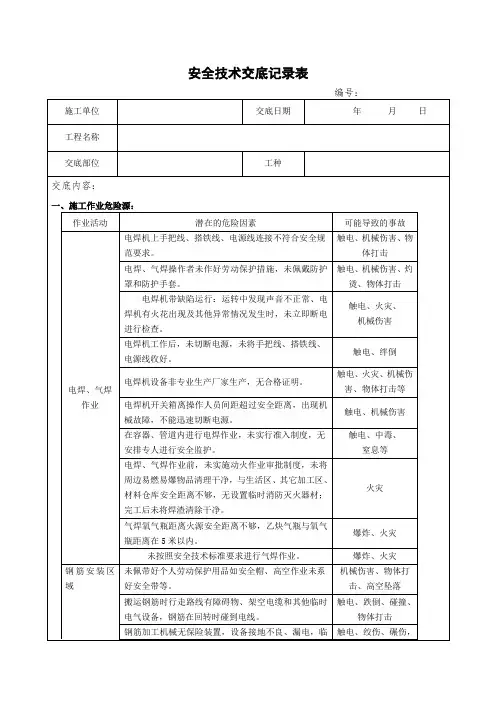

安全技术交底记录表编号:施工单位交底日期年月日工程名称交底部位工种交底内容:一、施工作业危险源:作业活动潜在的危险因素可能导致的事故电焊、气焊作业电焊机上手把线、搭铁线、电源线连接不符合安全规范要求。
触电、机械伤害、物体打击电焊、气焊操作者未作好劳动保护措施,未佩戴防护罩和防护手套。
触电、机械伤害、灼烫、物体打击电焊机带缺陷运行:运转中发现声音不正常、电焊机有火花出现及其他异常情况发生时,未立即断电进行检查。
触电、火灾、机械伤害电焊机工作后,未切断电源,未将手把线、搭铁线、电源线收好。
触电、绊倒电焊机设备非专业生产厂家生产,无合格证明。
触电、火灾、机械伤害、物体打击等电焊机开关箱离操作人员间距超过安全距离,出现机械故障,不能迅速切断电源。
触电、机械伤害在容器、管道内进行电焊作业,未实行准入制度,无安排专人进行安全监护。
触电、中毒、窒息等电焊、气焊作业前,未实施动火作业审批制度,未将周边易燃易爆物品清理干净,与生活区、其它加工区、材料仓库安全距离不够,无设置临时消防灭火器材;完工后未将焊渣清除干净。
火灾气焊氧气瓶距离火源安全距离不够,乙炔气瓶与氧气瓶距离在5米以内。
爆炸、火灾未按照安全技术标准要求进行气焊作业。
爆炸、火灾钢筋安装区域未佩带好个人劳动保护用品如安全帽、高空作业未系好安全带等。
机械伤害、物体打击、高空坠落搬运钢筋时行走路线有障碍物、架空电缆和其他临时电气设备,钢筋在回转时碰到电线。
触电、跌倒、碰撞、物体打击钢筋加工机械无保险装置,设备接地不良、漏电,临触电、绞伤、碾伤,部件装卡不牢。
物体打击加工细长钢筋时,尾部无防弯装置或托架。
甩击伤人操作旋转机床戴手套绞手事故高空作业时,将钢筋集中堆放在模版和脚手板上,把工具、钢箍、短钢筋随意放在脚手板上。
绊倒、高空坠落、高处落物钢筋切割时,无使用专用工具、未戴护目镜。
机械伤害、刺伤眼球起吊钢筋时,规格不统一、长短不一,在一点起吊;起吊钢筋骨架下方禁止站人,骨架未降到距模板或地面安全距离(1米以下)就靠近,未支撑就摘钩。

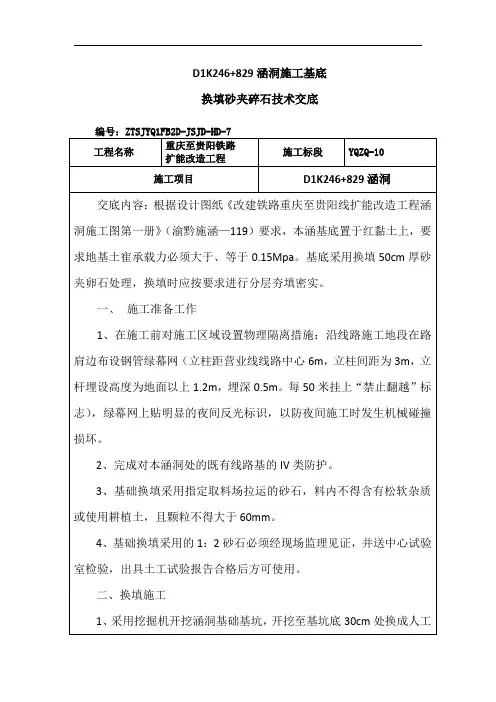

D1K246+829涵洞施工基底换填砂夹碎石技术交底
开挖到基坑设计标高,并使用平板振动夯击两遍。
基坑底开挖宽度为涵洞基础两边各加宽0.8m,开挖边坡坡度设置为1:1。
2砂石配合比按设计要求1:2(砂:石)体积比,根据土工试验报告确定砂石的最大干密度和最佳含水量,如含水过多或偏少时,应晾干或洒水湿润,达到最佳含水量时及时压实。
3、基底换填断面图如下图所示:
4、当基坑标高不同,按先深后浅的顺序施工,铺设时,接头作成阶梯形成搭接,每层错开0.5~1.0m,并注意充分夯实,搭接同应压密实。
5、换填铺设时,严禁扰动垫层下卧层及侧壁的土层,防止被践踏或受浸泡,降低其强度。
6、摊铺砂石采用装载机粗平,人工配合精平,达到要求标高后洒水达到最优含水量,以便压路机碾压。
7、换填应分层铺设、分层压实,每层厚度压实后控制在30cm,压实采用18T重型压路机碾压,碾压前注意控制好填料的最佳含水量。
8压路机碾压按照规范碾压标准进行,砂石料达到最优含水量后,。
D1K246+829涵洞施工基底换填砂夹碎石技术交底
开挖到基坑设计标高,并使用平板振动夯击两遍。
基坑底开挖宽度为涵洞基础两边各加宽0.8m,开挖边坡坡度设置为1:1。
2砂石配合比按设计要求1:2(砂:石)体积比,根据土工试验报告确定砂石的最大干密度和最佳含水量,如含水过多或偏少时,应晾干或洒水湿润,达到最佳含水量时及时压实。
3、基底换填断面图如下图所示:
4、当基坑标高不同,按先深后浅的顺序施工,铺设时,接头作成阶梯形成搭接,每层错开0.5~1.0m,并注意充分夯实,搭接同应压密实。
5、换填铺设时,严禁扰动垫层下卧层及侧壁的土层,防止被践踏或受浸泡,降低其强度。
6、摊铺砂石采用装载机粗平,人工配合精平,达到要求标高后洒水达到最优含水量,以便压路机碾压。
7、换填应分层铺设、分层压实,每层厚度压实后控制在30cm,压实采用18T重型压路机碾压,碾压前注意控制好填料的最佳含水量。
8压路机碾压按照规范碾压标准进行,砂石料达到最优含水量后,。
表5
管表5
安全技术交底记录施管表5
安全技术交底记录施管表
5
安全技术交底记录施管表5
安全技术交底记录施管表5
安全技术交底记录施管表5
安全技术交底记录施管表5
安全技术交底记录施管表5
安全技术交底记录施管表5
安全技术交底记录施
管表5
安全技术交底记录施管表5
年月日
安全技术交底记录施管表5
安全技术交底记录
施管表5
安全技术交底记录施管表5
安全技术交底记录施管表5
安全技术交底记录施管表5
安全技术交底记录施管表5
安全技术交底记录施管表5
安全技术交底记录施管表5
安全技术交底记录施管表5
安全技术交底记录施管表5
2005年10月12日。
一、工程概况1. 项目名称:_______2. 项目地点:_______3. 承包单位:_______4. 监理单位:_______5. 施工单位:_______二、交底单位及接受单位1. 交底单位:_______2. 接受单位:_______三、交底时间1. 交底日期:_______2. 交底时间:_______四、交底内容1. 作业人员要求1.1 施工人员进入施工现场必须正确佩戴劳动保护用品,如安全帽、工作服、安全鞋等。
1.2 施工机械应每天进行设备检修,严禁机械带病作业。
1.3 特种作业人员(电工、电焊工、装载机司机、起重机械作业工)必须持证上岗。
1.4 现场作业人员必须保护好现场的安全设施(安全警示牌、基坑护栏等)。
2. 基坑开挖2.1 挖机和人不许同时在基坑内作业,必须同时作业时,人机之间必须保持10米以上的安全距离。
2.2 基坑开挖时,应预留一个方便基底作业人员上下的安全通道。
2.3 基底弃土,弃废桩头禁止随意放置,必须离边坡1米以上距离。
2.4 严格按照施工设计的比例进行放坡。
(设计比例1:1)2.5 实行便挖基坑边修护栏的原则,在基坑开挖的开始阶段,必须将安全警示标志悬挂在基坑四周。
2.6 作业人员必须维护好现场的安全设施。
3. 基底处理,碎石垫层施工3.1 机械作业必须遵守安全操作规程。
3.2 人工配合机械进行碎石垫层施工,确保碎石均匀分布。
3.3 施工过程中,应注意观察碎石垫层的密实度,如有不密实之处,应立即进行处理。
4. 涵洞防水层施工4.1 涵顶面基层应平整,涵洞M20水泥砂浆与涵身同时浇筑形成2%的坡度。
4.2 涵洞基层及涂刷防水材料进行封边的部位应清洁、无蜂窝、麻面、浮渣浮灰等。
4.3 涂刷防水涂料时基层应干燥。
4.4 防水涂料涂刷均匀,无遗漏,厚度符合设计要求。
5. 安全防护措施5.1 施工现场设置安全警示标志,明确危险区域。
5.2 设置安全防护栏,防止人员误入危险区域。
