煤矿皮带机安装安全技术措施(正式)
- 格式:docx
- 大小:54.69 KB
- 文档页数:48
皮带机安装安全措施皮带机是一种常见的物料输送设备,广泛应用于矿山、港口、建筑工地等领域。
在安装皮带机时,必须重视安全措施,以确保人员和设备的安全。
以下是皮带机安装的一些常见安全措施:1.安全培训:在安装之前,必须对安装人员进行相关的安全培训,确保他们了解皮带机的操作规程和安全注意事项。
培训内容包括操作规范、紧急停机程序、应急处理方法等。
2.安全标志:在安装现场,应设置明显的安全标志,指示出皮带机的工作区域、紧急停机开关、紧急逃生出口等。
这些标志应具备高可见性和耐久性,以便在紧急情况下能够清晰可见。
3.安全防护装置:皮带机安装过程中必须安装相关的安全防护装置,以防止人员误入危险区域。
常见的防护装置包括护栏、安全门、安全网等。
这些装置应符合相关安全标准,并经过严格检测和认证。
4.安全通道:为了方便人员进入和操作皮带机,应设置合适的安全通道。
通道宽度应符合相关标准,通道附近不得堆放杂物,以确保人员的安全通行。
5.电气安全:在安装电气设备时,必须按照相关标准进行接线和接地。
电气设备应有完好的绝缘层,必要时应设置漏电保护装置,以防止电气事故的发生。
6.使用个人防护装备:在进行皮带机安装作业时,所有参与者都必须佩戴个人防护装备,如安全帽、防护眼镜、耳塞、防护手套等。
这些装备可以提供额外的保护,降低工作伤害的风险。
7.定期检查和维护:安装完成后,需要对皮带机进行定期检查和维护,确保其正常运行和安全使用。
检查内容包括传动部件的润滑情况、紧固件的松动情况、安全装置的可靠性等。
8.定期培训:为了确保操作人员的安全意识和技能,需要定期进行安全培训。
培训内容包括新的安全规范、操作技巧、事故案例分析等,以帮助操作人员加强安全意识和提高应急处理能力。
总之,皮带机安装过程中,必须重视安全措施的落实,保障人员和设备的安全。
只有确保了安全,才能够有效地进行工作,提高生产效率。
煤矿皮带输送机安装安全技术措施(可以直接使用,可编辑实用优秀文档,欢迎下载)C3探煤巷运输设备安装技术方案一、工程概况煤矿为加强安全生产机械化强度,提高工作效率,减少工人劳动强度,及满足下一步生产布局的调整需求;经矿委会研究决定在C3探煤巷内安设一部皮带机,利用原专用回风上山布置临时机电硐室用于安设皮带机配套的电气设备。
C3探煤巷上山已安装一部刮板机,与现安装的皮带机搭接形成转载,形成联合运转。
为保证皮带机、刮板机安装施工安全和施工质量特制定本方案。
二、安装时间:2021年12月12日——12月13 日三、安装地点:C3探煤巷四、施工组织:为保证施工顺利进行,特成立施工现场领导小组,具体分工如下:组长:李文忠技术总负责人:卢长猛副组长:杨昌学李文思赵作田孙业华孙中连成员:冯晨、羿言成、刘静会、张显忠、赵春光、宋鸿飞熊福科、邓安全、何元明以及当班施工班组长、瓦检员。
组长全面负责现场施工期间的组织协调领导管理工作,负责施工期间所需的人、财、物的组织调配,同时,深入现场,指导和督促各安全措施的落实情况,保证施工工作安全正常进行,对整个安全工作全面负责。
技术总负责人负责施工作期间技术方案、安全技术措施编制工作,组织施工期间从业人员的教育培训工作,并深入现场,指导安全技术工作,确保施工方案和措施落实到实处。
各副组长负责组织安排现场施工,监督施工技术,负责各施工环节的安全措施,为现场施工安全负责人。
各小组成员在组长的领导下认真履行职责,深入现场,对当班的安全施工负责。
现场施工的专职安全员为:熊福科、邓安全、何元明现场施工专职瓦检员为:姚大志、杨康、陈龙友五、施工前的准备工作1、组织有关安装人员熟悉施工现场,根据具体情况制定出切实可行的施工方案,然后编写施工安全技术措施,并组织施工人员学习。
2、对施工地点提前进行清理,对机头位置、机尾位置的顶、帮进行加固,处理不安全因素。
3 、按照安装图纸,熟悉设备结构、组成,并在地面进行预安装。
DSJ-80型皮带安装、延伸、检修、回收安全技术措施1、皮带安装、延伸(1)作业前班长及验收员必须亲自认真检查所有施工工器具完好,不得使用带病工具。
(2)作业前必须认真检查施工处的支护和通风状况,时刻保持作业地点的退路畅通。
(3)拆、接皮带时,皮带张紧绞车松动或张紧过程中,作业人员应处于皮带护网外侧,同时观察绞车运转过程,遇到紧急情况需停机及时处理。
(4)靠帮放置的容易倾倒的皮带设备部件,必须用双股8#铅丝将其与帮梯子梁捆绑牢固,堆放材料高度不得超过1.5m。
(5)组装拆卸皮带作业时,皮带开关必须打在闭锁位置,悬挂停电牌,执行专人停送电制度。
(6)拆、接皮带要严格约定停、开、松、紧的信号联系方法。
(7)续接、裁减皮带或铆卡时,开口、接口位置应选择距传动滚筒不少于10m的位置进行。
(8)拆皮带或进行铆卡前,必须将皮带松至合理程度方可进行。
(9)开启皮带或张紧绞车要由专职司机操作,检修时由机电工操作,皮带电气作业要按电器防爆标准规定执行,杜绝失爆。
(10)起吊或运输皮带机设备要严格执行“设备起吊安全措施”中内容相关规定。
(11)进行穿接皮带、钢丝绳等作业时,人员要协力配合,避免动作不协调发生伤人事故。
(12)进行皮带试运转工作时,跟班队干要现场全面监护,及时调整皮带跑偏,有问题时及时打信号示意停机并处理。
(13)皮带安装试运行正常后,要完善四保护两装置、声光信号装置、喷雾装置,皮带机头在行人侧安设防护网,机尾安装防护罩,经机电科验收合格后方可正常投入运行。
(14)皮带机尾护罩在移机尾时必须保证完好,机头底座采用40型溜链配合地锚固定,机尾要采用钢丝绳、打设地锚固定。
(15)在机尾底皮带上安设一道清煤器。
2、皮带检修(1)日常维护的现场负责人为当班班长,安全监护人为跟班队干;(2)皮带维护工必须严格执行作业规程、煤矿安全规程和岗位作业标准化标准;(3)大型检修项目(包括更换电机、减速机、主动滚筒、更换皮带)或多点平行操作时,必须设现场负责人和安全监护人,现场负责人由当班班长担任,安全监护人由跟班队干担任;(4)皮带维护工从事日常检修工作时不得少于2人,并应与司机配合作业;(5)在距检修地点20m风流中,瓦斯浓度达到1%时,严禁送电开机,严禁检修开关;瓦斯浓度达到1.5%时,停止一切工作并切断电源;(6)检修和搬迁电器设备时必须切断电源,悬挂停电牌,做好验放电工作,严禁带电作业;(7)检修期间专职电工负责切断电源,闭锁开关,同时应严格看守,未经现场负责人许可,严禁随意停送电;(8)在转载点的机头或机尾检修时,检修负责人应通知专职电工切断上部或下部运输机电源并悬挂停电牌;(9)检修期间或检修完毕后送电开机时,必须有检修负责人向机头或机尾发信号通知所有人员撤至安全地点方可由其通知专职电工送电开机;(10)检修期间或处理事故时确需反向运行时,检修人员必须向司机说明情况并经检修负责人同意,方可按规定信号点动倒车。
皮带机安装、使用、检修安全技术措施一、皮带机安装时的安全技术措施1.安装前的准备工作在安装皮带机之前,应该做好以下准备工作:•对皮带机所在的场地进行勘测,选定一个平整、坚实、干燥、通风的场地,并清理干净。
•对皮带机的配置和参数进行确认,以确定按照正确的方法安装皮带机。
•确定皮带机的进出料口位置,以确保后续的维护和保养工作可以顺利进行。
2.安装时的注意事项在安装皮带机时,需要注意以下事项:•皮带机的安装应该按照制造商提供的说明进行,遵循正确的安装步骤和标准。
•在安装前,应该检查所有的连接部件,确保它们没有损坏或松动。
•安装时,应该使用足够数量和适当规格的螺栓、螺母和垫片,以确保皮带机能够牢固地固定到地面或支架上。
•安装时,应该使用适当的工具和设备,如吊装机、脚手架等,以保证安全。
•安装完毕后,应该对皮带机进行检查,确保其工作正常,没有异常响声和振动。
二、皮带机使用时的安全技术措施1.使用前的准备工作在使用皮带机前,应该做好以下准备工作:•检查皮带机上的所有连接部件,确保它们没有损坏或松动。
•检查皮带机的进出料口位置,确保没有任何障碍物。
•检查皮带机的皮带、轮组、驱动装置、支架、保护装置等配件,确保它们有良好的状态和符合使用要求。
•检查工作环境,确保没有危险物品和作业人员的安全。
2.使用时的注意事项在使用皮带机时,需要注意以下事项:•操作人员必须接受相关的培训和认真履行职责,不得离开工作岗位。
•在操作过程中,操作人员应该时刻关注皮带机的工作状态,及时处理异常情况。
•处理过程中,应该避免皮带机超负荷运行或使用不当的材料导致皮带机堵塞。
•处理过程完成后,应该切断电源、清理设备,并做好相应的预防和防范措施。
三、皮带机检修时的安全技术措施1.检修前的准备工作在对皮带机进行检修前,应该做好以下准备工作:•确定皮带机需要检修的部分和内容。
•关闭电源,并采取适当措施禁止他人开启。
•确定皮带机的工作状态,以确保劳动条件的安全。
煤矿皮带输送机安装安全技术措施1. 简介煤矿皮带输送机是煤矿生产过程中不可或缺的重要设备之一。
在安装煤矿皮带输送机时,必须严格遵守相关的安全技术措施,以确保操作人员的安全并防止事故的发生。
本文将介绍一些常见的煤矿皮带输送机安装安全技术措施。
2. 前期准备工作在进行煤矿皮带输送机的安装工作之前,需要进行一系列的前期准备工作。
首先,对安装现场进行认真的检查和评估,确保场地平整、无障碍并符合相关要求。
其次,需要准备好必要的工具和设备,如起重机械、工具箱等。
同时,还需要对操作人员进行安全培训,确保其熟悉安装过程中的安全操作规程。
3. 安装过程中的安全技术措施3.1 确保起吊安全在进行煤矿皮带输送机的起吊工作时,必须严格遵守相关的安全规定。
首先,要确保起重机械的稳定性,避免超重或超载起吊导致事故发生。
其次,要使用合适的吊具进行起吊,如脚轮、吊钩等。
同时,还要防止起吊过程中发生晃动和摆动,以避免对操作人员和设备造成伤害。
3.2 安全固定设备在完成起吊工作后,煤矿皮带输送机需要进行安全固定,以确保其稳定性和正常运行。
首先,要选择合适的固定方法,如地脚螺栓、焊接等。
其次,要确保固定牢固,防止设备在运行时产生晃动和摆动。
同时,还要注意固定件的耐久性和安全性,确保其可以承受设备运行时的压力和振动。
3.3 安装保护装置为了保障操作人员的安全以及防止事故的发生,煤矿皮带输送机在安装过程中需要配置相应的保护装置。
常见的保护装置有以下几种:•速度监测装置:用于监测皮带输送机的运行速度,一旦超过设定的安全范围,即可自动停止设备运行。
•拉绳开关:安装在设备周围,当操作人员需要紧急停止设备时,只需拉动拉绳即可停止设备运行,用于紧急情况下的安全保护。
•防护栏杆:用于设定安全区域,避免操作人员接近设备的运行部分,防止意外伤害的发生。
3.4 电气安装措施在进行煤矿皮带输送机的电气部分安装时,需要注意一些电气安全技术措施。
首先,要确保电气设备的可靠性和稳定性,选择合适的电气设备,并严格按照相关标准进行安装和接线。
皮带机安装安装安全技术措施皮带机是一种连续传送物料的设备,在各个行业中广泛应用。
为了确保安全运行,以下是安装皮带机时需要采取的安全技术措施:1.安全区域划定:在安装皮带机时,需要明确划定出安全区域,并在区域内设置明显的标识。
安装位置应避免与其他设备、结构物和人员的交叉干扰。
2.架设支架:皮带机的支架必须稳固且能够承受运行期间产生的动力和物料重量。
在安装过程中,应遵循相关标准和规范,确保支架的质量和稳定性。
3.电气设备安装:皮带机的电气设备包括电动机、传感器、开关等。
在安装时,需要使用符合国家标准的电气设备,并正确接线。
所有电气设备必须接地,并采取防护措施以防止触电或短路。
4.皮带选择和安装:根据物料特性、传送量和传送距离选择适当的皮带。
在安装过程中,皮带的张紧度必须正确调整,以确保皮带的正常运行和使用寿命。
5.防撞装置:为了防止物料堆积、堆积物滑落和皮带脱位等事故,必须在皮带机的进料端和出料端安装合适的防撞装置。
这可以减少事故发生的可能性,并保护设备和操作人员的安全。
6.可靠的安全开关:安装皮带机时,应在皮带机的进料端和出料端安装紧急停止开关、限位开关和行走开关等安全开关,并确保其正常工作。
这些开关可以在发生紧急情况时立即切断电源,以保护人员和设备的安全。
7.安全防护罩:皮带机的运行部分应进行防护,以确保皮带机不会对操作人员造成伤害。
在安装时,应根据相关规定和标准,为皮带机的运行部分和滚筒等设备安装合适的安全防护罩。
8.定期维护和检查:皮带机的安全技术措施不仅限于安装阶段,还需要定期进行维护和检查。
定期检查所有设备的可靠性,包括电气设备、皮带和支架等,确保其正常运行和安全性能。
总之,安装皮带机时,必须严格遵守相关安全标准和规范,并采取相应的安全技术措施,以确保设备运行过程中的安全性和可靠性。
只有通过合理的安装和适当的维护,才能确保皮带机的长期安全运行。
煤矿皮带输送机安装安全技术措施煤矿皮带输送机安装是煤矿生产的重要组成部分,是将采掘的煤炭产品从采煤面运输至地面的主要方式。
然而,在煤矿皮带输送机的安装过程中存在一定的风险,需要采取一系列的安全技术措施来确保安全生产。
本文将介绍煤矿皮带输送机的安装过程中需要采取的安全技术措施。
1. 安全防护在煤矿皮带输送机安装过程中,应加强对工地周围区域的安全防护措施。
首先需要进行场地平整,清除场地周围的杂物和危险物质,避免对工作人员的伤害。
其次,应建立安全警戒线和防护隔离带,压实工作区域的范围和安全区域之间的防护隔离带,确保工作区域的安全。
还应安装必要的防护罩和围挡,防止人员和设备意外接触到皮带输送机的滚筒和机体。
2. 人员安全在煤矿皮带输送机的安装过程中,需要严格控制在设备附近的人员数量,并限制非作业人员进入安装现场。
其次,应对操作人员进行专门的安全培训,并进行合格证书的认证。
不仅如此,对操作人员还需制定详细的操作规程,明确其职责,确保操作人员操作正确、熟练,并保持随时随地关注工作环境、紧急状况的能力。
3. 设备安全煤矿皮带输送机是一个复杂的设备系统,安装的过程也十分复杂。
在进行安装前需要仔细检查设备的各个部件,确保所有设备都符合安全标准。
在安装过程中,还要严格遵循操作规程和安全操作程序,使用合适的工具和方法,以避免设备在安装过程中的损坏或意外伤害的风险。
4. 运行安全在安装完成后,还需要对煤矿皮带输送机进行运行试验,确保设备满足生产要求,并保证安全性。
此时,应设立作业检查员或现场负责人,对操作人员进行安全指导和检查,确保运行过程中安全措施的有效性。
5. 紧急救援即使在一系列的安全技术措施下,煤矿皮带输送机仍然可能发生紧急情况,如果设备发生故障,则需要立即开展应急救援。
因此,安装过程中应建设急救中心或事故应急指挥室,配备适量的急救设备和设施,以便在紧急情况下及时响应。
结论总的来说,在煤矿皮带输送机的安装过程中,需要采取一系列的安全技术措施,包括安全防护、人员安全、设备安全、运行安全和紧急救援。

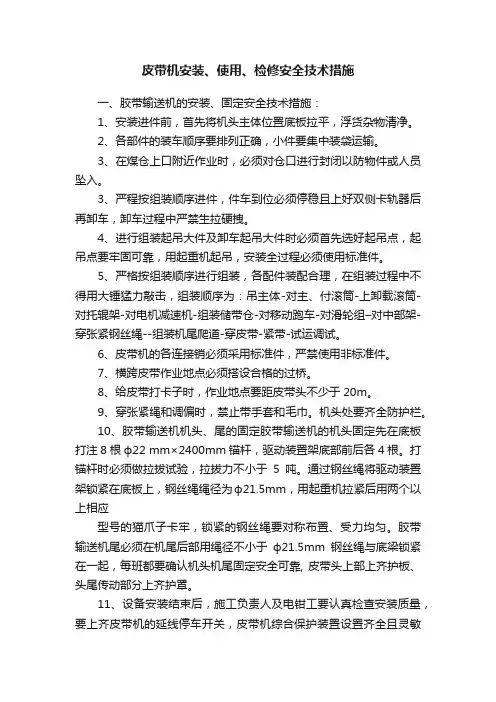

皮带机安装、使用、检修安全技术措施一、胶带输送机的安装、固定安全技术措施:1、安装进件前,首先将机头主体位置底板拉平,浮货杂物清净。
2、各部件的装车顺序要排列正确,小件要集中装袋运输。
3、在煤仓上口附近作业时,必须对仓口进行封闭以防物件或人员坠入。
3、严程按组装顺序进件,件车到位必须停稳且上好双侧卡轨器后再卸车,卸车过程中严禁生拉硬拽。
4、进行组装起吊大件及卸车起吊大件时必须首先选好起吊点,起吊点要牢固可靠,用起重机起吊,安装全过程必须使用标准件。
5、严格按组装顺序进行组装,各配件装配合理,在组装过程中不得用大锤猛力敲击,组装顺序为:吊主体-对主、付滚筒-上卸载滚筒-对托辊架-对电机减速机-组装储带仓-对移动跑车-对滑轮组–对中部架-穿张紧钢丝绳--组装机尾爬道-穿皮带-紧带-试运调试。
6、皮带机的各连接销必须采用标准件,严禁使用非标准件。
7、横跨皮带作业地点必须搭设合格的过桥。
8、给皮带打卡子时,作业地点要距皮带头不少于20m。
9、穿张紧绳和调偏时,禁止带手套和毛巾。
机头处要齐全防护栏。
10、胶带输送机机头、尾的固定胶带输送机的机头固定先在底板打注8根ф22 mm×2400mm锚杆,驱动装置架底部前后各4根。
打锚杆时必须做拉拔试验,拉拔力不小于5吨。
通过钢丝绳将驱动装置架锁紧在底板上,钢丝绳绳径为ф21.5mm,用起重机拉紧后用两个以上相应型号的猫爪子卡牢,锁紧的钢丝绳要对称布置、受力均匀。
胶带输送机尾必须在机尾后部用绳径不小于ф21.5mm钢丝绳与底梁锁紧在一起,每班都要确认机头机尾固定安全可靠, 皮带头上部上齐护板、头尾传动部分上齐护罩。
11、设备安装结束后,施工负责人及电钳工要认真检查安装质量,要上齐皮带机的延线停车开关,皮带机综合保护装置设置齐全且灵敏可靠,皮带松紧适度,所有的三节辊、直辊齐全,皮带吊挂平直,机尾位置正并且锁牢。
12、试运转时,要通知作业人员离开各转动部位及皮带上撤到安全地点,皮带不跑偏一切正常后方可交付使用。
煤矿皮带输送机安装安全技术措施随着我国煤炭产业的不断发展,煤矿安全问题也越来越受到重视。
皮带输送机作为重要的煤矿设备,承担着煤炭运输的重要任务。
在安装过程中,必须严格遵守安全技术措施,确保设备安装的可行性、稳定性和安全性。
本文将介绍煤矿皮带输送机安装过程中必须遵守的安全技术措施,以及具体的操作步骤。
安全技术措施1.安装前要进行物资准备在开始安装之前,要对所有的所需物资进行准备,包括输送机设备和配件。
物资准备必须符合国家标准,并且经过严格的检测和验收。
2.在安装过程中严格遵守安全标准在煤矿皮带输送机的安装过程中,必须严格遵守国家安全标准和行业标准,包括《矿山机械安全规程》、《特种设备安全监察条例》等法律法规和行业规范。
同时,要严格按照工作安排和工作程序,确保工人安全。
3.对安全防护进行全面考虑在安装时,必须对皮带输送机周围的安全防护进行全面考虑,包括防护栏杆、灯光等等。
同时,评估周围环境的安全因素,考虑是否需要进行随机应变。
4.对设备进行检测在安装完成后,要对皮带输送机进行全面检测,确保设备的正常使用。
对于发现的问题,要及时进行处理。
检测后,还需对设备进行试运转,确保设备稳定和安全。
5.安装完毕后要对安全措施进行检查在安装完毕后,要对整个设备的安装标准和安全措施进行检查。
确保到位和符合标准。
具体操作步骤1.组织检查在开始安装之前,需要先对现场和所需物资进行检查和准备。
2.安装输送机设备执行国家安全标准和行业规范,进行皮带输送机设备的安装和调试,确保设备可靠、稳定和安全。
3.安装防护设施安装皮带输送机周围的安全防护设施,包括防护栏杆、灯光等等。
同时,评估周围环境的安全因素,考虑是否需要进行随机应变。
4.进行现场检查和验收在设备安装完成后,要进行全面检测和试运转,确保设备稳定和安全。
检验完成后进行现场验收,验收合格即可使用。
5.控制设备使用在输送机设备使用过程中,要对设备进行综合的管理和维护,遵守安全操作规定,确保设备的正常运转。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改皮带输送机的安装安全技术措施(最新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes皮带输送机的安装安全技术措施(最新版)一、皮带机的安装技术措施1、皮带机的安装和调整要按照地质参数和图纸进行。
安装前要检查土建施工,查看地脚螺栓情况,检查皮带机各个部件的位置,根据地脚螺栓安装。
2、设备的安装首先进行驱动轮及底座的找平、找正工作,中心、标高、水平均达到图纸及规范要求后,将地脚螺栓预留口用水泥打实,并把设备基座和地脚螺栓紧固。
3、减速机及电机安装时要以驱动轮为基准进行调整,保证图纸及皮带机对各部位尺寸的要求。
4、皮带机头轮架、中间架及支腿安装要求符合规范和图纸要求,支架与输送机纵向中心应重合。
5、在起吊皮带机大型设备时,要保证顶帮起吊物件可靠、牢固,起吊物件周围不得有人员站立、停留,严禁使用带安全隐患的起吊工具。
二、铺设皮带的安全措施1、在铺设皮带前,清除整个通廊及使用场地,保证步道畅通无障碍。
中间架托辊齐全,运转灵活。
2、铺设皮带所需工具必须齐全,非参加施工工作人员不得进入现场。
3、所设固定滑轮及钢丝绳均应以不妨碍皮带的通行为原则。
4、铺设皮带前对所有参加的施工人员进行安全教育、技术交底,抓好每一个环节,决不能因为失误造成安全事故和设备事故。
5、对接皮带时,必须把皮带用夹板加紧,并用吊链吃力拉紧,以防皮带打滑跑冒。
6、操作人员操作时一定要按操作规程进行操作,必须听从专业指挥人员调配、领导。
7、指挥应由专人指挥,信号要明确、统一,行动统一,皮带端头中间一定设专人看护,发现问题立即处理。
煤矿井下安装皮带输送机安全技术措施及其注意事项安装前的准备1:技术性准备a:要求地测科放出机巷皮带中心线及皮带机头滚筒中心线 ,定出皮带基础高度。
皮带中心线要求每间隔50米给一个点。
b:准备好皮带安装技术资料。
2:设备准备:需安装的皮带各部件必须检测、修理完好且数量够。
3:工器具准备:施工用工器具必须准备齐全。
4:人员准备:施工人员必须要有专人负责,所有施工人员必须熟悉设备性能及工作原理。
二、安装方法:1、安装顺序:皮带机头及传动部→储带仓→皮带中间架→皮带机尾段→穿皮带2、首先将皮带双层沿着机巷铺开,然后按照安装顺序进行铺设,皮带架安装好后将皮带接头做好并用通条连接并将中部皮带上架,同时将机头、机尾滚筒皮带穿好。
主副滚筒穿皮带时,首先应将电机供电接通,然后通过点动电机并经人力配合穿好储带仓段皮带。
3、皮带安装中心线必须保证与测量放的皮带中心线相重合,以保证安装质量。
制做皮带接头时各皮带扣必须符合标准要求。
三、安全技术措施1、运输方法采用5T电机车和JD-11.4绞车配合运输,5T及以上大件每次只准挂一车,其余小件可串车运输,但串车量每次不多于2车,必须用φ18.5mm的短绳扣连接好。
2、皮带安装过程当中起吊设备时必须严格遵守下述规定:A起吊工器具必须确保完好无损齐全。
B起吊前要进行试吊确保无问题后方可起吊。
C起吊设备下严禁有人工作行走或逗留。
D起吊工具器必须要有专人检查。
3、穿皮带时应当注意,点动皮带时滚筒范围以内不得有人作业防止意外事故的发生。
4、皮带安装结束后,经检查无问题并在皮带保护和信号齐全完整的情况下进行试运转。
5、皮带试运转时必须由熟练的皮带司机操作,机头机尾每处不少于三人,中间段要求每间隔100米有一人监护。
试运转人员必须服装整齐,袖口等要求扣好。
试运转过程当中发现问题要及时停机处理。
仅供参考[整理] 安全管理文书煤矿皮带机安装安全技术措施日期:__________________单位:__________________第1 页共30 页煤矿皮带机安装安全技术措施一、概况:阿贵联办煤矿主井斜坡安装皮带机2部,经矿领导现场会决定,由本矿组织相关工程技术人员负责安装主井的皮带机和机电设备,为确保安装期间的人身安全及机电设备的完好,现编制安全技术措施如下:二、工作内容:1、主井安装皮带机2部;2、地面煤炭转载皮带机1部;3、北翼集中运输巷安装两部;三、一般安全技术措施1、所有入井人员必须携带矿灯、戴安全帽、穿胶靴,严禁携带烟草和点火物品,严禁穿化纤衣服,入井前严禁喝酒。
2、井下行走时严格按规定的路线行走,严格遵守劳动纪律,电工井下作业时必须一人操作,一人监护,严禁任何人单独行动。
3、井下出空车时必须指定专人负责,确保提升运输过程中的安全及空车的完好。
4、所有特殊工种必须持有效证件上岗,并严格执行各自的操作规程。
5、每班必须由管理人员跟班在现场,负责抓好本班的安全工作及工作任务的完成,协调好班与班之间的工作。
6、每班必须由安全员负责跟班,安全员要履行自己的职责,及时发现和处理各种隐患,遇有特殊情况及时汇报,必要时有权停止作业,撤离人员。
7、停放在巷道内的一切车辆,每车必须有堰稳车措施,不得自行第 2 页共 30 页或受外力触碰后滑移。
8、所有施工人员应站在视野开旷、无障碍物、无危及人身安全的地点进行施工。
9、装卸车区域应选在平巷段,斜巷时特殊情况要有堰稳车措施。
10、在两设备搭接处施工时,相邻两设备电气控制开关均需停电闭锁,施工期间不得开启运行。
11、使用连接环连接时,必须用标准螺栓,且带满帽拧紧。
12、铺皮带时,人员严禁站在机体的上、下方和机头正前方,要站在安全的地点。
13、同一斜坡内,严禁平行作业。
15、本措施必须传达到所有参加施工的人员,并做到学习后人人签名,不签名者,不准参加施工,否则按“三违”论处。
煤矿井下安装皮带输送机安全技术措施及注意事项(总5页)-本页仅作为预览文档封面,使用时请删除本页-1106上顺槽安装皮带输送机安全技术措施根据矿井工作安排,为满足采区接续生产需要,决定在1106上顺槽安装一台皮带机。
为确保安装期间人员及设备的安全,特制定如下安装安全技术措施,望掘进队认真贯彻执行:一、运输、安装、起吊安全技术措施1、装车时,严禁车辆超高、超宽或偏载,并中间捆绑固定必须牢固、可靠。
2、在运输过程中,绞车运行范围内严禁有人;且在运输联巷口处安排专人设置警戒,绞车作业时严禁人员进入。
3、使用绞车运输前,由带班副队长负责检查钢丝绳完好情况,如有断丝,磨损超限,严重打折等现象的钢丝绳禁止使用,及时更换。
4、绞车停机时,绞车司机必须把开关手把打到零位。
5、运送物料发出开车信号时前,带班副队长必须检查装载物料无超高、超宽、偏载严重现象,确认无有翻车危险时,方可发信号。
6、人工搬运设备部件时,做好自保互保工作。
杜绝碰手碰脚现象发生,确保安全运输。
7、两人或两人以上抬设备时要两脚必须走稳,严防蹬空。
8、起吊设备大件必须选择在顶板完好的地点搭设专用锚杆进行起吊,起吊装置应悬吊牢固,使用可靠。
9、起吊操作时,人员应避开设备倾倒、滑动方向,站在安全位置,闲杂人员严禁在场,同时由跟班副队长现场指挥,对捆绑、悬吊情况进行检查,并注意监护顶板及起吊设施,发现问题必须立即处理。
10、为确保安全起吊装置严禁超载起吊。
11、起吊物体要捆扎牢固,起吊重物下严禁站人或人的任何部位不得处于重物下方。
12、起吊重物必须作到垂直起升,不许斜拉重物。
二、铺设皮带安全技术措施1、皮带铺设时,严格按照生产科给定的皮带中线。
皮带安设标准做到平、直,上,下托辊齐全有效,清扫器符合规定,机头封板、机尾护栏齐全可靠。
2、皮带部件按照机尾、中间架、机头、皮带的顺序进行运输,运输到指定地点后按照运输顺序沿巷道将设备部件摆开。
3、皮带机按照机头、中间架、机尾、皮带的顺序进行安装,各滚筒中心线与皮带机中心线成一条直线。
皮带机安装安全技术措施皮带机安装安全技术措施1. 引言随着工业领域的发展,皮带机被广泛应用于各种生产环境中。
然而,皮带机的安装过程中存在一定的风险和安全隐患。
本文旨在提供一套最新、最全面的皮带机安装安全技术措施,以确保操作人员和设备的安全。
2. 安全要求在进行皮带机安装之前,必须满足以下安全要求:2.1 设备选择与安装2.1.1 根据现场条件和使用要求,选择合适的皮带机型号和规格。
2.1.2 安装位置必须满足安全距离要求,防止意外事故的发生。
2.1.3 对于倾斜皮带机,需采取相应的支撑措施以确保稳定性。
2.2 安全操作规程2.2.1 建立详尽的操作规程,并进行培训,确保所有操作人员熟悉操作步骤和安全注意事项。
2.2.2 操作人员必须穿戴个人防护装备,如安全帽、安全鞋、耳塞等。
2.2.3 严禁在皮带机运行时接触机械部件,以防止意外伤害。
3. 安全控制措施为确保皮带机的安全运行,在安装过程中需要采取以下措施:3.1 机械安装3.1.1 确保机架安装稳固,且与周围设备和地面连接可靠。
3.1.2 安装好防护罩以防止杂物和人员误入机器内部。
3.1.3 加装防滚器以防止皮带偏移或翻转。
3.2 电气安装3.2.1 安装好电气控制柜并接通电源时,应遵守相关安全操作规程,并由专业电气人员进行操作。
3.2.2 安装完毕后,应进行电气试验,确保所有接线正确无误。
4. 安全检查在安装完成之后,进行以下安全检查以确保系统安全可靠:4.1 机械部分4.1.1 检查皮带的张紧状态,确保皮带紧固可靠,无松动现象。
4.1.2 检查所有传动部件的润滑情况,必要时进行补充或更换润滑剂。
4.1.3 检查安全防护装置的完好性,如防护罩、安全开关等。
4.2 电气部分4.2.1 对整个电气系统进行功能性测试,确保各个电气元件正常工作。
4.2.2 检查并测试所有安全开关和紧急停机装置的可靠性。
5. 附件本所涉及的附件如下:附件1:皮带机安全操作规程模板附件2:皮带机安装图纸附件3:皮带机安装验收记录表6. 法律名词及注释本所涉及的法律名词及注释如下:1. 安全距离:指皮带机安装位置与周围设备、建筑物等之间保持的安全距离,以防止意外事故的发生。
煤矿皮带输送机安装安全技术措施简介煤矿皮带输送机是现代煤矿中最常见的物料输送装置,具有高效、经济、可靠的特点。
但是,在安装过程中,由于它的巨大长度、大型设备、复杂施工等特点,也存在着一定的安全隐患。
本文将从安全方面介绍煤矿皮带输送机的安装技术措施,旨在保障施工的安全、可靠性和高效性。
安装前的准备在进行煤矿皮带输送机的安装之前,需要进行充分的准备工作,包括制定详细的施工方案、购买相应的施工材料、制定工作人员的安全培训计划等。
具体准备工作如下:制订施工方案制定详细的施工方案是保障施工过程中安全的重要措施。
其中需明确以下内容:•施工过程中的具体工序;•施工过程中需要用到的设备和材料;•施工过程中的质量要求;•施工过程中的安全要求。
购买设备和材料在进行煤矿皮带输送机的安装之前,需要购买相应的设备和材料,如:•凿岩机、起重机、吊篮、扒车等设备;•钢板、钢管、螺栓、防滑垫等材料;•安全帽、安全鞋、安全带等防护用品。
人员安全培训计划在施工前,应对参与施工的人员进行安全培训,包括:•安全操作规程;•安全操作所需使用的设备和工具的使用方法;•预防事故的方法和应急措施;•安全意识和责任。
安装中的安全技术措施安全地基在进行煤矿皮带输送机的安装之前,需进行地基的处理,并按要求建设基础,如:•清理坑道内的灰渣和杂料;•在地基中加入适量矿渣和粉煤灰作为填充材料,提高地基的密度;•进行地基的排水和加固。
安全固定在进行煤矿皮带输送机的安装过程中,需进行安全固定,确保输送机的稳定和安全。
一般有以下措施:•采用螺栓连接、钢绞线连接等方式来固定输送机的各部分;•钻孔加固和硬化地面,增加基础的稳定性;•采取各种手段加固设备的连接点和对重点。
安全施工在进行煤矿皮带输送机的安装时,需注意以下方面的安全施工:•严格按照操作规程操作,不得擅自更改或省略环节;•防止操作人员下落物和碰撞,使用防护网和安全带等防护用品;•各部件之间配合紧密、安全可靠,不得影响施工质量。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改皮带机安装安全技术措施(最新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes皮带机安装安全技术措施(最新版)1.概况2.施工准备2.1技术准备开工前对技术人员、管理人员及施工人员做好技术交底,填写开工报告。
具体包括:2.1.1组织专业技术人员进行图纸自审,会同建设单位、设计单位等进行图纸会审和设计交底;2.1.2组织施工人员学习有关技术标准、阅读图纸及相关资料,掌握有关技术要领;2.1.3编制施工措施,并组织施工人员进行贯彻学习,掌握施工要领;2.1.4核对安装工程与矿建及其它机电工程有关技术参数;2.1.5按施工需要备齐各种施工设备、工具和材料;2.1.6填写开工报告。
2.2施工现场准备由于施工现场的特殊性,皮带机施工前必须做好如下准备工作:2.2.1清理巷道内所有杂物。
2.2.2在关键位置打上栅栏,以防止施工人员被上行和下行矿车碰到,保护施工人员的安全。
2.2.3所有应该架高的电缆和管路应该架高,这一方面为皮带机施工扫清防碍,另一方面为以后管线的维护创造条件。
2.3设备、材料落实皮带机施工前,做好施工用的设备、工具、材料的准备工作,完成对施工设备、机具、材料的检验、计量、检测器具和试验仪器的校验。
这些准备工件是做好安装工程的前提,任何一项准备不当,供应脱节,都会造成停工待料,影响工期。
3施工方案在施工安排上,分两条线,即机械部分安装和电气设备及电控设施安装两条线。
施工时,以机械部分施工为主线,因为机械部分小件多,量大,占用时间长,是皮带机施工的关键。
皮带机安装安全技术措施摘要:皮带机被广泛应用于煤矿、矿山、港口、建筑等行业,起到了运输和输送物料的重要作用。
然而,由于使用不当或缺乏安全措施,皮带机安装过程中存在一定的安全隐患。
为了保障工人的安全和提高工作效率,本文将介绍皮带机安装过程中需要遵循的安全技术措施。
一、施工前的准备工作1. 安全教育培训:施工前必须对所有从业人员进行安全教育培训,包括了解皮带机的结构和工作原理,掌握安全操作流程和应急措施。
2. 施工计划编制:制定详细的施工计划,明确施工步骤和工作流程,分配具体的任务和责任。
二、设备的安装与调试1. 选用合适的起重设备:根据皮带机的类型和尺寸,选用符合规范要求的起重设备,确保能够安全且有效地进行吊装操作。
2. 确保场地安全:对施工现场进行检查,并清理可能影响施工安全的障碍物和垃圾,同时确保场地平整稳定。
3. 定位和标定:按照设备安装图纸要求将皮带机定位至正确位置,并通过水平仪和测量工具进行标定,避免因不正确的位置和角度导致的设备故障。
三、电气设备安全1. 电气设备检查:在安装前,需检查电气设备的接线情况和绝缘性能,确保设备的电气系统达到安全要求。
2. 接地保护:对皮带机的电气设备进行正确的接地,以减少电气设备绝缘故障引发的电击风险。
3. 保护装置安装:安装完毕后,对电气设备中的保护装置进行检查和调试,确保其正常工作和及时报警。
四、安装人员的安全防护1. 佩戴个人防护装备:安装人员必须佩戴符合要求的个人防护装备,包括安全帽、防护鞋、口罩等,以防止因意外事故造成人员伤害。
2. 安全操作规范:安装人员应按照操作规范进行工作,禁止在皮带机运行时擅自接触设备,严禁站在活动部件下方操作、维修或清洁设备。
3. 应急预案:安装过程中应建立完善的应急预案,清晰指定各类事故的处理措施,确保在发生意外情况时能够及时采取正确的应对措施。
结论:皮带机的安装安全至关重要,只有严格遵守安全技术措施,确保施工过程中的安全,才能有效提高工作效率。
煤矿皮带机安装安全技术措施随着科技的不断进步,煤矿皮带机已经成为了煤矿生产中不可或缺的重要设备。
皮带机的安装及使用对于煤矿生产的持续性具有重大的意义。
在安装和操作过程中,需要采取严密的安全技术措施,以确保工人生命财产安全,保证煤矿生产的稳定性。
本文将从以下几个方面阐述煤矿皮带机的安装安全技术措施。
安装前的准备工作安全培训在煤矿皮带机安装前,工人必须经过相关的安全培训,并具备相应的操作证书。
要求工人深耕安全生产知识,提高安全意识和安全技能。
培训内容应该包括:煤矿皮带机设备和工艺原理、安全操作标准、设备使用注意事项、皮带机日常维修和保养等方面。
风险评估在安装前,需要对皮带机的整个安装环境进行风险评估,确定潜在的危险源并采取相应的安全措施来规避安全风险。
风险评估应该包括评估环境是否符合设备使用的要求,评估皮带机的运输、卸载、搬运和安装等每一个步骤中的危险性,并制定相应的应急预案。
工作现场管理在皮带机的安装现场,需要进行工作现场管理,设置专人负责现场管理,确保施工安全。
工作现场管理应该包括工人的交通路线、材料和设备的堆放位置、随时保持清洁和整齐以及防止工人误入危险区等措施。
同时,通知现场人员遵守安全操作、穿着规范工作服、避免使用手机等有助于消除安全隐患的要求。
安装中的安全技术措施操作规程在煤矿皮带机的安装过程中,需要遵守一定的操作规程。
严格执行相关的操作规章制度,确保设备安装的安全。
在整个安装过程中,按照工艺要求进行交接班及相应的交班记录并保留备查。
工具和设备的使用在安装过程中,需要使用一些特定的工具和设备。
必须严格执行使用工具和设备的规范,在使用前进行详细的检查和维修,并对其进行正确的操作和使用。
同时,要注意保持工具和设备的清洁和整洁,防止工具产生划痕、开裂和其他损坏。
周期性维护为了确保煤矿皮带机得到稳定的运行,需要经常进行设备的定期检测和维护。
定期检测应该包括皮带机的各个部位,例如在皮带机安装过程中需要重点关注传动部分的调试和母线电压等内容。
煤矿井下安装皮带输送机安全技术措施及注意事项1. 引言煤矿井下使用的皮带输送机是一种常见的运输设备,广泛应用于煤矿等工业领域。
由于井下作业环境的复杂性和安全风险的存在,必须采取有效的安全技术措施来确保皮带输送机的安全运行。
本文将介绍煤矿井下安装皮带输送机的安全技术措施及注意事项,以帮助相关工作人员提高安全意识,并预防事故的发生。
2. 安全技术措施2.1 设备选型与安装在煤矿井下安装皮带输送机时,应选择符合国家标准并具有安全认证的设备。
设备的选型应考虑矿井的工作条件和运输需求,确保设备的质量和性能能够满足实际使用要求。
安装皮带输送机时,需要根据矿井的实际情况进行合理布置,确保设备的安装稳固可靠。
同时,需要注意设备与周围环境的安全距离,避免与其他设备或工作人员发生碰撞。
2.2 电气系统安全皮带输送机的电气系统安全是井下安装过程中需要重点考虑的一环。
首先,电气系统的布线应符合相关标准,电缆要使用阻燃材料,并设有过载保护装置,以避免因电气故障导致火灾或电击事故。
另外,电气设备应定期进行维护和检修,在使用之前需要进行安全绝缘和接地测试,确保设备的绝缘性能良好。
并且,需要设置可靠的漏电保护装置,及时发现并隔离漏电故障,确保工作人员的人身安全。
2.3 系统运行监控与维护为了确保皮带输送机的安全运行,应建立健全的系统运行监控与维护机制。
监控系统应能实时监测设备运行状态、电气参数和温度等数据,并及时报警和记录异常情况。
同时,需要对系统进行定期的维护和检修,保证设备的正常运行。
重要的是,应进行定期的设备巡检,包括对轴承、皮带、传动装置等关键部件的检查,确保设备处于良好的工作状态。
对于发现的异常情况,要及时采取措施处理,防止可能的故障发生。
2.4 防护设施和操作规程为了预防事故的发生,煤矿井下安装的皮带输送机应配置相应的防护设施,并制定相关的操作规程。
操作规程应明确工作人员的责任和权限,规定操作流程和注意事项,确保工作人员在操作过程中能够遵守安全规定,减少事故的风险。
编订:__________________单位:__________________时间:__________________煤矿皮带机安装安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-5037-31 煤矿皮带机安装安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、概况:阿贵联办煤矿主井斜坡安装皮带机2部,经矿领导现场会决定,由本矿组织相关工程技术人员负责安装主井的皮带机和机电设备,为确保安装期间的人身安全及机电设备的完好,现编制安全技术措施如下:二、工作内容:1、主井安装皮带机2部;2、地面煤炭转载皮带机1部;3、北翼集中运输巷安装两部;三、一般安全技术措施1、所有入井人员必须携带矿灯、戴安全帽、穿胶靴,严禁携带烟草和点火物品,严禁穿化纤衣服,入井前严禁喝酒。
2、井下行走时严格按规定的路线行走,严格遵守劳动纪律,电工井下作业时必须一人操作,一人监护,严禁任何人单独行动。
3、井下出空车时必须指定专人负责,确保提升运输过程中的安全及空车的完好。
4、所有特殊工种必须持有效证件上岗,并严格执行各自的操作规程。
5、每班必须由管理人员跟班在现场,负责抓好本班的安全工作及工作任务的完成,协调好班与班之间的工作。
6、每班必须由安全员负责跟班,安全员要履行自己的职责,及时发现和处理各种隐患,遇有特殊情况及时汇报,必要时有权停止作业,撤离人员。
7、停放在巷道内的一切车辆,每车必须有堰稳车措施,不得自行或受外力触碰后滑移。
8、所有施工人员应站在视野开旷、无障碍物、无危及人身安全的地点进行施工。
9、装卸车区域应选在平巷段,斜巷时特殊情况要有堰稳车措施。
10、在两设备搭接处施工时,相邻两设备电气控制开关均需停电闭锁,施工期间不得开启运行。
11、使用连接环连接时,必须用标准螺栓,且带满帽拧紧。
12、铺皮带时,人员严禁站在机体的上、下方和机头正前方,要站在安全的地点。
13、同一斜坡内,严禁平行作业。
15、本措施必须传达到所有参加施工的人员,并做到学习后人人签名,不签名者,不准参加施工,否则按“三违”论处。
四、电气管理:1、电工在拆、搭火的过程中,必须携带和使用普通型瓦斯便携仪,作业前悬挂在施工地点的上方且必须在瓦斯浓度小于1%的情况下使用,并实时监测施工地点的瓦斯浓度。
2、设备周围20m范围内瓦斯浓度超过1%的地方,严禁电气拆、搭火,严禁打开各类开关。
3、每台设备在搭火前或处理事故时,必须先停掉上级的馈电开关,加机械闭锁,挂停电牌,且留专人看守,再用同电源电压相符合的测电笔对本设备电源侧验电。
确定无电后对地放电,然后再搭火。
4、每台设备在搭火过程中,必须严格电器设备的质量标准,零部件要齐全,无失爆现象,设备合格率必须达到95%以上。
5、搭火后,必须对所有设备全面检查,然后再送电,要严格执行“谁停电、谁送电”的原则。
6、设备安装后要台台上架,电缆吊挂要整齐,并且要符合要求,严禁电缆落地。
7、严禁带电搬迁、检修电气设备,严禁用机械拖、拽电器设备和电缆、电线。
8、各种电气设备必须有防爆证、完好证和标志牌,开关的整定值要与实际相符合,整定应合理,各种保护应灵敏、可靠,严禁甩掉保护。
9、电气设备在搭火过程中,应按以下操作规程执行:①电工严禁单独作业,要一人操作,一人监护;②测电笔在验电前必须检查是否完好,严禁使用不完好、不符合要求的电笔;③电缆接头严禁鸡爪子、羊尾巴、明接头及破口。
④严禁带电作业。
⑤严禁约时送电,或电话联系送电。
10、在检修、运输和移动机电设备前,要注意观察工作地点周围环境和顶板支护情况,保证人身和设备安全,严禁空顶作业。
需要用棚梁起吊或用戗柱棚腿拉移设备时,应检查和加固支架,防止倒棚伤人和损坏设备。
11、安装与拆卸设备时应注意下列事项:①设备的安装与电缆敷设应在顶板无淋水和底板无积水的地方,不应妨碍人员通行,距轨道和钢丝绳应有足够的距离,并符合规程规定。
②橡套电缆之间的直接连接,必须采用冷压、冷补工艺。
其他电缆的连接按有关规程规定执行。
③用人力敷设电缆时,应将电缆顺直,在巷道拐弯处不能过紧,人员应在电缆外侧搬运。
④搬运电气设备时,要绑扎牢固,禁止超宽超高。
要听从负责人指挥,防止碰人和损坏设备。
12、对使用中的防爆电气设备的防爆性能,每月至少检查一次,每天检查一次设备外部。
检查防爆面时不得损伤或沾污防爆面,检修完毕后必须涂上凡士林,以防止防爆面锈蚀。
13、采区维修设备需要拆检打开机盖时要有防护措施,防止煤矸掉入机器内部。
拆卸的零件,要存放在干净的地方。
14、拆装机器应使用合格的工具或专用工具,按照一般修理电钳工的要求进行,不得硬拆硬装以保证机器性能和人身安全。
15、电气设备拆开后,应把拆下的零件和线头记清号码,以免装配时混乱和因接线错误而发生事故。
16、在检修开关时,不准任意改动原设备上的端子位序和标记,在检修有电气联锁的开关时,必须切断被联锁开关中的隔离开关,实行机械闭锁。
装盖前必须检查防爆腔内有无遗留的线头、零部件、工具、材料等。
17、开关停电时,要记清开关把手的方向,以防所控制设备倒转。
18、各种电气和机械保护装置必须定期检查维修,电气试验及电缆摇测工作,并按《煤矿安全规程》及有关规定要求进行调整、整定,不准擅自甩掉不用。
不能任意改动。
用于检测高压屏蔽电缆监视性能的急停按钮应每天试验一次。
20、井下供电系统发生故障后,必须查明原因,找出故障并排除故障后方可送电。
禁止强行送电或用强送电的方法查找故障。
21、发生电气设备和电缆着火时,必须及时切断就近电源,使用灭火器材(如灭火器和砂子)灭火、不准用水灭火,并及时向调度室汇报。
22、发生人身触电事故时,必须立即切断电源或使触电者迅速脱离带电体,然后就地进行人工呼吸,同时向调度室汇报。
触电者未完全恢复,医生未到达之前不得中断抢救。
24、操作高压电气设备时,必须戴绝缘手套,穿绝缘靴或站在绝缘台上。
25、使用连接环连接时,连接环要使用标准螺栓,并带满帽拧紧26、分批次单项工程施工时,均要对施工项目的相关措施内容进行传达、学习和签字。
五、运输中的技术措施㈠地面运输1、地面各设备装车后,运输前首先检查所有件车的封车情况,不合格的重封。
2、用铲车往主井运输设备时,铲车司机必须持证上岗,并遵守本工种《安全技术操作规程》的有关规定,不准使用不合格的销子和绳头,运输时要时刻注意前方,要保持道路畅通,确保安全运输。
3、绞车司机,必须经过专门培训,业务熟练,持证上岗。
4、主井单车下件时,必须使用好单车阻车器,并在车的两端各打一个“十字木垛”将件车稳住。
5、主井下大件的具体要求:1) 下大件之前机电工要派专人认真检查绞车各部、钢丝绳的所有部件,各种保护、安全设施确保完好合格、正常使用。
2) 施工期间距井口10m范围内严禁非工作人员入内。
3) 所有施工人员必须配带安全帽。
㈡井下运输及斜巷运输1、沿途运输中所使用的道岔,必须是标准道岔,轨道扣件必须齐全,接头间隙不得超过规定,轨道质量必须符合《煤矿安全规程》的有关规定。
①扣件必须齐全、牢固并与轨型相符。
轨道接头的间隙不得大于5mm,高低和左右错差不得大于2mm。
②直线段2条钢轨顶面的高低差,以及曲丝段外轨按设计加高后与内轨顶面的高低偏差,都不得大于5mm。
③直线段和加宽后的曲线段轨距上偏差为+5mm,下偏差为?mm。
④在曲线段内应设置轨距拉杆。
⑤轨枕的规格及数量应符合标准要求,间距偏差不得超过50mm。
道碴的粒度及铺设厚度符合标准要求,轨枕下应捣实。
对道床应经常清理,应无杂物、无浮煤、无积水。
⑥同一线路必须使用同一型号钢轨。
道岔的钢轨型号,不得低于线路的钢轨型号。
矿井轨道使用期间应加强维护,定期检修。
2、运输中所使用的车销子、卸扣、钢丝绳连结环,必须经过试验合格后方可使用。
3、绞车在运输过程中,绳道内严禁有人工作停留。
4、斜巷的安全设施必须齐全、可靠,必须保证一坡三挡,所有的安全设施必须正常使用5、斜巷运输严格执行“行车不行人,行人不行车”的制度,严禁蹬勾跳车。
6、斜巷运输严格执行关于斜巷运输的有关规定,并执行专人开车、专人信号、专人把钩、专人搡车,不准兼职。
7、斜巷运输时,上、下把钩工负责检查每钩提升车数,提升总重量不得超过规定数值,并负责检查连封车情况,采取措施确保保险绳在运输途中不掉落,发现问题及时汇报整改;确认安全可靠后发出开车信号,把钩工目送车辆经过,发现异常问题及时发出停车信号,待车辆停稳后再进行处理。
8、斜巷因临时停电时,绞车司机必须刹紧闸把,上把钩工及时与下把钩工联系,做好件车安全工作后,司机对绞车施闸缓慢将件车松至下把钩平巷。
9、提升运输过程中,如需停车处理故障时,司机不得擅自离开司机座,并刹紧闸把。
10、严禁用绞车直接牵拉空钩头,严禁用绞车绳捆绑件车及零部件。
11、绞车的启动和停止,必须使用远方操作按钮。
12、绞车提升或松车时,上、下山巷道内及车场的人员必须躲入安全峒内,下车场严禁有人行走或停留。
13、提、松车时,严禁绞车绳排列不紧,工作时绞车不得跑偏或爬垛子。
14、在运输过程中,提升或松车不到位时,在有坡度的巷道内,停放车辆时必须在下方打十字木垛。
15、绞车在使用前必须作全面检查,严格执行绞车的“六不开”制度,即:钢丝绳打结,信号不清,断丝超限,钢丝绳缠绕排列不整齐,超挂车,安全设施不齐全;绞车不完好和没有使用许可证,绞车司机严禁开车。
16、处理斜巷掉道矿车,必须遵守下列规定:①在斜巷件车和空车掉道时,必须首先将绞车闸把刹紧。
②由上把钩工到车辆的上方,观察和了解现场情况,下把钩工负责禁止行人通过。
③先抬一头上道,后抬另一头复位。
④用铁轨撬杆使车复位时,应注意自身及他人的安全。
⑤件车上道时,不允许摘掉钩头和保险绳,件车的倾斜侧、两车之间、滑移方向、起吊棚的下方、件车的下方、钢丝绳的受力侧以及危及安全的地方,不得有人。
⑥较重件在斜巷掉道,人工无法使车复位时,必须扶设专用起吊棚,该棚必须有防倒棚装置和措施,岩石锚喷巷道可以打起吊眼,其深度不得小于800mm,用专用生根撬将一头带有千斤坠的绳头楔紧在起吊孔内,起吊用的千不拉的吨位,必须大于件重。
⑦严禁用绞车牵引强行上道。
