煤矿皮带机安装与调试的安全技术措施方案
- 格式:doc
- 大小:91.50 KB
- 文档页数:35
主井皮带安装施工安全技术措施一.概述根据平安煤业主提升运输需要,在主井安装一部dtl80/60/2*185型钢丝绳芯胶带输送机。
安装长度540米,以满足矿井生产运输需要,为确保皮带铺设施工安全顺利地进行,特编制本安全措施。
二.主要技术参数:皮带宽度:800mm;皮带单重:26kg/m;整条皮带铺设钢丝绳芯胶带1100米,在机头房地面进行皮带接头硫化处理。
三.施工前的准备1.准备井下安装皮带机使用的起吊装置及附属材料、检验完好以备待用。
2.新皮带地面吊运至施工现场,皮带厂家、皮带机厂家、皮带电控厂家来技术人员指导,皮带厂家使用专用皮带硫化机做好接头。
3.检查皮带机头驱动装置及减速箱,并且注好机械油,同时调试皮带机电控设备,使皮带机驱动装置运转正常。
4、检查好原主井绞车信号系统,改装为皮带机开机信号系统,并在机头房操作室安装声光信号,便于井上、井下联络。
5、准备各种通用工具、起吊用具等安装使用的工具、配件、螺栓等运至施工现场。
6、施工方式:首先硫化皮带机下胶带,下胶带硫化3根,大约600米,延皮带机架底托辊放置,并下放至皮带尾尾滚处,使用原先主井绞车钢丝绳拴住皮带头,往上牵引(延上槽型托辊)至机头四.皮带机安装技术要求1.各滚筒中心线与胶带机中心线的垂直度公差不得大于1/1000。
2.传动滚筒中心线与减速器输出轴中心线的同轴度公差不得大于0.1mm。
3.驱动装置的各滚筒中心线与胶带机中心线对称度不得大于2/1000。
4.所有机架在安装时应保证在斜度上和水平上平直。
5.胶带与托辊要接触良好,转动灵活。
6.机架中心线与输送机纵向中心线对称度不得超过3/1000。
7.输送机各机架的中心线沿输送机中心线方向直线度不得大于1mm。
8.所有紧固件必须拧紧,不得有任何松动现象。
9.清扫器刮板面应与胶带接触长度不小于带宽的85%。
10.从头部算起每隔100米上托辊设置一组上调心托辊组,每隔60米下托辊设置一组下调心托辊组。
皮带机安装安装安全技术措施一、概况:根据矿接续生产安排,将112201 运输顺槽带式输送机拆除后安装在112202 运输顺槽。
为确保安装期间安全生产,特编制本安装施工安全技术措施。
二、安装时间:2016.9.20-2016.9.30三、安装地点:112202 运输顺槽四、施工组织:施工负责人:孙强、王士伦技术负责人:薛永恒、李国辉安全负责人:王军、杨领军现场负责人:奚存国现场安装工:18 人安装作业分2个班流水作业,下午班8 人负责拆除及运输,早班10人负责112202 运输顺槽的安装。
五、设备型号及结构:胶带输送机型号为DSJ120型伸缩带式输送机,分为固定部分和非固定部分二大部分。
固定部分由机头传动装置、贮带装置、张紧装置、收放胶带装置等组成;非固定部分由无螺栓连接的快速拆装支架、机尾等组成。
六、准备工作1、所有参加设备安装人员必须熟悉所拆设备的结构、性能、技术参数。
2、拆除时认真检查皮带机各部件及零件是否完好,部件是否完整齐全,并观察各部件外观有无裂纹、变形、磨损等情况。
螺丝、销必须编号,特殊管理与运输。
3、施工用的工器具及工程车辆必须准备齐全、完好。
4、安装前将皮带中心线标定出来(或巷中到皮带中心的距离),要求每50m 给一个点。
5、安装前将安装地点底板污水排出、淤泥清理,然后用石子基本修垫平整,机头架、机尾架要安装在密实平整的混凝土上。
6、运输顺槽巷道片帮及时敲落处理。
七、设备运输1、井下现场安装所需备件要分类、分部进行清点,运输安装前用专门包装专车运输至安装地点,井下专人看管,避免丢失。
2、装车时,严禁车辆超高、超宽或偏载,并用手动葫芦配合钢丝绳在车辆的前部、中部和后部各至少捆绑两道封车,绑扎必须牢固、可靠。
3、对在运输过程中,可能碰撞的手柄、把手、接线嘴等设备关键部件,要加以可靠保护。
5、皮带机散件(如中间架、托辊等)采轻卡、三改四运输,大件(如滚筒、减速机、电机、机架、胶带等)采用10T 叉车运输。

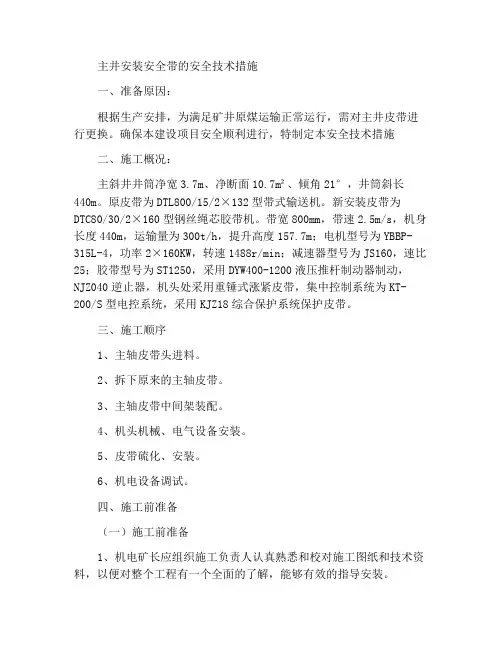

主井安装安全带的安全技术措施一、准备原因:根据生产安排,为满足矿井原煤运输正常运行,需对主井皮带进行更换。
确保本建设项目安全顺利进行,特制定本安全技术措施二、施工概况:主斜井井筒净宽3.7m、净断面10.7m²、倾角21°,井筒斜长440m。
原皮带为DTL800/15/2×132型带式输送机。
新安装皮带为DTC80/30/2×160型钢丝绳芯胶带机。
带宽800mm,带速2.5m/s,机身长度440m,运输量为300t/h,提升高度157.7m;电机型号为YBBP-315L-4,功率2×160KW,转速1488r/min;减速器型号为JS160,速比25;胶带型号为ST1250,采用DYW400-1200液压推杆制动器制动,NJZ040逆止器,机头处采用重锤式涨紧皮带,集中控制系统为KT-200/S型电控系统,采用KJZ18综合保护系统保护皮带。
三、施工顺序1、主轴皮带头进料。
2、拆下原来的主轴皮带。
3、主轴皮带中间架装配。
4、机头机械、电气设备安装。
5、皮带硫化、安装。
6、机电设备调试。
四、施工前准备(一)施工前准备1、机电矿长应组织施工负责人认真熟悉和校对施工图纸和技术资料,以便对整个工程有一个全面的了解,能够有效的指导安装。
2、在施工前,为施工队执行项目内容、质量检验标准、施工工艺、安全技术及规范,随机技术文件进行学习,以保证施工质量。
3、由供货厂家、生产厂家、施工单位依据图纸、合同、技术协议等检查验收设备、配件和材料的数量是否一致,质量是否可靠。
4、准备好安装所用的工具、仪器、仪表,执行安装所用的所有材料。
(二)测量挂线:1、地勘部门根据主井标出巷道中心线,在机房内标出设备驱动中心线。
2、地质调查部门在主井内标出水平腰线。
(三)拆除主轴的原皮带输送机1、施工顺序:1)、拆除胶带、启动皮带机并倒出皮带2)、托辊、货架并运至指定地点3)、拆下钢丝绳4)、拆下头部和尾部5)、删除材料、设备2、施工前注意事项:1)、施工人员要集中精力、密切配合、相互照应、听从施工负责人统一指挥。
山东富安煤炭有限公司关于16203皮带安装的安全技术措施编号: JY 20090518施工单位 : 机电科施工负责人 :编制人 :批准人 :编制日期 : 2009年05月18日执行日期 : 2009年05月日公司领导审批意见:16203皮带安装安全技术规程一、概述:16201采面已近结束,为确保生产接续,根据公司安排机电科决定近期对16203运输皮带进行安装。
该巷道全长380米,准备安装一部SDP650型钢丝绳吊挂皮带输送机,配臵30KW电机一台。
另外需要安装一部从16203至162主上山皮带之间的辅助皮带机,巷道长200米,准备安装一部SDP650型钢丝绳吊挂皮带输送机,配臵30KW电机一台。
二、劳动组织为确保进度及安全,机电科成立16203皮带安装领导小组,负责日常材料运输安全及安装期间安全和安装规范:组长:刘思东副组长:潘清友技术负责:王超安全负责:潘清友成员:李清柱、高永刚、潘夫生等机电大班人员三:安装准备:1、联系通防科、技术科、安全科等人员对安装巷道进行现场观察以确保通风及安全,确保巷道符合安装要求。
2、由掘进工区负责对安装巷道顶、帮的危岩、悬矸、悬煤进行全面细致的清找,以确保运输和安装安全。
3、巷道有积水时,应先排除积水,以利于行人和运输。
4、在掘进对巷道进行清找后,机电科再抽调人员对巷道折帮和冒落矸石按安装需要进行垒砌、清理。
5、准备安装现场符合运输安装条件后,机电科组织人员对所需物料进行运输摆放,准备安装。
四、安装程序1、巷道符合安装条件后,先在非行人侧敷设一路50mm2低压电缆500m及1.5mm2信号电缆500m及组合铃4个,BKD馈电,QBZ-120各开关二台,4KVA信号综保一台。
2、由技术科对安装巷道中线进行找中,以便于机头定位和打基础。
3、由技术科、采煤工区、机电科工程技术人员现场对机头、机尾进行定位。
4、由掘进工区对机头基础进行打眼,对机尾生根进行打眼。
5、机电安装:(1)机械安装确定中心线-----基础-----钢丝绳吊挂装臵-----机头定位-----机尾定位-----张紧钢丝绳-----上托架----下拖轮--皮带----皮带合龙门------调试运行。
随着我国经济的快速发展,皮带运输机在矿山、建筑、煤炭、化工等行业得到了广泛应用。
为提高生产效率,降低人工成本,确保安全生产,本文针对皮带运输机的安装施工,制定以下方案。
二、施工准备1. 技术准备(1)熟悉皮带运输机的设计、结构、性能及安装工艺。
(2)查阅相关技术规范、标准,确保施工符合国家及行业标准。
(3)编制详细的施工方案,明确施工步骤、质量要求、安全措施等。
2. 材料准备(1)皮带运输机本体及配件。
(2)安装工具及设备,如扳手、撬棍、手拉葫芦、起吊链条等。
(3)辅助材料,如锚杆、锚固剂、膨胀螺丝等。
3. 人员准备(1)成立施工队伍,明确各岗位人员职责。
(2)组织施工人员进行技术培训,确保熟练掌握施工技能。
(3)加强施工人员的安全教育,提高安全意识。
三、施工步骤1. 施工场地准备(1)清理施工场地,确保场地平整、无杂物。
(2)根据设计图纸,测量并标出皮带运输机的中心线。
2. 皮带运输机本体安装(1)将皮带运输机本体吊装至安装位置。
(2)调整皮带运输机机架,确保其水平、垂直度符合要求。
(3)安装皮带、滚筒、驱动装置等部件。
3. 辅助设备安装(1)安装托辊、张紧装置等辅助设备。
(2)检查各部件的连接是否牢固,确保运行平稳。
4. 调试与试运行(1)检查皮带运输机的运行情况,确保各部件运行正常。
(2)调整皮带张紧度、滚筒间隙等参数,确保皮带运输机运行平稳。
(3)进行试运行,检查皮带运输机的运行状态,确保符合设计要求。
四、质量要求1. 皮带运输机安装位置准确,水平、垂直度符合设计要求。
2. 各部件连接牢固,无松动现象。
3. 皮带运输机运行平稳,无异常噪音。
4. 辅助设备安装齐全,运行正常。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 高处作业时,必须使用安全防护设施。
3. 吊装作业时,必须严格按照操作规程进行,确保安全。
4. 定期检查设备,发现问题及时处理。
5. 加强施工现场的安全管理,防止安全事故发生。
煤矿皮带输送机安装安全技术措施(可以直接使用,可编辑实用优秀文档,欢迎下载)C3探煤巷运输设备安装技术方案一、工程概况煤矿为加强安全生产机械化强度,提高工作效率,减少工人劳动强度,及满足下一步生产布局的调整需求;经矿委会研究决定在C3探煤巷内安设一部皮带机,利用原专用回风上山布置临时机电硐室用于安设皮带机配套的电气设备。
C3探煤巷上山已安装一部刮板机,与现安装的皮带机搭接形成转载,形成联合运转。
为保证皮带机、刮板机安装施工安全和施工质量特制定本方案。
二、安装时间:2021年12月12日——12月13 日三、安装地点:C3探煤巷四、施工组织:为保证施工顺利进行,特成立施工现场领导小组,具体分工如下:组长:李文忠技术总负责人:卢长猛副组长:杨昌学李文思赵作田孙业华孙中连成员:冯晨、羿言成、刘静会、张显忠、赵春光、宋鸿飞熊福科、邓安全、何元明以及当班施工班组长、瓦检员。
组长全面负责现场施工期间的组织协调领导管理工作,负责施工期间所需的人、财、物的组织调配,同时,深入现场,指导和督促各安全措施的落实情况,保证施工工作安全正常进行,对整个安全工作全面负责。
技术总负责人负责施工作期间技术方案、安全技术措施编制工作,组织施工期间从业人员的教育培训工作,并深入现场,指导安全技术工作,确保施工方案和措施落实到实处。
各副组长负责组织安排现场施工,监督施工技术,负责各施工环节的安全措施,为现场施工安全负责人。
各小组成员在组长的领导下认真履行职责,深入现场,对当班的安全施工负责。
现场施工的专职安全员为:熊福科、邓安全、何元明现场施工专职瓦检员为:姚大志、杨康、陈龙友五、施工前的准备工作1、组织有关安装人员熟悉施工现场,根据具体情况制定出切实可行的施工方案,然后编写施工安全技术措施,并组织施工人员学习。
2、对施工地点提前进行清理,对机头位置、机尾位置的顶、帮进行加固,处理不安全因素。
3 、按照安装图纸,熟悉设备结构、组成,并在地面进行预安装。
皮带输送机安装的安全技术措施和支撑装置在安装托辊和支撑装置时,要确保托辊的轴线与带式输送机的中心线垂直,并且托辊之间的间距均匀,不得超过带式输送机的规定范围。
支撑装置的安装要牢固,不得出现松动现象,以免影响输送机的正常运行。
4)安装带式输送机的输送带在安装带式输送机的输送带时,必须注意输送带的张紧度,应使输送带在运行时不会产生跳动和偏移。
同时,输送带的接头要牢固可靠,不得出现松动和断裂现象,以免影响输送机的正常运行。
八、安全措施:1、在设备下井前,必须进行安全技术交底,并确定各人员的职责和安全防护措施。
2、设备下井前,必须先进行安全检查,确保设备符合安全要求,消除安全隐患。
3、在设备拆卸、搬运和安装过程中,必须采取相应的安全措施,防止人员和设备受到伤害。
4、在设备安装完成后,必须进行设备的安全调试,确保设备安全可靠,符合要求。
5、在设备运行过程中,必须进行定期检查和维护,及时消除故障和隐患,确保设备安全运行。
___的工作面机运巷带式输送机的安装是一项复杂的工程,需要严格遵守安全技术措施。
在施工前,必须做好充分的准备工作,包括确定中心线、消除坡度突变和底板积水等。
在安装过程中,必须按照一定的顺序进行,包括安装机架、驱动装置、托辊和支撑装置、输送带等。
同时,必须采取相应的安全措施,确保设备安全可靠。
在设备运行过程中,还需要进行定期检查和维护,及时消除故障和隐患,以确保设备安全运行。
在安装机架、传动装置和拉紧装置后,需要安装上下托辊的托辊架,以使输送带具有缓慢变向的弯弧。
在弯转段,托辊架间距应为正常托辊架间距的1/2至1/3.安装托辊后,应确保其回转灵活轻快。
为了确保输送带始终在托辊和滚筒的中心线上运行,安装托辊、机架和滚筒时必须满足以下要求:所有托辊必须排成行、互相平行,并保持横向水平;所有滚筒也必须排成行、互相平行;支承结构架必须呈直线,而且保持横向水平。
安装驱动滚筒及托辊架后,应对输送机的中心线和水平进行最后的调整,然后将机架固定在基础或楼板上。
1106上顺槽安装皮带输送机安全技术措施根据矿井工作安排,为满足采区接续生产需要,决定在1106上顺槽安装一台皮带机。
为确保安装期间人员及设备的安全,特制定如下安装安全技术措施,望掘进队认真贯彻执行:一、运输、安装、起吊安全技术措施1、装车时,严禁车辆超高、超宽或偏载,并中间捆绑固定必须牢固、可靠。
2、在运输过程中,绞车运行范围内严禁有人;且在运输联巷口处安排专人设置警戒,绞车作业时严禁人员进入。
3、使用绞车运输前,由带班副队长负责检查钢丝绳完好情况,如有断丝,磨损超限,严重打折等现象的钢丝绳禁止使用,及时更换。
4、绞车停机时,绞车司机必须把开关手把打到零位。
5、运送物料发出开车信号时前,带班副队长必须检查装载物料无超高、超宽、偏载严重现象,确认无有翻车危险时,方可发信号。
6、人工搬运设备部件时,做好自保互保工作。
杜绝碰手碰脚现象发生,确保安全运输。
7、两人或两人以上抬设备时要两脚必须走稳,严防蹬空。
8、起吊设备大件必须选择在顶板完好的地点搭设专用锚杆进行起吊,起吊装置应悬吊牢固,使用可靠。
9、起吊操作时,人员应避开设备倾倒、滑动方向,站在安全位置,闲杂人员严禁在场,同时由跟班副队长现场指挥,对捆绑、悬吊情况进行检查,并注意监护顶板及起吊设施,发现问题必须立即处理。
10、为确保安全起吊装置严禁超载起吊。
11、起吊物体要捆扎牢固,起吊重物下严禁站人或人的任何部位不得处于重物下方。
12、起吊重物必须作到垂直起升,不许斜拉重物。
二、铺设皮带安全技术措施1、皮带铺设时,严格按照生产科给定的皮带中线。
皮带安设标准做到平、直,上,下托辊齐全有效,清扫器符合规定,机头封板、机尾护栏齐全可靠。
2、皮带部件按照机尾、中间架、机头、皮带的顺序进行运输,运输到指定地点后按照运输顺序沿巷道将设备部件摆开。
3、皮带机按照机头、中间架、机尾、皮带的顺序进行安装,各滚筒中心线与皮带机中心线成一条直线。
4、皮带机各部件安装均达到要求,固定地脚螺栓和拧紧各联接螺栓,各联接螺栓应牢固可靠。

更换17171(1)工作面系统400皮带机的皮带和150皮带机安全技术措施为了满足17171(1)工作面正式生产后大煤量的安全运输。
根据矿领导的要求由我队在17171(1)工作面安装期间,更换该面出煤联巷400皮带机的皮带(皮带共计全长1200米)和上山150皮带机(150皮带更换为220皮带),为确保施工期间的安全,特编制本安全技术措施一、施工前准备:1、备齐工具:5T滑轮、5T葫芦4个、3T葫芦3个、40T锚链、蛤蚂头、电工刀、卡机等。
2、在机头安装一部25KW绞车,并保证绞车绳长度不低于250米。
二、换400皮带机的皮带步骤:1、将系统开空,停掉皮带机。
松开张紧绞车,将皮带机停电、挂牌,在适当的位置用电工刀割开皮带。
2、将新、旧皮带端头砸好卡子、穿条穿好。
3、利用绞车拉旧皮带另一端,抽出旧皮带的同时穿好新皮带,每穿好一条新皮带后再与另一条新皮带合茬,继续拖拉另一端的旧皮带。
直到把所有新皮带穿入皮带机内。
4、利用绞车把皮带合茬,上好托辊,紧好张紧绞车。
5、皮带机送电,开车试运转。
三、150皮带机拆除步骤:1、拆除前准备工作:工作人员到位后,应先敲帮问顶,清理施工地点系统环境,清除妨碍拆除工作和对工作人员有安全隐患的杂物。
把皮带机机头位置周围的环境清理干净,提前在起吊点根据需要打上一定数量的专用起吊锚杆或锚索,并保证其牢固有效,确保皮带机机头顺利拆除。
2、拆除皮带机步骤:(1)断开皮带把皮带机机头框架里的皮带吐掉。
(2)把皮带机电机负荷线甩掉(甩火),同时把涨紧绞车钢丝绳收掉盘好。
(3)把涨紧绞车负荷线甩掉(甩火)。
(4)拆除皮带机电机齿箱、涨紧绞车、机头框架(大片)、机尾承载梁、H架连杆,分类装车,捆绑牢固。
注意事项:(1)从皮带机机头框架往外吐皮带时,严禁人员进入框架里、严禁人员将手、脚、头等身体部位放进框架内发生碰伤事故。
(2)电工进行甩火操作时要先停电、闭锁、挂牌、检查附近瓦斯,验电、放电、挂地线等操作,然后进行甩火操作且必须遵守机电工操作行为准则。
皮带机安装施工方案一、前言皮带机是一种运输设备,广泛应用于矿山、港口、化工厂等各行业。
为了确保皮带机的正常运行和安全性,正确的安装施工方案十分重要。
本文将详细介绍皮带机安装施工方案,以确保安装过程的高效性和安全性。
二、施工前准备1. 确定安装位置:根据工程设计图纸,确定皮带机的安装位置,并检查安装地方是否平整且承重能力满足要求。
2. 检查材料配送:检查皮带机和安装所需的支架、螺栓等材料的数量和质量,确保施工过程中材料的及时供应。
3. 联络相关部门:与安全、电气等相关部门进行沟通,确保安装过程中的安全和电气配套设施的正常运行。
三、安装步骤1. 准备工作:按照设备图纸,组织施工人员进行材料的装卸、检查和预处理。
2. 地基处理:根据地基情况进行处理,确保地基的稳固和承载能力。
3. 安装轴承架:根据图纸要求,安装好皮带机的托辊和导轨,并调整至水平。
4. 安装机体:将机体安装在轴承架上,并进行固定,确保机体的稳固性和垂直度。
5. 安装驱动装置:将驱动装置(如电动机、减速器等)安装在机体上,并与皮带机连接,进行调整和固定。
6. 安装皮带:安装好皮带,并进行调整和张紧,确保皮带的平整和张力的合适性。
7. 安装辅助设备:根据需要,安装皮带机的辅助设备,如清扫装置、调速器等。
8. 电气连接:根据电气图纸,进行电气设备的连接,确保电气系统的正常运行。
9. 系统调试:进行整个皮带机系统的调试,包括运行试验和负载试验,确保系统的正常工作和稳定性。
10. 安全保护装置:根据安全要求,安装和调试好皮带机的各种安全保护装置。
四、安全注意事项1. 施工人员必须熟悉操作规程和安全操作要求,并穿戴好个人防护装备。
2. 在安装过程中,严禁违反操作规程,确保人员和设备的安全。
3. 在进行高空作业时,必须使用安全防护设备,确保人员的安全。
4. 施工过程中,对紧急情况必须进行及时的应急处理和报警。
五、总结皮带机安装施工方案对于设备的正常运行和安全性至关重要。
云南省大瑞煤业集团有限公司Yunnan Province Da Rui Coal industry Group Company Limited云鹏煤矿皮带机安装、调试、检修、延伸、保养的安全技术措施编制:生产技术科二零一四年三月煤矿会审及审批意见备案表登记编号:A-2013-贯彻学习记录贯彻地点:贯彻人:贯彻时间:年月日说明:经学习后,被传达人必须考试签字,并按传达内容执行。
皮带机安装、调试、检修、延伸、保养的安全技术措施根据《煤矿安全规程》中关于矿井提升运输的规定,为消除提升运输中的安全隐患,防止事故的发生;确保职工的生命财产安全,结合我矿的实际情况,特制定此措施。
一.组织机构成立安全领导组:组长:高小改(矿长)副组长:郭开福(副矿长)李青霖(安全副矿长)查小幕(生产副矿长)杨证评(技术副矿长)赵小东(机电副矿长)成员:张德荣王家权陈重庆余秋冬刘贤斌巴祖波高小永高岳坤方小良王云坤叶志松刘吉才第一节、皮带机安装、调试的安全技术措施一.开工前准备1技术准备(1)开工前对技术人员、管理人员及施工人员做好技术交底(2)组织施工人员学习有关技术标准、阅读图纸及相关资料,掌握有关技术要领;(3)编制施工措施,并组织施工人员进行贯彻学习,掌握施工要领;(4)核对安装工程与矿建及其它机电工程有关技术参数;(5)按施工需要备齐各种施工设备、工具和材料;2.施工现场准备由于施工现场的特殊性,皮带机施工前必须做好如下准备工作:(1)清理巷道内所有杂物。
(2)所有应该架高的电缆和管路应该架高,这一方面为皮带机施工扫清防碍,另一方面为以后管线的维护创造条件。
3.设备、材料落实皮带机施工前,做好施工用的设备、工具、材料的准备工作,完成对施工设备、机具、材料的检验、计量、检测器具和试验仪器的校验。
这些准备工件是做好安装工程的前提,任何一项准备不当,供应脱节,都会造成停工待料,影响工期。
二.施工方案在施工安排上,分两条线,即机械部分安装和电气设备及电控设施安装两条线。
施工时,以机械部分施工为主线,因为机械部分小件多,量大,占用时间长,是皮带机施工的关键。
施工时,先安装皮带机头及张紧装置,后自上而下安装中段皮带机的H型架机机尾,最后展放皮带。
三.皮带机安装施工1 、基础施工根据现场的实际情况,机头部分的安装方式为:将机头、机尾用地锚固定牢固。
中间架不作固定,其支撑脚板下用木板垫平即可。
2.皮带机的安装方法与要求(1)、设备安装前的验收与检查设备安装前,应对设备及材料进行严格的验收,其主要内容包括:(2)设备的外形是否有变形、损坏现象,设备的防腐应完好,紧固件应齐全,驱动滚筒、传动滚筒、尾滚筒等用手盘其轴时,应能轻松盘动。
(3)皮带机设备本身虽然结构并不复杂,但由于散件比较多,设备验收时,必须对各种散件逐一进行验收,包括H架、纵梁、上下托辊等,托辊的油封应齐全完整,托辊轴和纵梁不得有弯曲现象,H架不得变形。
(4)托辊的非金属部分和包胶滚筒的胶料,其阻燃性和抗静电性必须符合有关规定,施工现场可检查产品的有关随机资料等。
(5)电气设备的防爆性能应达到有关标准要求。
(6)所有设备和材料应有产品合格证和产品使用说明书,皮带面还应有出厂试验报告,其阻燃性能必须达到有关标准要求。
3. 皮带机机械部分的安装胶带输送机的部件主要包括机头、机尾、驱动装置及中间架等,其主要施工方法如下:1 机头安装(1)、底盘安装首先根据巷道中心线确定机头位置,将机头位置的巷道底板找平,用风锤在适当位置打锚杆孔,孔深不小予1.5m,然后用树脂锚固剂将锚杆锚固好。
锚杆锚好后,用吊车将底盘就位,根据巷道中心线及巷道坡度对底盘井行操平找正,然后将底盘固定在锚杆上。
2、机头装置安装用葫芦将机头装置整体就位到已安装好的底盘上,然后根据巷道中心线及巷道坡度对机头装置进行操平找正,操平找正完成后采用点焊方式进行临时固定,待整体调整后再进行固定。
3、转向架、贮带仓及张紧装置安装根据图纸尺寸,首先将四个架底部的支撑横梁用锚杆固定在巷道的底板,然后安装各部分的侧架及上横梁。
架体部分安装完成后,即可安装各导向轮等。
4、中间架安装,中间架安装从机头向机未进行安装,其支撑脚板下用木板垫平。
5、机尾安装,中间架安装完成后即可进行机尾安装,安装方法与中间架基本相同。
6、皮带展放,机械部分整体调整固定好后即可进行皮带展放。
皮带展放分两个步骤进行:首先展放下层皮带,待下层皮带放到机尾后再放上层皮带。
具体方法是:将皮带脱落到地上并将所有皮带连接好。
下层皮带放到机尾后,将皮带卡固在机头上,然后开始放上层皮带,上层皮带的展放方法下上层相同。
上层皮带放到机尾后与下层皮带相接。
最后将皮带穿挠过贮带仓与另一头相接。
7、质量要求①二次找正时,机头、机尾、驱动装置等重要部位的垫铁必须垫稳、垫实,用手锤敲击检查,不应松动,并作好记录。
设备操平找正完毕,垫铁应露出设备底盘(底座)底面的边缘,平垫铁应露出10~30mm,斜垫铁应露出10~50mm。
②传动滚筒、转向滚筒安装时用水平仪和钢尺检查,且必设备二次找正完毕,应用对基础进行加固。
③减速器安装时箱内应清洁无杂物;不漏油。
④逆止装置、保护装置和制动装置安装逆止装置、保护装置和制动装置必须灵敏、准确、可靠。
⑤中间架及托辊按标准施工。
上、下托辊应转动灵活,其水平度不应超过2/1000。
⑥清扫器安装清扫装置其刮板的清扫面与胶带接触,其接触长度不应小于85%;回转式清扫刷子的轴线应与滚筒平行,刷子应与胶带接触,其接触长度不应小于90%。
⑦拉紧装置安装拉紧装置安装应工作可靠,试运转后调整行程不小于全行程的1/2,且调整灵活,拉紧小车的车轮应转动灵活,无卡阻现象。
车轮槽中心与轨道中心不重合度不应大于2mm。
⑧中间架及托辊安装中间架安装,当有地脚螺栓时,地脚螺栓应牢固可靠,螺栓的规格符合设计,架按设计要求的距离安装,架应垂直于巷道的底板,托辊就应转动灵活,不跑偏。
当中间架无地脚螺栓时,架应按设计要求的距离安装,架应垂直于巷道的底板,当一个中间架两侧不平时,应在H架的底脚下加的衬平。
摆放中间架时,应边摆架边连接纵梁和安装下托辊,上托辊应在放好下皮带面后再挂。
4.电气部分的安装及试运行(1)设备安装前的检查电气设备安装前,除应进行上述的各项检查外,还应电气设备的内部进行检查,内容包括:电气设备内容接线应完好,各零部件齐全、完整、无裂纹,各连接件完整、紧固,设备内容无杂物、清洁卫生,无器件不变形、不发霉、无锈蚀。
各元器件标识清晰。
(2)设备安装电气设备外部连线时,所用的连接电缆、控制线等符合要求。
设备与设备之间的连线,其长度应适宜,不要太长,也不能过短。
电缆进入器壁与设备连接时,应按标准进行施工,要求布线合理,连接牢固。
电缆的接地线必须与设备的外壳连接。
电气设备安装时,设备的放置应平稳。
电气设备安装时,其各部分的防爆性能必须符合有关要求,包括螺栓、垫片、密封卷、压线装置等,严禁有失爆现象的存在。
由于巷道空间狭小,电气设备应放在硐室内,无硐室时,应专门开凿硐室。
(3)保护系统安装根据《煤矿安全规程》的规定,皮带机应防滑、堆煤、温度、烟雾等保护。
安装这些保护时,除应按照电气设备的常规施工方法施工外,还应注意:①紧急停机开关接线应沿皮带架敷设。
②温度保护、烟雾保护等探测头必须按设计要求的位置固定。
③控制电缆(包括动力电缆)过巷道时,应沿巷道的顶部敷设。
(4)接地装置安装电气系统必须进行保护接地,包括开关、电动机以及保护装置的控制箱等外壳接地,并在开关相对集中的地方设局部接地极。
接地母线接地支线现场可采用25mm2的铜芯电缆芯线,局部接地极,垂直打入巷道内。
地支线通过铜线鼻子与设备和接地母线连接。
严禁串联接地。
(5)电缆的敷设及其与设备连接电缆应挂在电缆钩上,电缆钩的固定高度以矿车掉道碰不到电缆为宜,电缆钩的距离不应超过2m。
(6)电气系统调试及试运行①对所有电气部分进行全面检查,包括连接情况、防爆性能、接地情况、保护整定等。
②电气系统的调试,应在生产厂家工程技术人员和甲方代表的指导和监督下,严格按设备的调试大纲和甲方提供的试验参数进行调试整定,并做好相关记录。
③电气试验的结果必须符合要求,否则不准试送电。
④检查各安全保护及控制系统是否可靠。
⑤电气系统调试完毕,不带负荷对系统进行试运行,试运行时,应严密观察电气设备各种指示仪器、仪表、指示灯的指示情况,并做好记录,有异常情况时,立即停止试运行。
⑥电气设备的试运行,应对各种操作进行逐一试验,如合闸操作、分闸操作、复位操作等。
(5)试运转皮带机的试运行,空负荷试运转4h,负荷试运转8h。
开始时,应短时间运行皮带机后,停下检查,发现带面跑偏的,应进行调整,包括机尾滚筒的调整。
皮带面中间跑偏,向外跑偏时,应将跑偏处的托辊向前调,向内跑偏时,应将跑偏处的托辊向后调整。
机尾皮带跑偏时,应将尾滚筒皮带跑偏侧向里松,或将跑偏对面侧向外拉。
调整时应根据具体的跑偏程度分多次调整,不要一次调整过多,以防止过调。
调整皮带之后,再起动皮带机。
此时,还发现有带面跑偏的,可在运行中进行调整。
试运转时,应随时检查、观察胶带机的运行情况,其各部的声音应、振动、温度应正常,各种仪器仪表指示应正常,各种保护装置运行正常。
在负荷试运行时,电动机定子电流不应超过其额定电流。
试运转后,其各部轴承温度及温升严禁超过:滑动轴承温度70℃温升35℃。
滚动轴承温度80℃温升40℃。
单机试运转正常后,生产系统其它设备环节也试运正常,方可进行联合试运转。
四.施工安全措施1 安全管理措施(1).实行项目安全责任制,并制定安全责任分级负责制,使安全责任落实到人,做到安全工作实时、处处、事事有人抓有人管。
(2).项目部制定安全检查制度,实行定期或不定期的安全检查。
同时项目部配备专职安全检查人员,班组配备兼职安全网员,对施工现场的安全情况进行实时跟踪检查。
(3).项目部应对全体施工人员进行劳动纪律、规章制度教育,既注重生产安全。
4.项目部技术负责人、技术人员、安全检查员对全体施工人员进行安全技术交底及安全教育,施工期间每班应开好班前会,强调安全重点,把安全工作落实到每一个环节,落实到每个人。
5.安全检查中发现的安全隐患应立即排除,违章指挥、违章作业现象必须立即制止,对检查不合格的按规定进行停工限期整改和经济处罚,对施工中的重大安全隐患,应立即停产整顿,并视情节重给予责任人相应的处分。
2.安全管理规定(1).特殊工种必须持证上岗。
(2).建立现场供电及机械设备巡查和维护制度,按规定对各种安全设施及提升、吊挂装置进行检查和检验,并做好检查和维护记录,确保现场安全用电和机械设备的安全运行。
(3).现场配置的配电箱,必须加盖保护,设备外壳要进行接地。
(4)缆线应悬挂整齐,沿地敷设时,必须对缆线采取保护措施。
