2016版VDA6.3过程审核检查表
- 格式:xlsx
- 大小:42.37 KB
- 文档页数:9
VDA6.3-2016过程审核表(含记录)Excel原档(未加密)可在PDF左侧回形针处取出。
审核类型:工序:产品组:第1组第2组第3组第4组工序数量3产品名称:267B格栅XX饰条1注塑X X 2电镀X X3涂装X 324.双方人员信息:被审核方公司/部门姓名职务审核组:公司/部门姓名职务1总经办LL 总经理助理1品质部Roy 体系工程师2总经办LL 品质技术副总23品质部LL 品质部经理34制造部LL 制造部经理4符合度96%等级B评价:符合度 %等级90 - 100A 80 - <90B <80C提交日期:2018/8/30负责人:LXX每个产品组的工序数量产品组与工序的关联,请打“X”工序: E1 - E10调整工序数(最多3个,最少1个工序);并在延伸出的深色格内填入工序名称。
下页“提问表”和“评分矩阵表”会自动增加工序和评分栏。
VDA6.3过程审核要求提交纠正措施计划:被审核方签名审核员签名有条件的具备质量能力评价提问表使用说明具备质量能力 1.任何一个问题没有被评审(显示为“n.e.”),都必须说明未评审的原因。
2.理想状态是100%的审核,但是至少2/3的问题必须被审核。
3.考虑到结果的可比性和其他各方相互接受审计结果的可取性,应完整地涵盖整个问题清单。
有条件的具备质量能力不具备质量能力评级可根据VDA 6.3降级规则下调。
请在评分矩阵中找到更多细节。
初次审核(新供应商) 年度审核追加审核(质量事故)内YesNoOK OK OK OK OKOK OK OK OK OKOK OK OK OK OKOK OK OK OK OKOK OK OK OK OKOK OK OK OK OKOK OK OK OK OKOK OK OK OK OKOK OK OK OKOKOK OK OK OK OKOK OK OK OK OKOK OK OK OK OKOK OK OK OK OKOK OK OK OK OKOK OK OK OK OKOK OK OK OK OKOK OK OK OK OKOK OK OK OK OKOK OK第 5页共 20页VDA 6.3 过程审核实例 (2016中文版).xlsm第 6页 共 20页公司名称:XXXXX有限公司地点:审核日期:2020/6/19评估的过程要素评价指标EG [%]评价(P2P3P4P5P6P7)96%B评估的产品组Missing!E PN 96%B E PN 95%B E PN ----E PN----有效期发证机构2021/4/5SGS 2021/1/12SGS 2019/12/19SGS 0职 务被审核方体系工程师LL 1900/1/0LL LL LL MM*详细纠正措施见“行动计划”审核员签名审核员证书编号:被审核方签名其他:ISO 14001 证书ISO 45001 证书被审核方管理人员签名品质技术副总开发部经理品质部经理制造部经理IATF02XX170CN15/3XXX8下一步计划:本次评审过程符合度96%,整体评价为B级(根据降级规则,1个*号问题评分为4分,由A级降到B级)措施确认201-8-20CN13/3XX532018年8月20日回复纠正预防措施,9月30日前完成改善并提交改善证据,审核员现场验证措施是否落实及有效性,并根据验证结果确定是否关闭不符合项。

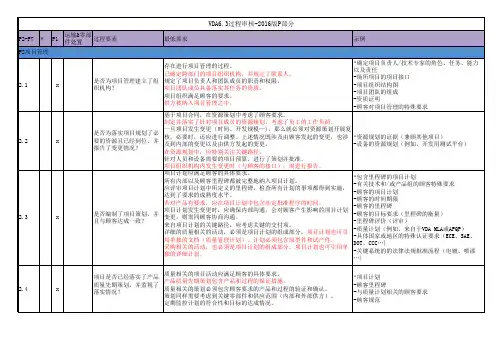

P2-过程要素最低要求2.1是否建立项目管理及项目组织机构?具有项目管理流程。
详细规定跨职能项目组织机构,并定义联络窗口。
确定项目负责人及小组成员的职责和权限。
项目小组成员有资质来执行项目任务。
项目组织机构能满足顾客要求。
供方被纳入项目管理。
2.2是否为落实项目而规划了所有必要的资源,这些资源是否已经到位,并且体现了变更情况?资源规划应在项目合同的基础上考虑到顾客要求。
制定并落实项目成员规划。
必须考虑员工的工作负荷。
当发生变更(时间、开发规模,等等)时,对资源规划开展复核,必要时加以调整。
这既适用于由顾客发起的变更,也适用于内部变更以及由供方发起的变更。
在资源规划中,要特别留意关键路径。
针对人员和设备(例如测试和实验室设备等)方面必要的项目预算,进行了规划并审批通过。
项目组织机构(与顾客接口)的变更必须进行通报。
P2-过程要素最低要求2.3是否编制项目计划,并与顾客协调一致?项目计划满足顾客的具体要求。
所有内部里程碑以及顾客里程碑都被完整地纳入项目计划。
在项目计划中所定义的里程碑时刻开展评审,以确认所有计划的事项都得到实施,相对应的成熟度等级得到落实。
产品如有特殊的法规方面的认证/批准要求,那么该认证/批准程序要包括在项目策划中。
要确保内部对于项目计划变更的联络沟通。
对于影响到顾客的项目计划变更,要同顾客协商沟通并达成一致。
关键路径产生于项目计划,并顾及到关键的零件范围。
项目计划必须包括具体的项目质量事项。
可从项目计划生成出单独文件(质量管理计划)。
这些计划必须考虑原型件和试生产。
项目计划必须包括涉及采购的具体事项。
可从项目计划生成出单独的详细计划。
2.4是否进行项目质量策划,并对其符合性进行监控?项目质量策划满足顾客特定要求。
产品和过程保证的措施是项目质量策划的内容之一。
产品和过程的验证/确认要求要包含在策划事项中。
策划也考虑到关键零部件和关键供应方(内外部供方)。
定期监控策划的符合性和目标的达成情况。
说明:

VDA6.3 过程审核第三版,即 2016 版,已于 2016 年 12 月正式发布。
现将2016 版与 2010 版(第二版)的主要变化作概括介绍,并对 P 部分条款要求进行中文翻译,以供大家学习交流。
与 2010 版相比较, 2016 版在 P2P3P4 部分和 D 部分作了较大变动。
通篇来看, P 部分对条款和要求内容作了精简和调整,主要变化例如:
条款总数变为 58 个(P2P3P4 共 20 个, P5 共 7 个,P6 共 26 个,P7 共 5个)
星号条款数变为 18 个(2010 版 19 个);P1 条款数 36 个( 2010 版 35个)
审核结果,即总体落实程度EG 的计算:不再以各过程要素得分的简单平均值计算,而是用所有审核条款的得分总和除以所有审核条款的最大可能得分总和
删掉了基本属性(PV, ZI, KO, RI)
增加了三方独立审核员的要求
评分指南作了简化
参考文献以条款关联矩阵表的形式出现
P2P3P4 条款内容在结构上作了重新编排,对 2010 版中 P2 与 P3P4 存在内容要求重复的地方作了调整
部分条款的顺序/内容做了调整,例如:原 P6.2.3(设备能力要求)变为物质资源 P6.4.1,原 P7.4(0
公里问题)和原 P7.5(0 公里后)作了合并,往顾客端发运从 P7 移到过程输出 P6.6.4,P6.3.X 条款顺序作了调整…
强调了顾客关怀/顾客满意/顾客服务以及现场失效分析,要求在开发阶段加以。
No.Question Requirements查看证据P2*P12.1X 是否建立项目管理及项目组织机构?具有项目管理流程。
详细规定项目组织机构,并定义联络窗口。
确定项目负责人及小组成员的职责和权限。
项目小组成员有资质来执行项目任务。
项目组织机构能满足顾客要求。
供方被纳入项目管理PM 1.项目管理流程:对于项目组织构架建立的规定,明确MDT小组建立的时机2.组织架构图(包含客户窗口,关键供应商,高层沟通)3.组织人员的职责与权限(R&R)4.人员资质证明(能力矩阵)5.客户特殊要求:培训2.2X 是否为落实项目而规划了所有必要的资源,这些资源是否已经到位,并且体现了变更情况?资源规划应在项目合同的基础上考虑到顾客要求。
制定并落实项目成员规划。
必须考虑员工的工作负荷。
当发生变更(时间、开发规模...)时,对资源规划开展复核,必要时加以调整。
这既适用于由顾客发起的变更,也适用于内部变更以及由供方发起的变更。
在资源规划中,要特别留意关键路径。
针对人员和设备(例如测试和实验室设备等)方面必要的项目预算,进行了规划并审批通过。
项目组织机构(与顾客接口)的变更必须进行通报。
PM1.MDT 人员 Work Load分析材料3.批准的投资预算:设备,模具、试验设备、检查机等4.项目变更流程(日程、人员变更记录)5.培训计划-设计2.3X 是否编制项目计划,并且与顾客协调一致?项目计划满足顾客的具体要求。
所有内部里程碑以及顾客里程碑都被完整地纳入项目计划。
在项目计划中所定义的里程碑时刻开展评审,以确认所有计划的事项都得到实施,相对应的成熟度等级得到落实。
产品如有特殊的法规方面的认证/批准要求,那么该认证/批准程序要包括在项目策划中。
要确保内部对于项目计划变更的联络沟通。
对于影响到顾客的项目计划变更,要同顾客协商沟通并达成一致。
关键路径产生于项目计划,并顾及到关键的零件范围。
项目计划必须包括产品质量先期策划的事项。
