安装工程消耗量定额及单位估价表解释(电气工程)问题一:钢管在砖、混凝土结构中暗配,其开槽及恢复是否另行计算?解答:消耗量定额子目编号2.2钢管敷设(砖、混凝土结构暗配)工作内容:测位、划线、刨沟、锯管、套丝、煨弯、配管、接地、刷漆。
其开槽(刨沟)工作包含在本定额中不另行计算费用,本定额工作内容未含填补工作。
需要注意的是《全国统一安装工程预算定额解释汇编》中明确指出钢管在砖、混凝土结构中暗配其开槽及填补工作已包括在定额中。
填补费用如何计取?可分1、本单位总承包工程,2、外单位总承包工程两种情况作说明。
问题二:PVC塑料管(刚性阻燃管)在砖、混凝土结构中暗配,其开槽及恢复是否另行计算?解答:消耗量定额子目编号5.2刚性阻燃管敷设(砖、混凝土结构暗配)工作内容:测位、划线、刨沟、敷设、抹砂浆保护层等。
其开槽(刨沟)、填补工作包含在定额中不另行计算费用。
问题三:KBG管在砖、混凝土结构中暗配,其开槽及恢复是否另行计算?解答:消耗量定额子目KBG管敷设(砖、混凝土结构暗配)工作内容:测位、划线、打眼、埋胀管、下料、冷弯管、配管安装。
本定额工作内容未含开槽(刨沟)、填补工作。
处理方式建议。
问题四:刚性阻燃管暗配定额中,综合了墙体剔槽费用,工程实际中,现浇板中的管都是预埋的,不需要剔槽。
那么工程结算时,是否应该把沿墙体敷设的管和楼板中敷设的管分开计算?解答:不是。
刚性阻燃管暗配定额综合考虑了在墙体中及在楼板中敷设的情况,在墙体中敷设又考虑了轻质墙体中必需的切割墙体工作。
一般工程中如果既发生切割墙体敷设又发生现浇板中的预埋,则执行该项目,不用区分各自工程量。
如果实际工程中,某一规格刚性阻燃管暗配均未发生切割墙体、全部为预埋时,可对定额进行调整。
建议调整方法为人工乘以系数0.9,材料扣除水泥砂浆用量。
注意的问题:《四川省定额2000及2004版定额说明及解释汇编》有关电气配管规定:1、电线管、钢管、防爆钢管、塑料管、阻燃管砖墙,混凝土结构暗配项目中已包括了刨沟、抹砂浆的工程内容,编制时,不得再计算该项费用。

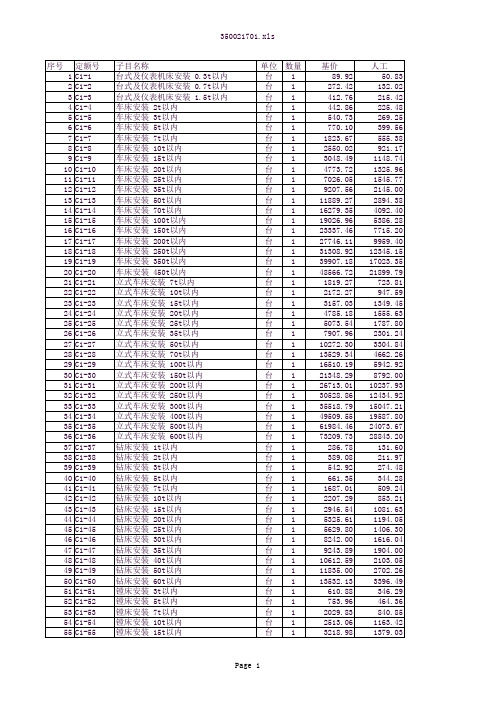

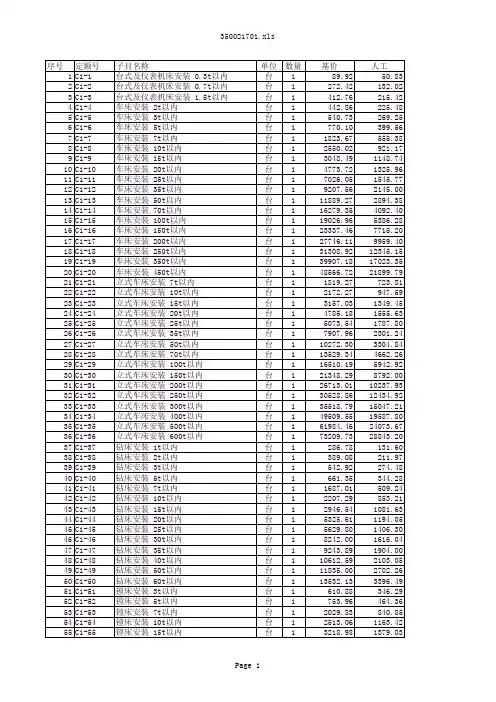

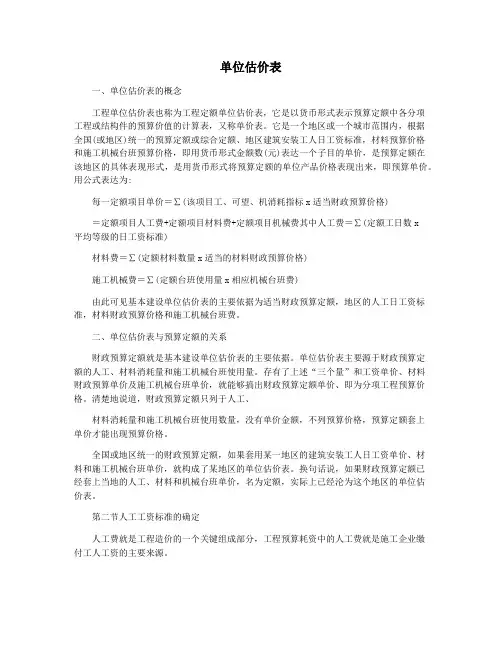

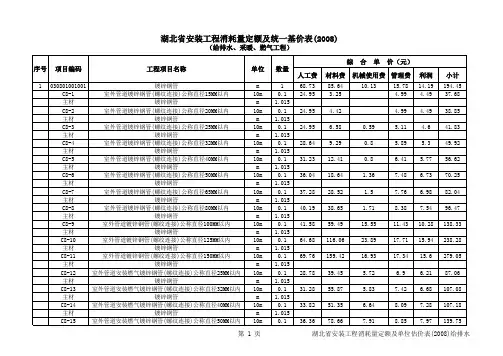

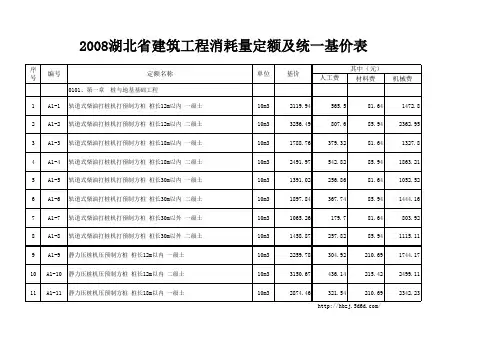

单位估价表一、单位估价表的概念工程单位估价表也称为工程定额单位估价表,它是以货币形式表示预算定额中各分项工程或结构件的预算价值的计算表,又称单价表。
它是一个地区或一个城市范围内,根据全国(或地区)统一的预算定额或综合定额、地区建筑安装工人日工资标准,材料预算价格和施工机械台班预算价格,即用货币形式金额数(元)表达一个子目的单价,是预算定额在该地区的具体表现形式,是用货币形式将预算定额的单位产品价格表现出来,即预算单价。
用公式表达为:每一定额项目单价=∑(该项目工、可望、机消耗指标x适当财政预算价格)=定额项目人工费+定额项目材料费+定额项目机械费其中人工费=∑(定额工日数x平均等级的日工资标准)材料费=∑(定额材料数量x适当的材料财政预算价格)施工机械费=∑(定额台班使用量x相应机械台班费)由此可见基本建设单位估价表的主要依据为适当财政预算定额,地区的人工日工资标准,材料财政预算价格和施工机械台班费。
二、单位估价表与预算定额的关系财政预算定额就是基本建设单位估价表的主要依据。
单位估价表主要源于财政预算定额的人工、材料消耗量和施工机械台班使用量。
存有了上述“三个量”和工资单价、材料财政预算单价及施工机械台班单价,就能够搞出财政预算定额单价、即为分项工程预算价格。
清楚地说道,财政预算定额只列于人工、材料消耗量和施工机械台班使用数量,没有单价金额,不列预算价格,预算定额套上单价才能出现预算价格。
全国或地区统一的财政预算定额,如果套用某一地区的建筑安装工人日工资单价、材料和施工机械台班单价,就构成了某地区的单位估价表。
换句话说,如果财政预算定额已经套上当地的人工、材料和机械台班单价,名为定额,实际上已经沦为这个地区的单位估价表。
第二节人工工资标准的确定人工费就是工程造价的一个关键组成部分,工程预算耗资中的人工费就是施工企业缴付工人工资的主要来源。
建筑工人的工资标准,即预算定额中的人工工日单价,是由基本工资、附加工资和工资性津贴组成。
(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)(给排水、采暖、燃气工程)。

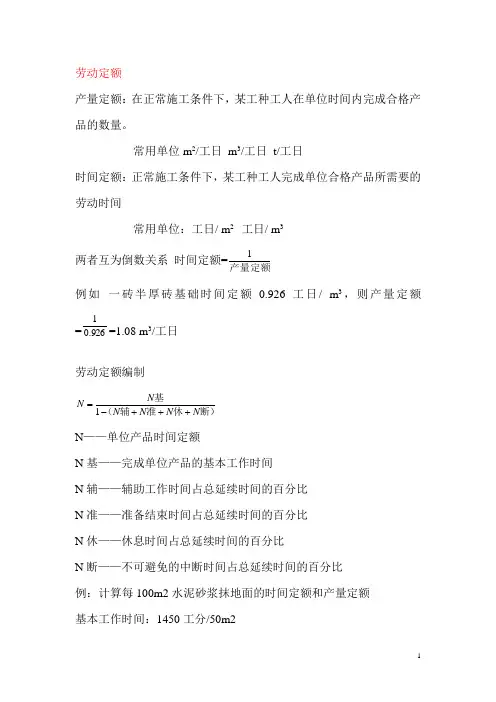

劳动定额产量定额:在正常施工条件下,某工种工人在单位时间内完成合格产品的数量。
常用单位m 2/工日 m 3/工日 t/工日时间定额:正常施工条件下,某工种工人完成单位合格产品所需要的劳动时间常用单位:工日/ m 2 工日/ m 3两者互为倒数关系 时间定额=产量定额1 例如 一砖半厚砖基础时间定额0.926工日/ m 3,则产量定额=926.01=1.08 m 3/工日劳动定额编制断)休准辅(基N N N N N N +++-=1 N ——单位产品时间定额N 基——完成单位产品的基本工作时间N 辅——辅助工作时间占总延续时间的百分比N 准——准备结束时间占总延续时间的百分比N 休——休息时间占总延续时间的百分比N 断——不可避免的中断时间占总延续时间的百分比例:计算每100m2水泥砂浆抹地面的时间定额和产量定额 基本工作时间:1450工分/50m2辅助工作时间:占总延续时间的3%准备结束时间:占总延续时间的2%休息时间:占总延续时间的10%不可避免的中断时间:占总延续时间的2.5%解:抹100m2水泥砂浆抹地面的时间定额=10050)1.0025.002.003.0(11450⨯÷+++- =3515工分=58.58工时=7.32工日工日/100m2抹水泥砂浆地面的产量定额=1/7.32=13.7m2/工日预算定额中三大消耗量的确定⏹ 人工消耗量的确定⏹ 指某一工人或某一工作小组完成一定计量单位分项工程或结构构件所需消耗的 各种用工量或时间。
⏹ A 、基本用工:完成一定计量单位分项工程或结构构件所需消耗的主要用工。
基本用工=∑(某分项工程综合取定工程量*时间定额)⏹ B 、辅助用工:指预算定额中基本用工以外的材料加工等用工。
⏹ 辅助用工=(材料加工数量*时间定额)⏹ 超运距用工:指编制预算定额时,材料、半成品等运输距离超过施工定额所规定的运输距离,而增加的工日数量。
⏹ 超运距用工= ∑(超运距材料数量*时间定额)⏹ 超运距=预算定额取定运距-劳动定额已包括的运距⏹D、人工幅度差:指劳动定额中没有包括,预算定额中又必须考虑的工时消耗,也是在正常施工条件下所必须发生的各种零星工序用工。
