一建 经济 1Z103036 预算定额和单位估算表的编制
- 格式:docx
- 大小:37.45 KB
- 文档页数:6
1Z103030 建设工程定额1Z103031 掌握建设工程定额的分类一、按生产要素内容分类分为人工定额(也称劳动定额)、材料消耗定额和机械台班定额。
二、按编制程序和用途分类1)施工定额:是以同一性质的施工过程——工序作为研究对象,表示生产产品数量与时间消耗综合关系编制的定额。
属于企业定额的性质。
施工定额是工程建设定额中分项最细、定额子目最多的一种定额,也是工程建设定额中的基础性定额。
施工定额主要直接用于工程的施工管理,同时也是编制预算定额的基础。
反映施工企业技术水平和管理水平。
2)预算定额:是以各个分部分项工程为对象编制的定额,预算定额是以施工定额为基础综合扩大编制的,同时也是编制概算定额的基础。
它是编制施工图预算的主要依据。
它具有社会性,而施工定额具有企业性。
3)概算定额:是以扩大的分部分项工程为对象编制的。
概算定额是编制扩大初步设计概算、确定建设项目投资额的依据。
概算定额一般是在预算定额的基础上综合扩大而成的,每一综合分项概算定额都包含了数项预算定额。
4)概算指标:是概算定额的扩大与合并,它是以整个建筑物和构筑物为对象,以更为扩大的计量单位来编制的。
概算指标的设定和初步设计的深度相适应,一般是在概算定额和预算定额的基础上编制的,是设计单位编制设计概算或建设单位编制年度投资计划的依据,也可作为编制估算指标的基础。
5)投资估算指标:以独立的单项工程或完整的工程项目为计算对象,编制内容是所有项目费用之和。
是在项目建议书和可行性研究阶段编制投资估算、计算投资需要量时使用的一种指标,是合理确定项目投资的基础三、按编制单位和适用范围分类国家定额、行业定额、地区定额、企业定额(05多78)四、按投资的费用性质分类(05单55)1)建筑工程定额:是建筑工程的施工定额、预算定额、概算定额和概算指标的统称。
2)设备安装工程定额:是安装工程的施工定额、预算定额、概算定额和概算指标的统称。
在通用定额中有时把建筑工程定额和安装工程定额合二为一,称为建筑安装工程定额。

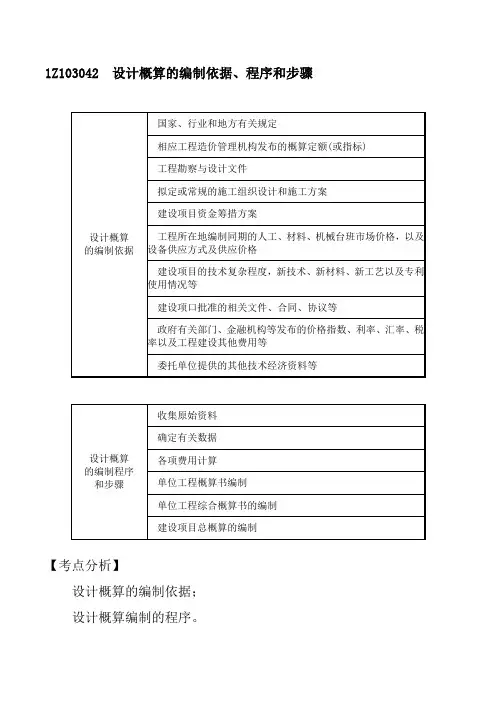

1Z103042 设计概算的编制依据、程序和步骤
【考点分析】
设计概算的编制依据;
设计概算编制的程序。
【真题示例】
(2009年)编制建设工程项目设计概算时,在收集原始数据后应进行的工作有:①确定有关资料;②单位工程概算书编制;③各项费用计算;④单项工程综合概算书编制。
其正确顺序是( )。
A. ③①②④
B.①③②④
C.③②①④
D.①②③④
【答案】B
【解析】本题的考核点是设计概算的编制程序和步骤。
设计概算编制的程序和步骤:(1)收集原始资料;(2)确定有关资料;(3)各项费用计算;(4)单位工程概算书编制;(5)单项工程综合概算书的编制;(6)建设项目总概算的编制。
【模拟题】
以下不属于设计概算的编制依据的是()。
A.批准的可行性研究报告
B.常规的施工组织设计
C. 竣工图纸
D. 项目涉及的概算指标或定额
【模拟题答案】
C。

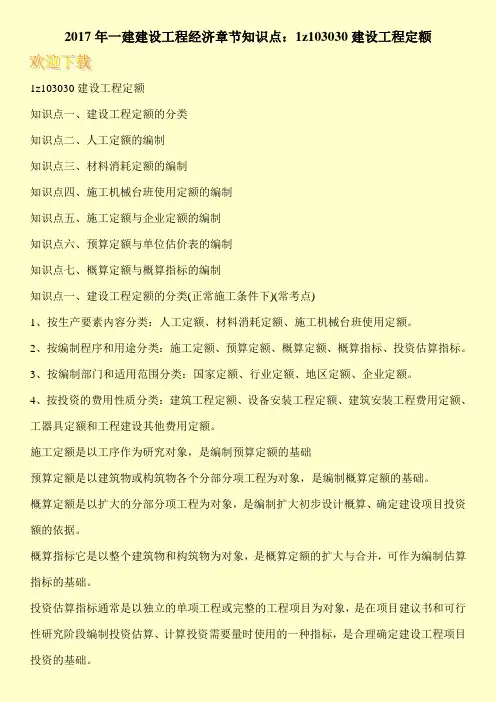

2017年一建建设工程经济章节知识点:1z103030建设工程定额
1z103030建设工程定额
知识点一、建设工程定额的分类
知识点二、人工定额的编制
知识点三、材料消耗定额的编制
知识点四、施工机械台班使用定额的编制
知识点五、施工定额与企业定额的编制
知识点六、预算定额与单位估价表的编制
知识点七、概算定额与概算指标的编制
知识点一、建设工程定额的分类(正常施工条件下)(常考点)
1、按生产要素内容分类:人工定额、材料消耗定额、施工机械台班使用定额。
2、按编制程序和用途分类:施工定额、预算定额、概算定额、概算指标、投资估算指标。
3、按编制部门和适用范围分类:国家定额、行业定额、地区定额、企业定额。
4、按投资的费用性质分类:建筑工程定额、设备安装工程定额、建筑安装工程费用定额、工器具定额和工程建设其他费用定额。
施工定额是以工序作为研究对象,是编制预算定额的基础
预算定额是以建筑物或构筑物各个分部分项工程为对象,是编制概算定额的基础。
概算定额是以扩大的分部分项工程为对象,是编制扩大初步设计概算、确定建设项目投资额的依据。
概算指标它是以整个建筑物和构筑物为对象,是概算定额的扩大与合并,可作为编制估算指标的基础。
投资估算指标通常是以独立的单项工程或完整的工程项目为对象,是在项目建议书和可行性研究阶段编制投资估算、计算投资需要量时使用的一种指标,是合理确定建设工程项目投资的基础。
一、预算定额的编制(一)人工消耗量指标的确定1.人工消耗指标的组成基本用工+其他用工(超运距用工+辅助用工+人工幅度差用工)人工幅度差用工指人工定额中未包括的,而在一般正常施工情况下又不可避免的一些零星用工,其内容如下:(水电、隐蔽工程、交叉作业)1)各种专业工种之间的工序搭接及土建工程与安装工程的交叉、配合中不可避免的停歇时间;2)施工机械在场内单位工程之间变换位置及在施工过程中移动临时水电线路引起的临时停水、停电所发生的不可避免的间歇时间;3)施工过程中水电维修用工;4)隐蔽工程验收等工程质量检查影响的操作时间;5)现场内单位工程之间操作地点转移影响的操作时间;6)施工过程中工种之间交叉作业造成的不可避免的剔凿、修复、清理等用工;7)施工过程中不可避免的直接少量零星用工。
2.人工消耗指标的计算人工幅度差用工数量=∑(基本用工+超运距用工+辅助用工)×人工幅度差系数(三)机械台班消耗指标的确定1.机械幅度差机械幅度差是指在施工定额中未曾包括的,而机械在合理的施工组织条件下所必需的停歇时间,在编制预算定额时应予以考虑。
其内容包括:施工机械转移工作面及配套机械互相影响损失的时间;在正常的施工情况下,机械施工中不可避免的工序间歇;检查工程质量影响机械操作的时间;临时水、电线路在施工中移动位置所发生的机械停歇时间;工程结尾时,工作量不饱满所损失的时间。
由于垂直运输用的塔吊、卷扬机及砂浆、混凝土搅拌机是按小组配合,应以小组产量计算机械台班产量,不另增加机械幅度差。
二、预算定额基价的编制预算定额基价就是预算定额分项工程或结构构件的单价,只包括人工费、材料费和施工机具使用费,也称工料单价。
在拟定的预算定额的基础上,根据所在地区的工资、物价水平计算确定相应的人工、材料和施工机械台班的价格,即相应的人工工资价格、材料预算价格和施工机械台班价格,计算拟定预算定额中每一分项工程的单位预算价格,这一过程也称为单位估价表的编制。
正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)建设工程教育网/—级建造师考试辅导《建设工程经济》第三章第三节讲义建设工程定额(四)二、企业定额的编制编制企业定额最关键的工作是确定人工、材料和机械台班的消耗量,以及计算分项工程单价或综合单价。

1Z103036 预算定额与单位估价表的编制一、预算定额预算定额是在施工定额的基础上进行综合扩大编制而成的。
预算定额中的人工、材料和施工机械台班的消耗水平根据施工定额综合取定,定额子目的综合程度大于施工定额,从而可以简化施工图预算的编制工作。
预算定额是编制施工图预算的主要依据。
预算定额项目中人工、材料和施工机械台班消耗量指标,应根据编制预算定额的原则、依据,采用理论与实际相结合、图纸计算与施工现场测算相结合、编制定额人员与现场工作人员相结合等方法进行计算。
1.人工消耗指标的确定(1)人工消耗指标的组成1)基本用工基本用工指完成分项工程的主要用工量。
例如,砌筑各种墙体工程的砌砖、调制砂浆以及运输砖和砂浆的用工量。
2)其他用工其他用工是辅助基本用工消耗的工日。
按其工作内容不同又分以下三类:①超运距用工指超过人工定额规定的材料、半成品运距的用工。
②辅助用工指材料需在现场加工的用工,如筛砂子、淋石灰膏等增加的用工量。
③人工幅度差用工指人工定额中未包括的,而在一般正常施工情况下又不可避免的一些零星用工。
(2)人工消耗指标的计算①基本用工的计算基本用工数量=∑(工序工程量×时间定额)②超运距用工的计算超运距用工数量=∑(超运距材料数量×时间定额)其中,超运距=预算定额规定的运距-劳动定额规定的运距③辅助用工的计算辅助用工数量=∑(加工材料数量×时间定额)④人工幅度差用工的计算人工幅度差用工数量=∑(基本用工+超运距用工+辅助用工)×人工幅度差系数2.材料耗用量指标的确定材料耗用量指标是在节约和合理使用材料的条件下,生产单位合格产品所必须消耗的一定品种规格的材料、燃料、半成品或配件数量标准。
1Z103035 施工定额和企业定额的编制施工定额是建筑安装工人或工人小组在合理的劳动组织和正常的施工条件下,为完成单位合格产品所需消耗的人工、材料、机械的数量标准。
【考点分析】施工定额的定义;施工定额的作用;施工定额的编制原则;拟定定额编制方案的内容;企业定额的编制原则;企业定额的编制方法。
【真题示例】(2011年)关于施工定额作用的说法,正确的有()。
A.施工定额是企业编制施工组织设计的依据B.施工定额是计算工人计件工资的基础C.施工定额是编制施工预算的基础D.施工定额是组织和指挥施工生产的有效工具E.施工定额是编制竣工结算的依据【答案】ABCD【解析】本题考核点是施工定额的作用。
施工定额是施工企业管理工作的基础,也是建设工程定额体系的基础。
施工定额在企业管理工作中的基础作用主要表现在以下几个方面。
(1)施工定额是企业计划管理的依据。
表现为施工定额是企业编制施工组织设计的依据,也是企业编制施工工作计划的依据。
(2)施工定额是组织和指挥施工生产的有效工具。
企业通过下达施工任务书和限额领料单来实现组织管理和指挥施工生产。
(3)施工定额是计算工人劳动报酬的依据。
它是计算工人计件工资的基础,也是计算奖励工资的基础。
(4)施工定额有利于推广先进技术。
(5)施工定额是编制施工预算,加强企业成本管理和经济核算的基础。
(2012年)编制和应用施工定额之所以有利于推广先进技术是因为()。
A.施工定额是强制实施的B.施工定额是工程定额体系的基础C.施工定额水平本身包含成熟先进的施工技术D.施工定额是用先进的技术方法测定出来的【答案】C【解析】本题主要考核点是施工定额的作用。
施工定额有利于推广先进技术,作业性定额水平中包含着某些已成熟的先进的施工技术和经验。
工人要达到和超过定额,就必须掌握和运用这些先进技术,注意改进工具和改进技术操作方法,注意原材料的节约,避免浪费。
(2013年)关于企业定额作用的说法,正确的是()。

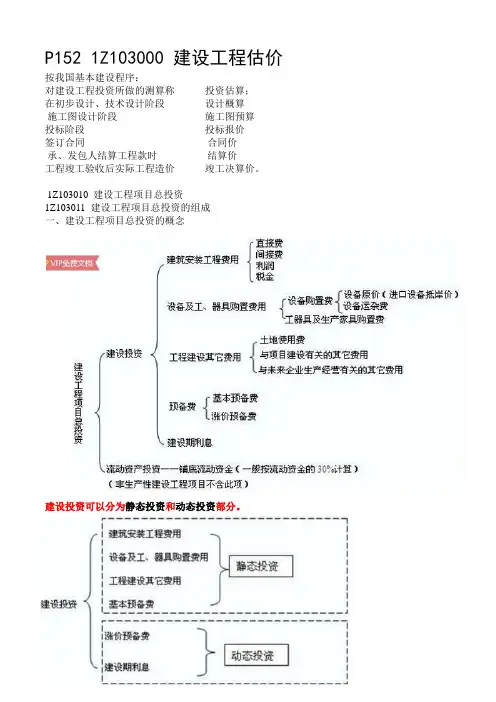

P1521Z103000建设工程估价按我国基本建设程序:对建设工程投资所做的测算称投资估算;在初步设计、技术设计阶段设计概算施工图设计阶段施工图预算投标阶段投标报价签订合同合同价承、发包人结算工程款时结算价工程竣工验收后实际工程造价竣工决算价。
1Z103010 建设工程项目总投资1Z103011 建设工程项目总投资的组成一、建设工程项目总投资的概念建设投资可以分为静态投资和动态投资部分。
1Z103012 设备及工器具购置费的组成重点:离岸价、到岸价、抵岸价以及银行财务费、外贸手续费、增值税的计算基数一、设备购置费的组成和计算1、设备购置费=设备原价或进口设备抵岸价+ 设备运杂费设备运杂费是指设备原价中未包括的包装和包装材料费、运输费、装卸费、采购费及仓库保管费、供销部门手续费等。
如设备是设备成套公司供应的,成套公司的服务费也应计入设备运杂费。
2、国产标准设备原价是,一般按带有备件的出厂价计算如成本计算估价法、系列设备插入估价法、分部组合估价法、定额估价法等。
进口设备抵岸价=货价(FOB*人民币外汇牌价)+国外运费+国外运输保险费+银行财务费+外贸手续费+进口关税+增值税+消费税+海关监管手续费 P155进口设备到岸价(CIF)=离岸价(FOB)+国外运费+国外运输保险费国外运费=离岸价(FOB)*运费率国外运输保险费=(离岸价+国外运输费)×国外运输保险费率银行财务费=离岸价×人民币外汇牌价×银行财务费率(一般0.4%-0.5%)。
外贸手续费=进口设备到岸价(CIF)×人民币外汇牌价×外贸手续费率(一般1.5%)。
进口关税=到岸价(CIF)×人民币外汇牌价×进口关税率进口产品增值税=(到岸价(CIF)×人民币外汇牌价+进口关税+消费税)*增值税率(17%)消费税、海关监管手续费(全额收取关税的,不收海关监管手续费。
)离岸价(FOB)外国报关出口价抵岸价(提货价)=到岸价+银行财务费(离岸价*费率)+外贸手续费(到岸价*费率)+进口关税(到岸价基数)+增值税(到岸价+关税+消费税为基数)+消费税+海关监管费P1561)1国产,设备制造厂交货地点起至工地仓库,发生的运费+装卸费。
2019一级建造师考试建筑工程考点:预算定额及其基价编制1Z103026预算定额及其基价的编制一、预算定额◆含义:基于施工定额,进行综合扩大编制而成(表3026)。
1.人工消耗量指标的确定(1)人工消耗指标的组成◇基本用工+其它用工(超运距、辅助用工、人工幅度差)(2)人工消耗指标的计算=∑(基本用工+超运距用工+辅助用工)×(1+人工幅度差系数)(式3026-4′)2.材料耗用量指标的确定◇综合、汇总(施工定额)相关内容3.机械台班消耗指标的确定(1)机械幅度差◇停歇时间的5个方面:施工机械转移工作面及配套机械互相影响损失的时间;检查质量影响机械操作的时间等。
(2)指标的计算◇两种算法:小组/台班产量计算法(式1Z103026-5/6)【2014年真题·单选题】完成某预算定额项目单位工程量的基本用工为2.8工日,辅助用工为0.7工日,超运距用工为0.9工日,人工幅度差系数为10%,该定额的人工工日消耗量为( )。
A.4.84B.4.75C.4.56D.4.68『正确答案』A『答案解析』本题考查的是预算定额的编制。
在预算定额(人工定额)编制过程中,应在基本用工的基础上,考虑其他用工。
于是,综合有关公式,其人工消耗量=基本用工+超运距用工+辅助用工+人工幅度差用工=(基本用工+超运距用工+辅助用工)×(1+人工幅度差系数)=(2.8+0.7+0.9)×(1+10%)=4.4×(1+10%)=4.84(工日)。
当然,需要大家,切实掌握人工幅度差、机械幅度差的含义及组成。
二、预算定额基价的编制1.预算定额基价的概念◆预算定额基价(工料单价):定额计量单位工程量的“三费”◇分类:全国统一;地区通用。
2.预算定额基价的编制公式◇分部分项工程单价=分部分项工程的“三费”=∑“三量”ד三价”(式3026-7)3.企业定额基价表【2017年真题·单选题】关于单位估价表的说法,正确的是( )。
1Z103033 材料消耗定额的编制材料消耗定额指标的组成,按其使用性质、用途和用量大小划分为主要材料、辅助材料、周转性材料和零星材料。
材料消耗定额的编制材料消耗定额主要包括确定直接使用在工程上的材料净用量和在施工现场内运输及操作过程中的不可避免的废料和损耗。
材料消耗定额中的损耗量是指材料出库后的损耗。
定额中周转材料消耗量指标的表示,应当用一次使用量和摊销量两个指标表示一次使用量:供施工企业组织施工用;摊销量供施工企业成本核算或投标报价使用考点分析】材料定额用量的组成;材料净用量和消耗量的确定方法;砌墙用砖和砂浆量的计算方法及应用;周转性材料的相关因素;定额中周转材料消耗量指标的表示方法和作用【真题示例】(2004 年)建筑安装工程材料损耗率一般采用()计算确定。
A.技术测定法B.比较类推法C.观察法D.经验估计法【答案】C【解析】本题考核点是材料消耗定额编制中的材料损耗量的确定方法。
材料的损耗一般以损耗率表示。
材料损耗率可以通过观察法或统计法计算确定。
(2005 年)材料消耗定额是在合理和节约使用材料的条件下,生产单位质量()产品所必须消耗的一定规格的材料、成品、半成品和水、电等资源的数量标准。
A .低劣B .合格C .高档D .抵檔【答案】 B 【解析】本题考核点是按生产要素内容划分的建设工程定额中的材料 消耗定额的概念。
材料消耗定额是指在合理和节约使用材料的条件下,生产单位合 格产品所必须消耗的一定规格的材料、成品、半成品和水、电等资源 的数量标准。
2006 年)材料消耗定额中不可避免的消耗一般以损耗率表示, ( )A.损耗率 =损耗量 /材料消耗定额× 100% B.损耗率=损耗量/净用量× 100% C.损耗率=损耗量/ (净用量 +损耗量)× 100% D. 损耗率 =损耗量 / (净用量—损耗量) 100% 答案】 B 解析】本题考核点是材料消耗定额编制中材料损耗量的计算2007)编制材料消耗定额时,材料净用量的确定方法有 ( )损耗率损耗量 净用量 100%A.理论计算法B.图纸计算法C.比较类推法D.测定法E.经验法【答案】ABDE【解析】本题考核点是材料消耗定额编制中的材料净用量的确定方法。
2021年一级建造师《建设工程经济》
高频考点:概算定额和概算指标的编制
一、施工定额的编制
◆概念:在合理的劳动组织和正常的施工条件下,施工企业为完成单位合格产品所需消耗的人工、材料、机械的数量标准。
(一)施工定额的作用(企业角度→计划管理)
(二)施工定额的编制
1.编制原则
◆两个:平均先进水平+简明适用
2.编制准备
◇内容:明确任务;整理资料;拟定编制方案
二、企业定额的编制
◆含义:本企业,根据本企业的技术水平和管理水平,编制的完成单位合格产品所必需的人工、材料和施工机械台班消耗量,以及其他生产经营要素消耗的数量标准→核心竞争力!
(一)企业定额的作用
◇三个:确定工程成本;编制投标报价;施工组织设计。
(二)企业定额的编制原则
◇三个:反映本企业的技术能力和管理水平;采用统一的基础定额(计价规范);选定市场价格。
(三)企业定额的编制方法
◆测定“三量”→确定“三价”
【2017 年真题·单选题】可作为建筑企业施工项目投标报价依据的定额是( )。
A.概算定额
B.施工定额
C.预算定额
D.概算指标
『正确答案』B
『答案解析』本题考查的是企业定额的编制。
在建设工程定额中,按照编制程序和用途,可依次分为施工定额、预算定额、概算定额和概算指标。
其中,施工定额、企业定额以施工工序为对象,并采用社会平均先进水平,主要供企业内部使用(投标报价、编制计划等)。
至于社会各界普遍使用的预算定额,则以分部分项工程为对象,采用社会平均水平。
学习攻略—收藏助考锦囊系统复习资料汇编考试复习重点推荐资料百炼成金模拟考试汇编阶段复习重点难点梳理适应性全真模拟考试卷考前高效率过关手册集高效率刷题好资料分享学霸上岸重点笔记总结注:下载前请仔细阅读资料,以实际预览内容为准助:逢考必胜高分稳过一级建造师考试工程经济考点34:材料消耗定额的编制1Z103023材料消耗定额的编制一、材料消耗定额的编制1.材料净用量的确定(方法)◇4种:理论计算法;测定法;图纸计算法;经验法。
2.材料损耗量的确定总消耗(定额)量=净用量+损耗量=净用量×(1+损耗率)二、周转性材料消耗定额的编制◇要点:一次使用量、周转次数等→周转使用量/摊销量【练习题·单选题】测定材料消耗定额时,定额中的损耗量是指操作过程中不可避免的废料和损耗以及不可避免的()。
A.施工现场内运输损耗和场外运输损耗B.采购过程中的计量误差C.保管过程中的损耗D.施工现场内运输损耗『正确答案』D『答案解析』本题考查的是材料消耗定额的编制。
在材料消耗定额的组成中,包括直接使用在工程上的材料净用量,在施工现场内运输及操作过程中的不可避免的废料和损耗。
其中,损耗率的计算,应该采用净用量作为分母。

1Z103024施工机械台班使用定额的编制一、施工机械台班使用定额的形式1.时间定额:在合理劳动组织与合理使用机械条件下,完成单位产品必需的工作时间(机械台班)2.产量定额:在合理劳动组织与合理使用机械条件下,机械在每个机械台班内,应完成合格产品的数量。
二、机械台班使用定额的编制1.机械工作时间消耗分类必需消耗;损失时间2.编制内容(5个步骤):拟定正常条件;确定净工作的生产率;确定利用系数;计算台班定额;拟定定额时间。
【练习题·单选题】某斗容量为1m3正铲挖土机的机械台班产量为4.96(定额单位100m3),小组成员为两人。
则该工程分项的人工时间定额为()工作日。
A.0.40B.0.20C.2.48D.4.96『正确答案』A『答案解析』本题考查的是机械台班使用定额的编制。
1Z103036 预算定额和单位估算表的编制
预算定额是在施工定额的基础上进行综合扩大编制而成的。
预算定额中的人工、材料和机械台班的消耗水平根据施工定额综合取定,定额子目的综合程度大于施工定额,从而可以简化施工图预算的编制工作。
预算定额时编制施工图预算的主要依据。
人工消耗量指标的确定
预算定额人工消耗指标由基本用工和其他用工组成。
人工消耗指标的计算
(1)综合取定工程量
(2)计算人工消耗量
总人工=基本用工+辅助用工+超运距用工+人工幅度差
机械台班消耗量指标
预算定额机械台班消耗量按合理的施工方法取定并增加了机械幅度差。
由于垂直运输用的塔吊、卷扬机及砂浆、混凝土搅拌机是按小组配合,应以小组产量计算机械台班数量,不另增加机械幅度差。
单位估价表的编制
根据人工工资价格、材料预算价格和施工机械台班价格,计算拟定预算定额中每一分项工程的单位预算价格。
单位估价表包括“三量”和“三价”:人工、材料、机械的消耗量和单价。
1. 工料单价单位估价表
2. 综合单价单位估价表
3. 企业单位估价表
【考点分析】
预算定额人工消耗量指标的组成及内容;
人工幅度差的内容
机械台班消耗指标的组成;
机械幅度差的内容;
单位估价表的含义和分类。
【真题示例】
(2013年)编制预算定额人工消耗量时,人工幅度差用工是指人工定额中未包括的,而在一般正常施工情况下又不可避免的一些()。
A.返工用工
B.低效率用工
C.用工浪费
D.零星用工
【答案】D
【解析】本题考核点是预算定额编制中的人工幅度差用工的概念。
人工幅度差用工,指人工定额中未包括的,而在一般正常施工情况下又不可避免的一些零星用工。
(2014年)预算定额作为一项综合性定额,是按组成()的消耗量综合而成的。
A.分部工程的各分项工程
B.单位工程的各分部工程
C.分项工程的各工序
D.分项工程的各检验批
【答案】C
【解析】本题考核点是预算定额的相关概念。
预算定额是一项综合性定额,它是按组成分项工程内容的各工序综合而成的。
(2014年)编制预算定额人工消耗指标时,下列人工消耗量属于人工幅度差用工的有()。
A.施工过程中水电维修用工
B.隐蔽工程验收影响的操作时间
C.现场材料水平搬运工
D.现场材料加工用工
E.现场筛沙子增加的用工量
【答案】AB
【解析】本题的考核点是预算定额编制中人工幅度差用工包括的内容。
人工幅度差用工。
指人工定额中未包括的,而在一般正常施工情况下又不可避免的一些零星用工,其内容如下:
①各种专业工种之间的工序搭接及土建工程与安装工程的交叉、配合中不可避免的停歇时间;
②施工机械在场内单位工程之间变换位置及在施工过程中移动临时水电线路引起的临时停水、停电所发生的不可避免的间歇时间;
③施工过程中水电维修用工;
④隐蔽工程验收等工程质量检查影响的操作时间;
⑤现场内单位工程之间操作地点转移影响的操作时间;
⑥施工过程中工种之间交叉作业造成的不可避免的剔凿、修复、清理等用工;
⑦施工过程中不可避免的直接少量零星用工。
(2014 年)完成某预算定额项目单位工程量的基本用工为2.8 工日,辅助用工为0.7 工日,超运距用工为0.9 工日,人工幅度差系数为10%,该定额的人工工日消耗量为( A )工日。
A.4.84
B.4.75
C.4.56
D.4.68
=(2.8 + 0.7 + 0.9) ×(10% + 1)
【模拟题】
1. 编制单位估价表时,分部分项工程单价的计算中不包含()。
A.人工费
B.材料费
C.管理费
D.机械使用费
2.在编制预算定额时,对于那些常用的、主要的、价值量大的项目,分项工程划分宜细;次要的、不常用的、价值量相对较小的项目则可以放粗,这符合预算定额编制的( )。
A.平均先进性原则
B.时效性原则
C.保密原则
D.简明适用原则
【模拟题答案】
1.C
2. D。
