《长株潭城市轨道交通工程单位估价表》

总说明

一、《长株潭城市轨道交通工程单位估价表》(以下简称本估价表)是根据中华人民共和国住房和城乡建设部颁发的《城市轨道交通工程预算定额》(GCG103

-2008)并结合我省具体情况编制的,分上、下二册共10章。

上册包括:

第1章路基、围护结构及地基处理工程;

第2章桥涵工程;

第3章隧道工程;

第4章地下结构工程;

第5章轨道工程。

下册包括:

第6章通信工程;

第7章信号工程;

第8章供电工程;

第9章智能与控制系统安装工程;

第10章机电设备安装工程。

二、本估价表是编制城市轨道交通工程施工图预算、工程量清单综合单价、招标工程标底(控制价)和调解工程造价纠纷、鉴定工程造价的依据;是编制城市轨道交通工程概算定额(指标)、估算指标的基础;是编制企业定额、投标报价的参考。

三、适用范围

1、本估价表适用于长沙、株州、湘潭三市行政区域内轨道交通工程进行发承

包计价。车站建筑物地表面以下部分执行本估价表,地面以上的部分仍按湖南省相应专业消耗量标准计价。

2、执行本估价表计价的工程,必须采用工程量清单计价。

3、凡本估价表包含的项目,应按本估价表执行;本估价表缺项时,可按湖南省其他专业消耗量标准或国家其他专业定额相关项目执行。

4、地面定额用于暗挖、隧道内、地下空间站洞内工程时,其人工、机械乘以

1.2的系数。

四、本估价表是按照正常的施工条件,目前多数企业的施工机械装备程度,施工中常用的施工方法、施工工艺、劳动组织以及合理工期进行编制的。

五、本估价表是依据国家有关产品标准、设计规范和施工验收规范编制的,以住房和城乡建设部建标[2008]193号文颁发的《城市轨道交通工程预算定额》为基础,参考了湖南省工程消耗量标准、其他行业定额以及相关施工资料和其他资料。

六、本估价表人工、材料、机械台班消耗量和价格的取定:

1、人工:

⑴.人工工日不分工种、技术等级均以综合工日表示。内容包括基本用工、超运距用工、人工幅度差和辅助用工。

⑵.本估价表综合工日取定单价为30元。暗挖、隧道内、地下空间站洞内施工子目另增加2元/工日的施工保健费。

2、材料:

⑴.材料选用符合国家质量标准和相应设计要求的合格产品。

⑵.材料消耗包括主要材料、辅助材料、零星材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出数量并计入了相应的损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输、运输损耗、施工操作损耗、施工现场堆放损耗。

⑶.周转性材料按不同施工方法、不同材质按规定的周转次数摊销计入子目内。

⑷.用量少、价值小的材料合并为其他材料费。

⑸.材料价格取定,以湖南省工程消耗量标准中的基期基价为准,缺项的部分参考市场价格。

⑹.商品砼按成交价的5%计取管理费,但不计取利润。

3、施工机械和仪器仪表台班:

⑴. 施工机械和仪器仪表台班消耗量是按正常合理的施工配备和施工工效确定台班使用量。

⑵.凡单位价值在2000元以上的施工机械和仪器仪表按台班列入子目,施工机械单位价值在2000元以下的列入其他间接费中工具用具使用费中。

⑶. 施工机械和仪器仪表台班单价按《湖南省建设工程计价办法》附录一费用组成计算,缺项的部分参考市场价格。

⑷.盾构掘进中不含盾构机台班折旧费。编制概算、标底时"盾构掘进机折旧费" 可按负环段3336元/m;始发段、正常段、到达段3100元/m暂列。盾构机台班折旧费不计取管理费、利润。

盾构机台班折旧费与估价表不同时,可以调整。参考公式:盾构机台班折旧费=预算价格×(1-残值率)×时间价值系数/耐用总台班。

⑸.盾构机进场费按 70万元/台·次计算;转场费按50万元/台·次计算;调头费按20万元/台·次计算。

⑹. 盾构机台班进场费、折旧费、转场费、调头费(盾构机安、拆除外)不计取管理费、利润,但应按规定计取规费和税金。

⑺.估价表盾构机构使用费按负环段1632元/m;始发段、正常段、到达段1500元/m暂列,实际不同时可以调整。

七、因场地狭小,造成原材料(不含半成品、成品和周转材料)地面水平运输超过150m者,其超运距用工按附表计算。

八、本估价表混凝土大部分按商品混凝土编制,如实际采用现场搅拌时,扣除砼子目中商品砼费用,搅拌、运输、输送另套用第一章第五节相应子目。

九、实际使用材料、机械、仪表的价格与本估价表不同时,可以调整。但取费基础不作调整。

十、施工用水、电是按现场正常供水、供电考虑的。

十一、工程量清单子目执行《湖南省建设工程计价办法》相关子目。

十二、本估价表的工作内容中已说明了主要的施工工序,次要工序虽未说明,均已考虑在子目内。

十三、因地质情况出现涌水、流砂、溶洞、塌方等危险情况,采取应急处置时,由业主、监理签证另按实计算。

十四、本估价表实行动态管理,执行中如遇到问题,请及时与湖南省建设工程造价管理总站或湖南省长沙市建设工程造价管理站联系。

十五、本估价表注有"×××以内"或"×××以下"者均包括×××本身,"×××以外"或"×××以上"者则不包括×××本身。

十六、本估价表中"基价"、"人工费"、"材料费"、"机械费"、"单价"计价单位为"元"。

十七、本说明未尽事宜,详见各章节说明。

附表:材料场内二次搬运用工及运输损耗

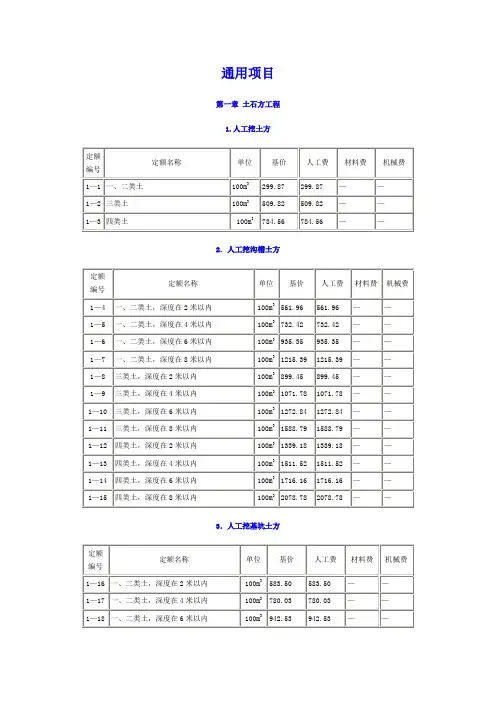

第1章路基、围护结构及地基处理工程

说明

一、《长株潭城市轨道交通工程单位估价表》第一章《路基、围护结构及地基处理工程》(以下简称本章)。内容包括:土石方工程,防护、支护、围护工程,地基处理,拆除工程,混凝土搅拌、运输及输送,措施项目,共6节384个子目。

二、本章内容适用于城市轨道交通工程采用明挖法施工的土石方、防护、支护、围护、地基处理等工程。

三、本章编制依据:

1.住房和城乡建设部《城市轨道交通工程预算定额》GCG103-2008;

2.《湖南省市政工程消耗量标准》(2006年版);

3.交通部《公路工程预算定额》JTG/T-1306-02-2007;

4.《城市轨道交通地下铁道工程劳动定员定额》GB/T19622-2004;

5. 《市政工程劳动定额》LD/T 99.1-1997(De);

6. 《地下铁路设计规范》GB50157-2003;

7. 《地下铁道工程施工及验收规范》GB50299-1999;

8.现行的设计、施工验收规范、安全操作规程及质量评定标准。

四、采用盖挖法、暗挖法施工的土石方以及洞内防护、支护、围护工程,执行第3、4章相应子目。

五、带支撑基坑的支撑制作、安装、拆除费用执行第4章相应子目。

六、混凝土、砂浆强度等级按《湖南省建设工程计价办法》附录二混凝土、砂浆、垫层、耐酸防腐及保温材料、配合比计算,如设计要求与本估价表不同时,允许换算。

七、未尽事宜见各节说明。

第1节土石方工程

说明

一、本节适用于城市轨道交通工程中明挖法施工的土石方工程。土壤与岩石分类见"土壤及岩石(普氏)分类表"。

二、干、湿土的划分以地质勘察资料为准,地下常水位以上为干土,以下为湿土。挖湿土时,人工和机械乘以系数1.18,干、湿土工程量分别计算。采用降水措施的土方应按干土计算。

三、沟槽、基坑和一般土石方的划分:底宽7m以内,底长大于底宽3倍以上的为沟槽;底

长小于底宽3倍以内,底面积在150m2以内的为基坑;厚度在30cm以内就地挖、填土按平整场地计算。超过上述范围的土、石方按挖土方和石方计算。

四、场地竖向布置挖填土方时,不再计算平整场地工程量。

五、带支撑基坑开挖适用于有横支撑的深基坑开挖。子目中已包括土壤渗水及天然降水的排除,若需采用井点降水费用另计,本估价表已综合考虑土方垂直运输的各种方法,不得因施工组织方法不同调整估价表。

六、带支撑基坑土石方项目以车站顶板下表面划分,顶板下表面以上的土石方执行明挖土石方的相应项目,顶板下表面以下的土石方执行带支撑基坑土石方相应子目。

七、素土消耗量,如确需外购时按估价表消耗量计算,否则不计其费用。

八、弃土弃碴场地占用费用应另外计算。

工程量计算规则

一、土石方开挖及运输工程量均按设计图示尺寸以天然密实体积(自然方)以"m3"为单位计算。

二、修建机械上下坡的便道土方量并入土方工程量内。

三、带支撑基坑土石方工程量按围护结构内围尺寸乘以设计顶板底至底层(或垫层)底的高度以"m3"为单位计算。

四、回填夯实估价表中的填土夯实与碾压及回填夯实,均按设计图示回填体积以"m3"为单位计算;原土夯实与碾压则按设计图示尺寸以"m2"为单位计算。土方体积换算见下表:

时,每例增加60cm。

七、土石方运距以挖土重心至填土或弃土重心最近距离计算,人工、人力车运土坡度超过

九、土壤及岩石分类,见下表:(略)

第2节防护、支护、围护工程

说明

一、本节适用于城市轨道交通工程路基、明挖的加固防护、护、围护工程。盖挖、暗挖工程的相关项目执行第3、4章相应子目。

二、本节包括护坡、挡土墙、锚杆、土钉、地下连续墙、水泥劲性搅拌围护桩、钻孔咬合桩、围护结构圈梁、地沟、明沟等。

三、护坡砂浆土钉子目按钢筋Φ10以外编制,不同时允许换算。

四、挡土墙工程按相应材质挡土墙子目执行,挡土墙泄水孔、栏杆执行第2章相应子目,如需脚手架时执行第4章相应字目。

五、地下连续墙成槽的护壁泥浆,是按普通泥浆编制的,若需重晶石泥浆时,可进行调整,钢筋笼制作包括台模摊销费,估价表中预埋件用量与实际用量有差异时允许调整。

六、本节中的入岩增加费是按普坚石编制的,当石质不同时按规定计算:松石不计入岩增加费,次坚石按相应子目乘以系数0.8,特坚石按相应子目乘以系数1.2。

七、钻孔咬合桩导墙执行地下连续墙导墙相应子目。

八、人工挖孔桩以及钢筋笼、钻孔咬合桩钢筋笼执行第2章钻孔灌注桩相应子目,护坡、挡墙、导墙、围护结构圈梁钢筋执行第2章普通钢筋子目,地沟盖板钢筋执行第2章预制钢筋子目。

九、地下连续墙项目未包括泥浆池的制作、拆除,发生时根据施工组织设计另行计算,泥浆使用后的废浆运弃执行第1章相应子目。

十、本节所指的密撑即满铺挡土板;疏撑即间隔铺挡土板,挡土板间距不同时,不作调整。

十一、本节估价表中的挡土板均按横板、竖撑计算,如采用竖板、横撑时,其工日乘以1.20系数。

十二、本节中挡土板支撑按槽坑两侧同时支撑挡土板考虑,支撑面积为两侧挡土板面积之和。如槽坑一侧支挡土板时,按一侧的面积计算,工日数乘以1.33,除挡土板外,其他材料乘以2.0系数。

十三、放坡开挖不得再计算挡土板,如遇上层放坡、下层支撑则按实际支撑面积计算。

十四、如采用井字支撑时,按疏撑乘以0.61系数。

工程量计算规则

一、砂石滤沟按设计尺寸以"m3"为单位计算,砂石滤层区分不同厚度按设计图示尺寸以"m3"为单位计算。

二、块石护坡砌筑区分干砌,干砌灌浆、浆砌及不同厚度按设计图示尺寸以"m3"为单位计算。浆砌台阶区分块石、料石、预制混凝土块按设计尺寸以"m3"为单位计算。

三、垫层铺筑区分不同材质按设计图示尺寸以"m3"为单位计算。

四、挡土墙(包括基础、墙身)、压顶区分不同材质按设计尺寸以"m3"为单位计算。挡土墙、护坡估价表是按垂直高度3.6m编制的,超过3.6m时应另计垂直运输费。

五、伸缩缝、止水带区分不同材质按设计尺寸以"延长米"为单位计算。二毡三油、沥青板填缝按设计尺寸以"m2"为单位计算。

六、勾缝区分不同砌筑面按设计图示面积以"m2"为单位计算。

七、锚杆、锚索的钻孔按设计图示长度以"m"为单位计算,制作和安装按照设计图示主材(钢筋或钢绞线)重量以"t"为单位计算;砂浆土钉、护坡土钉按设计图示长度以"m"为单位计算;喷射混凝土按设计图示尺寸以"m2"为单位计算。

八、地下连续墙成槽土方量及浇筑混凝土工程量按连续墙设计断面积(设计长度乘以宽度)乘以槽深(设计槽深加超深0.5m)以"m3"为单位计算。

九、锁口管、接头箱吊拔及清底置换按设计图示连续墙单元以"段"为单位计算;其中清底置换按连续墙设计段计算,锁口管(箱)吊拔按连续墙段数加1段计算。

十、水泥搅拌围护桩按设计桩截面面积乘以设计长度以"m3"为单位计算。

十一、地沟、电缆沟、明沟、盖板按设计图示尺寸以"10m3"为单位计算。

十二、钻孔咬合桩按设计图示尺寸以"m3"为单位计算。

十三、围护结构圈梁按设计图示结构断面积乘以设计长度以"m3"为单位计算。

十四、挡土板按施工组织设计确定的支撑面积计算。

第3节地基处理工程

说明

一、本节适应于城市轨道交通工程的地基加固、处理等工程。

二、袋装砂井直径按70mm考虑,实际直径不同时按砂井截面积等比例换算砂含量,其他不变。

三、本节地基加固包括分层注浆、压密注浆、双重管和三重管高压旋喷。

四、分层注浆加固的扩散半径为0.8m,压密注浆加固半径0.75m,双重管、三重管高压旋喷的固结半径分别为0.4m、0.6m。浆体材料(水泥、粉煤灰、外加剂等)用量按设计含量计算,若设计未提供含量要求时,按批准的施工组织设计计算。

五、本节不包括泥浆处理和微型桩的钢筋费用,为配合土体快速排水需打砂井的费用另计。

工程量计算规则

一、换填砂、砾石、块石、灰土按设计尺寸以"m3"为单位计算。

二、水泥稳定土、机械翻晒按设计图示面积以"m2"为单位计算。

三、抛石挤淤按设计抛石量以"m3"为单位计算。

四、砂桩、石灰砂桩区分不同桩长、直径、按设计尺寸以"m3"为单位计算,袋装砂井、水泥粉煤灰碎石桩按设计图示深度以"m"为单位计算。

五、塑料排水板按设计尺寸以"m"为单位计算,铺土工织物布、土工格栅按设计图示面积以"m2"为单位计算。

六、地基注浆加固以孔为单位的子目,按全区域加固编制,若加固深度不同时可内插计算;

若采取局部区域加固,则人工和钻机台班不变,材料(注浆阀管除外)和其他机械台班加固深度按深度同比例调减。

七、地基注浆加固以"m3"为单位的子目,已按各种深度综合取定,工程量按加固土体的体积计算。

第4节拆除工程

说明

一、本节拆除均不包括挖土方,挖土方按第1节有关子目执行。

二、机械拆除项目中包括人工配合作业。

三、拆除后的旧料应整理干净就近堆放整齐。如需运至指定地点或回收利用,则另行计算运费和回收价值。

四、管道拆除要求拆除后的旧管保持基本完好,破坏性拆除不得套用。拆除混凝土管道未包括拆除基础及垫层用工。基础及垫层拆除按本节相应项目执行。

五、拆除工程未考虑地下水因素,若发生则另行计算。

工程量计算规则

一、拆除旧路及人行道按实际拆除面积以"m2"为单位计算。

二、拆除侧缘石及各类管道按长度以"m"为单位计算。

三、拆除构筑物及障碍物按体积以"m3"为单位计算。

四、路面凿毛、路面铣刨按设计图示面积以"m2"为单位计算。

第5节混凝土搅拌、运输与输送

说明

一、本节包括混凝土搅拌、运输、输送等项目,共3小节13个子目。

二、本估价表各章节混凝土子目均不含混凝土泵送,发生时套用本节混凝土泵送子目。如采用塔吊垂直运输机械套用本节相关子目。

三、本估价表各章节混凝土子目按商品混凝土计列的,如实际为现拌或集中搅拌,扣除砼子目中商品砼费用,另套用本节混凝土搅拌相应子目。

四、混凝土运输发生时执行本节相关运输子目。

工程量计算规则

混凝土搅拌、运输、输送:按相应混凝土量以"m3"为单位计算。

第6节措施项目

说明

本节模板以木模、工具式钢模为主编制,如采用其他材质的模板,另行处理;脚手架执行第4章相应项目。

工程量计算规则

现浇模板按模板接触混凝土的面积计算,单孔面积在0.3m2以内的孔洞不扣除,洞侧壁模板面积亦不增加;单孔面积在0.3m2以上时应扣除,侧壁模板并入模板工程量内。

第2章桥涵工程

说明

一、《长株潭城市轨道交通工程单位估价表》第二章"桥涵工程"(以下简称本章),内容包括打桩工程、钻孔灌注桩工程、砌筑工程、钢筋工程、现浇混凝土工程、预制混凝土工程、安装工程、临时工程及钢结构工程,共12节643个子目。

二、本章适用于城市轨道交通工程:

1、单跨100m以内的桥梁工程。

2、单跨5m以内的各种桥涵、拱涵工程。

3、现浇钢筋混凝土立交箱涵工程。

三、本章编制依据:

1、《城市轨道交通工程预算定额》(GCG103-2008);

2、《全国统一市政工程预算定额》第三册"桥涵工程"(GYD-303-1999);

3、《全国市政工程统一劳动定额》;

4、《全国统一建筑工程基础定额》;(GJD-101-1995)

5、《公路工程预算定额》;

6、《湖南省市政工程消耗量标准》;

7、、现行的设计、施工及验收技术规范;

四、本章预制混凝土及钢筋混凝土构件均属现场预制,不适用于独立核算、执行产品出厂价格的构件厂所生产的构配件。

五、本章提升高度(指单跨内原地面至梁底的纵向平均高度)按8m以内编制,超过8m时,超过8m时按以下方式调整(悬浇梁除外):

1、现浇混凝土项目提升高度超过8m的跨段,其超高段承台顶面以上的混凝土(不含泵送混凝土)、模板、钢筋的工程量,按下表相应起重机械的规格及人工、起重机械台班的消耗量。

2、陆上安装梁按下表调整相应的人工及起重机械的台班消耗量,当起重机械不作调整。

六、本章河道水深取定为3m,若水深≥3m时,应另行计算。

七、本章均未包括各类操作脚手架,发生时按本章"措施项目"相应项目执行。

八、未尽事宜见各节说明。

第1节打桩工程

说明

一、本节包括打钢筋混凝土桩、打钢管桩、送桩、接桩等项目,共12小节95个子目。

二、本节中土质是根据工程地质资料中的土层构造和土壤屋物理、力学性能指标,结合沉

桩时间划分为一级土、二级土(见下表)。

土壤级别确定方法:

1、有砂夹层时,优先按砂层情况确定土级;

2、按土壤物理力学性能指标并参考每米纯沉桩平均时间确定土级时,桩长在12m以内,

相当于桩长三分之一的土层厚度应达到规定物理力学性能指标;12m以外,按5m厚度确定。

三、本节中土级按一级土考虑,遇二级土时,按一级土估价表人工消耗量乘以系数1.33、

机械消耗量乘以系数1.43计算。

四、本节均以打直桩,如打斜桩(包括俯打、仰打)斜率在1:6以内时,人工消耗量乘以系

数1.33,机械消耗量乘以系数1.43。

五、本节均考虑从在已搭置的支架平台上操作,但不包括支架平台,其支架平台的搭设与

拆除应按本章相关措施项目节计算。

六、船上打桩估价表按两艘船只拼搭、捆绑考虑。

七、打板桩估价表中,均已包括打、拔导向桩内容,不得重复计算。

八、陆上、支架上打桩估价表中均未包括运桩,但船上打桩已包括船只水上运桩。

九、送桩估价表按送4m为界,如实际超过4m时,人工及机械消耗量按相应估价表乘以下

列调整系数:

1、送桩5m以内乘以系数1.2;

2、送桩6m以内乘以系数1.5;

3、送桩7m以内乘以系数2.0;

4、送桩7m以上,以调整后7m为基础,每超过1m递增0.75系数。

十、打桩机械的安装、拆除按本章有关项目计算。

十一、钢管桩填心如采用其他材料时,应另行计算。

工程量计算规则

一、打桩:

1、钢筋混凝土桩按桩长(包括桩尖长度)乘以桩截面面积以"m3"为单位计算,不包括管桩空

心部分的体积。

2、钢管桩按设计长度(设计桩顶到桩底标高)、管径、壁厚"t"为单位计算。

二、接桩:

1、方桩按设计图纸以"个"为单位计算,焊接桩的型钢用量可按设计图纸相应调整。

2、管桩、钢管桩接桩以"个"为单位计算。

三、送桩:

1、钢筋混凝土桩按预制截面面积乘以送桩高度(送桩起始点以下至设计桩顶面的距离)以

"m3"为单位计算。

2、钢管桩送桩按相应打桩估价表调整计算,不计钢管桩主材,人工、机械台班数量乘以以

系数1.9,工程量按送桩高度、管径、壁厚以"t"为单位计算。

3、送桩起始点规定:

(1)、陆上打桩为原地面平均标高以上0.5m处。

(2)、支架上打桩为当地施工期间的最高潮水位以上0.5m处。

(3)、船上打桩为当地施工期间的平均水位以上1m处。

四、钢管桩内切割以"根"为单位计算,精割盖帽以"只"为单位计算。

第2节钻孔灌注桩工程

说明

一、本节包括埋设护筒、人工挖孔、冲击钻机、回旋钻机及灌注混凝土等项目,共5小节46个子目。

二、成孔子目按孔径、深度和土质划分项目,若超过子目使用范围时,应另行计算。

三、埋设钢护筒子目中钢护筒按摊销量计算,若在深水作业,钢护筒无法拔出时,经建设单位签证后,可按钢护筒实际用量(或参考下表重量)减去估价表数量一次增列计算,但该部分不得计取除税金外的其他费用。

四、灌注桩混凝土均考虑混凝土水下施工,在工作平台上导管倾注混凝土。本节中已包括设备(如导管等)摊销及扩张增加的混凝土数量,不得另行计算。

五、本节中未包括:钻机场外运输、截除余桩、废泥浆处理及外运,其费用可另行计算。

六、本节中不包括在钻机中遇到障碍必须清除的工作,发生时另行计算。

七、成孔估价表按粘土造浆考虑。

八、废泥浆运弃套用第1章相关项目计算。

工程量计算规则

一、灌注桩成孔工程量按设计入土深度计算。估价表中的孔深指护筒顶至桩底的深度。成孔估价表中同一孔内的不同土质,不论其所在的深度如何,均执行总孔深估价表。

二、人工挖桩孔土方工程量按护壁外缘包围的面积乘以深度计算。

三、灌注桩水下混凝土工程量,设计明确了超灌长度的,按设计计算,设计没有明确的按设计桩长增加1.0m乘以设计桩截面面积计算。

四、灌注桩工作平台按措施项目节计算。

五、钻孔灌注桩钢筋笼按设计图纸计算,套用本章钢筋工程有关项目。

六、钻孔灌注桩需使用预埋铁件时,套用本章钢筋工程有关项目。

第3节砌筑工程

说明

一、本节包括浆砌块(料)石、混凝土预制块和砖砌体等项目,共3小节20个子目。

二、本节适用于砌筑高度在8m以内的桥涵砌筑工程。

三、砌筑子目中未包括垫层项目,发生时可套用有关子目。

工程量计算规则

砌筑工程量按设计图示尺寸以"m3"为单位计算,嵌入砌体中的钢管、沉降缝、伸缩缝以及单孔面积在0.3m2以内的预留孔所占体积不予扣除。

第4节钢筋工程

说明

一、本节包括桥涵工程各种钢筋、高强钢丝、钢绞线、预埋铁件的制作、安装等项目,共4小节28个子目。

二、本节中钢筋按φ10以内及φ10以外两种分列,φ10以内采用A3钢,φ10以外采用16锰钢,钢板均按A3钢计列,预应力筋采用Ⅳ级钢、钢绞线和高强钢丝。因设计要求采用钢材与估价表不符时,可以调整。

三、因束道长度不等,本节中未列锚具数量,但已包括锚具安装的人工消耗量。

四、先张法预应力筋制作、安装估价表,未包括张拉台座。

五、压浆管道估价表中的铁皮管、波纹管已包括套管及三通管。

六、本节中钢绞线按φ15.24,束长在40m以内考虑,如规格不同或束长超过40m时,应另行计算。

工程量计算规则

一、钢筋按设计图纸数量以"t"为单位计算(损耗已包括在估价表中)。

二、T形梁连接钢板项目按设计图纸以"t"为单位计算。

三、锚具工程量按设计用量乘以下列系数计算:锥形锚、群锚:1.05;墩头锚、螺栓锚:

1.00。

四、管道压浆不扣除钢筋体积。

五、钢筋接头按设计图纸数量以"个"为单位计算,套用第四章相关子目计算,但需扣除规范要求的钢筋绑扎搭接最小长度的钢筋消耗量。

第5节现浇混凝土工程

说明

一、本节包括基础、墩、台、柱、梁、桥面、接缝等项目,共11小节43个子目。

二、本节适用于桥涵工程现浇各种混凝土构筑物。

三、本节中均未包括预埋铁件,如设计要求预埋铁件时,可按设计用量套用本册第4节有关项目。

四、本节中混凝土按常用强度等级列出,如设计要求不同时可以换算。

五、本节中按结构部位划分的混凝土项目以商品混凝土(泵送)为主(少数项目除外) ,本节中不含混凝土输送,发生时套用第1章相关混凝土输送子目。

工程量计算规则

一、混凝土工程量按设计尺寸以实体积计算(不包括空心板、梁的空心体积),不扣除钢筋、铁丝、铁件、预留压浆孔道和螺栓所占的体积。

二、模板工程量按模板接触混凝土的面积计算。

三、现浇混凝土墙、板上单孔面积在0.3m2以内的孔洞体积不予扣除,洞侧壁模板面积亦不再计算;单孔面积在0.3m2以上时,应予扣除,洞侧壁模板面积并入墙、板模板工程量之内计算。

四、无法拆除的箱梁内模按该部分模板工程量增加锯材0.03m3/m2.

第6节预制混凝土工程

说明

一、本节包括预制桩、梁及其他构件等项目,共8小节21个子目。

二、本节包括桥涵工程现场制作的预制构件。

三、本节中均未包括预埋铁件,如设计要求预埋铁件时,可按设计用量套用本章第4节有关项目。

四、本节不包括地模费用,需要时可套用措施项目节计算。

工程量计算规则

一、预制桩工程量按桩长度(包括桩尖长度)乘以桩截面面积计算。

二、预制空心构件按设计图尺寸扣除空心体积,以实体积计算。空心板梁的堵头板体积不计入工程量内,其消耗量已在估价表中考虑。

三、预制空心板梁,凡采用橡胶囊做内模的,考虑其压缩变形因素,可增加混凝土数量。当梁长在16m以内时,可按设计计算体积增加7%;若梁长大于16m时,则增加9%计算。如设计图已注明考虑橡胶囊变形时,不得再增加计算。

四、预应力混凝土构件的封锚混凝土数量并入构件混凝土工程量计算。

第7节立交箱涵工程

说明

一、本节包括箱涵制作、顶进、箱涵内挖土等项目,共8小节38个子目。

二、本节适用于穿越城市道路及铁路的立交箱涵顶进工程及现浇箱涵工程。

三、本节未包括箱涵顶进的后靠背设施,如发生费用另行计算。

四、本节未包括深基抗开挖、支撑及井点降水的工作内容,可套用有关项目计算。

五、本节设备摊销费按每t每月90元,设备按3个月,如施工期不同时,可予以调整。

工程量计算规则

一、箱涵混凝土工程量,不扣除单孔面积0.3m2以下的预留孔洞体积。

二、顶柱、中断间护套及挖土支架均属专用周转性金属构件,中继按推销量计列,不得重复计算。

三、箱涵顶进分空顶、无中继间实土顶和有中继间实土顶三类,其工程量计算如下:

1. 空顶工程量按空顶的单节箱涵的重量乘以箱涵位移距离计算。

2. 实土顶工程量按被顶箱涵的重量乘以箱涵位移距离分段累计计算。

3. 全套顶进设备包括钢顶桩、钢横梁和钢顶块,不包括顶镐、拉镐等机具,全套设备参考质量如下:

设计确定,但采用气垫后在套用顶进估价表时乘以0.7系数。

第8节安装工程

说明

一、本节包括安装梁、其他构件、栏杆扶手、支座、伸缩缝、沉降缝、隔声屏障等项目,共15小节92个子目。

二、本节适用于桥涵工程的安装项目。

三、构件安装子目中除小型构件安装已包括150m场内运输外,其余均未包括场内运输。小型构件指单件混凝土体积≤0.05m3的构件。

四、安装预制构件子目中均未包括脚手架,如需要用脚手架时,可套用相应子目。

五、安装预制构件,应根据施工现场具体情况,采用合理的施工方法,套用相应子目。

六、导梁安装子目中不包括导梁的安装及使用,发生时可套用装配式钢支架子目,工程量按实计算。

七、架桥机安装节段梁估价表中未包括组装、拆卸架桥机(可套用本章措施项目节相应子目)、临时束和永久束的制作、安装费用。

八、梳型钢板、钢板、橡胶板及毛勒伸缩缝均按成品考虑,成品费用另计。

九、安装排水管子目中已包括集水斗安装工作内容,但集水斗的材料费需按实另计。

工程量计算规则

一、安装预制构件按构件混凝土实体积计算,不包括空心部分。

二、驳船未包括进出场费。

第9节装饰工程

说明

一、本节包括砂浆抹面、水刷石、剁斧石、拉毛、水磨石、镶贴面层、涂料、油漆等项目,适用于桥涵构筑物的装饰项目,共8小节45个子目。

二、贴面材料不同时,可以调整换算,但人工与机械台班消耗量不变。

三、水质涂料不分面层类别,均执行同一项目,由于涂料种类繁多,如采用其他涂料时,可以调整换算。

四、水泥白石子浆抹灰,均未包括颜料费用,如设计需要颜料调制时,应增加颜料。

五、油漆按手工操作计取,如采用喷漆时,应另行计算。尤其种类与实际不同时,可以调整换算。

六、本节均未包括施工脚手架,发生时可按措施项目节相关子目执行。

工程量计算规则

本节除金属面油漆以t计算外,其余项目均按装饰面积计算。

第10节构件运输

说明

一、本节的各种运输距离以10m、50m、1km为计算单位,不足第一个10m、50m、1km 者,均按10m、50m、1km计;超过第一个子目运距单位时,其运距尾数不足一个增运子目单位的半数时不计,等于或超过半数时按一个子目运距单位计算,共4小节65个子目。

二、本节未单列构件出坑堆放的子目,如需要出坑堆放,可按相应构件运输第一个运距单位子目计列。

三、凡以手摇卷扬机和电动卷扬机配合运输的构件重载升坡时,第一个子目运距单位不增加人工及机械,每增加子目单位运距按以下规定乘换算系数。

(1)手推车运输每增运10m子目的人工,按下表乘换算系数:

(2)轻轨平车运输配电动卷扬机每增运50m子目的人工及电动卷扬机台班,按下表乘换算系数:

第11节钢结构工程

说明

一、本节包括钢管柱、钢梁和不锈钢栏杆等项目,共3小节5个子目。

二、钢材及焊条品种与子目不同时,可以调整换算。

三、本节中已包括了构件的场内外运输。

四、本节钢结构仅考虑涂刷防锈底漆,面漆可套用装饰工程节相关子目。

五、本节未包括金属构件的焊缝无损探伤费用,发生时另行计算。

工程量计算规则

一、钢构件工程量按设计图纸的主材(钢板、型钢、方钢、圆钢等)的重量,以"t"为单位计算,不扣除孔眼、缺角、切肢、切边的重量,但焊条、铆钉、螺栓等重量也不另增加。不规则或多边形钢板,以其外接矩形面积计算。

二、钢立柱上的节点板、加强环、内衬管、牛腿等并入钢立柱工程量内。

第12节措施项目

本节共4小节145个子目。

2.12.1 模板工程

说明

一、本节内容适用于桥涵的模板制作安装。

二、桥涵沉井以木模、工具式钢模为主编制(桥涵防撞护栏采用定型钢模除外)。如采用其他材质模板应另行处理。

三、桥涵现浇梁、板模板均已包括底模,但未包括支架,支架应另行计算。

四、预制构件模板未包括地胎膜,应另行计算。

五、Y形等异形柱模板按柱式墩台身模板估价表人工、机械消耗量乘以系数1.2,锯材消耗量乘以系数1.05。

工程量计算规则

一、现浇混凝土模板工程量按模板接触混凝土的面积计算。混凝土墙、柱、板、沉井壁及池壁上单孔面积在0.3m2以内的孔洞不予扣除,洞侧壁模板面积亦不再计算;单孔面积在0.3m2以上时,应予扣除,洞侧壁模板面积并入模板工程量之内计算。

二、预制混凝土模板:

1. 桥涵工程:

(1)预应力混凝土构件及T形梁、I形梁、双曲拱、桁架拱等构件均按模板与混凝土接触面积(包括侧模、底模)以"m2"计算。

(2)灯柱、端柱、栏杆等小型构件按平面投影面积计算。

(3)预制构件中非预应力构件按模板与混凝土接触面积,不包括胎、地膜。

(4)空心板中空心部分,可按模板与混凝土接触面积计算工程量。但采用橡胶囊抽拔,其摊销量已包括在子目中,不再计算空心部分模板工程量。

2.构筑物:

预制混凝土构件模板,按构件的实体积以"m3"计算。应扣除单孔面积在0.3m2以上的孔洞所占的体积。预制构件模板,不包括地胎膜,土地模按第一章土石方工程中平整场地项目执行,混凝土及砖地膜执行本节相应项目。

3. 各种构件的地膜胎膜,按施工组织设计的工程量,并应包括操作等必要的宽度)以"m2"为单位计算。

(1)板式梁按4m2/m3混凝土地模,其他梁按6m2/m3混凝土地模计算。

(2)桩按3.5m2/m3砖地模。

(3)其他构件按4 m2/m3砖地模计算。

(4)利用原有场地时不计算地模费,需加固和修复时可另行计算。

2.12.2 支架工程

说明

一、本章内容包括桩基础支架平台、木垛、支架的搭拆,打桩机械、船排、架桥机、万能杆件的组拆,挂篮的安拆和推移等项目。

二、支架平台适用于陆上、支架上打桩及钻孔灌注桩。支架平台分陆上平台与水上平台二类。

1、水上工作平台:凡从河道原有河岸线向陆地延伸2.5m范围,均属水上工作平台。

2、陆上工作平台:水上工作平台范围以外的陆地部分,均属陆上工作平台,但不包括河塘坑洼地段。

在河塘坑洼地段,如平均水深超过2m时,可套用水上工作平台估价表;平均水深在1-2m 以内,按水上工作平台估价表消耗量乘以50%计算;平均水深在1m以内时,按陆上工作平台计算。

水上、陆上工作平台划分如下页图所示。

三、桥涵拱盔、支架均不包括底模及地基加固在内。

四、组装、拆卸船排项目中包括压舱费用。压舱材料取定为大石块,并按船排总吨位的30%计取(包括装、卸在内150m的二次运输费)。

五、打桩机械独锤重的选择如下表:

土石方工程及工程量计算规则

土石方工程及工程量计算规则 一、说明 (一)本章包括:人工土石方、机械土石方、爆破岩石3节共62个子目。 (二)平整场地是指室外设计地坪与自然地坪平均厚度在±0.3m以内的就地挖、填、找平;平均厚度在±0.3m以外执行挖土方相应项目。 (三)定额中不包括地上、地下障碍物处理及建筑物拆除后的工程垃圾清理,发生时另行计算。 (四)定额综合了干土、湿土,执行中不得调整。但不包括挖淤泥,发生时另行计算。 (五)土方工程不论是否带挡土板均执行本定额。 (六)挖土方、沟槽、基坑的划分标准: 图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的执行沟槽定额子目;图示坑底面积在27m2以内的执行基坑定额子目。图示沟槽底宽在3m以外,坑底面积在27m2以外,执行挖土方定额子目。 (七)混合结构的住宅工程和柱距6m以内的框架结构工程,设计为带形基础或独立柱基,且基础槽深大于3m时,按外墙基础垫层外边线内包水平投影面积乘以槽深计算工程量,不再计算工程面及放坡土方增量,执行挖土方定额子目。 (八)基础挖土方采取基坑支护不需要放坡时,不得计算放坡土方增量;采取喷锚基坑支护时,放坡土方增量计取按(附表二)规定。 (九)土方运距按下列规定计算: 1.自卸车运土运距定额中是按5km以内、20km以内、30km以内和30km以外综合编制的,执行中不允许调整。 2.推土机推土运距:按挖方区重心至回填区重心之间的直线距离计算。 3.铲运机运土运距:按挖方区重心至卸土区重主加转向距离45m计算。

二、工程量计算规则 (一)平整场地按建筑物首层建筑面积(地下室单层建筑面积大于首层建筑面积时,按地下室最大单层建筑面积)乘以系数1.4以平方米计算。构筑物按基础底面积乘以系数2以平方米计算。 (二)计算基础挖土的规定: 基础挖土按挖土底面积乘以挖土深度以立方米计算,挖土深度超过放坡起点(1.5m),另计算放坡土方增量,局部加深部分的挖土工程量并入到土方工程量中。 1.挖土底面积: (1)土方、基坑按图示垫层外皮尺寸加工作面宽度(见附表一)的水平投影面积计算。 (2)沟槽按基础垫层宽度加工作面宽度乘以沟槽长度计算。 2.挖土深度: (1)室外设计地坪标高与自然地坪标高在±0.3m以内,挖土深度从基础垫层下表面标高算至室外设计地坪标高。 (2)室外设计地坪标高与自然地坪标高在±0.3m以外,挖土深度从基础垫层下表面标高算至自然地坪标高。 3.放坡土方增量: (1)挖土方和基坑放坡土方增量按放坡部分的外边线长度(含工作面宽度)乘以挖土深度再乘以相应的放坡土方增量折算厚度(见附表二)以立方米计算。 (2)沟槽放坡土方增量按沟槽长度乘以挖土深度再乘以相应放坡土方增量折算厚度以立方米计算。 (3)挖土方深度超过13m时,放坡土方增量折算厚度,按13m以外每增1m的折算厚度乘以超过的深度(不足1m按1m计算),并入到13m以内的折算厚度中计算。 (三)挖管沟按图示中心线长度计算。沟底宽度,设计有规定的,按设计规定尺寸计算,设计无规定的,按(附表三)规定宽度计算。

工程量计算公式及规则

土石方工程量计算公式 土石方工程 一、人工平整场地: S=S底+2*L外+16 二、挖沟槽: 1. 垫层底部放坡: V=L*(a+2c+kH)*H 2. 垫层表面放坡 V=L*{(a+2c+KH1)H1+(a+2c)H2} 三、挖基坑(放坡) 方形: V=( a+2c+KH)* ( b+2c+KH)*H+1/3*K2H3 圆形: V=∏/3*h*(R2+Rr+r2) 放坡系数 类别放坡起点人工挖土机械挖土 坑内作业坑上作业 一、二类别 1.20 1:0.5 1:0.33 1:0.75 三类土 1.50 1:0.33 1:0.25 1:0.67 四类土 2.00 1:0.25 1:0.10 1:0.33 土石方工程 1.0.1 计算土石方工程量前,应确定下列各项资料; 1 土石方工土壤及岩石类别的划分,依照工程勘测资料与《计价规范》表A1.4-1《土壤及岩石(普氏)分类表》对照后确定; 2 地下水位标高及排(降)水方法; 3 土方、沟槽、基坑挖(填)起止标高、施工方法及运距; 4 岩石开凿、爆破方法、石碴清运方法及运距; 5 其他有关资料。 1.0.2 土方工程 1 平整场地: 1)平整场地工程量,按设计图示尺寸以建筑物首层面积计算。

2)平整场地是指建筑场地挖、填土方厚度在±30cm以内及找平。挖、填土方厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。 2 挖土方按设计图示尺寸以体积计算。 3 挖基础土方按设计图示尺寸以基础垫层底面积乘以挖土深度计算。 4 沟槽、基坑划分: 凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽; 凡图示基坑底面积在20m2以内的为基坑; 凡图示沟槽底3m以外,坑底面积20m2以外,平整场地挖土方厚度在±30cm以外,均按挖土方计算。 5 挖沟槽、基坑需支挡土板时。挡土板面积,按槽、坑垂直支撑面积计算,支挡土板后,不得计算放坡。 6 挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。 7 地下室土方大开挖后再挖地槽、地坑,其深度以大开挖后土面至槽、坑底标高计算,加垂直运输和水平运输;如室外地面发生水平运输,则另计一次水平运输。 8 人工挖土方深度超过1.5m时,按表一增加工日。 表一 人工挖土方超深增加工日表 ┏━━━━━┯━━━━┯━━━━┯━━━━┓ ┃深度(以内)│2m │4m │6m ┃ ┠─────┼────┼────┼────┨ ┃工日/100m3│ 4.72│ 14.96│ 22.24┃ ┗━━━━━┷━━━━┷━━━━┷━━━━┛

工程量计算规则大全

工程量计算规则大全 1)内墙面抹灰工程量计算。 内墙面抹灰工程量,等于内墙面长度乘以内墙面的抹灰高度以平方米计算。扣除门窗洞口和空圈所占的面积,不扣除踢脚板、挂镜线、0.3m2以内的孔洞和墙与构件交接处的面积,洞口侧壁和顶面亦不增加。墙垛和附墙烟囱侧壁面积与内墙抹灰工程量合并计算。 内墙面抹灰的长度,以主墙间的图示净长尺寸计算。内墙面抹灰高度:无墙裙的,按室内地面或楼面至天棚底面之间距离计算;有墙裙的,按墙裙顶至天棚底面之间的距离计算。板条天棚的内墙抹灰,其高度按室内地面或楼面至天棚底面另加lOOmm计算。 (2)外墙面抹灰工程量计算。 ①外墙面抹灰工程量按外墙面的垂直投影面积以平方米计算。应扣除门窗洞口、外墙裙和大于0.3m2孔洞所占面积,洞口侧壁面积不另增加。附墙垛、梁、柱侧面抹灰面积并入外墙面抹灰工程量内计算。 外墙面高度均由室外地坪算起,向上算至:平屋顶有挑檐(天沟)的,算至挑檐(天沟)底面;平屋顶无挑檐天沟、带女儿墙的,算至女儿墙压顶底而;坡屋顶带檐口天棚的,算至檐口天棚底面;坡屋顶带挑檐无檐口天棚的,算至屋面板底。跨出檐者,算至挑檐上表面。 ②外墙裙抹灰面积按其长度乘高度计算,扣除门窗洞口和大于0.3m2孔洞所占的面积,门窗洞口及孔洞的侧壁不增加。 ③窗台线、门窗套、挑檐、腰线、遮阳板等展开宽度在300mm以内者,按装饰线以延长米计算,如展开宽度超过300mm以上时,按图示尺寸以展开面积计算,套零星抹灰定额项目。 ④栏板、栏杆抹灰按立面垂直投影面积乘以系数2.2计算。 ⑤阳台底面抹灰按水平投影面积以平方米计算,并入相应天棚抹灰面积内。阳台如带悬臂梁者,其工程餐应再乘系数1.30. ⑥雨篷底面或顶面抹灰分别按水平投影面积以平方米计算,并入相应天棚抹灰面积内。雨篷顶面带反滑或反梁者,其工程量乘系数l.20,底面带悬臂梁者,其工程量乘以系数1.20.雨篷外边线按相应装饰或零星项目执行。 ⑦墙面勾缝按垂直投影面积计算,应扣除墙裙和墙面抹灰的面积,小扣除门窗洞口、门窗套、腰线等零星抹灰所占的面积,附墙柱和门窗洞口侧面的勾缝面积亦不增加。独立柱、房上烟囱勾缝,按图示尺寸以平方米计算。 (3)外墙装饰抹灰工程量计算。 ①外墙各种装饰抹灰均按图示尺寸以实抹面积计算。应扣除门窗洞口空圈的面积,其侧壁面积不另增加。 ②挑檐、天沟、腰线、栏杆、栏板、门窗套、窗台线、压顶等均按图示尺寸展开面积以平方米计算,并入相应的外墙面积内。 (4)块料面层工程量计算。助你成功 ①墙面贴块料面层均按图示尺寸以实贴面积计算。 ②墙裙以高度在1500mm以内为准,超过1500mm时按墙面计算,高度低于300mm时,按踢脚板计算。 (5)墙面其他装饰工程量计算。 ①木隔墙、墙裙、护壁板,均按图示尺寸长度乘以高度按实铺面积以平方米计算。 ②玻璃隔墙按上横档顶面至下横档底面之间高度乘以宽度(两边立挺外边线之间)以平方米计算。

路基土石方计算规则

路基土石方计算规则 最近,很多便宜在网上问我路基挖方、填方、借方、利用方、弃方计算,我把相关的问题解释如下: 路基土石方数量是公路工程的重要工程量之一,直接影响公路的工程造价、劳动力、机具设备和施工期限。土石方工程数量越多,投资越大,其工程投资约占总体工程的35%甚至更多,是公路设计的主要技术经济指标之一,土石方工程的计算准确与否显得十分重要。 一、土石方工程数量的计算项目 施工图设计阶段,土石方工程按不同工程项目分别计算。其项目有: 1、路基挖方、填方、借方、利用方、弃方计算。 (1)根据原地面线,标准横断面形式计算帽子挖方、帽子填方工程量。 (2)根据填挖高度确定路基处理段落及宽度计算路基处理挖方、路基处理填方工程量。步骤如下: ①确定经济运距、运输机具和免费运距的大小。 ②在计算表中,标出沿线弃土场的位置、桥隧起终桩号以及涵洞位置。 ③按就近与土石方运量最小的原则调配。 ④用挖余方中的土方远运参与填方利用,公式:V填土=(V土1∕r1+V土 2∕r2+V土3∕r3)。式中:V土1,V土2,V土3—表示参与填方的挖余方中松土、普通土、硬土体积(天然密实方),r1,r2,r3—表示各自的换算系数,若土方不够,可以石代土,公式:V填石=(V石1+V石2+V石3)∕r4式中:V石1、V石2、V石3—表示参与填方的挖余方中软石、次坚石、坚石体积(天然密实方);r4—石方的换算系数。 ⑤计算废方量和借方量:V废方=挖余方-V土1-V土2-V土3-V石1-V石2-V 石3;V借方=填缺方-V填土-V填石 2.其它增加土方:包括清除表土增加土石方数量、填前碾压增加土石方数量、为保证路基边缘的压实度需要加宽填筑土石方数量和因地基自然下沉增加的土石方数量等。 (1)清除表土增加土方量。清除表土为新征用土地宽度范围内全路线长度(扣除桥涵结构物长度)清表工程量,当公路路基基底为水稻田或浅水塘时,应是先挖沟疏干并清除腐植土、淤泥、地表树根草植等,根据新建或改建实际平均情表情况,确定清表厚度,一般在0.1-0.2之间。按施工组织设计的要求计算回填至原地面所需的清除增加工程量。 (2)因零填方地段基地压实、耕地填前碾压后回填至原地面标高所需土石方数量,可以按下列公式计算:h=P/C.式中:h-天然土因压实而产生的沉降量(cm),P-有效作用力(N/cm2),C-土的抗沉陷系数(N/cm3)。 一般按12t-15t压路机的有效作用力P=66N/cm2计算,C值见下表: 原状土名称 沼泽土 耕土、松湿粘土 潮湿粘土

工程量计算规则及常见图形公式汇总

工程量计算规则公式汇总[图片] 工程量计算规则公式汇总 土建工程工程量计算规则公式汇总 平整场地: 建筑物场地厚度在±30cm以的挖、填、运、找平. 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物首层面积计算。 2、平整场地计算法 (1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积 3、注意事项 (1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。这样的话计算时会出现如下难点: ①、划分块比较麻烦,弧线部分不好处理,容易出现误差。 ②、2米的中心线计算起来较麻烦,不好计算。 ③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。 (2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。 大开挖土

(1)、清单规则:挖基础土按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土量。当需要放坡时,应将放坡的土量合并于总土量中。 2、开挖土计算法 (1)、清单规则: ①、计算挖土底面积: 法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。) 法二、分块计算垫层外边线的面积(同分块计算建筑面积)。 ②、计算挖土的体积:土体积=挖土的底面积*挖土深度。 (2)、定额规则: ①、利用棱台体积公式计算挖土的上下底面积。 V=1/6×H×(S上+ 4×S中+ S下)计算土体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积)。如下图 S下=底层的建筑面积+外墙外皮到挖土底边线的面积(包括工作面、排水沟、放坡等)。 用同样的法计算S中和S下

路基土石方计算方法和公式及常规土方计价规则

路基土石方计算方法及公式路基土石方是公路工程的一项主要工程量,在公路设计和路线方案比较中,路基土石方数量的多少是评价公路测设质量的主要技术经济指标之一。在编制公路施工组织计划和工程概预算时,还需要确定分段和全线路基土石方数量。地面形状是很复杂的,填、挖方不是简单的几何体,所以其计算只能是近似的,计算的精确度取决于中桩间距、测绘横断面时采点的密度和计算公式与实际情况的接近程度等。计算时一般应按工程的要求,在保证使用精度的前提下力求简化。 一、横断面面积计算 路基的填挖断面面积,是指断面图中原地面线与路基设计线所包围的面积,高于地面线者为填,低于地面线者为挖,两者应分别计算。通常采用积距法和坐标法。 1.积距法:如图4-5将断面按单位横宽划分为若干个梯形和三角形,每个小条块的面积近似按每个小条块中心高度与单位宽度的乘积:Ai=b hi 则横断面面积: A =b h1+b h2 +b h3 +… +b hn =b ∑ hi

当 b = 1m 时,则 A 在数值上就等于各小条块平均高度之和∑ hi 。 2.坐标法:如图4-6已知断面图上各转折点坐标(xi,yi), 则断面面积为: A = [∑(xi yi+1-xi+1yi ) ] 1/2 坐标法的计算精度较高,适宜用计算机计算。

二、土石方数量计算 路基土石方计算工作量较大,加之路基填挖变化的不规则性,要精确计算土石方体积是十分困难的。在工程上通常采用近似计算。即假定相邻断面间为一棱柱体,则其体积为: V=(A1+A2) 式中:V —体积,即土石方数量(m3); A1、A2 —分别为相邻两断面的面积(m2); L —相邻断面之间的距离(m)。 此种方法称为平均断面法,如图4-7。用平均断面法计算土石方体积简便、实用,是公路上常采用的方法。但其精度较差,只有当A1、A2相差不大时才较准确。当A1、A2相差较大时,则按棱台体公式计算更为接近,其公式如下: V= (A1+A2) L (1+ ) 式中:m = A1 / A2 ,其中A1 <A2 。 第二种的方法精度较高,应尽量采用,特别适用计算机计算。

长株潭城市轨道交通工程单位估价表(计算规则)

《长株潭城市轨道交通工程单位估价表》 总说明 一、《长株潭城市轨道交通工程单位估价表》(以下简称本估价表)是根据中华人民共和国住房和城乡建设部颁发的《城市轨道交通工程预算定额》(GCG103 -2008)并结合我省具体情况编制的,分上、下二册共10章。 上册包括: 第1章路基、围护结构及地基处理工程; 第2章桥涵工程; 第3章隧道工程; 第4章地下结构工程; 第5章轨道工程。 下册包括: 第6章通信工程; 第7章信号工程; 第8章供电工程; 第9章智能与控制系统安装工程; 第10章机电设备安装工程。 二、本估价表是编制城市轨道交通工程施工图预算、工程量清单综合单价、招标工程标底(控制价)和调解工程造价纠纷、鉴定工程造价的依据;是编制城市轨道交通工程概算定额(指标)、估算指标的基础;是编制企业定额、投标报价的参考。 三、适用范围 1、本估价表适用于长沙、株州、湘潭三市行政区域内轨道交通工程进行发承

包计价。车站建筑物地表面以下部分执行本估价表,地面以上的部分仍按湖南省相应专业消耗量标准计价。 2、执行本估价表计价的工程,必须采用工程量清单计价。 3、凡本估价表包含的项目,应按本估价表执行;本估价表缺项时,可按湖南省其他专业消耗量标准或国家其他专业定额相关项目执行。 4、地面定额用于暗挖、隧道内、地下空间站洞内工程时,其人工、机械乘以 1.2的系数。 四、本估价表是按照正常的施工条件,目前多数企业的施工机械装备程度,施工中常用的施工方法、施工工艺、劳动组织以及合理工期进行编制的。 五、本估价表是依据国家有关产品标准、设计规范和施工验收规范编制的,以住房和城乡建设部建标[2008]193号文颁发的《城市轨道交通工程预算定额》为基础,参考了湖南省工程消耗量标准、其他行业定额以及相关施工资料和其他资料。 六、本估价表人工、材料、机械台班消耗量和价格的取定: 1、人工: ⑴.人工工日不分工种、技术等级均以综合工日表示。内容包括基本用工、超运距用工、人工幅度差和辅助用工。 ⑵.本估价表综合工日取定单价为30元。暗挖、隧道内、地下空间站洞内施工子目另增加2元/工日的施工保健费。 2、材料: ⑴.材料选用符合国家质量标准和相应设计要求的合格产品。 ⑵.材料消耗包括主要材料、辅助材料、零星材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出数量并计入了相应的损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输、运输损耗、施工操作损耗、施工现场堆放损耗。 ⑶.周转性材料按不同施工方法、不同材质按规定的周转次数摊销计入子目内。 ⑷.用量少、价值小的材料合并为其他材料费。 ⑸.材料价格取定,以湖南省工程消耗量标准中的基期基价为准,缺项的部分参考市场价格。

工程量计算公式规则汇总模板

直线内插法 也就是已知A1、A2、B1、B2、C1求C2,在C2单元格里输入: =(B2-A2)/(B1-A1)*(C1-A1)+A2 即可,使用时可直接将上一行复制到C2格内。 圆的周长=2πr 弧是圆的一部分, 因此 弧长=圆的周长*( 弧所正确圆心角度数/360°) =2πr*圆心角/360° 因为2π=360° 因此 扇形圆心角=弧长/半径 所得单位是弧度数,要换为角度数 圆面积=r2π半径*半径*π圆周长2乘以πR 圆形公式是: S=πR2(π是圆周率约等于3.14、R2是半径的平方) 扇形是圆的一部分, 因此扇形面积=半径×半径×圆周率×圆心角度数÷360 公式是: S=n/360πR2 ( 2) S=1/2LR

( L是弧长, R是半径n是圆心角) L=2π r n/360°=π r n/180°(r=半径*n=圆弧的角度的绝对值) 土建工程工程量计算规则公式汇总 平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平. 1、平整场地计算规则 ( 1) 清单规则: 按设计图示尺寸以建筑物首层面积计算。 ( 2) 定额规则: 按设计图示尺寸以建筑物首层面积计算。 2、平整场地计算方法 ( 1) 清单规则的平整场地面积: 清单规则的平整场地面积=首层建筑面积 ( 2) 定额规则的平整场地面积: 定额规则的平整场地面积=首层建筑面积 3、注意事项 ( 1) 、有的地区定额规则的平整场地面积: 按外墙外皮线外放2米计算。计算时按外墙外边线外放2米的图形分块计算, 然后与底层建筑面积合并计算; 或者按”外放2米的中心线×2=外放2米

面积”与底层建筑面积合并计算。这样的话计算时会出现如下难点: ①、划分块比较麻烦, 弧线部分不好处理, 容易出现误差。 ②、2米的中心线计算起来较麻烦, 不好计算。 ③、外放2米后可能出现重叠部分, 到底应该扣除多少不好计算。 ( 2) 、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量, 每边外放的长度不一样。 大开挖土方 1、开挖土方计算规则 ( 1) 、清单规则: 挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 ( 2) 、定额规则: 人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽, 槽底长和宽是指混凝土垫层外边线加工作面, 如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土方量内。当需要放坡时, 应将放坡的土方量合并于总土方量中。 2、开挖土方计算方法

一建 经济 1Z103036 预算定额和单位估算表的编制

1Z103036 预算定额和单位估算表的编制 预算定额是在施工定额的基础上进行综合扩大编制而成的。预算定额中的人工、材料和机械台班的消耗水平根据施工定额综合取定,定额子目的综合程度大于施工定额,从而可以简化施工图预算的编制工作。预算定额时编制施工图预算的主要依据。 人工消耗量指标的确定 预算定额人工消耗指标由基本用工和其他用工组成。 人工消耗指标的计算

(1)综合取定工程量 (2)计算人工消耗量 总人工=基本用工+辅助用工+超运距用工+人工幅度差 机械台班消耗量指标 预算定额机械台班消耗量按合理的施工方法取定并增加了机械幅度差。 由于垂直运输用的塔吊、卷扬机及砂浆、混凝土搅拌机是按小组配合,应以小组产量计算机械台班数量,不另增加机械幅度差。 单位估价表的编制 根据人工工资价格、材料预算价格和施工机械台班价格,计算拟定预算定额中每一分项工程的单位预算价格。单位估价表包括“三量”和“三价”:人工、材料、机械的消耗量和单价。 1. 工料单价单位估价表 2. 综合单价单位估价表 3. 企业单位估价表

【考点分析】 预算定额人工消耗量指标的组成及内容; 人工幅度差的内容 机械台班消耗指标的组成; 机械幅度差的内容; 单位估价表的含义和分类。 【真题示例】 (2013年)编制预算定额人工消耗量时,人工幅度差用工是指人工定额中未包括的,而在一般正常施工情况下又不可避免的一些()。 A.返工用工 B.低效率用工 C.用工浪费 D.零星用工 【答案】D 【解析】本题考核点是预算定额编制中的人工幅度差用工的概念。 人工幅度差用工,指人工定额中未包括的,而在一般正常施工情况下又不可避免的一些零星用工。 (2014年)预算定额作为一项综合性定额,是按组成()的消耗量综合而成的。

斜屋面、工程量计算规则及公式

斜屋面、工程量计算规则及 公式 标准化文件发布号:(9312-EUATWW-MWUB-WUNN-INNUL-DDQTY-KII

斜屋面、工程量计算规则及公式 2017-09-20广联达客服 1、平屋面工程量 (1)屋面面积;(2)找平层;(3)保温层;(4)屋面卷材防水;(5)铁皮;(6)UPVC雨水斗;(7)铸铁落水口;(8)UPVC弯头;(9)排水管。 2、屋面工程量计算方法 (1)屋面面积瓦屋面、型材屋面(包括挑檐部分)均按设计图示尺寸水平投影面积乘以屋面坡度系数(见屋面坡度系数表)以斜面积计算。 ①不扣除房上烟囱、风帽底座、风道、屋面小气窗和斜沟等所占面积。 ②屋面小气窗出檐与屋面重叠部分的面积不增加,但天窗出檐部分重叠的面积计入相应的屋面工程量内。 ③瓦屋面的出线、披水、稍头抹灰、脊瓦加腮等工、料均不另计算。 (2)屋面防水面积屋面卷材防水、屋面涂膜防水按设计图示尺寸按面积以平方米计算。 ①斜屋顶(不包括平屋顶找坡)按图示尺寸的水平投影面积乘以屋面坡度延尺系数按斜面积以平方米计算,平屋顶按水平投影面积计算,由于屋面泛水引起的坡度延长不另考虑。 ②不扣除房上烟囱、风帽底座、风道、屋面小气窗和斜沟所占面积,其根部弯起部分不另计算。 ③屋面的女儿墙、伸缩缝和天窗等处的弯起部分,并入屋面工程量内。天窗出檐部分重叠的面积应按图示尺寸,以平方米计算,并入卷材屋面工程内。如图纸未注明尺寸,伸缩缝、女儿墙可按25cm,天窗处按50cm计算。 ④涂膜屋面的工程量计算同卷材屋面。涂膜屋面的油膏嵌缝、玻璃布盖缝、屋面分隔缝,以延长米计算。

(3)屋面抹水泥砂浆找平层的工程量与卷材屋面相同 (4)屋面保温层的工程量与卷材屋面相同。 (5)屋面工程量中铁皮、UPVC雨水斗,铸铁落水口,铸铁、UPVC弯头、短管,铅丝网球按个计算。 (6)屋面排水管按设计图示尺寸以展开长度计算。如设计未标注尺寸,以檐口下皮算至设计室外地平以上15cm为止,下端与铸铁弯头连接者,算至接头处。

土石方工程量计算规范标准[详]

说明 一、本章定额均适用于各类市政工程 ( 除有关专业册说明了不适用本章定额外 ) 。 二、干、湿土的划分首先以地质勘察资料为准 , 含水率≥ 25% 为湿土 ; 或以地下常水位为准 , 地下水位以上为干土 , 以下为湿土。挖湿土时 , 人工和机械乘系数 1.18, 干、湿土工程量分别计算。采用井点降水的土方应按干土计算。 三、人工夯实土堤、机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地子目。 四、挖土机在垫板上作业 , 人工和机械乘以系数 1.25, 搭拆垫板的人工、材料和辅机摊销费另行计算。 五、推土机推土或铲运机铲土的平均土层厚度小于 30cm 时 , 其推土机台班乘以系数 1.25, 铲运机台班乘以系数 1.17 。 六、在支撑下挖土 , 按实挖体积人工乘以系数 1.43, 机械乘以系数 1.20 、先开挖后支撑的不属支撑下挖土。 七、挖密实的钢碴 , 按挖四类土人工乘以系数 2.5, 机械乘以系数 1.50 。 八、 0.2m3 抓斗挖土机挖土、淤泥、流砂按 0.5m3 抓铲挖掘机挖土、淤泥、流砂定额消耗量乘以系数 2.5 计算。 九、自卸汽车运土 , 如系反铲挖掘机装车,则自卸汽车运土台班数量乘以系数 1.10; 拉铲挖掘机装 , 自卸汽车运土台班数量乘以系数 1.2 。 十、定额中的石方爆破子目是按炮眼法松动爆破编制 , 不分明炮、闷炮 , 但闷炮的覆盖材料( 石方控制爆破子目除外 ) 另行计算。 十一、定额中的石方爆破子目是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,其处理费用另行计算。 十二、定额中的石方爆破子目 ( 石方控制爆破子目除外 ) 未计爆破所需覆盖的安全设施、架设安全屏障等,发生时另行计算。 十三、自卸汽车运土、石方的运距与定额运距不同时 , 按土、石方的实际运距采用内插法换算。 工程量计算规则

综合单价与定额单价

一、定额计价模式 按预算定额规定的分部分项子目,逐项计算工程量,套用预算定额单价(或单位估价表)确定直接费,然后按规定的取费标准确定其他直接费、现场经费、间接费、计划利润和税金,加上材料调差系数和适当的不可预见费,汇总后即为工程预算或标底。而标底则作为评标定标的主要依据。 用公式表明建筑产品价格的定额计价的基本方法和程序: (1)每一计量单位建筑产品的基本构造要素(假定建筑产品)的定额直接费=人工费+材料费+施工机械使用费 (2)单位直接工程费=(假定建筑产品定额直接费)+其他直接费+现场经费 (3)单位工程概预算造价=单位直接工程费+间接费+利润+税金(4)单项工程概预算造价=单位工程概预算造价+设备、工器具购置费 (5)建设项目全部工程预算造价=单项工程的概预算造价+有关的其他费用+预备费 二、工程量清单计价模式 工程量清单计价法,是在建设工程招投标中,招标人或委托具有工程造价咨询资质的中介机构按照工程量清单计价办法和招标文件的有关规定,根据施工设计图纸及施工现场实际情况编制反映工程实体消耗和措施性消耗的工程量清单,并作为招标文件的一部分提供给投标

人,由投标人依据工程量清单自主报价的计价方式。在工程招投标中采用工程量清单计价是国际上较为通行的做法。 在工程量清单计价模式中,工程量清单全面地列出所有可能影响工程施工造价的项目及其工程量,并对每个项目的性质给予描述和说明,以便所有承包单位在同一标准基础上作出报价。工程量清单是招标文件的重要组成部分,是编制标底和投标报价、进行公平竞争的基础,同时也是合理确定和有效控制工程造价的重要依据之一。 1、工程量清单报价的形式。工程量清单报价包括实物工程量清单报价、非实物形态竞争性费用。工程量清单以实物工程量为主体,非实物形态竞争性费用和人工费用不提供实物量。实物工程量清单通常指建筑安装就位后工程实体量。工程量清单不能单独使用,应与招标文件的招标须知、合同文件、技术规范和图纸等结合使用。目前工程量清单报价有以下几种形式: (1)直接费单价法。 (2)综合单价法。GB50500-2003规定工程量清单应采用综合单价计价。部分费用单价(综合单价)只综合了完成单位工程清单项目所必须的人工费、材料费、机械费、管理费、利润。该综合单价对应的图纸内分部分项工程量清单即分部分项工程实物量计价表,属于非竞争费用。 在编制清单时把各项费用按实体性消耗和非实体性消耗分开列计。实体性消耗以工程量的形式列计,非实体性消耗(包括措施性费用)属于竞争性费用,在合同中是一项固定的费用,无论实物工程量有否变

工程造价工程量计算规则公式汇总

工程量计算规则公式汇总 土建工程工程量计算规则公式汇总 平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平. 1、平整场地计算规则 (1清单规则:按设计图示尺寸以建筑物首层面积计算。 (2定额规则:按设计图示尺寸以建筑物首层面积计算。 2、平整场地计算方法 (1清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积 (2定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积 3、注意事项 (1、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。这样的话计算时会出现如下难点: ①、划分块比较麻烦,弧线部分不好处理,容易出现误差。 ②、2米的中心线计算起来较麻烦,不好计算。 ③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。 (2、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。 大开挖土方

1、开挖土方计算规则 (1、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土方量内。 当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算方法 (1、清单规则: ①、计算挖土方底面积: 方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。 方法二、分块计算垫层外边线的面积(同分块计算建筑面积。 ②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。 (2、定额规则: ①、利用棱台体积公式计算挖土方的上下底面积。 V=1/6×H×(S上+ 4×S中+ S下计算土方体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积。如下图 S下=底层的建筑面积+外墙外皮到挖土底边线的面积(包括工作面、排水沟、放坡等。

方格网_土方计算规则

1.读识方格网图 方格网图由设计单位(一般在1:500的地形图上)将场地划分为边长a=10~40m的若干方格,与测量的纵横坐标相对应,在各方格角点规定的位置上标注角点的自然地面标高(H)和设计标高(Hn),如图1-3所示. 图1-3 方格网法计算土方工程量图 二、场地平整土方计算 (1)考虑的因素: ① 满足生产工艺和运输的要求; ② 尽量利用地形,减少挖填方数量; ③争取在场区内挖填平衡,降低运输费; ④有一定泄水坡度,满足排水要求.

⑤场地设计标高一般在设计文件上规定,如无规定: A.小型场地――挖填平衡法; B.大型场地――最佳平面设计法(用最小二乘法,使挖填平衡且总土方量最小)。\ (2)初步标高(按挖填平衡) 场地初步标高: H0=S(H11+H12+H21+H22)/4M H11、H12、H21、H22 ——一个方格各角点的自然地面标高; M——方格个数. 或: H0=(∑H1+2∑H2+3∑H3+4∑H4)/4M H1--一个方格所仅有角点的标高; H2、H3、H4--分别为两个、三个、四个方格共用角点的标高. (3)场地设计标高的调整 按泄水坡度、土的可松性、就近借弃土等调整. 按泄水坡度调整各角点设计标高: ①单向排水时,各方格角点设计标高为: Hn = H0 ±Li ②双向排水时,各方格角点设计标高为:Hn = H0± Lx ix± L yi y 3.计算场地各个角点的施工高度 施工高度为角点设计地面标高与自然地面标高之差,是以角点设计标高为基准的挖方或填方的施工高度.各方格角点的施工高度按下式计算: 式中 hn------角点施工高度即填挖高度(以“+”为填,“-”为挖),m; n------方格的角点编号(自然数列1,2,3,…,n).

工程造价工程量计算规则及公式

工程量计算规则及公式 : 一、平整场地:建筑物场地厚度在±30cm以的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L 外———建筑物外墙外边线周长。

该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。二、基础土方开挖计算 开挖土方计算规则 (1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,墙基槽长度以墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:

V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。 式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L×墙厚) 式中:底———底层建筑面积;L中———外墙中心线长度;L———墙净长线长度。 回填土厚度指室外高差减去地面垫层、找平层、面层的总厚度,如右图:四、运土方计算规则及公式: 运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取土回填。土方运输应按不同的运输方式和运距分别以立方米计算。 运土工程量=挖土总体积-回填土总体积

工程量计算规则_工程量计算规则一览表

工程量计算规则(P88) (一) 砖基础按设计图示尺寸以体积计算。包括附墙垛基础宽出部分体积,扣除混凝土地梁(圈梁) 、构造柱所占体积,不扣除基础大放脚T 形接头处的重叠部分及嵌入基础内的钢筋、铁件、管道、基础砂浆防潮层和单个面积0.3m2以内的孔洞所占体积,靠墙暖气沟的挑檐不增加。基础长度外墙按中心线,内墙按净长线计算。 界定 砖基础与墙身的划分以首层设计室内地坪为界,设计室内地坪以下为基础,以上为墙身。如墙身与基础为两种不同材质时,按材质不同处为分界线。 实心砖墙、空心砖墙及石墙均按设计图示尺寸以体积计算。扣除门窗洞口、过人洞、空圈、嵌入墙内的钢筋混凝土柱、梁、圈梁、挑梁、过梁及凹进墙内的壁龛、管槽、暖气槽、消火栓箱所占体积。不扣除梁头、板头、檩头、垫木、木楞头、沿缘木、木砖、门窗走头、砖墙内加固钢筋、木筋、铁件、钢管及单个面积0.3m2以内的孔洞所占体积。凸出墙面的腰线、挑檐、压顶、窗台线、虎头砖、门窗套的体积亦不增加,凸出墙面的砖垛并入墙体体积内。 附墙烟囱(包括附墙通风道、垃圾道) 按其外形体积计算,并入所依附的墙体体积内。砌地下室墙不分基础和墙身,其工程量合并计算,按砌墙基价执行。

(1)墙长度外墙按中心线,内墙按净长计算。 (2)墙高度外墙、内墙 ①外墙斜(坡) 屋面无檐口天棚者算至屋面板底; 有屋架且室内外均有天棚者算至屋架下弦底另加200mm; 无天棚者算至屋架下弦底另加300mm ,出檐宽度超过600mm 时按实砌高度计算; 平屋面算至钢筋混凝土板底。②内墙位于屋架下弦者,算至屋架下弦底; 无屋架者算至天棚底另加100mm; 有钢筋混凝土楼板隔层者算至楼板顶; 有框架梁时算至梁底。③女儿墙从屋面板上表面算至女儿墙顶面(如有混凝土压顶时算至压顶下表面) 。④内、外山墙按其平均高度计算。 ⑤围墙高度算至压顶下表面(如有混凝土压顶时算至压顶下表面) 围墙柱并入围墙体积 内。 计价时注意(P86) 计算实心砖墙工程量时,墙内砖平碹、砖拱碹、砖过梁的体积不扣除,应包括在实心砖墙价格内。

土石方工程量计算规范

说明 一、本章定额均适用于各类市政工程( 除有关专业册说明了不适用本章定额外) 。 二、干、湿土的划分首先以地质勘察资料为准, 含水率≥ 25% 为湿土; 或以地下常水位为准, 地下水位以上为干土, 以下为湿土。挖湿土时, 人工和机械乘系数1.18, 干、湿土工程量分别计算。采用井点降水的土方应按干土计算。 三、人工夯实土堤、机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地子目。 四、挖土机在垫板上作业, 人工和机械乘以系数1.25, 搭拆垫板的人工、材料和辅机摊销费另行计算。 五、推土机推土或铲运机铲土的平均土层厚度小于30cm 时, 其推土机台班乘以系数1.25, 铲运机台班乘以系数1.17 。 六、在支撑下挖土, 按实挖体积人工乘以系数 1.43, 机械乘以系数1.20 、先开挖后支撑的不属支撑下挖土。 七、挖密实的钢碴, 按挖四类土人工乘以系数 2.5, 机械乘以系数1.50 。 八、0.2m3 抓斗挖土机挖土、淤泥、流砂按0.5m3 抓铲挖掘机挖土、淤泥、流砂定额消耗量乘以系数2.5 计算。 九、自卸汽车运土, 如系反铲挖掘机装车,则自卸汽车运土台班数量乘以系数 1.10; 拉铲挖掘机装, 自卸汽车运土台班数量乘以系数1.2 。 十、定额中的石方爆破子目是按炮眼法松动爆破编制, 不分明炮、闷炮, 但闷炮的覆盖材料( 石方控制爆破子目除外) 另行计算。 十一、定额中的石方爆破子目是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,其处理费用另行计算。 十二、定额中的石方爆破子目( 石方控制爆破子目除外) 未计爆破所需覆盖的安全设施、架设安全屏障等,发生时另行计算。 十三、自卸汽车运土、石方的运距与定额运距不同时, 按土、石方的实际运距采用内插法换算。

混凝土工程量计算规则及公式

混凝土垫层工程量计算规则及公式 1、条形基础砼垫层计算公式 外墙条基砼垫层体积=外墙条形基础砼垫层的中心线长度×砼垫层的截面积 内墙条基砼垫层体积=内墙条形基础砼垫层的净长线长度×砼垫层的截面积 2、整板基础、独立基础垫层的体积 垫层体积=垫层面积×垫层厚度 混凝土基础工程量计算规则及公式 1、条形基础工程量计算及公式 外墙条形基础的工程量=外墙条形基础中心线的长度×条形基础的截面积 内墙条形基础的工程梁=内墙条形基础净长线的长度×条形基础的截面积 注意:净长线的计算应砼条形基础按垂直面和斜面分层净长线计算 2、满堂基础工程量计算及公式 满堂基础工程量=满堂基础底面积×满堂基础底板垂直部分厚度+上部棱台体积 3、独立基础(砼独立基础与柱在基础上表面分界) (1)矩形基础:V=长×宽×高 (2)阶梯形基础:V=∑各阶(长×宽×高) (3)截头方锥形基础:V=V1+V2=1/6 h1 ×[A×B+(A+a)(B+b)+a×b]+A×B×h2 其中V1——基础上部棱台体积,V2——基础下部长方体体积,h1——棱台高度,A、B——棱台底边长宽,ab——棱台顶边长宽,h2——基础下部长方体高度 混凝土柱工程量计算规则及公式 ⑴、构造柱工程量计算 ①构造柱体积=构造柱体积+马牙差体积=H×(A×B+0.03×b×n) 式中:H——构造柱高度A、B——构造柱截面长宽b——构造柱与砖墙咬差1/2宽度n——马牙差边数⑶、框架柱 ①现浇混凝土柱按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积。 框架柱体积=框架柱截面积*框架柱柱高 其中柱高: a 有梁板的柱高,应自柱基上表面(或楼板上表面)至上一层楼板下表面之间的高度计算。 b 无梁板的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。 c 框架柱的柱高,应自柱基上表面至柱顶高度计算。 d预制混凝土柱按设计图示尺寸以体积计算,不扣除构件内钢筋、预埋铁件所占体积,依附于柱的牛腿,并入相应柱身体积计算。 钢筋混凝土梁工程量规则 1、梁的一般计算公式=梁的截面面积*梁的长度按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积,伸入墙内的梁头、梁垫并入梁体积内。 2、梁长的取法 梁与柱连接时,梁长算至柱侧面,主梁与次梁连接时,次梁长算至主梁侧面。如图5 3、地圈梁工程量 外墙地圈梁的工程量=外墙地圈梁中心线的长度×地圈梁的截面积 内墙地圈梁的工程梁=内墙地圈梁净长线的长度×地圈梁的截面积 3、基础梁的体积 计算方法:基础梁的体积=梁的净长×梁的净高 钢筋混凝土板的工程量计算 1、一般现浇板计算方法:现浇混凝土板按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件及单个

工程量计算公式

1、平整场地计算公式(㎡) S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量; A———建筑物长度方向外墙外边线长度; B———建筑物宽度方向外墙外边线长度; S底———建筑物底层建筑面积; L外———建筑物外墙外边线周长。 该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算 2、开挖土方计算公式(m3) (1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。 式中:V———基槽土方量; A———槽底宽度; C———工作面宽度; H———基槽深度; L———基槽长度。其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。 3、基坑开挖计算公式(m3) V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。 式中:V———基坑体积; A—基坑上口长度;

B———基坑上宽度; a———基坑底面长度; b———基坑底面宽度。 4、回填土工程量计算公式(㎡) 室内回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积主墙间净面积=S底-(L中×墙厚+L内×墙厚) 式中:底———底层建筑面积; L中———外墙中心线长度; L内———内墙净长线长度。 5、运土方计算公式(㎡) 运土工程量=挖土总体积-回填土总体积 式中计算结果为正值时表示余土外运,为负值时表示取土 6、打预制钢筋混凝土桩(m3) V=桩截面积×设计桩长(包括桩尖长度) 7、送钢筋混凝土方桩(送桩)(m3) V=桩截面积×(送桩长度+0.5m) 8、接桩 硫磺胶泥按桩——计量单位:㎡;按桩截面积 电焊接桩——计量单位:t;按包角钢或包钢板的重量 9、打、压预应力钢筋砼管桩(m3) V=桩截面积×设计桩长(包括桩尖长度)
