总包、分包工程界面划分一览表
- 格式:xls
- 大小:44.00 KB
- 文档页数:4

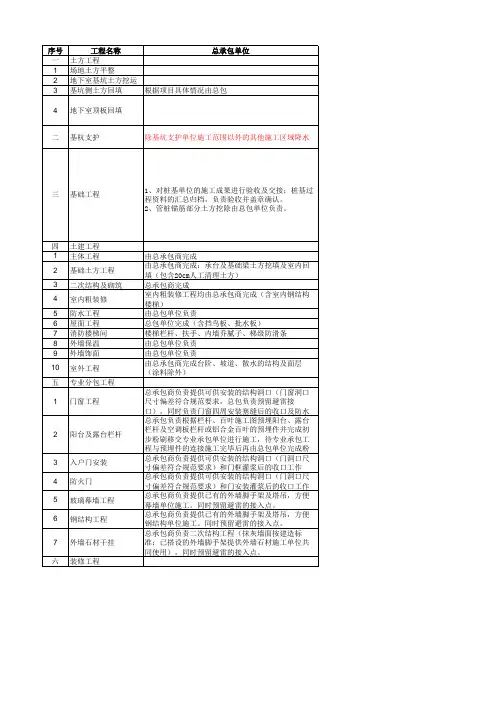

建筑工程总承包与分包界面划分大全(共4份不同工种界面划分方式)1 承包人自行施工工程与专业分包工程施工界面划分1、由承包人完成的分部分项工程具体工作范围界定承包人的施工范围在工程实施过程中,发包人可根据现场实际情况进行适当调整,并按照承包人的中标预算价相应进行费用的调整。
1.1 建筑、装饰工程1.1.1 土方工程包括人工清槽及肥槽回填、房心回填、地库顶部回填土工程(含回填土土源)。
1.1.2 二次结构(含轻质隔墙)砌筑工程属承包人工作范围,由承包人按设计图纸要求完成。
专业分包工程的预埋件属承包人的工作范围,由承包人按图纸设计要求预埋。
1.1.3 钢筋混凝土工程属承包人工作范围,由承包人按设计图纸要求完成,其中混凝土按预拌混凝土计入。
专业分包工程的预埋件属承包人的工作范围,由承包人按图纸设计要求预埋。
1.1.4 屋面及防水工程屋面属承包人工作范围,防水工程包括地下室、屋面、厨卫间防水等,由承包人按设计图纸要求完成。
1.1.5 室内(含地下室等)装修工程所有二次结构砌筑的表面抹灰、墙面及地面粗装修工程、所有管井、强弱电间、设备用房的装修、室内防水按设计图纸要求完成,配置普通灯具,均由承包人按设计图纸要求完成。
具体施工部位按照发包人提供的装修标准或图纸执行。
1.1.6 外墙装修(含外保温等)工程所有外墙面装修均属承包人工作范围,由承包人按图纸要求完成。
1.1.7 公共区域精装修工程公共区域精装修工程属于暂估项目。
1.1.8 门窗工程门窗工程属于暂估项目,门窗后塞口由承包人负责施工,其费用已包含在总包服务费中。
1.1.9 其它零星工程均属承包人工作范围,由承包人按图纸要求完成。
1.1.10 工程水电费工程水电费由承包人统一计取和支付(包括所有专业分包人、供应商等所使用的水电费)。
总承包单位应该为专业分包人提供按分包合同中约定临时用电的接驳点。
1.2 给排水工程1.2.1 包括冷水给水、热水给水、废水(中水源水)、压力排水、污水排水、雨水工程施工安装;生活水箱(包括洁水设备)、泵及生活给水变频装置成套设备安装;消防水箱、水池等用水设备如为发包人分包工程,承包人必须将水管接至水箱、水池等用水设备,此过程中阀门、控制器等均已包括在承包范围之内。
承包人承包工程与发包人专业分包工程工作界面划分一、总承包与弱电、消防、供配电分包的界面划分(1)室内部分,弱电、消防穿线管预留预埋,穿引线由总承包施工;弱电穿线、弱电桥架与消防桥架及设备安装及其调试由弱电及消防施工单位施工;(2)住宅电气部分,以电表箱出线端为界,出线端后的工程由总包单位完成(户内配电箱以后仅完成配管、穿引线即可);地下室电气部分,完成施工图设计的全部管线、孔洞及路由预留预埋。
配电室低压出线柜至各系统的明配管线及桥架敷设由专业分包单位完成;地下室消防部分,(含消防电气系统及消防水系统)由总包单位完成施工图设计的全部管线、孔洞及路由(桥架除外)预留预埋;地下室压力排水部分,以水泵控制箱进线端为界,进线端以后工程由总包单位完成水系统与电系统施工。
(3)消防系统补水箱给水管由总承包完成,其余部分由消防分包单位施工。
(4)弱电、消防系统设备人防工程、通风系统设备(含发电机、水箱、正压风机、滤毒室及相关人防工程落地设备等)必须(要)的混凝土基础由总承包完成。
(5)除总承包施工范围的防雷接地系统由自己完成外,其余机房接地系统(如配电房、弱电机房、消防控制室机房、幕墙等)施工至等电位箱(含等电位箱)和接点扁铁(钢板),各设备接地由各分包完成。
(6)除分包桥架内的防火封堵或人防工程(如有)防爆波电缆井封堵及人防封堵由各分包各自完成外,其余外部(套管)水泥封堵(如桥架洞口、风管洞口等)均由总包完成二、总承包和通排风分包的界面划分(1)通排风管道穿墙、板或梁的孔洞由总承包施工。
(2)通排风的电源、接线及电源柜(含设备自带供电设备)由总承包施工。
(3)通排风的管道系统、保温、设备安装及调试由分包单位施工。
(4)通排风设备必须(要)的混凝土基础由总承包完成。
(5)除分包桥架内的防火封堵或封堵由各分包各自完成外,其余外部(套管)水泥封堵(如管道洞口、风管洞口等)均由总承包完成。
三、总承包与公共部位装修分包施工的界面划分(1)地面、顶面预留孔、洞或槽(安装管线完成后的孔、洞)吊洞由总承包单位施工完成(精装修自身工作范围内部分除外)。
工程界面划分本文详细说明了工程总分包施工界面的三大部分划分。
第一部分是总承包范围外各专业承包工程内容,包括铝合金门窗、阳台及空调铝合金栏杆、幕墙、钢结构雨棚、汽车坡道、自行车坡道雨棚工程、外墙涂料、真石漆工程、入户门厅、标准层电梯厅等公共部位精装修工程、进户门安装工程、耐磨地坪工程、交通标识工程、人防门、人防设备安装工程、太阳能设备及安装工程、不锈钢水箱及安装工程、电梯设备及安装工程、消防工程、智能化工程和钢结构工程。
第二部分是总包与专业分包施工界面划分,总包单位应完成除以上专业承包工程范围外的所有建筑、结构、给排水、电器、暖通及基坑围护施工图中的所有工作内容。
第三部分是总包施工图以外直接发包的内容,包括景观工程、市政工程、标识标牌工程、夜景照明工程、自来水工程、供电工程、管道煤气工程、电信工程、有线电视工程、住宅家用中央空调工程、立体车库和游泳池水处理系统工程。
对于第一部分中的铝合金门窗、栏杆、百叶工程,总包单位应预留洞口并完成周边墙面的粉刷和内外墙装饰,同时还需要负责防雷预埋件的埋设。
对于幕墙、钢雨棚工程和单元门,总包单位需要预埋铁件并进行处理,对幕墙防雷设计的防雷预埋件也需要进行埋设。
底层玻璃幕墙的收口也由总包负责。
总的来说,本文详细列举了各种工程的施工内容和责任划分,为工程总分包施工提供了指导。
1)总包单位负责按照建筑、结构施工图在室外地坪以上的建筑立面上预留幕墙、钢雨棚洞口,专业承包单位完成幕墙、钢雨棚安装,总包单位对洞口周边墙面进行粉刷、内外墙装饰;总包尚需负责对幕墙、钢雨棚防雷设计的防雷预埋件埋设到位;2)总包单位负责按照建筑、结构施工图在底层入户门厅位置预留单元门洞口,专业承包单位完成单元门安装,总包单位对洞口周边墙面进行粉刷、内外墙装饰;3)总包单位负责按照建筑、结构施工图在汽车坡道及自行车坡道顶预留钢结构雨棚洞口,专业承包单位完成钢结构雨棚安装,总包单位对洞口周边墙面进行粉刷、内外墙装饰。
总包单位与甲方指定分包单位的工程界面划分(住宅)一、土建部分:项目总包承包范围与专业承包交叉施工界面划分标准说明:1、本标准作为户内毛坯交付、公共部位精装修项目的项目总承包范围与其他专业承包交叉施工界面划分;2、除以下专业承包工程内容外,其他各项工程内容原则上均含在总承包范围以内;3、以下专业承包内容允许各项目根据具体情况进行局部的合并招标,但是禁止拆分招标。
如项目有特殊情况需分拆招标或本标准未包含内容各项目应进行重要事项申报;4、各承包范围存在交叉界面时尚应明确各前后工序的质量验收权利和义务,确保后续工序不应前道工序质量问题而受到影响;5、在施工过程中,各专业承包单位预留洞、预留套管及开孔等均由该单位自行负责封补。
第一部分总承包范围外各专业承包工程内容:一、总包施工图范围以内的专业承包工程内容1、铝合金门窗、阳台及空调铝合金栏杆(非铝合金栏杆由总包实施)、铝合金百叶工程;2、幕墙,钢结构雨棚,汽车坡道、自行车坡道雨棚工程、单元门;3、外墙涂料4、真石漆工程;5、入户门厅、标准层电梯厅等公共部位精装修工程;6、进户门安装工程;7、耐磨地坪工程;8、交通标识工程;9、人防门、人防设备安装工程;10、太阳能设备及安装工程;11、不锈钢水箱及安装工程;12、电梯设备及安装工程;13、消防工程;14、智能化工程;15、钢结构工程;二、总包施工图范围以外直接发包的工程内容1、景观工程;2、市政工程;3、标识标牌工程;4、夜景照明工程;5、自来水工程;6、供电工程7、管道煤气工程;8、电信工程;9、有线电视工程;10、住宅家用中央空调工程;11、立体车库;12、游泳池水处理系统工程;第二部分总承包范围与专业承包工程交叉施工界面划分:总包施工单位应完成除以上专业承包工程范围以外的所有建筑、结构、给排水、电气、暖通及基坑围护施工图中的所有工作内容,与专业承包交叉施工部位的施工界面划分详以下文字说明:一、铝合金门窗、阳台及空调铝合金栏杆、铝合金百叶工程1、总包单位负责按照建筑、结构施工图在室外地坪以上的建筑立面上预留铝合金门窗洞口,专业承包单位完成铝合金门窗安装,如有钢附框由专业承包单位施工,总包单位对洞口周边墙面进行粉刷、内外墙装饰;总包尚需负责对门窗防雷设计的防雷预埋件埋设到位;2、总包单位负责根据栏杆、百叶施工图预埋阳台、露台栏杆及空调板栏杆或铝合金百叶的预埋铁件并完成初步粉刷后移交专业承包单位进行施工,待专业承包工程与预埋件的连接施工完毕后再由总包单位完成粉刷修补。
工程界面划分工程总分包施工界面三大部分划分详细说明第一部分总承包范围外各专业承包工程内容一、总包施工图范围以内的专业承包工程内容1、铝合金门窗、阳台及空调铝合金栏杆(非铝合金栏杆由总包实施)、铝合金百叶工程;2、幕墙,钢结构雨棚,汽车坡道、自行车坡道雨棚工程、单元门;3、外墙涂料4、真石漆工程;5、入户门厅、标准层电梯厅等公共部位精装修工程;6、进户门安装工程;7、耐磨地坪工程;8、交通标识工程;9、人防门、人防设备安装工程;10、太阳能设备及安装工程;11、不锈钢水箱及安装工程;12、电梯设备及安装工程;13、消防工程;14、智能化工程;15、钢结构工程。
二、总包施工图以外间接发包的内容1、景观工程;2、市政工程;3、标识标牌工程;4、夜景照明工程;5、自来水工程;6、供电工程;7、管道煤气工程;8、电信工程;9、有线电视工程;10、住宅家用中央空调工程;11、立体车库;12、游泳池水处理系统工程。
第二部分:总包与专业分包施工界面分别总包施工单位应完成除以上专业承包工程范围外的所有建筑、布局、给排水、电器、暖通及基坑围护施工图中的所有事情内容,与专业承包交叉施工部位的施工界面分别详以下说明:1、铝合金门窗、栏杆、百叶工程1、总包单位负责按照建筑、布局施工图在室外地坪以上的建筑立面上预留铝合金门窗洞口,专业承包单位完成铝合金门窗装置,如有钢附框由专业承包单位施工,总包单位对洞口周边墙面进行粉刷、表里墙装饰;总包尚需负责对门窗防雷设计的防雷预埋件埋设到位;2、总包单位负责按照栏杆、百叶施工图预埋阳台、露台栏杆及空调板栏杆或铝合金百叶的预埋铁件并完成初步粉刷后移交专业承包单位进行施工,待专业承包工程与预埋件的连接施工完毕后再由总包单位完成粉刷修补。
二、幕墙,钢雨棚工程、单元门1、总包单位负责按照幕墙施工图在结构主体中预埋幕墙结构的预埋铁件,并对埋件外侧刷防锈漆进行处理,总包还需要负责对幕墙防雷设计的防雷预埋件埋设到位;2、总包单位负责按照钢结构雨棚施工图在结构主体中预埋铁件,待专业承包工程施工完毕后再完成保温及粉刷修补;3、总包单位负责按照汽车坡道、自行车坡道雨棚施工图进行预埋铁件的施工;4、底层玻璃幕墙在地面位置装置固定后由总包负责进行收口;5、总包单位负责按照建筑、结构施工图预留单元门洞口,并负责洞口周边粉刷及修补。
界面划分表幕墙及门窗工程图纸范围内除右表分包人应完成工作之外的所有工作,但需要重点说明的工作界限如下:1.确保所有门窗洞口尺寸和位置符合设计和规范要求;2.完成本专业与之有关的预埋件施工;3.完成全部门窗洞口的抹灰收口、修补,及施工过程中经甲方确认的设计变更、洽商、签证;4.提供水、电接驳点20米以内,提供脚手架与垂直运输;5.负责成品保护;6.负责因自身原因造成的对门窗的污染的清理;7.提供室内统一的建筑50标高线;8.负责因门窗施工过程中对成品破坏的修复;9.负责就近引出避雷接驳点;10.负责分包工程竣工资料的收集;11.服务、配合、协调、照管分包工程。
1.完成全部门窗的施工内容及施工过程中经甲方确认的设计变更、洽商、签证;2.需要二次设计的,须进行二次设计并经甲方及甲方委托的主体设计单位认可;3.负责施工前门窗洞口的尺寸、位置、标高复核;4.负责清理施工中产生的垃圾;5.负责防侧击雷的铜编织线的购买及连接;6.负责淋水试验并承担水费;7.水电费自理;8.承担门窗施工过程中对总承包人成品破坏的修复费用;9.向总包单位提供竣工资料;10.服从总包单位的管理等工作。
单元门及钢质入户门安装总承包人应完成按照本招标文件、设计图纸范围内除右表分包人应完成工作之外的所有工作,但需要重点说明的工作界限如下:1.确保所有门洞口尺寸和位置符合设计与规范要求;2.完成所有门洞口的抹灰收口,及施工过程中经甲方确认的设计变更、洽商、签证;3.提供水、电接驳点20米以内、提供脚手架及垂直运输;4.提供室内每层统一的建筑50标高线;5.负责因施工与图纸要求不符发生的土建剔凿、修补工作;6.负责成品保护;7.负责分包工程竣工资料的收集;8.服务、配合、协调、照管分包工程。
1.完成所有门的制作与安装、运输等施工内容及施工过程中经甲方确认的设计变更、洽商、签证;2.负责门磁的开孔及安装;3.清理施工现场本专业产生的施工垃圾,做到场光地净;4.向总包单位提供竣工资料;5.服从总包单位的管理等工作。
