工程总包与分包施工界面划分
- 格式:xls
- 大小:32.00 KB
- 文档页数:4

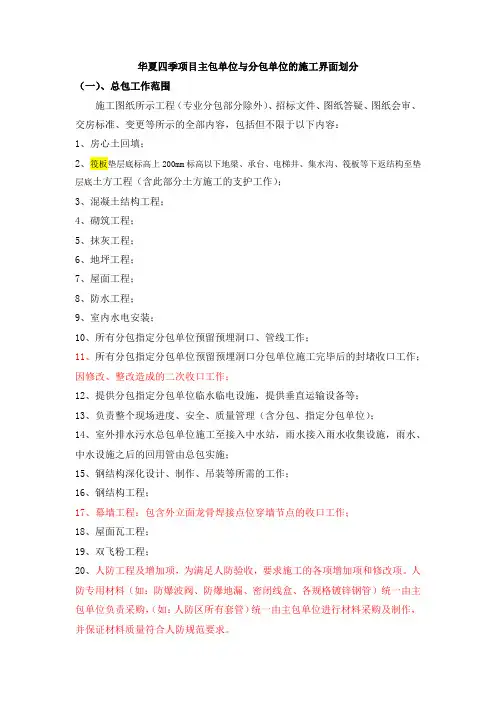

华夏四季项目主包单位与分包单位的施工界面划分(一)、总包工作范围施工图纸所示工程(专业分包部分除外)、招标文件、图纸答疑、图纸会审、交房标准、变更等所示的全部内容,包括但不限于以下内容:1、房心土回填;2、筏板垫层底标高上200mm标高以下地梁、承台、电梯井、集水沟、筏板等下返结构至垫层底土方工程(含此部分土方施工的支护工作);3、混凝土结构工程;4、砌筑工程;5、抹灰工程;6、地坪工程;7、屋面工程;8、防水工程;9、室内水电安装;10、所有分包指定分包单位预留预埋洞口、管线工作;11、所有分包指定分包单位预留预埋洞口分包单位施工完毕后的封堵收口工作;因修改、整改造成的二次收口工作;12、提供分包指定分包单位临水临电设施,提供垂直运输设备等;13、负责整个现场进度、安全、质量管理(含分包、指定分包单位);14、室外排水污水总包单位施工至接入中水站,雨水接入雨水收集设施,雨水、中水设施之后的回用管由总包实施;15、钢结构深化设计、制作、吊装等所需的工作;16、钢结构工程;17、幕墙工程:包含外立面龙骨焊接点位穿墙节点的收口工作;18、屋面瓦工程;19、双飞粉工程;20、人防工程及增加项,为满足人防验收,要求施工的各项增加项和修改项。
人防专用材料(如:防爆波阀、防爆地漏、密闭线盒、各规格镀锌钢管)统一由主包单位负责采购,(如:人防区所有套管)统一由主包单位进行材料采购及制作,并保证材料质量符合人防规范要求。
21、施工现场从开工到竣工交付物业单位进场,对现场各家单位进行安全卫生管理,负责清理、清运现场所有(含现场其它单位)产生的垃圾和废弃物,并做好公共厕所管理。
22、对现场所有的成品保护进行管理,并配合完成因成品损坏更换的各项整改工作。
23、对所有穿墙,穿板的管道洞口封堵,编专项施工方案,成立专人施工小组进行施工。
特别加强有防渗漏要求的管洞施工。
24、安全文明标准化施工,达到昆明市西山区安全文明示范工地。
二、总承包单位与分包单位的施工界面划分:(一)、基础工程1. 总包单位的工作内容:应积极配合桩基分包单位提前进行砍接桩、桩基检测、基坑监测、降水井及降水设备移交、桩基及基坑支护档案移交等相关工作,并应充分考虑由此引起的一切相关费用和工期影响。
2.基础工程专业分包工程的承包范围:(1)部分土石方工程(具体详第一、3.(1)描述);(2)桩基工程(包括设计桩基的施工、砍接桩、PHC管桩的灌芯、内业资料的移交、配合桩基检测);(3)基坑支护工程(包括基坑支护的施工、内业资料的移交、配合基坑监测,具体详第一、3.(2)描述)。
(二)、安装专业分包1.与智能化施工界面:(1)智能化暗埋管道由总包施工,暗埋管道施工至墙、板面对应的接线(过线)盒(箱)及面板,接线(过线)盒(箱)引出的明配管道由智能化施工。
(2)智能化桥架及防火封堵由总包施工,智能化桥架引出的明配管道由智能化施工。
(3)智能化设备强电电源由总包施工,按智能化施工图纸将电源提供至设备,智能化配合接线;智能化机房内强电电源总包负责提供电源箱,电源箱至设备的出线由智能化施工。
(4)智能化机房接地总包负责提供机房内接驳点,机房接地体及接地排由智能化施工;弱电竖井内接地由总包提供接地排,设备接地连接线由智能化施工。
2.与电梯施工界面:(1)总包根据施工图预留与电梯有关的井道、孔洞(厅门外呼、层显、厅门洞、机房留洞、无机房控制柜留洞等),提供井道分隔梁、圈梁、机房吊钩、机房结构支撑、底坑设施混凝土基础,电梯公司配合并根据工程进度提交书面认可文件(不少于一个月一次)。
(2)电梯主机砼基础梁由总包施工,电梯公司提供图纸及配合定位。
(3)电梯设施就位后的孔洞封堵和主机工字梁的混凝土回填由总包负责,电梯公司配合。
(4)有机房电梯电源,总包负责提供机房内电源箱及进线电源,电源箱出线至电梯自带控制柜的布管接线由电梯公司负责;无机房电梯电源,总包负责提供电源至电梯控制柜接线端,电梯公司配合接线。

一、土建部分界面划分二、公共安装部分界面划分:三、户内安装部分界面划分四.精装修项目建筑与室内进度配合指引及界面划分采用精装修交付的项目区别于毛坯交付的项目,在建筑阶段即需要室内设计的充分配合,进行多次互相提资及互相复核,以达到水电、设备等一次性设计到位的目的,减少重复出图,减少设计变更。
一、在建筑设计阶段需要充分预留合作时间,根据本指引,建筑及室内需要按时互提资料。
二、精装修图纸与建筑图纸的界面划分建筑图纸与室内图纸交叉部分的划分,原则上,图纸出现交叉部分的,除饰面做法外,全部以建筑图纸为准五、建筑与室内设计互相提资的顺序及时间六.项目总包承包范围与专业承包交叉施工界面划分标准说明:1、本标准作为户内毛坯交付、公共部位精装修项目的项目总承包范围与其他专业承包交叉施工界面划分;2、除以下专业承包工程内容外,其他各项工程内容原则上均含在总承包范围以内;3、以下专业承包内容允许各项目根据具体情况进行局部的合并招标,但是禁止拆分招标。
如项目有特殊情况需分拆招标或本标准未包含内容各项目应进行重要事项申报;4、各承包范围存在交叉界面时尚应明确各前后工序的质量验收权利和义务,确保后续工序不应前道工序质量问题而受到影响;5、在施工过程中,各专业承包单位预留洞、预留套管及开孔等均由该单位自行负责封补。
第一部分总承包范围外各专业承包工程内容:一、总包施工图范围以内的专业承包工程内容1、铝合金门窗、阳台及空调铝合金栏杆(非铝合金栏杆由总包实施)、铝合金百叶工程;2、幕墙,钢结构雨棚,汽车坡道、自行车坡道雨棚工程、单元门;3、外墙涂料4、真石漆工程;5、入户门厅、标准层电梯厅等公共部位精装修工程;6、进户门安装工程;7、耐磨地坪工程;8、交通标识工程;9、人防门、人防设备安装工程;10、太阳能设备及安装工程;11、不锈钢水箱及安装工程;12、电梯设备及安装工程;13、消防工程;14、智能化工程;15、钢结构工程;二、总包施工图范围以外直接发包的工程内容1、景观工程;2、市政工程;3、标识标牌工程;4、夜景照明工程;5、自来水工程;6、供电工程7、管道煤气工程;8、电信工程;9、有线电视工程;10、住宅家用中央空调工程;11、立体车库;12、游泳池水处理系统工程;第二部分总承包范围与专业承包工程交叉施工界面划分:总包施工单位应完成除以上专业承包工程范围以外的所有建筑、结构、给排水、电气、暖通及基坑围护施工图中的所有工作内容,与专业承包交叉施工部位的施工界面划分详以下文字说明:一、铝合金门窗、阳台及空调铝合金栏杆、铝合金百叶工程1、总包单位负责按照建筑、结构施工图在室外地坪以上的建筑立面上预留铝合金门窗洞口,专业承包单位完成铝合金门窗安装,如有钢附框由专业承包单位施工,总包单位对洞口周边墙面进行粉刷、内外墙装饰;总包尚需负责对门窗防雷设计的防雷预埋件埋设到位;2、总包单位负责根据栏杆、百叶施工图预埋阳台、露台栏杆及空调板栏杆或铝合金百叶的预埋铁件并完成初步粉刷后移交专业承包单位进行施工,待专业承包工程与预埋件的连接施工完毕后再由总包单位完成粉刷修补。

总包与分包的施工界面划分及配合事宜1。
1
1。
2
1。
3
1。
4
1。
5
1。
6
1。
7
1.8
1.9
1.10
1。
11
1.12
1。
13
1.14 LED
1。
15
1.16
注:1、以上交接面的完成标准需满足设计要求、相关国家规范、客服模拟验收检查质量标准及分户验收标准,交接单位都需对此签字认可。
2、以上交界面的完成标准仅按常规要求划分,各项目实际操作时可根据实际情况进行调整.
1.16 配套工程施工配合事宜
5.19总包与分包的施工界面划分及配合事宜
配套工程包括:自来水接驳(表前)、市政排水接驳、高压送变电工程及高压电缆(表前)、天然气工程、市政供热系统、电话网络接驳、有线电视接驳等配套工程;其他可能在本项目中实施的专项工程.
上述 1.1-1.15条未列明的配套工程施工界面划分及配合事宜,均根据相关规定及配套施工合同要求进行,并参照指定分包工程相关事项.
11。

一、土建部分界面划分二、公共安装部分界面划分:三、户内安装部分界面划分四.精装修项目建筑与室内进度配合指引及界面划分采用精装修交付的项目区别于毛坯交付的项目,在建筑阶段即需要室内设计的充分配合,进行多次互相提资及互相复核,以达到水电、设备等一次性设计到位的目的,减少重复出图,减少设计变更.一、在建筑设计阶段需要充分预留合作时间,根据本指引,建筑及室内需要按时互提资料.二、精装修图纸与建筑图纸的界面划分建筑图纸与室内图纸交叉部分的划分,原则上,图纸出现交叉部分的,除饰面做法外,全部以建筑图纸为准五、建筑与室内设计互相提资的顺序及时间六.项目总包承包范围与专业承包交叉施工界面划分标准说明:1、本标准作为户内毛坯交付、公共部位精装修项目的项目总承包范围与其他专业承包交叉施工界面划分;2、除以下专业承包工程内容外,其他各项工程内容原则上均含在总承包范围以内;3、以下专业承包内容允许各项目根据具体情况进行局部的合并招标,但是禁止拆分招标.如项目有特殊情况需分拆招标或本标准未包含内容各项目应进行重要事项申报;4、各承包范围存在交叉界面时尚应明确各前后工序的质量验收权利和义务,确保后续工序不应前道工序质量问题而受到影响;5、在施工过程中,各专业承包单位预留洞、预留套管及开孔等均由该单位自行负责封补.第一部分总承包范围外各专业承包工程内容:一、总包施工图范围以内的专业承包工程内容1、铝合金门窗、阳台及空调铝合金栏杆<非铝合金栏杆由总包实施>、铝合金百叶工程;2、幕墙,钢结构雨棚,汽车坡道、自行车坡道雨棚工程、单元门;3、外墙涂料4、真石漆工程;5、入户门厅、标准层电梯厅等公共部位精装修工程;6、进户门安装工程;7、耐磨地坪工程;8、交通标识工程;9、人防门、人防设备安装工程;10、太阳能设备及安装工程;11、不锈钢水箱及安装工程;12、电梯设备及安装工程;13、消防工程;14、智能化工程;15、钢结构工程;二、总包施工图范围以外直接发包的工程内容1、景观工程;2、市政工程;3、标识标牌工程;4、夜景照明工程;5、自来水工程;6、供电工程7、管道煤气工程;8、电信工程;9、有线电视工程;10、住宅家用中央空调工程;11、立体车库;12、游泳池水处理系统工程;第二部分总承包范围与专业承包工程交叉施工界面划分:总包施工单位应完成除以上专业承包工程范围以外的所有建筑、结构、给排水、电气、暖通及基坑围护施工图中的所有工作内容,与专业承包交叉施工部位的施工界面划分详以下文字说明:一、铝合金门窗、阳台及空调铝合金栏杆、铝合金百叶工程1、总包单位负责按照建筑、结构施工图在室外地坪以上的建筑立面上预留铝合金门窗洞口,专业承包单位完成铝合金门窗安装,如有钢附框由专业承包单位施工,总包单位对洞口周边墙面进行粉刷、内外墙装饰;总包尚需负责对门窗防雷设计的防雷预埋件埋设到位;2、总包单位负责根据栏杆、百叶施工图预埋阳台、露台栏杆及空调板栏杆或铝合金百叶的预埋铁件并完成初步粉刷后移交专业承包单位进行施工,待专业承包工程与预埋件的连接施工完毕后再由总包单位完成粉刷修补.二、幕墙,钢结构雨棚,汽车坡道、自行车坡道雨棚工程、单元门1、总包单位负责按照幕墙施工图在结构主体中预埋幕墙结构的预埋铁件,并对埋件外侧刷防锈漆进行处理,总包还需要负责对幕墙防雷设计的防雷预埋件埋设到位;2、总包单位负责按照钢结构雨棚施工图在结构主体中预埋铁件,待专业承包工程施工完毕后再完成保温及粉刷修补;3、总包单位负责按照汽车坡道、自行车坡道雨棚施工图进行预埋铁件的施工;4、底层玻璃幕墙在地面位置安装固定后由总包负责进行收口;5、总包单位负责按照建筑、结构施工图预留单元门洞口,并负责洞口周边粉刷及修补.三、外墙涂料、真石漆工程1、总包单位负责施工至外保温工程的抗裂砂浆面层;四、入户门厅、标准层电梯厅等公共部位精装修工程1、入户门厅、标准层电梯厅等公共部位的地面及顶棚由总包单位负责根据建筑、结构施工图施工至结构层,并确保地面及顶棚面的平整度后交付专业承包单位,总包单位还负责公共部位砖砌体的砌筑<如墙面采用涂料或真石漆,由总包完成墙面基层粉刷,其他均不做粉刷>;2、入户门厅、标准层电梯厅等公共部位的安装工程仅由总包单位根据强弱电施工图在砼墙、砼顶棚中预埋管并穿铁丝,其他均由专业承包单位实施;<此项安装内容也可以全部由总包单位进行实施>3、入户门厅、标准层电梯厅内的楼梯间及管道井防火门、消火栓门由总包单位负责根据专业承包单位的要求统一采购并安装,门框、门扇及门扇外装饰均由专业承包单位实施,楼梯间内该防火门位置的粉刷收头由总包单位实施;五、进户门安装工程1、总包单位负责按照建筑、结构施工图预留进户门洞口,并负责洞口周边粉刷及修补;六、耐磨地坪工程1、总包单位负责施工至耐磨地坪的粉刷基层,并满足耐磨地坪质量要求后交付专业承包单位进行施工;七、人防门、人防设备安装工程1、总包单位负责人防门安装吊钩的预埋施工;2、总包单位负责配合专业承包单位进行人防门、战时封堵等人防设备的安装及人防套管的预埋和洞口的预留;八、景观工程1、总包单位负责施工至主体室外地坪以上外墙和单元入户门以内的建筑、结构施工图中相应内容,以及室外地下室顶板的刚性防水层;2、室外单元入户台阶、残疾人坡道及栏杆、架空层地面及墙面顶棚装饰等均由专业承包单位实施;3、景观游泳池的结构部分及安装预留预埋部分由总包单位负责施工;九、市政工程1、室外地下室顶板的刚性防水层以上至市政雨污水管顶标高的填土由市政单位负责实施.2、总包负责施工雨水管、污水管、废水管接至出单体以外第一个窨井或地下室外墙外第一个窨井内<不含窨井施工>.十、管道煤气工程1、在管道煤气工程设计方案、施工图纸确定后,总包单位在主体结构施工阶段负责按管道煤气施工图纸预埋套管.2、管道煤气管穿楼板或墙壁开孔由总包单位根据煤气气施工图要求施工.十一、电信工程1、总包单位负责电信工程穿线套管施工、墙面修补等工程.2、桥架及穿弱电井防火封堵由总包单位施工.十二、有线电视工程1、总包单位负责有线电视工程穿线套管施工、墙面修补等工程.2、桥架及穿弱电井防火封堵由总包单位施工.十三、智能化工程1、在主体结构施工前智能化工程施工单位没有确定,总包单位在主体结构施工阶段负责按智能建筑工程施工图纸预埋电工套管及穿外墙套管预埋和封堵,二次配管及开槽修补;<说明:在主体结构施工前智能化工程施工单位已经确定,智能化施工单位在主体结构施工阶段负责按智能建筑工程施工图纸预埋电工套管及穿外墙套管预埋和封堵,二次配管及对所开槽修补.>2、桥架及穿弱电井防火封堵由总包单位施工.十四、消防工程1、总包单位负责混凝土、砌体结构风管接口、消火栓箱孔洞的预留;2、总包单位负责水泵基础的施工,屋顶风管与井道预留孔洞防水封堵;总包负责消防应急照明系统的施工.十五、供电工程1、总包负责一次计量表后至各末端的强电配电设备、管线全系统施工及高压进线的套管预埋.一次计量表箱预留洞口和出线连接由总包负责.十六、不锈钢水箱及安装工程2、**区域:总包单位负责不锈钢水箱进出接管第一片法兰以后给水设备、附件、管网系统施工.十七、自来水工程1、**区域:外墙皮1.5米至室内给水管网系统均由总包施工<不包含不锈钢水箱及安装工程>;2、**和**区域:总包负责分户水表以后管网系统的安装;3、景观水表、商业水表、用户总水表后的工程均有总包负责<不含水表>.十八、夜景照明工程1、总包单位在一楼、地下层或顶层公共照明配电箱预留夜景照明接入容量及位置;2、总包单位在强电桥架内预留夜景照明线缆敷设的位置.十九、电梯设备及安装工程1、总包单位负责按图纸结构预留门、洞、窗、孔、管线及预埋件,负责设备基础的施工和墙地面的施工.2、总包单位负责井边安全防护栏杆的搭设、电梯井的临时隔断,机房内设备基础、吊钩、爬梯等施工.就近提供电梯调试电源接口.3、总包负责按图纸施工电梯电源线至电梯机房.二十、住宅家用中央空调工程1、总包单位负责按照图纸进行套管预埋、孔洞预留;2、总包单位负责按图施工冷凝水管至三通位置.总包单位负责预留配电箱中室内机电源空开和室外机电源空开并完成室外机电源布线至设备平台墙上接线盒处. 二十一、太阳能设备及安装工程1、总包负责太阳能水管穿楼板、墙壁、屋面套管预埋.2、总包负责太阳能热水器冷水管施工至屋面出套管第一只阀门处<包括阀门>.3、总包负责户内热水管至各层管弄井内各用户热水水表后阀门止<不包括水表、阀门>4、总包单位负责提供总电源到太阳能电源箱内上桩头止.二十二、游泳池水处理系统工程1、总包负责按照游泳池水处理系统图纸进行结构孔洞、套管预留;万科总包单位与甲方指定分包单位的工程界面划分全套文件分享完毕,请收藏或分享给继续的同行。

工程承包施工界面划分一、总承包范围:1、单体的土建、水、电、暖安装,楼前后的室外管线(以室外第一检查井为界,先施工的预留接口,后施工的负责对接,部分主管道不在主要道路上的按照甲方要求,包括给水、采暖、中水、污水、雨水、强、弱电包括消防弱电等的管道埋设),槽边、车库顶的回填土由总包施工负责(按照甲方要求留出绿化部分的种植土),土方甲方供应至槽边。
与单体密切相关的挡土墙等室外工程(按照甲方要求)。
2、智能化工程中的楼宇对讲设备、隐形防盗网系统、紧急呼叫开关等预埋预留(并在管道中预留钢丝,保证管道畅通)由总包单位负责;专业分包单位进行穿线。
电话、宽带系统自层分线箱至户内各点的穿线由总包完成;有线电视系统的预留预埋(穿镀锌铁丝)及穿线和电视插座安装工作由总包完成(电视线和电视插座由发包方供应),各个专业分包单位给总包方提供技术支持,总包配合各专业公司调试。
3、其他安装工程的穿墙穿楼板的洞口的预留预埋,包括暗装消防箱体、通风管道、正压风口在墙体上的留洞及有关箱体防火、封堵等项目的施工,各种设备基础的预制。
4、单元门、防火门(消防前室、配电室、消防、弱电机房、管井门)、分户门、人防门由发包方指定经销商供应,总包安装(供材包括合页\闭门器\把手\锁具,其余辅材由总包采购);储藏室门由总包采购并施工。
6、铝合金窗或塑钢窗工程由发包方组织招标,确定价格后,与总包签订合同,总包进行管理及质量验收。
7、地基处理:桩基、强夯、基坑支护等由专业公司完成,总包负责监督并提供技术支持以及资料收集、整理;其余地基处理及与单体密切相关的挡土墙等室外工程由总包完成(按照甲方要求)。
8、坡屋面瓦工程按照发包方单独出图,由总包施工(若有)。
9、消防系统管道、通风工程由单体总包队伍负责。
10、空调:设备基础及其他预留预埋由总包施工,空调厂家提供设计院认可的图纸,室外机、室内机的供电系统由总包施工。
二、总包与专业分包界面划分:1、电梯:总包按照电梯公司提供的土建图纸(经设计院确认后的)进行预留、预埋(包括吊钩和弹簧基座),施工、调试及竣工验收等用电、电缆等由电梯公司自己解决。
一、土建部分界面划分二、公共安装部分界面划分:三、户内安装部分界面划分四.精装修项目建筑与室内进度配合指引及界面划分采用精装修交付的项目区别于毛坯交付的项目,在建筑阶段即需要室内设计的充分配合,进行多次互相提资及互相复核,以达到水电、设备等一次性设计到位的目的,减少重复出图,减少设计变更。
一、在建筑设计阶段需要充分预留合作时间,根据本指引,建筑及室内需要按时互提资料。
二、精装修图纸与建筑图纸的界面划分建筑图纸与室内图纸交叉部分的划分,原则上,图纸出现交叉部分的,除饰面做法外,全部以建筑图纸为准五、建筑与室内设计互相提资的顺序及时间六.项目总包承包范围与专业承包交叉施工界面划分标准说明:1、本标准作为户内毛坯交付、公共部位精装修项目的项目总承包范围与其他专业承包交叉施工界面划分;2、除以下专业承包工程内容外,其他各项工程内容原则上均含在总承包范围以内;3、以下专业承包内容允许各项目根据具体情况进行局部的合并招标,但是禁止拆分招标。
如项目有特殊情况需分拆招标或本标准未包含内容各项目应进行重要事项申报;4、各承包范围存在交叉界面时尚应明确各前后工序的质量验收权利和义务,确保后续工序不应前道工序质量问题而受到影响;5、在施工过程中,各专业承包单位预留洞、预留套管及开孔等均由该单位自行负责封补。
第一部分总承包范围外各专业承包工程内容:一、总包施工图范围以内的专业承包工程内容1、铝合金门窗、阳台及空调铝合金栏杆(非铝合金栏杆由总包实施)、铝合金百叶工程;2、幕墙,钢结构雨棚,汽车坡道、自行车坡道雨棚工程、单元门;3、外墙涂料4、真石漆工程;5、入户门厅、标准层电梯厅等公共部位精装修工程;6、进户门安装工程;7、耐磨地坪工程;8、交通标识工程;9、人防门、人防设备安装工程;10、太阳能设备及安装工程;11、不锈钢水箱及安装工程;12、电梯设备及安装工程;13、消防工程;14、智能化工程;15、钢结构工程;二、总包施工图范围以外直接发包的工程内容1、景观工程;2、市政工程;3、标识标牌工程;4、夜景照明工程;5、自来水工程;6、供电工程7、管道煤气工程;8、电信工程;9、有线电视工程;10、住宅家用中央空调工程;11、立体车库;12、游泳池水处理系统工程;第二部分总承包范围与专业承包工程交叉施工界面划分:总包施工单位应完成除以上专业承包工程范围以外的所有建筑、结构、给排水、电气、暖通及基坑围护施工图中的所有工作内容,与专业承包交叉施工部位的施工界面划分详以下文字说明:一、铝合金门窗、阳台及空调铝合金栏杆、铝合金百叶工程1、总包单位负责按照建筑、结构施工图在室外地坪以上的建筑立面上预留铝合金门窗洞口,专业承包单位完成铝合金门窗安装,如有钢附框由专业承包单位施工,总包单位对洞口周边墙面进行粉刷、内外墙装饰;总包尚需负责对门窗防雷设计的防雷预埋件埋设到位;2、总包单位负责根据栏杆、百叶施工图预埋阳台、露台栏杆及空调板栏杆或铝合金百叶的预埋铁件并完成初步粉刷后移交专业承包单位进行施工,待专业承包工程与预埋件的连接施工完毕后再由总包单位完成粉刷修补。
