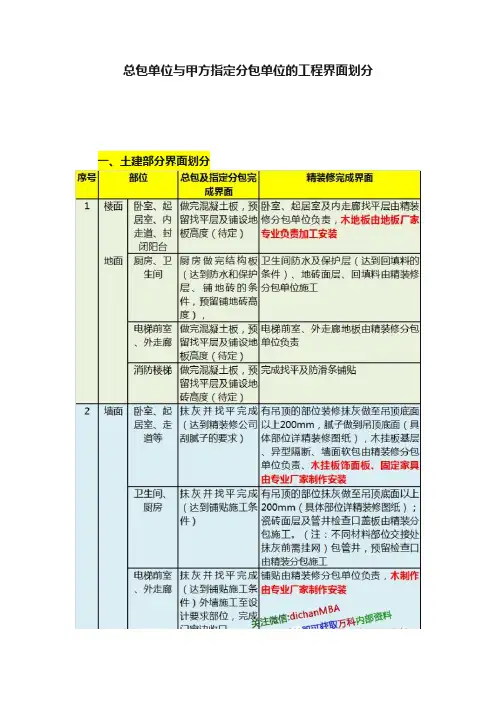

总包单位与甲方指定分包单位的工程界面划分
- 格式:doc
- 大小:26.50 KB
- 文档页数:7
总包单位与甲方指定分包单位的工程界面划分一、土建部分界面划分二、公共安装部分界面划分:三、户内安装部分界面划分四.精装修项目建筑与室内进度配合指引及界面划分采用精装修交付的项目区别于毛坯交付的项目,在建筑阶段即需要室内设计的充分配合,进行多次互相提资及互相复核,以达到水电、设备等一次性设计到位的目的,减少重复出图,减少设计变更。
一、在建筑设计阶段需要充分预留合作时间,根据本指引,建筑及室内需要按时互提资料。
二、精装修图纸与建筑图纸的界面划分建筑图纸与室内图纸交叉部分的划分,原则上,图纸出现交叉部分的,除饰面做法外,全部以建筑图纸为准五、建筑与室内设计互相提资的顺序及时间六.项目总包承包范围与专业承包交叉施工界面划分标准说明:1、本标准作为户内毛坯交付、公共部位精装修项目的项目总承包范围与其他专业承包交叉施工界面划分;2、除以下专业承包工程内容外,其他各项工程内容原则上均含在总承包范围以内;3、以下专业承包内容允许各项目根据具体情况进行局部的合并招标,但是禁止拆分招标。
如项目有特殊情况需分拆招标或本标准未包含内容各项目应进行重要事项申报;4、各承包范围存在交叉界面时尚应明确各前后工序的质量验收权利和义务,确保后续工序不应前道工序质量问题而受到影响;5、在施工过程中,各专业承包单位预留洞、预留套管及开孔等均由该单位自行负责封补。
第一部分总承包范围外各专业承包工程内容:一、总包施工图范围以内的专业承包工程内容1、铝合金门窗、阳台及空调铝合金栏杆(非铝合金栏杆由总包实施)、铝合金百叶工程;2、幕墙,钢结构雨棚,汽车坡道、自行车坡道雨棚工程、单元门;3、外墙涂料4、真石漆工程;5、入户门厅、标准层电梯厅等公共部位精装修工程;6、进户门安装工程;7、耐磨地坪工程;8、交通标识工程;9、人防门、人防设备安装工程;10、太阳能设备及安装工程;11、不锈钢水箱及安装工程;12、电梯设备及安装工程;13、消防工程;14、智能化工程;15、钢结构工程;二、总包施工图范围以外直接发包的工程内容1、景观工程;2、市政工程;3、标识标牌工程;4、夜景照明工程;5、自来水工程;6、供电工程7、管道煤气工程;8、电信工程;9、有线电视工程;10、住宅家用中央空调工程;11、立体车库;12、游泳池水处理系统工程;第二部分总承包范围与专业承包工程交叉施工界面划分:总包施工单位应完成除以上专业承包工程范围以外的所有建筑、结构、给排水、电气、暖通及基坑围护施工图中的所有工作内容,与专业承包交叉施工部位的施工界面划分详以下文字说明:一、铝合金门窗、阳台及空调铝合金栏杆、铝合金百叶工程1、总包单位负责按照建筑、结构施工图在室外地坪以上的建筑立面上预留铝合金门窗洞口,专业承包单位完成铝合金门窗安装,如有钢附框由专业承包单位施工,总包单位对洞口周边墙面进行粉刷、内外墙装饰;总包尚需负责对门窗防雷设计的防雷预埋件埋设到位;2、总包单位负责根据栏杆、百叶施工图预埋阳台、露台栏杆及空调板栏杆或铝合金百叶的预埋铁件并完成初步粉刷后移交专业承包单位进行施工,待专业承包工程与预埋件的连接施工完毕后再由总包单位完成粉刷修补。
土建总包与外装修、内装修、安装工程、消防工程、电梯、园林景观等招标范围和界面划分要求:一、外装修工程外装修单位完成的内容:玻璃幕墙、铝合金门窗、石材、铝板幕墙、钢结构雨棚、室外亮化工程等。
由土建总包单位完成的内容:总包单位负责按照幕墙施工图在结构主体中预埋幕墙结构的预埋铁件,并对埋件外侧刷防锈漆进行处理,总包还需要负责对幕墙防雷设计的防雷预埋件埋设到位;所有幕墙用的预埋铁件等保证幕墙单位使用,所有门窗、钢结构四周封堵及水泥砂浆找平;总包单位负责施工至外保温工程的抗裂砂浆面层外墙保温;配合外墙施工单位提供垂直运输升降机,提供外墙施工用脚手架,并配合在施工过程中调整脚手架。
总包单位负责按照建筑、结构施工图在室外地坪以上的建筑立面上预留铝合金门窗洞口,专业承包单位完成铝合金门窗安装,总包单位对洞口周边墙面进行粉刷、内外墙装饰;总包尚需负责对门窗防雷设计的防雷预埋件埋设到位;2)总包单位负责根据栏杆、百叶施工图预埋阳台、露台栏杆及空调板栏杆或铝合金百叶的预埋铁件并完成初步粉刷后移交专业承包单位进行施工,待专业承包工程与预埋件的连接施工完毕后再由总包单位完成粉刷修补。
二、室内装饰装修项目内装单位具体施工位置以施工图为准,施工内容包括办公室、公共空间室内装饰装修工程、电梯轿厢内装修、电梯厅、门厅、公共走道、公共卫生间、弱电机房(含消防控制室)、厨房、餐厅的装修,门卫岗亭、房间内的安全栏杆。
消防楼梯的装修,装修区域的地面找平。
由土建单位完成的内容:所有墙地面、柱面的水泥砂浆找平,卫生间的墙地面找平、防水。
装修区域的墙面腻子不需做。
楼梯间及管道井防火门、消火栓门由总包单位负责根据专业承包单位的要求统一采购并安装,门框、门扇及门扇外装饰均由装修专业承包单位实施,楼梯间内该防火门位置的粉刷收头由总包单位实施耐磨地坪工程,该项专业承包工程主要应包含的工作内容有:地下汽车库、楼梯间、坡道等位置所有耐磨地坪工程。
该项专业承包工程与总包工程的施工界面划分:1)总包单位负责施工至耐磨地坪的粉刷基层,并满足耐磨地坪质量要求后交付专业承包单位进行施工。
建筑工程总承包与分包界面划分大全(共4份不同工种界面划分方式)1 承包人自行施工工程与专业分包工程施工界面划分1、由承包人完成的分部分项工程具体工作范围界定承包人的施工范围在工程实施过程中,发包人可根据现场实际情况进行适当调整,并按照承包人的中标预算价相应进行费用的调整。
1.1 建筑、装饰工程1.1.1 土方工程包括人工清槽及肥槽回填、房心回填、地库顶部回填土工程(含回填土土源)。
1.1.2 二次结构(含轻质隔墙)砌筑工程属承包人工作范围,由承包人按设计图纸要求完成。
专业分包工程的预埋件属承包人的工作范围,由承包人按图纸设计要求预埋。
1.1.3 钢筋混凝土工程属承包人工作范围,由承包人按设计图纸要求完成,其中混凝土按预拌混凝土计入。
专业分包工程的预埋件属承包人的工作范围,由承包人按图纸设计要求预埋。
1.1.4 屋面及防水工程屋面属承包人工作范围,防水工程包括地下室、屋面、厨卫间防水等,由承包人按设计图纸要求完成。
1.1.5 室内(含地下室等)装修工程所有二次结构砌筑的表面抹灰、墙面及地面粗装修工程、所有管井、强弱电间、设备用房的装修、室内防水按设计图纸要求完成,配置普通灯具,均由承包人按设计图纸要求完成。
具体施工部位按照发包人提供的装修标准或图纸执行。
1.1.6 外墙装修(含外保温等)工程所有外墙面装修均属承包人工作范围,由承包人按图纸要求完成。
1.1.7 公共区域精装修工程公共区域精装修工程属于暂估项目。
1.1.8 门窗工程门窗工程属于暂估项目,门窗后塞口由承包人负责施工,其费用已包含在总包服务费中。
1.1.9 其它零星工程均属承包人工作范围,由承包人按图纸要求完成。
1.1.10 工程水电费工程水电费由承包人统一计取和支付(包括所有专业分包人、供应商等所使用的水电费)。
总承包单位应该为专业分包人提供按分包合同中约定临时用电的接驳点。
1.2 给排水工程1.2.1 包括冷水给水、热水给水、废水(中水源水)、压力排水、污水排水、雨水工程施工安装;生活水箱(包括洁水设备)、泵及生活给水变频装置成套设备安装;消防水箱、水池等用水设备如为发包人分包工程,承包人必须将水管接至水箱、水池等用水设备,此过程中阀门、控制器等均已包括在承包范围之内。
承包人承包工程与发包人专业分包工程工作界面划分一、总承包与弱电、消防、供配电分包的界面划分(1)室内部分,弱电、消防穿线管预留预埋,穿引线由总承包施工;弱电穿线、弱电桥架与消防桥架及设备安装及其调试由弱电及消防施工单位施工;(2)住宅电气部分,以电表箱出线端为界,出线端后的工程由总包单位完成(户内配电箱以后仅完成配管、穿引线即可);地下室电气部分,完成施工图设计的全部管线、孔洞及路由预留预埋。
配电室低压出线柜至各系统的明配管线及桥架敷设由专业分包单位完成;地下室消防部分,(含消防电气系统及消防水系统)由总包单位完成施工图设计的全部管线、孔洞及路由(桥架除外)预留预埋;地下室压力排水部分,以水泵控制箱进线端为界,进线端以后工程由总包单位完成水系统与电系统施工。
(3)消防系统补水箱给水管由总承包完成,其余部分由消防分包单位施工。
(4)弱电、消防系统设备人防工程、通风系统设备(含发电机、水箱、正压风机、滤毒室及相关人防工程落地设备等)必须(要)的混凝土基础由总承包完成。
(5)除总承包施工范围的防雷接地系统由自己完成外,其余机房接地系统(如配电房、弱电机房、消防控制室机房、幕墙等)施工至等电位箱(含等电位箱)和接点扁铁(钢板),各设备接地由各分包完成。
(6)除分包桥架内的防火封堵或人防工程(如有)防爆波电缆井封堵及人防封堵由各分包各自完成外,其余外部(套管)水泥封堵(如桥架洞口、风管洞口等)均由总包完成二、总承包和通排风分包的界面划分(1)通排风管道穿墙、板或梁的孔洞由总承包施工。
(2)通排风的电源、接线及电源柜(含设备自带供电设备)由总承包施工。
(3)通排风的管道系统、保温、设备安装及调试由分包单位施工。
(4)通排风设备必须(要)的混凝土基础由总承包完成。
(5)除分包桥架内的防火封堵或封堵由各分包各自完成外,其余外部(套管)水泥封堵(如管道洞口、风管洞口等)均由总承包完成。
三、总承包与公共部位装修分包施工的界面划分(1)地面、顶面预留孔、洞或槽(安装管线完成后的孔、洞)吊洞由总承包单位施工完成(精装修自身工作范围内部分除外)。
一、土建部分界面划分二、公共安装部分界面划分:三、户内安装部分界面划分四.精装修项目建筑与室内进度配合指引及界面划分采用精装修交付的项目区别于毛坯交付的项目,在建筑阶段即需要室内设计的充分配合,进行多次互相提资及互相复核,以达到水电、设备等一次性设计到位的目的,减少重复出图,减少设计变更。
一、在建筑设计阶段需要充分预留合作时间,根据本指引,建筑及室内需要按时互提资料。
二、精装修图纸与建筑图纸的界面划分建筑图纸与室内图纸交叉部分的划分,原则上,图纸出现交叉部分的,除饰面做法外,全部以建筑图纸为准五、建筑与室内设计互相提资的顺序及时间六.项目总包承包范围与专业承包交叉施工界面划分标准说明:1、本标准作为户内毛坯交付、公共部位精装修项目的项目总承包范围与其他专业承包交叉施工界面划分;2、除以下专业承包工程内容外,其他各项工程内容原则上均含在总承包范围以内;3、以下专业承包内容允许各项目根据具体情况进行局部的合并招标,但是禁止拆分招标。
如项目有特殊情况需分拆招标或本标准未包含内容各项目应进行重要事项申报;4、各承包范围存在交叉界面时尚应明确各前后工序的质量验收权利和义务,确保后续工序不应前道工序质量问题而受到影响;5、在施工过程中,各专业承包单位预留洞、预留套管及开孔等均由该单位自行负责封补。
第一部分总承包范围外各专业承包工程内容:一、总包施工图范围以内的专业承包工程内容1、铝合金门窗、阳台及空调铝合金栏杆(非铝合金栏杆由总包实施)、铝合金百叶工程;2、幕墙,钢结构雨棚,汽车坡道、自行车坡道雨棚工程、单元门;3、外墙涂料4、真石漆工程;5、入户门厅、标准层电梯厅等公共部位精装修工程;6、进户门安装工程;7、耐磨地坪工程;8、交通标识工程;9、人防门、人防设备安装工程;10、太阳能设备及安装工程;11、不锈钢水箱及安装工程;12、电梯设备及安装工程;13、消防工程;14、智能化工程;15、钢结构工程;二、总包施工图范围以外直接发包的工程内容1、景观工程;2、市政工程;3、标识标牌工程;4、夜景照明工程;5、自来水工程;6、供电工程7、管道煤气工程;8、电信工程;9、有线电视工程;10、住宅家用中央空调工程;11、立体车库;12、游泳池水处理系统工程;第二部分总承包范围与专业承包工程交叉施工界面划分:总包施工单位应完成除以上专业承包工程范围以外的所有建筑、结构、给排水、电气、暖通及基坑围护施工图中的所有工作内容,与专业承包交叉施工部位的施工界面划分详以下文字说明:一、铝合金门窗、阳台及空调铝合金栏杆、铝合金百叶工程1、总包单位负责按照建筑、结构施工图在室外地坪以上的建筑立面上预留铝合金门窗洞口,专业承包单位完成铝合金门窗安装,如有钢附框由专业承包单位施工,总包单位对洞口周边墙面进行粉刷、内外墙装饰;总包尚需负责对门窗防雷设计的防雷预埋件埋设到位;2、总包单位负责根据栏杆、百叶施工图预埋阳台、露台栏杆及空调板栏杆或铝合金百叶的预埋铁件并完成初步粉刷后移交专业承包单位进行施工,待专业承包工程与预埋件的连接施工完毕后再由总包单位完成粉刷修补。
建筑工程总承包与分包界面划分大全(4种)建筑工程在进行施工前,需要将建筑工程界面分为总承包和分包。
总承包是指在建筑工程过程中承担全面责任的公司,而分包则是由总承包公司将某些工程部分或专业分包给其他专业公司。
本文将详细介绍建筑工程总承包和分包界面的四种划分方式。
方式一:建筑工程总承包与分包界面的物理划分建筑工程总承包与分包界面的物理划分是一种常用的划分方式。
在这种划分方式中,建筑工程的总承包部分和分包部分物理上是分开的。
总承包公司与分包公司之间的协作和沟通主要通过文件传递或电话联系来完成。
这种方式的优点是结构清晰,责任明确。
总承包公司和分包公司各自有自己的工作范围,互不干扰,便于工作的推进和安排。
但缺点是沟通不太方便,容易产生沟通瓶颈和协调问题。
方式二:建筑工程总承包与分包界面的虚拟划分建筑工程总承包与分包界面的虚拟划分是一种基于互联网的划分方式。
总承包公司和分包公司将各自的工作放入互联网上,并在上面进行交流与协作。
这种方式不存在物理上的界面分隔,因而也被称为“无界面分隔”。
这种方式的优点是沟通方便,减少了时间和成本消耗。
同时,信息共享和交流也变得更加迅速和高效。
缺点是缺乏实物引导和有效控制,容易造成混乱和失控。
方式三:建筑工程总承包与分包界面的逻辑划分建筑工程总承包与分包界面的逻辑划分是一种更加复杂的划分方式。
总承包公司和分包公司之间建立一个虚拟的交互系统,并通过这个系统进行工作的分配和沟通。
这种方式的优点在于能够充分利用每个公司的优势,互补合作,但缺点也很明显,需要建立一个复杂的信息交互系统,投入较大,维护难度较高。
方式四:建筑工程总承包与分包界面的人性化划分建筑工程总承包与分包界面的人性化划分是一种以人为中心的划分方式。
在这种方式中,总承包公司和分包公司之间存在着良好的合作关系和沟通渠道。
这种方式的优点在于人与人之间的沟通更加直接,合作更加紧密。
缺点是需要双方都有较高的沟通技巧和协调能力,否则可能会产生误解和动摇合作基础。
总包单位与甲方指定分包单位的工程界面划分
一、土建部分界面划分二、公共安装部分界面划分:三、户内安装部分界面划分四.精装修项目建筑与室内进度配合
指引及界面划分采用精装修交付的项目区别于毛坯交付的
项目,在建筑阶段即需要室内设计的充分配合,进行多次互相提资及互相复核,以达到水电、设备等一次性设计到位的目的,减少重复出图,减少设计变更。
一、在建筑设计阶段需要充分预留合作时间,根据本指引,建筑及室内需要按时互提资料。
二、精装修图纸与建筑图纸的界面划分建筑图纸与室内图纸交叉部分的划分,原则上,图纸出现交叉部分的,除饰面做法外,全部以建筑图纸为准五、建筑与室内设计互相提资的顺序及时间六.项目总包承包范围与专业承包交叉
施工界面划分标准说明:1、本标准作为户内毛坯交付、公共部位精装修项目的项目总承包范围与其他专业承包交叉
施工界面划分;2、除以下专业承包工程内容外,其他各项工程内容原则上均含在总承包范围以内;3、以下专业承包内容允许各项目根据具体情况进行局部的合并招标,但是禁止拆分招标。
如项目有特殊情况需分拆招标或本标准未包含内容各项目应进行重要事项申报;4、各承包范围存在交叉界面时尚应明确各前后工序的质量验收权利和义务,确保后续工序不应前道工序质量问题而受到影响;5、在施工过程
中,各专业承包单位预留洞、预留套管及开孔等均由该单位自行负责封补。
第一部分总承包范围外各专业承包工程内容:一、总包施工图范围以内的专业承包工程内容1、铝合金门窗、阳台及空调铝合金栏杆(非铝合金栏杆由总包实施)、铝合金百叶工程;2、幕墙,钢结构雨棚,汽车坡道、自行车坡道雨棚工程、单元门;3、外墙涂料4、真石漆工程;
5、入户门厅、标准层电梯厅等公共部位精装修工程;
6、进户门安装工程;
7、耐磨地坪工程;
8、交通标识工程;
9、人防门、人防设备安装工程;10、太阳能设备及安装工程;
11、不锈钢水箱及安装工程;12、电梯设备及安装工程;13、消防工程;14、智能化工程;15、钢结构工程;
二、总包施工图范围以外直接发包的工程内容1、景观工程;
2、市政工程;
3、标识标牌工程;
4、夜景照明工程;
5、自来水工程;
6、供电工程
7、管道煤气工程;
8、电信工程;
9、有线电视工程;10、住宅家用中央空调工程;11、立体车库;
12、游泳池水处理系统工程;第二部分总承包范围与专业承包工程交叉施工界面划分:总包施工单位应完成除以上专业承包工程范围以外的所有建筑、结构、给排水、电气、暖通及基坑围护施工图中的所有工作内容,与专业承包交叉施工部位的施工界面划分详以下文字说明:一、铝合金门窗、阳台及空调铝合金栏杆、铝合金百叶工程1、总包单位负责按照建筑、结构施工图在室外地坪以上的建筑立面上预留铝
合金门窗洞口,专业承包单位完成铝合金门窗安装,如有钢附框由专业承包单位施工,总包单位对洞口周边墙面进行粉刷、内外墙装饰;总包尚需负责对门窗防雷设计的防雷预埋件埋设到位;2、总包单位负责根据栏杆、百叶施工图预埋阳台、露台栏杆及空调板栏杆或铝合金百叶的预埋铁件并完成初步粉刷后移交专业承包单位进行施工,待专业承包工程与预埋件的连接施工完毕后再由总包单位完成粉刷修补。
二、幕墙,钢结构雨棚,汽车坡道、自行车坡道雨棚工程、单元门1、总包单位负责按照幕墙施工图在结构主体中预埋幕墙结构的预埋铁件,并对埋件外侧刷防锈漆进行处理,总包还需要负责对幕墙防雷设计的防雷预埋件埋设到位;2、总包单位负责按照钢结构雨棚施工图在结构主体中预埋铁件,待专业承包工程施工完毕后再完成保温及粉刷修补;3、总包单位负责按照汽车坡道、自行车坡道雨棚施工图进行预埋铁件的施工;4、底层玻璃幕墙在地面位置安装固定后由总包负责进行收口;5、总包单位负责按照建筑、结构施工图预留单元门洞口,并负责洞口周边粉刷及修补。
三、外墙涂料、真石漆工程1、总包单位负责施工至外保温工程的抗裂砂浆面层;四、入户门厅、标准层电梯厅等公共部位精装修工程1、入户门厅、标准层电梯厅等公共部位的地面及顶棚由总包单位负责根据建筑、结构施工图施工至结构层,并确保地面及顶棚面的平整度后交付专业承包单位,总包单位
还负责公共部位砖砌体的砌筑(如墙面采用涂料或真石漆,由总包完成墙面基层粉刷,其他均不做粉刷);2、入户门厅、标准层电梯厅等公共部位的安装工程仅由总包单位根据强
弱电施工图在砼墙、砼顶棚中预埋管并穿铁丝,其他均由专业承包单位实施;(此项安装内容也可以全部由总包单位进行实施)3、入户门厅、标准层电梯厅内的楼梯间及管道井防火门、消火栓门由总包单位负责根据专业承包单位的要求统一采购并安装,门框、门扇及门扇外装饰均由专业承包单位实施,楼梯间内该防火门位置的粉刷收头由总包单位实施;五、进户门安装工程1、总包单位负责按照建筑、结构施工图预留进户门洞口,并负责洞口周边粉刷及修补;六、耐磨地坪工程1、总包单位负责施工至耐磨地坪的粉刷基层,并满足耐磨地坪质量要求后交付专业承包单位进行施工;七、人防门、人防设备安装工程1、总包单位负责人防门安装吊钩的预埋施工;2、总包单位负责配合专业承包单位进行人防门、战时封堵等人防设备的安装及人防套管的预埋和洞口的预留;八、景观工程1、总包单位负责施工至主体室外地坪以上外墙和单元入户门以内的建筑、结构施工图中相应内容,以及室外地下室顶板的刚性防水层;2、室外单元入户台阶、残疾人坡道及栏杆、架空层地面及墙面顶棚装饰等均由专业承包单位实施;3、景观游泳池的结构部分及安装预留预埋部分由总包单位负责施工;九、市政工程1、室
外地下室顶板的刚性防水层以上至市政雨污水管顶标高的填土由市政单位负责实施。
2、总包负责施工雨水管、污水管、废水管接至出单体以外第一个窨井或地下室外墙外第一个窨井内(不含窨井施工)。
十、管道煤气工程1、在管道煤气工程设计方案、施工图纸确定后,总包单位在主体结构施工阶段负责按管道煤气施工图纸预埋套管。
2、管道煤气管穿楼板或墙壁开孔由总包单位根据煤气气施工图要求施工。
十一、电信工程1、总包单位负责电信工程穿线套管施工、墙面修补等工程。
2、桥架及穿弱电井防火封堵由总包单位施工。
十二、有线电视工程1、总包单位负责有线电视工程穿线套管施工、墙面修补等工程。
2、桥架及穿弱电井防火封堵由总包单位施工。
十三、智能化工程1、在主体结构施工前智能化工程施工单位没有确定,总包单位在主体结构施工阶段负责按智能建筑工程施工图纸预埋电工套管及穿外墙套管预埋和封堵,二次配管及开槽修补;(说明:在主体结构施工前智能化工程施工单位已经确定,智能化施工单位在主体结构施工阶段负责按智能建筑工程施工图纸预埋电工套管及穿外墙套管预埋和封堵,二次配管及对所开槽修补。
)2、桥架及穿弱电井防火封堵由总包单位施工。
十四、消防工程1、总包单位负责混凝土、砌体结构风管接口、消火栓箱孔洞的预留;2、总包单位负责水泵基础的施工,屋顶风管与井道预留孔洞防水封堵;总包负责消防应急照明系
统的施工。
十五、供电工程1、总包负责一次计量表后至各末端的强电配电设备、管线全系统施工及高压进线的套管预埋。
一次计量表箱预留洞口和出线连接由总包负责。
十六、不锈钢水箱及安装工程2、浙江区域:总包单位负责不锈钢水箱进出接管第一片法兰以后给水设备、附件、管网系统施工。
十七、自来水工程1、浙江区域:外墙皮1.5米至室内给水管网系统均由总包施工(不包含不锈钢水箱及安装工程);2、合肥和南京区域:总包负责分户水表以后管网系统的安装;3、景观水表、商业水表、用户总水表后的工程均有总包负责(不含水表)。
十八、夜景照明工程1、总包单位在一楼、地下层或顶层公共照明配电箱预留夜景照明接入容量及位置;2、总包单位在强电桥架内预留夜景照明线缆敷设的位置。
十九、电梯设备及安装工程1、总包单位负责按图纸结构预留门、洞、窗、孔、管线及预埋件,负责设备基础的施工和墙地面的施工。
2、总包单位负责井边安全防护栏杆的搭设、电梯井的临时隔断,机房内设备基础、吊钩、爬梯等施工。
就近提供电梯调试电源接口。
3、总包负责按图纸施工电梯电源线至电梯机房。
二十、住宅家用中央空调工程1、总包单位负责按照图纸进行套管预埋、孔洞预留;2、总包单位负责按图施工冷凝水管至三通位置。
总包单位负责预留配电箱中室内机电源空开和室外机电源空开并完成室
外机电源布线至设备平台墙上接线盒处。
二十一、太阳能设
备及安装工程1、总包负责太阳能水管穿楼板、墙壁、屋面套管预埋。
2、总包负责太阳能热水器冷水管施工至屋面出套管第一只阀门处(包括阀门)。
3、总包负责户内热水管至各层管弄井内各用户热水水表后阀门止(不包括水表、阀门)4、总包单位负责提供总电源到太阳能电源箱内上桩头止。
二十二、游泳池水处理系统工程1、总包负责按照游泳池水处理系统图纸进行结构孔洞、套管预留;。
