仰拱施工
- 格式:doc
- 大小:160.00 KB
- 文档页数:8
仰拱施工方案
目录
一、编制依据 (2)
二、施工准备工作 (2)
三、工程概况 (2)
四、人员安排 (3)
五、施工进度计划 (3)
六、施工工艺 (4)
七、仰拱、仰拱填充施工注意事项 (7)
八、安全和环境保证措施 (7)
仰拱施工方案
一、编制依据
(1)张承高速公路崇礼至张承界段两阶段施工图设计。
(2)现行公路钢筋混凝土工程施工质量检验评定标准,《公路隧道施工技术规范》(JTG F60-2009)和《公路工程质量检验评定标准》(土建工程)(JTG F80/1-2004)。
(3)施工现场的实际调查情况及我单位的现有施工管理水平、施工机械设备及以往类似工程的施工经验。
`
二、施工准备工作
(1)对图纸进行了认真的会审,全面了解各部位的尺寸与高程。
(2)生产与生活临建设施已施工完毕。
(3)场地平整及临时道路。
①为保证正常施工,所有工作场地及住房用地均已平整。
②临时道路采用修建临时便道。
(4)供水、供电
①为保证施工连续性,施工用电由已建好两台800KW变压器,临时供电已接至隧道洞口,隧道洞口准备两台200KW发电机做备用电源。
②为解决施工生产用水、生活用水,正在临时占地内打井,目前已进场5m³洒水车一台,清水河内取以保证正常施工用水。
(5)机械设备、人员、材料均已进场。
(6)已向施工人员进行技术交底和安全、质量培训。
三、工程概况
下窝铺隧道位于下窝铺村东北,为分离式中隧道,隧道右幅长714m,左幅长692m。
隧道围岩地质如下:
仰拱,以利于初期支护结构的整体受力。
仰拱浇筑前清除浮碴,排除积水。
为了仰拱施工、掘进平行作业,采用自制的仰拱作业栈桥,避免仰拱施作与出碴的工序干扰。
仰拱采用全幅整体浇筑至拱墙脚基座标高。
四、人员安排
本隧道由我公司最优秀的隧道专业施工队负责施工。
项目负责人:白洪江;技术负责人:赵贺东;施工负责人:杨志国;隧道工程师:王卫;质检工程师:李宣民;试验工程师:祝钦芳;测量工程师:蔡杏凯;安全工程师:丁保安;班组长:何海斌施工人员:20人。
五、施工进度计划
隧道仰拱施工所需设备、人员已在2013年5月1日前进场。
目前已完
成各项施工准备工作,根据工程特点、工程量情况和我单位施工技术力量、机械设备实力情况,安排本项工程于2013年6月30日开始施工。
六、施工工艺
(一)准备工作
1、施工前,应将隧底虚渣、杂物、泥浆、积水等清除干净,超挖应采用同级混凝土回填。
2、底板、仰拱的整体灌筑应采用防干扰作业栈桥等架空设施,以保证作业空间和新灌筑混凝土结构不受损坏。
仰拱移动栈桥由主桥、前坡桥、后坡桥、桥墩、行走系统、液压系统等六大系统组成,可自行实现纵向与横向移动作业。
其中,栈桥主体结构为模块化拼装型式,具有适于变跨、方便运输、快速拼装等特点。
仰拱栈桥行车道宽度3.5m,最大桥宽4.5m,前坡桥长度10m,后坡桥长度5m,前、后坡桥坡度1:8,允许通过的最大载荷50T,输入动力380V/50HZ,栈桥移动速度3m/min。
移动栈桥施工仰拱及铺底工序如下:第一步:栈桥安装就绪,允许各种车辆通过,准备桥下仰拱作业。

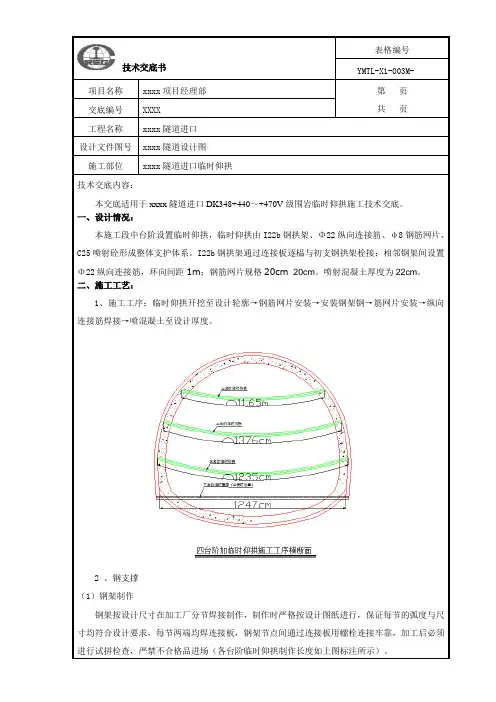

移动栈桥仰拱施工工序图(一)
第二步:桥下仰拱作业,各种车辆正常通过,桥上桥下互不干扰。
移动栈桥仰拱施工工序图(二)
第三步:仰拱施工结束,坡桥在液压油缸作业下升起,离开地面,同时
行走轮下降,行走轮接地后油缸继续伸长,行走轮逐渐将整个栈桥撑起。
移动栈桥仰拱施工工序图(三)
第四步:启动行走电机,行走轮旋转,带动栈桥向前移动,栈桥行走9m。
移动栈桥仰拱施工工序图(四)
第五步:栈桥行走到位后,行走轮支撑油缸收缩,当栈桥完全由栈桥桥墩支撑时停止,此时放下坡桥,完成栈桥准备工作。
3、搅拌站、运输车、输送泵、捣固机械等处于可正常运转状态,设备能力应满足隧道仰拱混凝土施工需要。
、
4、二次衬砌作业区段的照明、供电、供水、排水系统应满足衬砌正常施工要求,隧道内通风条件良好。
(二)施工机械及工艺装备
表3 仰拱及填充施工机械设备及工艺装备Array
(三)工艺及质量控制流程
隧道仰拱及填充施工工艺及质量控制流程见图1。
图1 仰拱及填充施工工艺流程图
(四)、工艺步序说明
1、仰拱、填充紧随开挖进行,为减少其与出渣运输的干扰,采用仰拱栈桥跨过施工地段,以保证隧道底部的施工质量,从根本上消除隧底质量隐患,确保结构稳定。
2、钢筋加工与绑扎
钢筋按要求在洞外工厂加工,运料车运输到现场,人工安装绑扎。
根据测量控制点先扎外层环向定位钢筋,用纵向筋将定位钢筋连接后,以纵向筋作为其他环向筋安扎依据,扎完外层后再用相同方法安扎内层钢筋,并及时将内外层钢筋用蹬筋连接,电弧焊点焊,以加强整体刚度。
钢筋安设完成后,
按中线标高进行轮廓尺寸检查,合格后于内层钢筋挂设5cm厚砂浆垫块,以确保砼灌筑后钢筋保护层厚度。
3、仰拱超前拱墙衬砌的距离宜保持3~4个二次衬砌循环作业长度。
4、仰拱混凝土自中间向两侧对称灌筑,混凝土终凝后才可进行仰拱填充的施工,混凝土达到强度等级后方可在其上方行车。
灌筑混凝土采用插入式振捣器进行振捣密实。
5、施工前于隧道边墙每隔5米施放测量控制点,作为仰拱开挖及混凝土施工控制点。
为不影响机械车辆通行,仰拱、仰拱填充利用栈桥平台进行混凝土施工。
混凝土在洞外采用拌和站集中拌和,混凝土搅拌运输车运至洞内进行浇筑。
施工工艺流程见图1。
6、仰拱和填充应分开灌筑:
7、填充混凝土强度达到2.5MPa后允许行人通行,填充混凝土强度达到设计强度的75%后允许车辆通行。
8、在围岩变化处、软硬不均匀处,仰拱施工应按规定认真设置沉降缝,避免运营阶段出现不均匀沉降而导致结构混凝土开裂。
七、仰拱、仰拱填充施工注意事项
1、仰拱应及时施作,与开挖面的距离不宜超过40m。
同时仰拱一次开挖长度不宜超过6m。
2、施工前必须清除隧底虚碴、淤泥和杂物,超挖部分应采用同级混凝土回填。
3、仰拱砼应整体浇注一次成型,填充砼应在仰拱砼终凝后浇注,填充砼强度达到2.5Mpa后允许行人通过,达到设计强度的75%后允许车辆通行。
4、仰拱、仰拱填充施工前须将上循环混凝土仰拱接头凿毛处理。
八、仰拱施工安全保障措施
仰拱作业地段距开挖作业面拉开一定的距离,栈桥上保证车辆能顺利通过,并悬挂明显的缓行标志和栈桥标志。
在除渣作业时,在栈桥前后派专人指挥施工车辆,保证其顺利通行。
车辆在此施工地段应减速行驶,通过栈桥时应以时速不超过5KM/小时速度行驶。
栈桥上不堆放料具及其它杂物,混凝土挡板安装牢固。
拆除混凝土输送软管或管道时,先停止混凝土泵的运转。
张承高速公路崇礼至张承界A合同段
河北燕峰路桥建设集团有限公司
2013-5-1。
