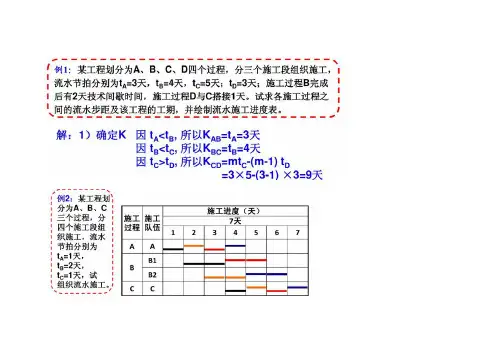

异步距异节奏流水施工
- 格式:docx
- 大小:446.22 KB
- 文档页数:1

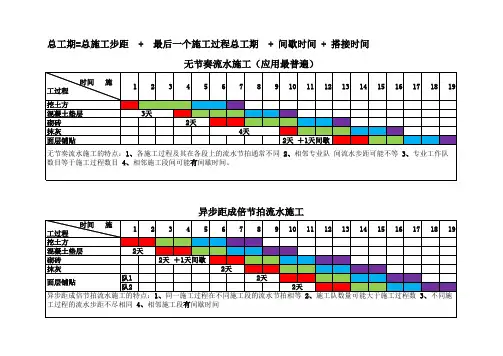

时间 施工过程12345678910111213141516171819挖土方混凝土垫层砌砖抹灰面层铺贴
时间 施工过程12345678910111213141516171819挖土方混凝土垫层砌砖抹灰队1队22天2天2天面层铺贴异步距成倍节拍流水施工的特点:1、同一施工过程在不同施工段的流水节拍相等 2、施工队数量可能大于施工过程数 3、不同施工过程的流水步距不尽相同 4、相邻施工段有间歇时间2天 +1天间歇总工期=总施工步距 + 最后一个施工过程总工期 + 间歇时间 + 搭接时间
异步距成倍节拍流水施工无节奏流水施工(应用最普遍)
无节奏流水施工的特点:1、各施工过程及其在各段上的流水节拍通常不同 2、相邻专业队 间流水步距可能不等 3、专业工作队数目等于施工过程数目 4、相邻施工段间可能有间歇时间。
2天2天 +1天间歇3天2天4天 时间 施工过程12345678910111213141516171819挖土方混凝土垫层砌砖抹灰队1队2
时间 施工过程12345678910111213141516171819挖土方混凝土垫层砌砖抹灰面层铺贴2天等步距成倍节拍流水施工的特点:1、同一施工过程在不同施工段的流水节拍相等 2、施工队数量可能大于施工过程数 3、不同施工过程的流水步距相同 4、相邻施工段无间歇时间面层铺贴2天2天2天2天
固定节拍流水施工2天2天2天等步距成倍节拍流水施工2天
固定节拍流水施工的特点:1、同一施工过程在不同施工段的流水节拍相等 2、施工队数量等于施工过程数 3、不同施工过程的流水步距相同 4、相邻施工段无间歇时间
二、流水施工的基本组织方式
在流水施工中,由于流水节拍的规律不同,决定了流水步距、流水施工工期的计算方法等也不同,甚至影响到各个施工过程的专业工作队数目。按照流水节拍的特征,可将流水施工分为两大类,即:有节奏流水施工和非节奏流水施工。
(一)有节奏流水施工
有节奏流水施工是指在组织流水施工时,每一个施工过程在各个施工段上的流水节拍都各自相等的流水施工,它分为等节奏流水施工和异节奏流水施工。
1. 等节奏流水施工
等节奏流水施工是指在有节奏流水施工中,各施工过程的流水节拍都相等的流水施工,也称为固定节拍流水施工或全等节拍流水施工。
(1)固定节拍流水施工的特点。固定节拍流水施工是一种最理想的流水施工方式,其特点如下:
①所有施工过程在各个施工段上的流水节拍均相等;
②相邻施工过程的流水步距相等,且等于流水节拍;
③专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;
④各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
(2)固定节拍流水施工工期。
1)有间歇时间的固定节拍流水施工。所谓间歇时间,是指相邻两个施工过程之间由于工艺或组织安排需要而增加的额外等待时间。包括工艺间歇时间(Gj,j+1)和组织间歇时间(Zj,j+1)。对于有间歇时间的固定节拍流水施工,其流水施工工期T可按公式(4.4.4)计算:
T=(n-1)t+∑G+∑Z+m·t
=(m+n-1)t+∑G+∑Z (4.4.4)
式中符号如前所述。
【例4.4.1】某分部工程流水施工计划如图4.4.3所示。
在该计划中,施工过程数目n=4;施工段数目m=4;流水节拍t=2;流水步距KⅠ,Ⅱ=KⅡ,Ⅲ=KⅢ,Ⅳ=t=2;组织间歇ZⅠ,Ⅱ=ZⅡ,Ⅲ=ZⅢ,Ⅳ=0;工艺间歇GⅠ,Ⅱ=GⅢ,Ⅳ=0 ;GⅡ,Ⅲ=1。因此,其流水施工工期为:
T=(n-1)t+∑G+∑Z+m·t

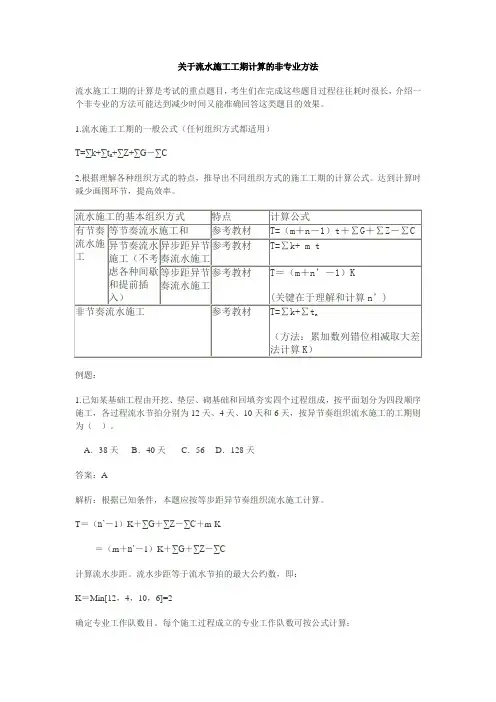

关于流水施工工期计算的非专业方法
流水施工工期的计算是考试的重点题目,考生们在完成这些题目过程往往耗时很长,介绍一个非专业的方法可能达到减少时间又能准确回答这类题目的效果。
1.流水施工工期的一般公式(任何组织方式都适用)
T=∑k+∑tn+∑Z+∑G-∑C
2.根据理解各种组织方式的特点,推导出不同组织方式的施工工期的计算公式。达到计算时减少画图环节,提高效率。
流水施工的基本组织方式 特点 计算公式
有节奏流水施工 等节奏流水施工和 参考教材 T=(m+n-1)t+∑G+∑Z-∑C
异节奏流水施工(不考虑各种间歇和提前插入) 异步距异节奏流水施工 参考教材 T=∑k+ m t
等步距异节奏流水施工 参考教材 T=(m+n’-1)K
(关键在于理解和计算n’)
非节奏流水施工 参考教材 T=∑k+∑tn
(方法:累加数列错位相减取大差法计算K)
例题:
1.已知某基础工程由开挖、垫层、砌基础和回填夯实四个过程组成,按平面划分为四段顺序施工,各过程流水节拍分别为12天、4天、10天和6天,按异节奏组织流水施工的工期则为( )。
A.38天 B.40天 C.56 D.128天
答案:A
解析:根据已知条件,本题应按等步距异节奏组织流水施工计算。
T=(n’-1)K+∑G+∑Z-∑C+m·K
=(m+n’-1)K+∑G+∑Z-∑C
计算流水步距。流水步距等于流水节拍的最大公约数,即:
K=Min[12,4,10,6]=2
确定专业工作队数目。每个施工过程成立的专业工作队数可按公式计算:
在本题中,各施工过程的专业工作队数目分别为:
Ⅰ——开挖工程:bⅠ=tⅠ/K=12/2=6
Ⅱ——垫层:bⅡ=tⅡ/K=4/2=2
Ⅲ——砌基础:bⅢ=tⅢ/K=10/2=5
Ⅳ——回填夯实:bⅣ=tⅣ/K=6/2=3
T=(m+n’-1)K+∑G+∑Z-∑C
=(4+16-1)×2+0+0-0=38天
时间 施工过程12345678910111213141516171819挖土方混凝土垫层砌砖抹灰面层铺贴
时间 施工过程12345678910111213141516171819挖土方混凝土垫层砌砖抹灰队1队22天2天2天面层铺贴异步距成倍节拍流水施工的特点:1、同一施工过程在不同施工段的流水节拍相等 2、施工队数量可能大于施工过程数 3、不同施工过程的流水步距不尽相同 4、相邻施工段有间歇时间2天 +1天间歇总工期=总施工步距 + 最后一个施工过程总工期 + 间歇时间 + 搭接时间
异步距成倍节拍流水施工无节奏流水施工(应用最普遍)
无节奏流水施工的特点:1、各施工过程及其在各段上的流水节拍通常不同 2、相邻专业队 间流水步距可能不等 3、专业工作队数目等于施工过程数目 4、相邻施工段间可能有间歇时间。
2天2天 +1天间歇3天2天4天 时间 施工过程12345678910111213141516171819挖土方混凝土垫层砌砖抹灰队1队2
时间 施工过程12345678910111213141516171819挖土方混凝土垫层砌砖抹灰面层铺贴2天等步距成倍节拍流水施工的特点:1、同一施工过程在不同施工段的流水节拍相等 2、施工队数量可能大于施工过程数 3、不同施工过程的流水步距相同 4、相邻施工段无间歇时间面层铺贴2天2天2天2天
固定节拍流水施工2天2天2天等步距成倍节拍流水施工2天
固定节拍流水施工的特点:1、同一施工过程在不同施工段的流水节拍相等 2、施工队数量等于施工过程数 3、不同施工过程的流水步距相同 4、相邻施工段无间歇时间
