正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)一级建造师考试辅导《建筑工程管理与实务》第二章第一节讲义4异步距异节奏流水施工知识点四:异步距异节奏流水施工1.特点:(1)同一施工过程在各个施工段上的流水节拍都相等,不同施工过程之间的流水节拍不尽相等。
(2)相邻施工过程之间的流水步距不尽相等。
(3)每个专业工作队都能够连续作业,施工段没有间歇时间。
(4)专业工作队数目等于施工过程数目。
教材案例解析P202例1A420011(异节奏流水、等步距异节奏流水)1.背景某工程包括三个结构形式与建造模式完全一样的单体建筑,共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。
根据施工工艺要求,地上结构、二次砌筑两施工工程间时间间隔为2周。
现在拟采用五个专业工作队组织施工,各施工过程的流水节拍见表1A42001表1A42001施工过程编号施工过程流水节拍(周)Ⅰ土方开挖 2Ⅱ基础施工 2Ⅲ地上结构 6Ⅳ二次砌筑 4Ⅴ装饰装修 42.问题(1)按上述五个专业工程队组织流水施工属于何种形式的流水施工,绘制其流水施工进度计划图,并计算总工程。
(2)根据本工程的提点,本工程比较适合采用何种形式的流水施工形式,并简述理由。
(3)如果采用第二问的方式,重新绘制流水施工进度计划,并计算总工期。
3.分析与答案(1)按上述五个专业工作队组织的流水施工属于异节奏流水施工。
根据表1A42001中数据,采用“累计数列错位相减取大差法(简称“大差法”)”计算流水步距:①各施工过程流水节拍的累加数列:施工过程Ⅰ:2 4 6施工过程Ⅱ:2 4 6施工过程Ⅲ:6 12 18施工过程Ⅳ:4 8 12施工过程Ⅴ:4 8 12②错位相减,取最大值得流水步距建设工程教育网/ 1。
第七节异节奏流水施工一、异步距流水施工的特点④各个专业工作队在施工段上能够连续作业,施工段之间可能空闲时间。
二、等步距流水施工方式的特点大的施工过程,可按其倍数增加相应专业工作队数目;④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
⑤式中n’——专业工作队数目,其余符号如前所述。
三、异节奏流水施工示例【例题1·案例题】某建设工程由四幢大板结构楼房组成,每幢楼房为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程4项,其流水节拍分别为:5周、10周、10周、5周。
【问题】等步距流水施工如何安排?画出横道图并计算工期。
【分析】异步距流水施工流水施工进度计划如下图所示。
总工期为:T0=(5+10+25)+4×5=60周(注:计算方法此处未介绍,可按下一节“非节奏流水”计算。
)【参考答案】(1)计算流水步距流水步距等于流水节拍的最大公约数:K=min[5,10,10,5]=5(周)(2)确定专业工作队数目【做法分析:每个施工过程成立的专业工作队数目可按下式计算:b j=t j/K式中b j——第j个施工过程的专业工作队数目;t j——第/个施工过程的流水节拍;K——流水步距。
】本题目各施工过程的专业工作队数目分别为:I——基础工程:bⅠ= 5/5=1 (个)Ⅱ——结构安装:bⅡ=10/5=2 (个)Ⅲ——室内装修:bⅢ=10/5=2 (个)Ⅳ——室外工程:bⅣ= 5/5=1 (个)专业工作队总数:n’=(1+2+2+1)=6 (个)(3) 等步距流水施工进度计划如下图所示。
(4) 流水施工工期流水施工工期为:T=(m + n’-1)K=(4+6-1)×5=45(周)【分析:与异步距流水施工进度计划比较,等步距流水施工使总工期缩短了15周。
请分析,这15周和上面的60周关系?】第八节非节奏流水施工(掌握)一、非节奏流水施工的特点二、流水步距的确定(1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;(2)(3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。
施工流水的专题学习(注册建造师考试专题讲解)流水施工流水施工为工程项目组织实施的一种管理形式,就是由固定组织的工人在若干个工作性质相同的施工环境中依次连续地工作的一种施工组织方法。
当然,工程施工中,除了流水施工,还可以采用依次施工(亦称顺序施工法)、平行施工两种组织方式。
对于相同的施工对象,当采用不同的作业组织方法时,其效果也各不相同。
一、依次施工(亦称顺序施工法)、平行施工、流水施工简介举例说明:施工参数如下表所示:1、依次施工(顺序施工法):各个进度上只有一个工作队在施工,人数少,好管理,花钱少,但是工期太长。
2、平行施工:各个进度上都是多个施工队一起干,工期短,但是成本高。
3、流水施工:既有依次施工的优点,也有平行施工的优点。
工期合理,成本合理,而且各个工序之间资源调动比较适合管理,工序之间有搭接,可以增加工作效率。
【注意】实际施工中三种方法都存在,项目部根据自身情况选择相应的施工方法,但最常用的是流水施工,考试重点研究的也是流水施工。
二、几个计算参数①施工过程(n):(也叫:工作、工序)比如上图的基础工程、主体工程、防水工程、装修工程,例如挖土、垫层、土方回填;例如绑钢筋、支模板、浇混凝土等等。
②施工段(m):从空间而言划分的若干区段,例如一个小区的一栋楼、两栋楼、三栋楼(每栋楼都是一个施工段);如果只有一栋楼,那么每一层也可以划分为一个施工段;如果划分的更细一点,那么每一个结构大梁也可以作为一个施工段(一号梁、二号梁、三号梁),具体的施工过程就是绑钢筋、支模板、浇混凝土。
③流水节拍(t):某一施工过程在某一施工段上的持续时间。
④流水步距(K):相邻施工过程陆续投入工作的时间间隔。
⑤工期(T):各个施工过程在各个施工段上完成的最终的时间。
一般前三个参数题目都会直接给出,后两个参数需要求解。
三、流水施工方法分类1、流水施工分类可分为等节奏、异节奏、无节奏,其中异节奏可分为:异步距异节拍、等步距异节拍(成倍节拍流水)。
欢迎阅读流水施工的组织方式与工期计算建筑工程的流水施工要求有一定的节拍,才能步调和谐,配合得当。
流水施工的节奏是由流水节拍所决定的。
由于建筑工程的多样性,各分部分项的工程量差异较大,要使所有的流水施工都组织成统一的流水节拍是很困难的。
在大多数情况下,各施工过程的流水节拍不一定相等,甚至一个施工过程本身在各施工段上的流水节拍也不相等。
因此形成了不同节奏特征的流水施工。
在节奏性流水施工中,根据各施工过程之间流水节拍的特征不同,流水施工可分为:等节拍流水施工;异节拍流水施工和无节奏流水施工三大类。
一、等节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍都相等,并且不同施工过程之间的流水节拍也相等的一种流水施工方式,也称为全等节拍流水或同步距流水。
如:nm一二三四A2222B2222C2222D2222某工程划分 A、B、C、D 四个施工过程,每个施工过程分四个施工段,流水节拍均为 2 天,组织等节拍流水施工,计算工期。
组织步骤:1、确定施工顺序,分解施工过程。
2、确定项目施工起点流向,划分施工段。
3、根据等节拍流水施工要求,计算流水节拍数值。
4、确定流水步距,K=t5、计算流水施工的工期。
工期计算:T=(m+n-1)×K=(4+4-1)×2=14(天)二、异节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍都相等,但不同施工过程之间的流水节拍不完全相等的一种流水施工方式。
分为:一般异节拍流水和成倍节拍流水。
(一)??一般异节拍流水施工定义:是指同一施工过程在各施工段上的流水节拍相等,不同施工过程之间的流水节拍不相等也不成倍数的流水施工方式。
nm一 二三四A3333B4444C5555D3333如:某工程划分为 A、B、C、D 四个施工过程,分四个施工段组织流水施工,各施工过程的流水节拍分别为:tA=3,tB=4,tC=5,tD=3;试求该工程的工期。
组织步骤:1、确定流水施工顺序,分解施工过程。

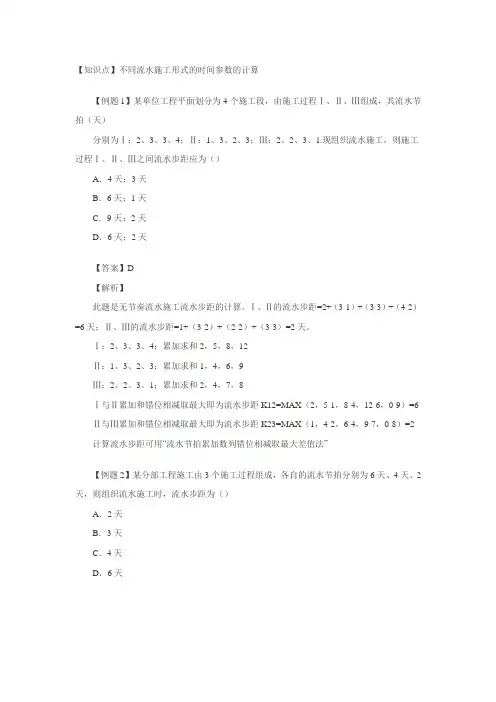

【知识点】不同流水施工形式的时间参数的计算【例题1】某单位工程平面划分为4个施工段,由施工过程Ⅰ、Ⅱ、Ⅲ组成,其流水节拍(天)分别为Ⅰ:2、3、3、4;Ⅱ:1、3、2、3;Ⅲ:2、2、3、1.现组织流水施工,则施工过程Ⅰ、Ⅱ、Ⅲ之间流水步距应为()A.4天;3天B.6天;1天C.9天;2天D.6天;2天【答案】D【解析】此题是无节奏流水施工流水步距的计算。
Ⅰ、Ⅱ的流水步距=2+(3-1)+(3-3)+(4-2)=6天;Ⅱ、Ⅲ的流水步距=1+(3-2)+(2-2)+(3-3)=2天。
Ⅰ:2、3、3、4;累加求和2,5,8,12Ⅱ:1、3、2、3;累加求和1,4,6,9Ⅲ:2、2、3、1;累加求和2,4,7,8Ⅰ与Ⅱ累加和错位相减取最大即为流水步距K12=MAX(2,5-1,8-4,12-6,0-9)=6 Ⅱ与Ⅲ累加和错位相减取最大即为流水步距K23=MAX(1,4-2,6-4,9-7,0-8)=2 计算流水步距可用“流水节拍累加数列错位相减取最大差值法”【例题2】某分部工程施工由3个施工过程组成,各自的流水节拍分别为6天、4天、2天,则组织流水施工时,流水步距为()A.2天B.3天C.4天D.6天【答案】A【解析】异节奏流水施工,流水步距取各个节拍的最大公约数是2.【例题3】在组织砌筑工程流水施工时,根据划分的施工段,24人的专业工作队在某施工段上需完成的砌筑施工任务为230m3,已知计划产量定额为1.15m3/工日,每天实行8小时工作制,则该施工过程的流水节拍为()A.8天B.8.33天C.8.5天D.9天【答案】C【解析】流水节拍=工程量/(人数×产量定额)=230/(24×1.15)=8.333工日,取8.5天。
【复习提示】一、流水施工的时间参数:(1)流水节拍。
在组织流水施工时,每个专业工作队在各个施工段上完成相应的施工任务所需的工作持续时间,称为流水节拍,通常用t 来表示。
举例说明流水施工进度计划顺序一、流水施工1、依次施工(顺序施工)2、平行施工3、流水施工(1)特点:<1>科学利用工作面,争取时间,合理压缩工期;<2>工作队实现专业化施工,有利于工作质量和效率的提升;<3>工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;<4>单位时间内资源投入量较均衡,有利于资源组织与供给。
(2)施工参数:<1>工艺参数:施工过程(n)、流水强度(单位时间内完成的工程量);<2>空间参数:施工区(段)、施工层数(M);*同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10% - 15%。
<3>时间参数:流水节拍(t,在一个施工段上的施工时间)、流水步距(K,相邻两个专业队进入作业的时间间隔)、流水施工工期(T)。
*注意施工过程与施工段的区分:三个一样的单体建筑由五个施工过程组成:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。
按照正常施工,先完成第一个建筑的土方开挖,然后再进行第二个、第三个。
此时将土方开挖这一施工过程分成了三个施工段。
(3)基本组织形式:<1>无节奏流水施工:施工过程在各个施工段上流水节拍不相等;专业工作队数=施工过程数;<2>等节奏流水施工:各施工过程的流水节拍都相等;流水步距=流水节拍;专业工作队数=施工过程数;各施工过程之间无空闲时间。
<3>异节奏流水施工:各施工过程的流水节拍各自相等,相邻施工过程的流水节拍不尽相等;①等步距异节奏流水施工:相邻施工过程的流水步距相等且等于流水节拍的最大公约数;专业工作队数>施工过程数;增加专业工作队来保证流水步距的相等。
②异步距异节奏流水施工:相邻施工过程的流水步距不尽相等;专业工作队数=施工过程数。
(4)流水施工的表达方式:二、网络计划技术1、网络计划应用程序7个阶段:(1)准备阶段;(2)绘制网络图阶段;(3)计算参数阶段;(4)编制可行网络计划阶段;(5)确定正式网络计划阶段;(6)网络计划的实施与控制阶段;(7)收尾阶段。
