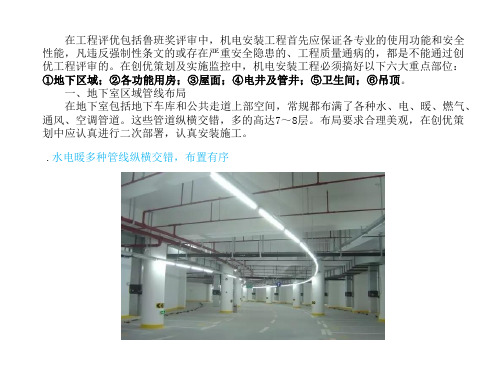

2、机电安装工程创优策划及细部做法
- 格式:pdf
- 大小:163.26 KB
- 文档页数:3
机电设备安装工程创优措施机电设备安装工程创优措施提要:做好对设计方的宣扬工作工程最终能否创优,设计至关重要。
要通过各种渠道向设计方明确本工程的创优支配机电设备安装工程创优措施本工程总体质量目标为满足江苏省优质工程----"扬子杯"质量目标的要求。
为了确保工期目标的顺当实现,在工程质量各项保证措施的基础上制定工程创优措施,在总承包管理的统一管理和协调下进行创优工作。

1建立工程创优保证体系(1)组织结构体系在总承包管理部的统一领导下,建立创优实施领导小组。
由项目经理为组长,项目技术负责人为副组长,成员由各专业技术人员和质量管理人员组成。
(2)项目部职责1)项目部是整个工程创优活动的执行机构,在领导小组的指导、监督下进行工程的施工和管理;2)组织项目自检小组,由项目经理任组长,项目副经理、项目技术负责人、质、安部经理任副组长,每周对工程质量进行检查,并将检查、整改结果向领导小组汇报;3)主动接受、协作总承包和上级管理部门组织的检查、指导,虚心接受各级检查小组提出的看法,并刚好按要求进行整改,并将结果向领导小组汇报;4)对检查组提出的问题刚好进行缘由分析,并对有关人员进行培训、教化,预防相关问题的再发生;5)在各施工班组中组织质量创优竞赛,保证创优活动的顺当进行。
(3)主要人员职责项目经理:是整个工程创优工作的第一责任人,按本方法将工程创优目标层层分解,建立各级人员的质量责任制,详细落实到每个责任人;组织制定奖惩制度和考核措施,并定期进行考核。
在整个项目部内部形成良好的创优氛围,定期组织检查,发觉有不利于创优的因素刚好订正。
项目副经理:是整个创优工作的干脆责任人,有效合理地调配资源,保证各项支配的实现;组织创优竞赛,定期组织对各作业班组施工的检验批、分项工程进行检查、评比,并将结果张榜公布,同时报项目经理进行奖惩;负责填写施工日志,按施工不同阶段对质量有特色的部分进行拍照和摄像,并将有关素材交资料员妥当保存。
机电设备安装工程创优措施背景机电设备安装工程在工业、建筑等领域中发挥着重要作用。
然而,机电设备安装工程存在一些常见问题,如施工周期长、不足的质量保障措施和缺乏科技创新等。
因此,为了提高机电设备安装工程的施工效率和质量,有必要采取一些创优措施。
创优措施1:采用BIM技术BIM(Building Information Modeling)技术是一种基于模型的数字化设计与施工方式,他能够通过一个三维建模平台带来更好的协作和执行效率,同时降低项目讨论的时间成本。
在机电安装过程中,BIM技术能够实时跟踪材料进度和物流流程,降低材料浪费率,提高机电设备施工效率,有效控制成本。
创优措施2:智能化监测智能化监测在机电设备安装工程中具有重要作用。
采用传感器网络,能够监测机电设备的各项参数,如温度、湿度、压力、流量等,实现对机电设备的全方位监控。
智能化监测系统支持数据分析和预测,只需要在机器出现故障前就能够进行及时检修,从而保证设备的稳定运行。
创优措施3:工人技能培训工人技能培训是提高机电设备安装工程质量的关键因素之一。
培训工人要注重从基础技能开始,逐步提升工人技能水平,深入了解机电设备的操作、维护、修复和管理等工作,保证他们能够胜任各种机电设备相关工作。
创优措施4:安全生产管理方案在机电设备安装施工过程中,安全问题是一个重要的考虑因素。
因此,需要建立完善的安全生产管理方案,制定明确的安全操作规程,指导工人进行安全生产。
同时,需要定期开展安全培训,加强安全文化建设,让工人切实感受到安全生产的重要性。
创优措施5:工具和设备采购优化在机电设备安装过程中,各种工具设备的购买也是十分重要的。
针对不同的施工工序,需要学会采购合适的工具和设备,既能满足施工需要,又能有效地控制施工成本。
同时对于老旧、磨损的工具和设备,需要及时更换,以保证机电设备施工的正常进行。
,机电设备安装工程创优措施是提高机电设备安装工程质量和效率的必要手段。

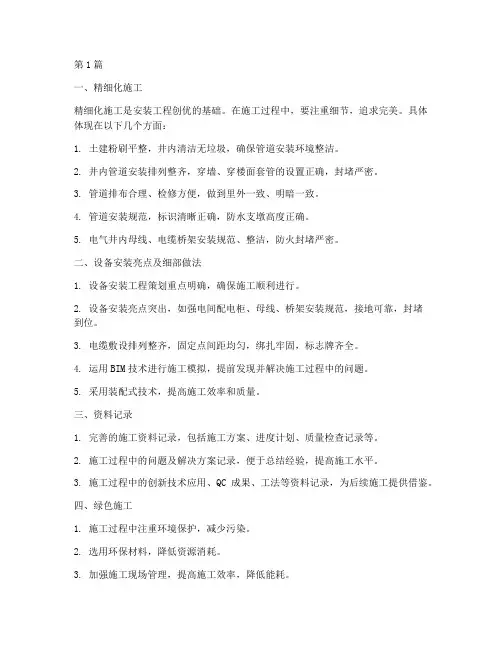

第1篇一、精细化施工精细化施工是安装工程创优的基础。
在施工过程中,要注重细节,追求完美。
具体体现在以下几个方面:1. 土建粉刷平整,井内清洁无垃圾,确保管道安装环境整洁。
2. 井内管道安装排列整齐,穿墙、穿楼面套管的设置正确,封堵严密。
3. 管道排布合理、检修方便,做到里外一致、明暗一致。
4. 管道安装规范,标识清晰正确,防水支墩高度正确。
5. 电气井内母线、电缆桥架安装规范、整洁,防火封堵严密。
二、设备安装亮点及细部做法1. 设备安装工程策划重点明确,确保施工顺利进行。
2. 设备安装亮点突出,如强电间配电柜、母线、桥架安装规范,接地可靠,封堵到位。
3. 电缆敷设排列整齐,固定点间距均匀,绑扎牢固,标志牌齐全。
4. 运用BIM技术进行施工模拟,提前发现并解决施工过程中的问题。
5. 采用装配式技术,提高施工效率和质量。
三、资料记录1. 完善的施工资料记录,包括施工方案、进度计划、质量检查记录等。
2. 施工过程中的问题及解决方案记录,便于总结经验,提高施工水平。
3. 施工过程中的创新技术应用、QC成果、工法等资料记录,为后续施工提供借鉴。
四、绿色施工1. 施工过程中注重环境保护,减少污染。
2. 选用环保材料,降低资源消耗。
3. 加强施工现场管理,提高施工效率,降低能耗。
4. 推广应用绿色施工技术,提高施工水平。
总之,安装工程创优施工需要从精细化施工、设备安装亮点及细部做法、资料记录和绿色施工等方面入手,全面提高施工质量,打造优质工程。
施工团队应不断学习、总结经验,提高自身技术水平和管理能力,为我国建筑事业的发展贡献力量。
第2篇安装工程作为建筑工程的重要组成部分,其施工质量直接关系到整个工程的质量和效果。
为了提高安装工程的施工质量,实现创优目标,以下将从几个方面谈谈安装工程创优施工的策略和方法。
一、施工前的策划与准备1. 优化施工方案:在施工前,要结合工程特点,制定科学合理的施工方案。
充分考虑施工进度、质量和安全等因素,确保施工过程顺利进行。

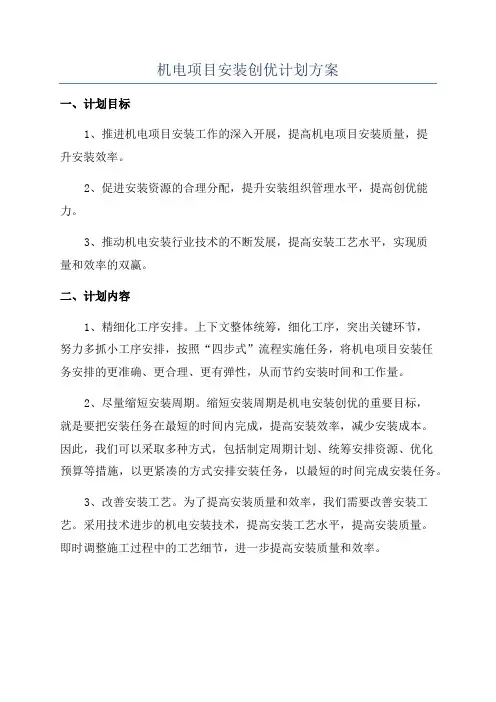

机电项目安装创优计划方案
一、计划目标
1、推进机电项目安装工作的深入开展,提高机电项目安装质量,提
升安装效率。
2、促进安装资源的合理分配,提升安装组织管理水平,提高创优能力。
3、推动机电安装行业技术的不断发展,提高安装工艺水平,实现质
量和效率的双赢。
二、计划内容
1、精细化工序安排。
上下文整体统筹,细化工序,突出关键环节,
努力多抓小工序安排,按照“四步式”流程实施任务,将机电项目安装任
务安排的更准确、更合理、更有弹性,从而节约安装时间和工作量。
2、尽量缩短安装周期。
缩短安装周期是机电安装创优的重要目标,
就是要把安装任务在最短的时间内完成,提高安装效率,减少安装成本。
因此,我们可以采取多种方式,包括制定周期计划、统筹安排资源、优化
预算等措施,以更紧凑的方式安排安装任务,以最短的时间完成安装任务。
3、改善安装工艺。
为了提高安装质量和效率,我们需要改善安装工艺。
采用技术进步的机电安装技术,提高安装工艺水平,提高安装质量。
即时调整施工过程中的工艺细节,进一步提高安装质量和效率。

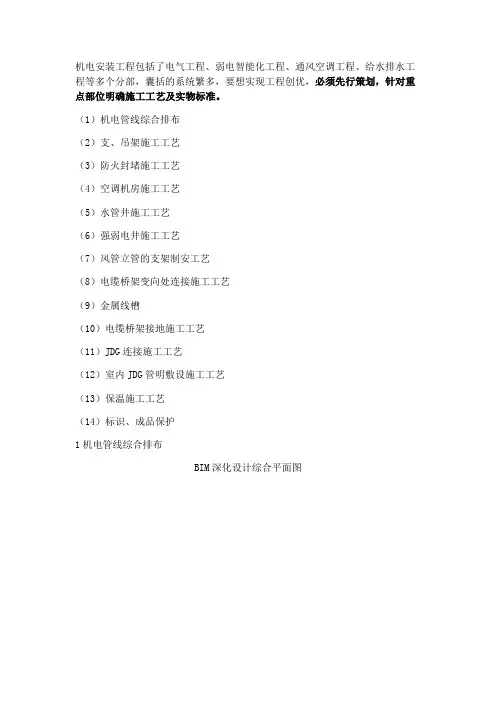

机电安装工程包括了电气工程、弱电智能化工程、通风空调工程、给水排水工程等多个分部,囊括的系统繁多,要想实现工程创优,必须先行策划,针对重点部位明确施工工艺及实物标准。
(1)机电管线综合排布(2)支、吊架施工工艺(3)防火封堵施工工艺(4)空调机房施工工艺(5)水管井施工工艺(6)强弱电井施工工艺(7)风管立管的支架制安工艺(8)电缆桥架变向处连接施工工艺(9)金属线槽(10)电缆桥架接地施工工艺(11)JDG连接施工工艺(12)室内JDG管明敷设施工工艺(13)保温施工工艺(14)标识、成品保护1机电管线综合排布BIM深化设计综合平面图BIM深化设计剖面图工艺要点:① 实施流程:机电分包提资→机电总包深化→样板实施→ 现场监控纠偏→ 确立实物标准→ 大规模推广施工。
② 重点关注机电各单位末端管线的排布实施,比如线盒、各类明配管、通风及电气软管、小口径水管及其支、吊架等安装。
重点关注区域:设备机房、公共走道、电梯前室等,设备机房内墙体上的箱、盒、开关、插座、管线等应配合隔音降噪层完成面进行敷设,要控制各工序的插入时段。
③ 管线综合排布应遵循的原则:⑴有压管让无压管;⑵水、电管让风管;⑶小管让大管;⑷电气管线与水管保持适当距离,尽量不要布置在水管下方;⑸尽量使用联合支架;⑹管线施工不宜一味贴顶、贴梁,应考虑套管的设置,保温层的厚度,桥架放电缆、上盖板及防火封堵的操作空间。
④ 管线排布整齐有序、间距保持合理。
管线敷设随结构过渡流畅。
管线油漆均匀光亮,标识明确。
⑤吊顶及管廊内的管线综合排布是机电安装的难点,这些地方的标高及空间有限,管线排布容易冲突。
在布局时要同时考虑施工空间、设备安装空间及日后的检查维修空间(关注检修口、检修马道的设置)。
2支、吊架施工工艺各类管道支架连接板大样图工艺要点:① 应保证支、吊架与管线安装牢固可靠,成排管道安装应在同一个支架上,支、吊架排列美观整齐,刷漆鲜亮。
② 支架倒角打磨处理,倒角光滑。
各机电分项工程细部节点创优做法㈠通风与空调工程通风系统管道支吊架安装1、空调风管吊架安装,风管吊架角钢上下都应加螺母而且下面应加双螺母固定。
吊杆螺栓孔应钻孔。
2、吊架安装应垂直,间距符合规范要求吊架间距不大于3M。
3、空调风管应加木托,木拖厚度不小于保温材料厚度。
4、吊杆与风管之间距离为30mm。
5、当风管弯头大400mm时,应单独加支吊架。
风管三通处应单独加吊架。
6、保温风管的支吊架宜设在保温层外部,不得坏保温层。
风管道安装1、风管法兰垫料的厚度宜为3~5 毫米。
垫料与法兰平齐,不得挤入管内。
2、风管连接时,法兰螺栓穿接方向应与风管内空气的流动方向相同,且螺丝长度应长短一致。
出螺母长度2-3 扣。
3、风管连接件均为镀锌件。
连接螺栓规格正确,间距小于120mm。
4、风管穿伸缩缝处应采用软连接,软管长度为伸缩缝宽度加100mm。
5、柔性管应松紧适度长度为150~250mm,不得有扭曲、受力现象,不得用柔性软管做变径管使用。
6、柔性管与法兰组装可采用钢板压条的方式,通过铆接使二者连接起来,铆钉间距为60-80mm。
不得使用软连接做变径使用。
风管保温1、管道保温层与管道应紧贴、密实,不得有空隙和间断,表面平整、园弧均匀。
管道穿墙、穿楼板处保温层应同时过墙过板,保温层与支架处接缝应严密,不应将支架包成半明半暗状态。
管道保温用金属壳做保护层,其搭口应顺水,咬缝应严密、平整。
2、保温时,所用工具应足够锋利,下料应准确合理,胶和保温钉的分布应均匀。
3、法兰处保温必须单独下料粘接,保温层厚度必须与风管相同。
4、保温风管在支吊架处所垫木方厚度应与保温层厚度一致,并采取相应防腐措施。
风管标识1、通风管道标识应字迹清晰醒目,介质流动方向正确。
采用油漆涂刷颜色要正确。
用不干胶粘贴应间距均匀,分布合理。
成排管道表识应排列整齐美观。
设备标识应固定牢固,高度合理。
风口安装1、风口安装时,所有风口横平竖直,处于一条直线,且确保风口与吊顶板结合紧密。

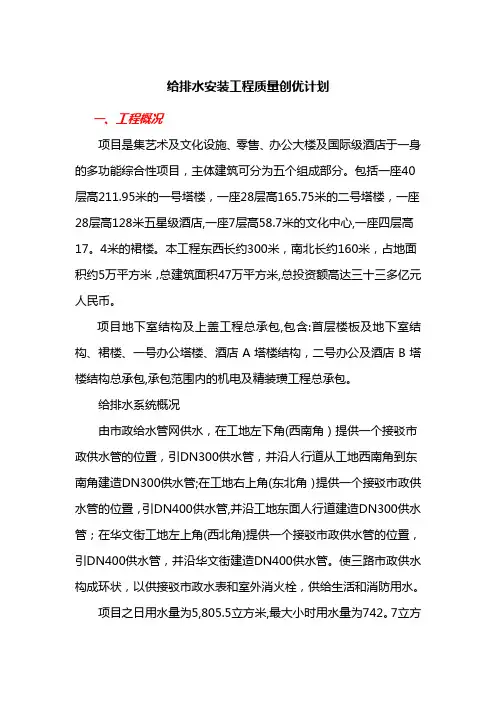

给排水安装工程质量创优计划一、工程概况项目是集艺术及文化设施、零售、办公大楼及国际级酒店于一身的多功能综合性项目,主体建筑可分为五个组成部分。
包括一座40层高211.95米的一号塔楼,一座28层高165.75米的二号塔楼,一座28层高128米五星级酒店,一座7层高58.7米的文化中心,一座四层高17。
4米的裙楼。
本工程东西长约300米,南北长约160米,占地面积约5万平方米,总建筑面积47万平方米,总投资额高达三十三多亿元人民币。
项目地下室结构及上盖工程总承包,包含:首层楼板及地下室结构、裙楼、一号办公塔楼、酒店A塔楼结构,二号办公及酒店B塔楼结构总承包,承包范围内的机电及精装璜工程总承包。
给排水系统概况由市政给水管网供水,在工地左下角(西南角)提供一个接驳市政供水管的位置,引DN300供水管,并沿人行道从工地西南角到东南角建造DN300供水管;在工地右上角(东北角)提供一个接驳市政供水管的位置,引DN400供水管,并沿工地东面人行道建造DN300供水管;在华文街工地左上角(西北角)提供一个接驳市政供水管的位置,引DN400供水管,并沿华文街建造DN400供水管。
使三路市政供水构成环状,以供接驳市政水表和室外消火栓,供给生活和消防用水。
项目之日用水量为5,805.5立方米,最大小时用水量为742。
7立方米。
由于办公楼及酒店高层供水由地下4层生活用水储水池装置水泵提升避难层,避难层设中间水箱及转输水泵.位于收集污水的范围,本项目的排水达到三级排放标准即可直接排水市政污水管.三栋塔楼的生活排水分污水和废水,裙楼为污废书水合流系统。
三栋塔楼废水作为中水处理的水源,首先排入地下四层的中水机放房,进行处理后用做裙楼的冲洗水;塔楼污水和裙楼的污废水直接排如室外检查井,再排如市政污水管网。
厨房餐厅废水必须经独立排水管道,排至隔油池设备处理后,再排入室外检查井。
地下室卫生间污废水,排入地下集水井后再经潜水泵提升,排入室外检查井;潜水泵采用大通道、无堵塞泵,并设自动搅拌装置。
机电设备安装创优策划方案引言机电设备安装是指将机电设备组装和安装到相应的工程项目中的过程。
优化机电设备安装方案,将会提高施工效率,降低成本并确保工程质量。
本文将提出一种创优策划方案,以优化机电设备安装过程。
目标本策划方案的目标是通过合理的规划和组织,实现以下目标: 1. 提高机电设备安装质量; 2. 提高施工效率; 3. 降低安装成本。
策划方案1. 项目分析在开始机电设备安装之前,需要对项目进行充分的分析。
该分析应包括以下内容: - 项目需求:了解客户对于机电设备的具体需求及要求; - 工程标准:研究适用于本项目的国家或行业相关的标准规范; - 环境因素:分析项目的环境因素,包括温度、湿度、气候等因素; - 安全因素:确定施工过程中的安全措施,确保施工人员的安全。
2. 设备选型根据项目需求和技术规范,选择合适的机电设备。
在选择中应考虑以下因素:- 设备质量:选择具有良好质量和可靠性的机电设备; - 设备性能:确保设备能满足项目需求,并具有良好的性能指标; - 维护成本:考虑设备的维护成本,包括维修、更换和保养等方面。
3. 施工组织制定合理的施工组织方案,以确保机电设备安装的顺利进行。
该方案应包括以下内容: - 施工工序:确定机电设备安装的具体工序,包括预处理、安装和验收等;- 施工流程:规划安装过程中各个环节的顺序和时间; - 人员分工:明确各个施工环节的责任人,并确保他们具备相应的技能和经验; - 设备调度:合理安排设备的调度,以避免资源浪费和时间延误。
4. 质量控制在机电设备安装过程中,质量控制至关重要。
为确保工程质量,应采取以下措施: - 质量检查:在施工过程中进行质量检查,包括设备材料、接口连接和安装位置等; - 质量管理计划:编制质量管理计划,明确质量控制的步骤和要求; - 过程监控:监控施工过程中的关键节点,及时发现和处理质量问题; - 质量验收:进行设备安装完成后的质量验收,确保符合设计规范和客户要求。
某项目项目质量创优策划书编制:审核:审批:项目经理部二零一六年四月目录.第一章编制依据 (1)1.1 国家标准规范 (1)1.2 行业标准、地方标准 (1)1.3 其他依据 (1)第二章工程概况及重难点分析 (2)2.1工程概况 (2)2.2 机电工程概况 (2)2.3 难点:专业系统多,协调工作量大 (3)2.4 难点:工期紧张,施工进度与施工质量矛盾突出............................................... 错误!未定义书签。
2.5 难点:机电工程深化设计工作量大 ...................................................................... 错误!未定义书签。
2.6拟采用的“十项”新技术 (4)第三章质量创优目标及创优整体思路 (5)3.1 质量创优目标 (5)3.2 创优整体思路 (5)第四章质量保证体系 (7)4.1 质量管理组织机构 (7)4.2 主要岗位质量管理职责 (8)4.3 质量管理流程 (12)4.4 质量创优制度 (13)第五章质量控制措施 (19)5.1 组织措施 (19)5.2 技术措施 (19)5.3 物资管理措施 (20)5.4 现场管理措施 .......................................................................................................... 错误!未定义书签。
第六章质量通病与防治措施 .. (22)第七章质量控制要点 (30)7.1 电气工程质量控制要点 (30)7.2 给排水工程 (35)7.3 暖通、空调工程 (38)7.4制定高于国家分部分项工程检验标准 (43)第八章成品保护措施 (45)8.1 成品保护概述 (45)8.2 具体成品保护措施 (45)第九章创优亮点策划 (48)9.1 设备机房 (48)9.2 地下非精装区域管线综合排布 (49)9.3 配电间 (50)9.4 卫生间 (50)9.5 屋面设备、管道安装 (52)9.6 创优亮点保证措施 (53)第十章LEED、绿色建筑及绿色施工保证措施 (63)10.1 评价体系及目标 (63)10.2 LEED、绿色建筑及绿色施工管理岗位职责 (66)第十一章工程资料与影像资料的收集与整理 (70)11.1 工程技术资料 (70)11.2 工程影像资料 (71)第一章编制依据1.1 国家标准规范1.2 行业标准、地方标准1.3 其他依据第二章工程概况及重难点分析2.1工程概况某项目工程位于中关村软件园二期工程内,由M-1主楼、N-3能源中心两栋建筑组成,总建筑面积约33万平米。
