(整理)桩板结构施工技术交底
- 格式:doc
- 大小:86.50 KB
- 文档页数:25
技术交底记录表C2-1资料编号工程名称呼和浩特永泰城(购物中心)交底日期2013 年 11月 1日施工单位北京首钢建设公司有限公司分项工程名称CFG K施工交底概要 C D E 座 CFG 桩技术交底交底内容 :一、 CFG 桩施工先期准备1、施工技术准备① 、熟习建筑场所的状况,包含邻近的高压电缆、管线等资料、建筑物场所的水平控制点和建筑物地点控制坐标等资料。
② 、组织相关人员对图纸进行会审,采集各项技术参数及资料,编写详尽施工方案,报监理工程师审批。
③ 、组织施工人员进行技术交底工作,针对重点工序、主要技术要求、质量标准、质量目标提出详细要求并进行书面交底。
2、施工内容本工程的施工主要内容包含以下三个方面:一、钻孔泵压混凝土灌输CFG tt的施工;二、凿桩头和砂石垫层(褥垫层)的施工;三、成孔出土和桩间土的挖除、清运等。
3、施工整体部署工程进度流程为:平坦场所、测标高- 按图纸定位丈量施工轮廓线必定桩位点一丈量验线一打桩设施进场、组装与调试- CFG 桩施工、成孔出土清理外运一打桩施工机械设施散场4、工程量依据本工程的地基办理设计文件,本次施工主要工程量以下表:楼号桩数(根)桩长( m 理论砼量桩间土桩头备注(m)(用)(根)E 座公寓楼55218.51539.62674552砼含充盈系数C 座公寓楼57518.51336.072800575r D座公寓楼57518.51336.072800575注:净桩长为 18米,加保护桩长0.5 米,实质桩长 18.5米二、机械设施及劳动力计划、用水用电计划1、机械设施及劳动力计划①、依据工程量工程特色施工,如期保质保量达成,所使用的主要机械设施以下表。
名称型号单位数目备注步履式全液压钻机CFG-18台1依据需要随时增添全站仪拓普康台1项经纬仪:北光 J3台1丈量水平仪r 自动安平 24X台1目分电箱个1依据设施数目随时增添拖式泵80#台1输送混凝土小型发掘机60#台1清土其余若干②、人员组织施工人员计划表项目人数项目人数桩机组 5 人/每机组质量组1混凝土组4技术组2电工组2安全组1资料部1资料部1后勤12、施工用水、用电计划设施功率一览表序号设施名称功率总功率1步履式全液压钻机110KW110KW2地泵110 KW110 KW3总计220KW考虑交错作业及设施运转的连续性,本工程用电功率每台钻机配套用电量许多于300KW3、工程资料计划本工程 CFG 桩砼采纳 C30 商品砼;每班浇筑前报砼浇筑申请,核算砼用量,而后填写材料计划单,报项目物质部,由项目部物质部门一致订砼。
打桩工程技术交底标题:打桩工程技术交底引言概述:打桩工程是建筑领域中常见的基础施工工艺之一,其技术要求高,施工过程中需要严格按照规范进行操作。
技术交底是指施工单位向相关人员明确工程施工的技术要求和操作流程,确保施工过程顺利进行,保证工程质量和安全。
一、施工前准备1.1 确认桩基设计要求:施工单位需要仔细研读桩基设计图纸,了解桩的类型、规格、数量以及深度等技术要求。
1.2 确定施工方案:根据设计要求和实际情况,确定最佳的施工方案,包括施工方法、设备选择、施工顺序等。
1.3 安排人员培训:对参与打桩工程的人员进行培训,确保他们了解施工要求和操作流程,提高施工效率和质量。
二、施工设备及材料准备2.1 确保设备完好:检查打桩机、钻头、桩头等设备是否完好,保证施工中设备运行正常,减少故障发生。
2.2 准备充足材料:准备充足的桩材、水泥、砂浆等施工材料,确保施工过程中不会因材料不足而中断。
2.3 安全设备准备:配备好安全帽、安全绳、防护眼镜等必要的安全设备,保障施工人员的安全。
三、施工操作流程3.1 定位标记:根据设计要求,在施工现场进行桩位的定位标记,确保桩的位置准确无误。
3.2 钻孔施工:根据设计要求和施工方案,进行钻孔作业,控制孔深和孔径,保证桩的承载力。
3.3 桩基浇筑:在完成钻孔后,进行桩基的浇筑,注意控制浇筑质量,确保桩的牢固性和稳定性。
四、质量检验与验收4.1 桩基质量检验:对打桩工程进行质量检验,包括桩的垂直度、深度、孔径等指标,确保符合设计要求。
4.2 强度验收:进行桩基的强度验收,通过静载试验或者超声波检测等方法检测桩的承载力,保证桩的安全可靠。
4.3 施工记录整理:整理施工过程中的记录资料,包括施工日志、质量检验报告等,作为工程验收的依据。
五、施工安全与环保5.1 安全管理措施:加强施工现场的安全管理,设置警示标识、安全防护设施,确保施工人员的安全。
5.2 环保措施:合理利用资源,减少施工对环境的影响,做好施工废弃物的处理和清理工作。
三级技术交底记录表
记录号:
使用编号:
1
2
3
d、粘土和软岩段采用铁镐、风镐开挖。
中风化硬岩段,采用浅眼松动爆破,严格控制装药量。
孔四周边应钻减震孔,防止孔身岩体结构受损,出现安全隐患。
孔身周边应预留50cm采用风镐人工修整,挖孔施工过程中应经常用吊锤检查桩孔的平面位置及尺寸,洞身垂直度。
e.井孔挖到设计深度后,清理井底,做到无松碴、软土、杂物等。
(3)护壁
桩身一次挖孔深度控制在1m,护壁浇筑1m。
当岩性较好的硬质岩弱风化底端,地层φ>55°时,护壁采用C15素混凝土进行加固;当地层φ<55°时,护壁采用C15钢筋混凝土进行加固。
护壁厚度为20-30cm,钢筋大小为φ10,间距为25cm*25cm。
(4)桩身成型
桩孔挖至设计深度后,将井孔底清理干净,做到无松碴、软土、杂物。
质检员对桩孔进行自检,做好检查和记录已成桩孔的质量情况,核对地质情况,绘制锚固桩地质柱状图。
若实际地层情况与设计地质情况相符,报监理工程师验收。
(5)开挖的一般工艺要求
①锚固桩开挖要求隔孔开挖,严禁相邻锚固桩同时开挖。
②开挖时不必将孔壁修成光面,要使孔壁稍有凹凸不平。
③在挖孔过程中,每挖一节应检查桩孔尺寸,并用垂球吊检查平面位置。
直桩倾斜度不超过1%,孔的尺寸、孔深必须符合设计要求。
④挖孔时如有水渗入,应及时支护孔壁,防止水在孔壁浸泡流淌造成坍孔,渗水用水
4
5
6
7
8
9
10
11
编制:复核:审核:
12。

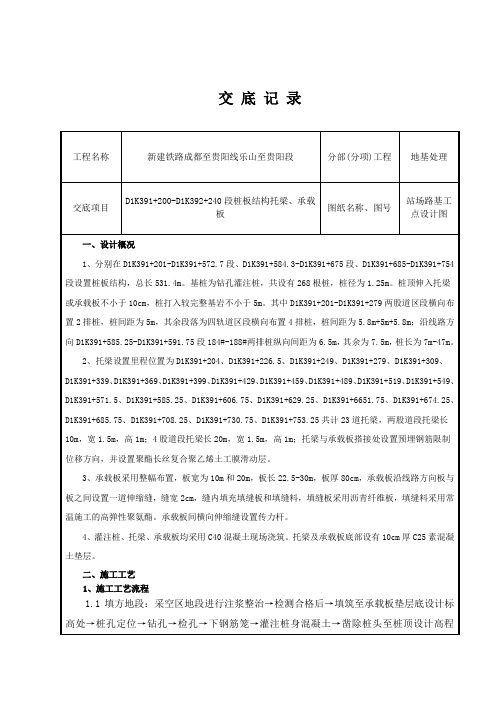

交底记录2、施工方法2.1托梁施工方法待基桩强度达到设计强度80%以上时开挖托梁基坑,截断桩头至设计高程,铺设C25混凝土托梁垫层0.1m(桩顶高出垫层0.1m以保证其伸入托梁0.1m),待施工完成后3~7d龄期强度后,方能进行钢筋混凝土托梁施工,垫层表面应进行凿毛,桩与托梁连接处为施工缝,在浇注上部结构前,应将施工缝表面浮浆和杂物清除,然后铺设净浆或刷涂混凝土界面剂、水泥基渗透结晶型防水涂料等材料,再铺设30~50mm厚的1:1水泥砂浆,并应及时浇筑上部结构混凝土,必须连续灌注,中途不得停顿,施工缝处新层混凝土应捣实。
待托梁施工完成28d后采用无损检测方法对每一片托梁进行检测和评价,质量合格后方可进行下部工序施工。
2.1.1托梁钢筋加工及安装托梁(20m长)钢筋安装示意图托梁(20m长)钢筋加工大样图托梁(10m长)钢筋安装示意图托梁(10m长)钢筋加工大样图技术要求:筋加工主要作业有除锈-调直-切断-连接-弯曲-堆放等工序。
钢筋表面应洁净,无损伤,如发现有油渍、漆污和铁锈应在使用前清除干净。
钢筋调直应平直、无局部曲折,Ⅱ级钢筋的冷拉率不宜大于4%,钢筋冷拉进度不宜太快待拉到规定的控制冷拉长度后,须少停然后再放松。
钢筋切断应先根据钢筋配料单检查核对钢筋种类、直径、尺寸、根数是否相符,钢筋切断后端头不得有变形或起弯劈等现象。
钢筋的长度应正确,允许偏差在±10MM规定范围之内。
钢筋弯曲是将加工切断好的钢筋,按施工料单规定要求,将钢筋准确加工成型。
弯曲顺序是划线——试弯——弯曲成型。
弯曲钢筋有手工弯曲和机械弯曲两种。
钢筋弯曲时先进行试弯,将每种钢筋先切断1—2根进行试弯,试弯后进行复尺下料调整,然后再成批下料弯曲。
箍筋弯曲必须4角度相等,两个弯钩长度相同,所扳135度准确,两个弯钩平行。
平直部份不小于箍筋直径的10d。
钢筋安装采用绑扎方式连接时搭接长度不小于35d,采用焊接连接方式时单面焊不小于10d,双面焊不小于5d,焊缝厚度不小于0.3d,焊缝宽度不小于0.8d。
一、交底对象全体参与桩间土施工的施工人员、技术人员、管理人员及监理人员。
二、交底时间桩间土施工开始前。
三、交底内容1. 工程概况(1)工程名称:____________________(2)工程地点:____________________(3)工程规模:____________________(4)工程结构类型:____________________2. 施工安全要求(1)遵守国家有关安全生产法律法规,严格执行安全技术操作规程。
(2)加强施工现场安全管理,确保施工安全、文明、有序。
(3)施工人员必须经过专业培训,持证上岗。
3. 施工准备(1)施工前,对施工人员进行安全技术交底,使施工人员了解施工过程中的安全注意事项。
(2)熟悉施工图纸,明确施工工艺和施工顺序。
(3)准备好施工所需的材料、设备、工具。
4. 施工工艺及流程(1)桩间土施工前,对桩间土进行勘察,了解地质条件,制定施工方案。
(2)根据施工方案,进行桩间土的挖掘、清理、回填等工作。
(3)桩间土施工过程中,严格按照施工图纸和规范要求进行施工。
5. 安全技术措施(1)挖掘桩间土时,注意土壁的稳定性,防止土壁坍塌。
(2)挖掘过程中,如发现地下管线、电缆等,应立即停止施工,并报告相关部门处理。
(3)挖掘过程中,人员间距应保持2~3米,堆土高度不得超过1.5米。
(4)夜间施工时,应有足够的照明设施。
(5)挖掘过程中,如发现异常情况,应立即停止施工,并报告相关部门处理。
6. 施工现场管理(1)施工现场设置明显的安全警示标志,禁止无关人员进入施工区域。
(2)施工现场道路畅通,确保施工车辆、人员通行安全。
(3)施工现场设有消防设施,定期检查,确保消防设施完好。
(4)施工现场设置临时休息室、食堂等设施,保障施工人员的生活需求。
7. 应急预案(1)制定桩间土施工安全事故应急预案,明确事故发生时的应急措施。
(2)定期组织应急演练,提高施工人员的应急处理能力。
桩板墙施工安全技术交底
一、引言
桩板墙是一种常用的支挡工程结构,其施工安全至关重要。
本文将对桩板墙施工中的安全技术进行交底,以确保施工过程中的安全性和质量。
二、施工前的准备工作
1. 工程准备阶段,必须编制详细的施工组织设计,并进行项目安全论证。
2. 根据施工图纸,确定桩板墙的施工方案,明确施工的方法和步骤。
3. 准备所需的施工材料和设备,并进行检查和验收。
确保施工材料的质量和设备的安全性。
4. 按照规定的程序组织力量进行施工前的安全交底工作,明确施工过程中的安全责任和应急措施。
三、施工过程中的安全技术措施
1. 桩基施工
a. 在开始桩基施工之前,应进行现场勘察,确保施工现场符合施工要求。
b. 钻孔机械在工作前,应检查机械设备的安全性能,确保操
作人员具备相关的技能和证书。
c. 检查土体的稳定性,采取相应的支护措施,确保施工人员的安全。
d. 严格控制钻孔的倾斜度和钻孔深度,避免发生事故。
2. 桩配筋和浇筑混凝土
a. 配筋工作应在桩基钻孔完成后立即进行,确保配筋的准确性和稳定性。
b. 在浇注混凝土前,应检查模板支撑系统的完整性和稳固性,避免模板倒塌事故。
c. 按照设计要求和施工规范进行混凝土的浇筑,并严格控制浇筑质量和时间,确保桩的强度和稳定性。
桩板挡墙施工安全技术交底(2)时间:2013年7月16日15:30时地点:项目部会议室(双凤桥组合式立交二期工程)参加人员:马杰、穆卫钢、王强、胡剑辉、夏杰、陈兵(签到表附后) 安全技术交底内容:1.2013年7月11日,项目部已对你们班组实施F匝道出口段衡重式挡墙施工进行了安全操作技术交底.这次你们又将实施抗滑桩桩板挡墙施工。
工作性质虽有相同之处,但也有区别。
同时针对近期施工过程中存在的问题,很有必要再次对你们进行交底。
希望大家严格按照施工方案、施工技术和安全技术交底,认真遵照执行,把安全工作摆在重要位置.2.进入施工现场必须遵守安全生产六大纪律:1)戴好安全帽,正确使用劳动保护用品;2)2m以上从事高处、悬空作业,必须系好安全带;3)高处作业时严禁往下或向上乱抛材料、工具及其他物品;4)各种电器设备必须有可靠的安全接地和防雷装置;5)不懂电器和机械的人员严禁使用和玩弄机电设备;6)吊装区非操作人员严禁入内、吊装和机械必须完好。
3.挖土时要注意边坡稳定性,发现有裂缝及倾坍可能时,立即撤离,处置后才可作业;每日或雨后作业前必须检查土壁及支撑稳定情况。
4.清坡清底人员必须根据设计标高做好清底工作,不得超挖。
如果超挖不得松土回填,以免影响基础质量和稳定.5.边坡、土壁渗水、漏水应及时排除,防止土体下滑.作业时必须有专人旁站,随时观察边坡、土壁状况.6.脚手架搭设前必须按规范定期对钢管、扣件、脚手板进行检查验收,不合格产品不得使用,脚手架基础必须牢固。
7.钢管脚手架搭设按规定校正步距、纵距、横距及立杆的垂直度.相邻立杆的对接扣件不得在同一高度内。
开始搭设立杆时应每隔6跨设置一根抛撑。
8.在脚手架使用期间,严禁拆除主节点处的纵、横向水平杆、扫地杆,不得在脚手架基础及邻近处进行挖掘作业。
9.临时用电线路不允许乱拉、乱接、乱放.10.脚手架搭设完毕后,必须经验收后方可使用。
必须对扣件连接、支撑体系进行认真检查。
第1篇一、工程概况本项目位于XXX地区,占地面积约XX平方米,总建筑面积约XX平方米。
主要包括主体结构、屋面、装饰装修、设备安装等分部工程。
本工程结构形式为钢筋混凝土框架结构,基础形式为筏板基础。
为确保工程质量、安全、进度,特制定本结构工程施工方案。
二、施工组织与管理1. 施工队伍本项目施工队伍由具备相应资质的施工单位组建,施工人员均经过专业培训,持证上岗。
2. 施工组织机构施工现场设立项目经理部,下设施工技术组、质量保证组、安全监督组、材料设备组等,明确各岗位职责,确保施工顺利进行。
3. 施工进度计划根据工程实际情况,编制详细的施工进度计划,确保各分部工程按期完成。
三、施工工艺与技术要求1. 基础工程- 筏板基础施工1. 施工前对基础土层进行地质勘察,确保地基承载力满足设计要求。
2. 搭设临时施工便道,确保材料运输和施工人员通行。
3. 搭设模板,采用钢模板,确保模板平整、牢固。
4. 混凝土浇筑采用分层浇筑,每层厚度不超过30cm,振捣密实。
5. 混凝土养护采用洒水养护,养护时间不少于7天。
2. 主体结构施工- 框架柱施工1. 搭设脚手架,确保施工安全。
2. 模板采用钢模板,确保模板平整、牢固。
3. 混凝土浇筑采用分层浇筑,每层厚度不超过30cm,振捣密实。
4. 混凝土养护采用洒水养护,养护时间不少于7天。
- 梁板施工1. 搭设模板,采用钢模板,确保模板平整、牢固。
2. 混凝土浇筑采用分层浇筑,每层厚度不超过30cm,振捣密实。
3. 混凝土养护采用洒水养护,养护时间不少于7天。
3. 屋面工程- 屋面找平层施工1. 采用水泥砂浆找平,厚度不小于20mm。
2. 找平层应平整、密实,无空鼓、裂缝。
- 屋面防水层施工1. 采用SBS改性沥青防水卷材,搭接缝应符合规范要求。
2. 防水层施工应保证无气泡、无翘边、无露底。
4. 装饰装修工程- 抹灰施工1. 采用水泥砂浆抹灰,厚度不小于15mm。
2. 抹灰层应平整、密实,无空鼓、裂缝。
桩基施工技术交底记录日期:XXXX年XX月XX日地点:XXXX工地参会人员:施工队长:XXX施工人员:XXX、XXX、XXX、XXX等交底内容:1.施工单位的责任和要求:施工单位的责任是按照设计图纸和相关规范要求,完成整个桩基施工工程。
施工单位要确保施工过程中的安全性,保证施工工程的质量,做到负责任、合规范。
2.施工前的准备工作:2.2地质勘测和水文勘测:施工前,需要对施工地点进行地质勘测和水文勘测,了解地下地质情况和水文条件,以便选择合适的桩基类型和施工方法。
2.3施工设备和材料的检查:施工前需要对施工设备和材料进行检查,确保设备齐全,材料符合质量要求。
2.4施工人员的安全防护:施工单位要做好施工人员的安全防护工作,确保施工人员佩戴好安全帽、安全鞋等防护用品。
3.施工过程的要点和注意事项:3.1毛坯地基的处理:在开始桩基施工前,需要对毛坯地基进行处理,清除坡度、大块土石等障碍物,确保施工的顺利进行。
3.2桩基的布置:根据设计要求和现场情况,按照一定的间距和排列方式布置桩基。
3.3桩基的施工方法:根据桩基的类型和设计要求,选择适当的施工方法,如钻孔灌注桩、钻孔取心桩等。
3.4施工设备的使用:在施工过程中使用合适的设备,如起重机、钻机等,并对施工设备进行维护和保养,确保设备的正常运行。
3.5施工过程中的质量控制:在施工过程中,要进行质量控制,保证施工工程的质量,如控制桩基的沉降、抗拔力等。
4.施工后的清理和验收工作:4.1施工现场的清理:施工完成后,需要对施工现场进行清理,清除施工过程中产生的垃圾和废料。
4.2施工质量的验收:施工完成后,需要对施工质量进行验收,确保施工工程符合设计要求和相关规范。
交底结束时,项目负责人提问和施工人员的答疑:施工队长:如果遇到地质条件复杂的情况,我们会进行地质勘测和分析,选择合适的施工方法,并加强监控和控制,确保施工的顺利进行。
施工队员:桩基的质量验收标准包括桩身的垂直度、桩周土体的控制、桩身的沉降等多项指标,具体标准根据设计要求和相关规范来确定。
打桩工程技术交底标题:打桩工程技术交底引言概述:打桩工程是建造工程中常见的一种基础工程,其质量直接影响整个建造物的稳定性和安全性。
因此,在进行打桩工程前,必须进行技术交底,确保工程施工的顺利进行。
一、施工前准备1.1 确定打桩方案:根据设计图纸和实地情况,确定打桩的类型、规格和数量。
1.2 安全措施:制定安全措施,包括施工人员的安全防护和周围环境的保护措施。
1.3 设备准备:检查打桩机械设备的工作状态和性能,确保设备正常运转。
二、施工操作流程2.1 地基处理:清理打桩区域的杂物和泥土,确保打桩机能够正常进行施工。
2.2 定位设置:根据设计要求和标高要求,进行桩位的定位和设置。
2.3 打桩操作:根据设计要求和桩位要求,进行打桩操作,确保桩的垂直度和稳定性。
三、质量控制要点3.1 桩的垂直度:在打桩过程中,要及时检查桩的垂直度,确保桩的稳定性和承载能力。
3.2 桩的质量:对于每根桩的质量要进行检测和记录,确保桩的质量符合设计要求。
3.3 桩的长度:根据设计要求和实际情况,控制桩的长度,确保桩的承载能力和稳定性。
四、施工后整理4.1 桩位标识:对于已经完成的桩位要进行标识,确保后续施工的顺利进行。
4.2 设备维护:对打桩设备进行清洁和维护,延长设备的使用寿命。
4.3 施工记录:对打桩过程中的各项数据和记录进行整理和归档,为后续工作提供参考。
五、安全注意事项5.1 施工人员安全:施工过程中要加强对施工人员的安全教育和培训,确保施工人员的安全意识和自我保护能力。
5.2 设备安全:定期对打桩设备进行检查和维护,确保设备的安全运行。
5.3 环境保护:施工过程中要注意保护周围环境,避免对周围环境造成污染和破坏。
结语:技术交底是打桩工程中非常重要的一环,惟独做好技术交底,才干确保打桩工程的质量和安全。
希翼施工人员能够严格按照技术交底要求进行施工,确保工程的顺利进行。
