站房改扩建实施性施工组织设计
- 格式:doc
- 大小:5.79 MB
- 文档页数:306
目录一编制说明1.1 编制依据1.2 编制原则二工程概况三施工总体部署3.1 施工组织机构3.2 施工部署四施工准备4.1施工调查4.2技术准备4.3物资、设备准备4.4劳动力组织准备4.5施工现场准备4.6开工报告申请五施工现场及总平面图布置5.1施工场区5.2现场临设5.3现场机械设备5.4现场用水、电5.5现场通讯联络5.6材料构件堆放5.7施工总平面布置图六施工进度计划七施工主要劳动力安排八施工主要机械设备配备计划安排九主要材料计划及供应安排十拟投入本工程施工的新工艺、新技术十一施工方案11.1施工方案制定原则11.2总体施工方案11.3分项工程施工方案十二关键部位主要项目工程的施工方法12.1工程测量12.2基础回填12.3模板施工12.4 钢筋施工12.5 混凝土施工12.6 砌体施工12.7 防水施工12.8楼地面施工12.9门窗施工12.10安装施工十三工期保证技术措施13.1进度监控13.2 保证工程工期措施十四质量保证体系、确保工程质量的措施14.1 质量目标14.2 质量方针14.3 质量保证体系14.4主要岗位人员质量职责14.5质量管理措施14.6 冬、雨季节施工保证措施十五安全保证体系及措施15.1 安全方针15.2 安全目标15.3 安全保证体系15.4 主要人员的安全职责15.5 安全管理制度措施15.6 安全保证措施15.7 消防体系及措施15.8 保卫及职工健康的管理体系和措施十六环境保护体系和措施16.1 环境保护体系16.2 施工现场环境保护措施十七文明施工措施17.1文明施工保证体系17.2 职工文明上岗制度17.3 文明施工保证措施十八成品保护和已完工程的保护措施十九降低工程成本措施二十提高工程质量、保证工期、降低造价的合理化建议20.1提高工程质量合理化建议20.2保证工期的合理化建议20.3降低造价的合理化建议附表:项目组织结构图3-1项目主要管理人员名单3-2劳动力计划表3-3拟投入主要施工机械表3-4现场平面布置图施工进度计划表一、编制说明我单位参加大荔县沙底供电所房屋改扩建工程投标。
房建施工组织设计方案范文(推荐5篇)一、施工进度管理1、我项目部排出进度计划,按照进度计划,配制劳动力,上报材料计划;2、大板的施工,很大程度依赖塔吊及塔吊司机技术,项目部必须保证塔吊24小时正常运作及塔吊司机的技术水平;为保证进度,我项目部建议东单元中单元采用大板的施工方案,西单元采用小模板散拼;这样可以一定程度上减少了塔吊压力,加快施工进度;3、工人及管理人员必须统一住在工地,集中管理。
二、施工质量管理1、我项目部对每栋楼配两木工工长及一砼工长,加强现场施工过程质量控制,将问题杜绝在萌芽中;2、每层砼浇筑完毕后,我项目部将组织木工工长对每堵墙进行检查验收,若有存在胀模,麻面,等质量问题,项目部木工工长现场进行标识,限班组四小时内处理完毕;否则,我项目部将组织打錾工,打磨工,修补工(每栋楼配一打錾打,一打磨工,一修补工)进行处理并相应扣除实际费用;将存在质量隐患最短时间处理完毕;3、制定详细的质量奖罚办法,严格按照质量奖罚办法进行质量管理。
三、现场管理人员及初步劳动力配制现场总负责一人;技术总工一人;生产负责一人;20#楼木工工长:二人钢筋工长:一人;砼工长(小工管理):一人;安全员及后勤管理:一人;25#楼木工工长:二人(同上)29#楼(劳动力同上)20#楼劳动力:木工:50人钢筋工(包括制作):22人砼工(三栋总人数):24人架子工(三栋总劳动力):20人25#楼劳动力:四、管理特色1、我项目部的施工班组使用直属班组,管理一步到位;2、对分包的施工班组带班组长进行严格考核,合同中规定分包的管理人员必须达到我项目部要求的素质,否则我项目部有权更换分包带班;质量管理:建立质量保证体系,落实系统的质量负责人,制定质量实施计划,注重过程控制,现场随时检查,实行质量否决制度,保证工程质量;图纸进行会审,对图纸中存在问题提前进行沟通;放线管理:楼号定专人放线进行周检查,每周对施工质量安全进行自检,对三栋楼进行评比,进行奖罚评比。
四、技术标(施工组织设计)技术标(施工组织设计)1.投标人应根据招标文件和对现场的勘察情况,采用文字并结合图表形式,参考以下要点编制本工程的技术标:(1)施工方案及技术措施;(2)质量管理体系与措施;(3)安全管理体系与措施;(4)文明施工、环境保护管理体系及施工现场扬尘治理措施;(5)工期保证措施;(6)拟投入资源配备计划;(7)施工进度表与网络计划图;(8)施工总平面图布置;(9)技术创新的应用实施措施;(10)采用新工艺、新技术、新设备、新材料、BIM 等的程度;(11)施工现场实施信息化监控和数据处理;(12)风险管理措施;2.技术标除采用文字表述外可附下列图表,图表及格式要求附后。
附表格式:附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表(1)内容完整性1、总则一、编制依据(1)施工招标文件和图纸。
(2)工程有关技术规范、规程和相关文件。
(3)依据我公司现有的技术施工能力、施工机械设备、以往的施工经验以及现场勘察实际情况。
二、编制原则(1)严格遵守招标文件的各项规定及要求,根据工程的特点组织施工;在确保工程质量的前提下尽量缩短工期。
(2)合理安排施工顺序,做到布局合理,重点突出;科学组织,平行作业;全面展开,均衡生产。
各工序紧密衔接,避免不必要的重复工作及窝工、待工现象,确保施工连续、均衡、有序的进行。
(3)贯彻多层次技术结构和技术措施,在施工组织中,利用先进技术和施工手段促进技术进步。
(4)严格施工管理,开展创卫生产,从施工方法及施工技术方面入手,采取措施保护环境,减少污染。
慎重考虑主要项目的施工方法与施工顺序,创标准化施工现场。
(5)因地制宜,积极采用新技术、新材料、新设备、新工艺。
三、编制目的为本工程的实施性施工组织设计提供完整的纲领性文件,用以指导本工程的施工管理,并确保能够优质、高效、安全、文明地完成本工程施工任务。
目录一、体例依据 (2)二、工程表面及施工特点 (3)三、施工摆设 (5)1、项目治理组织机构 (5)2、质量治理体系 (9)3、施工进度及平面摆设 (11)4、劳动力、机器设备及主材用量筹划 (11)四、施工准备及方案 (12)1、技能、物质、设备的准备 (12)2、脚手架工程的搭设 (12)3、装饰工程 (14)4、水电工程 (19)五、主要施工治理步伐 (20)1、确保工程质量的步伐 (20)2、质量通病的防治 (21)3、工程技能治理的步伐 (24)4、确保工程工期的步伐 (28)5、施工宁静消防守卫的步伐 (29)6、文明施工及情况掩护的步伐 (37)7、其它各项治理步伐 (42)六、主要技能经济指标 (45)一、体例依据二、工程表面2.2、修建、结构表面2.3、工程特点及难点本工程为长阳土家属自治县委老干部局衡宇维修工程,内、外墙为涂料。
工程特点:本工程是长阳土家属自治县委老干部局为衡宇改革工程,工程难点:1、本工程是对原老干部局衡宇的改建项目,原衡宇较老旧,施工时要增强对原有修建的掩护事情。
2、凭据现场的情况来看,周边情况较庞大,居住人口密集,却交通不太便利,未便大型机器设备的安装使用,在施工历程中,所有的修建质料及施工垃圾均需接纳人工运输。
三、施工摆设为使本工程在包管质量前提下定期竣工,让建立单元满意,我们严格凭据项目法的施工治理模式,并结合我公司已通过认证的GB/T19002-ISO9002国际质量尺度进行施工治理。
3.1、施工摆设的主要指导思想及原则技能上:做好施工前期方案、交底的准备事情,必须在各分部分项工程施工前出台相关方案、交底、步伐,做到技能指导施工,制止由于技能问题而出现的停工、窝工现象。
工程进度上:另外由于现场园地狭小,大部分周转质料需人工二次转运,并且周围居民较多,因此施工历程中在时间、工序衔接上要求就非常高,细化工程进度摆设时间到天,从而确保里程碑目标的顺利实现。

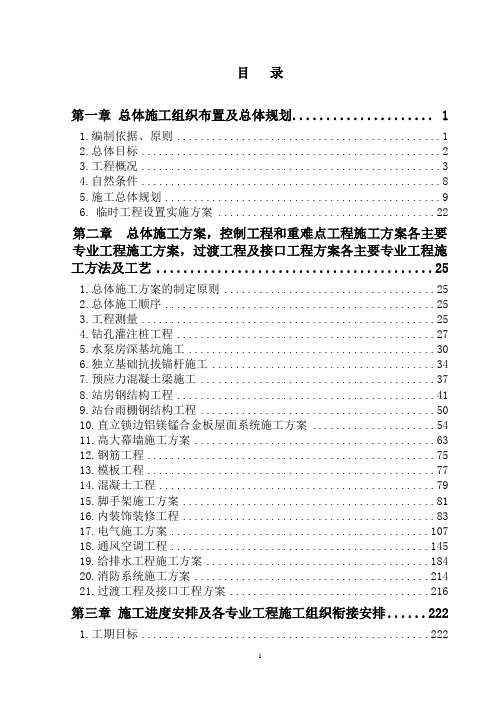

目录第一章总体施工组织布置及总体规划 (1)1.编制依据、原则 (1)2.总体目标 (2)3.工程概况 (3)4.自然条件 (8)5.施工总体规划 (9)6.临时工程设置实施方案 (22)第二章总体施工方案,控制工程和重难点工程施工方案各主要专业工程施工方案,过渡工程及接口工程方案各主要专业工程施工方法及工艺 (25)1.总体施工方案的制定原则 (25)2.总体施工顺序 (25)3.工程测量 (25)4.钻孔灌注桩工程 (27)5.水泵房深基坑施工 (30)6.独立基础抗拔锚杆施工 (34)7.预应力混凝土梁施工 (37)8.站房钢结构工程 (41)9.站台雨棚钢结构工程 (50)10.直立锁边铝镁锰合金板屋面系统施工方案 (54)11.高大幕墙施工方案 (63)12.钢筋工程 (75)13.模板工程 (77)14.混凝土工程 (79)15.脚手架施工方案 (81)16.内装饰装修工程 (83)17.电气施工方案 (107)18.通风空调工程 (145)19.给排水工程施工方案 (184)20.消防系统施工方案 (214)21.过渡工程及接口工程方案 (216)第三章施工进度安排及各专业工程施工组织衔接安排 (222)1.工期目标 (222)2.总体进度安排 (222)3.施工关键线路分析 (222)4.工程总体施工进度计划横道图 (222)5.工程总体施工进度计划网络图 (222)6.各专业工程施工组织衔接安排 (223)第四章“架子队”及劳动力组织、配置计划 (225)1.“架子队”管理组织实施方案 (225)2.劳动力组织原则 (229)3.劳动力组织计划 (230)4.劳动力组织措施 (230)5.劳动力组成 (231)6.劳动力进场 (231)7.劳动力计划 (232)8.劳动力调配组织 (232)第五章物资供应计划及物流组织安排 (233)1.组织机构 (233)2.料场设置 (233)3.物流组织安排 (233)4.物资供应计划 (236)第六章施工机械及测试设备组织及配置计划 (238)1.拟投入本工程的施工机械设备 (238)2.拟投入本工程的测试设备 (238)第七章工程用款、临时用地与施工用电计划 (239)1.工程用款 (239)2.临时用地 (239)3.施工用电计划 (240)第八章标准化管理实施方案 (241)1.指导思想 (241)2.总体目标 (241)3.基本原则 (241)4.总体部署 (242)5.标准化管理实施方案 (243)6.“四化”支撑 (252)第九章质量保证体系及措施 (257)1.质量目标 (257)2.质量保证体系 (257)3.保证工程质量的措施 (261)4.已完工程和设备保护措施 (277)5.控制及防止常见质量通病的措施 (280)第十章安全保证体系及措施 (289)1.安全目标 (289)2.安全保证体系 (289)3.安全保证措施 (290)4.重点部位及既有线施工安全保障措施 (313)5.突发事件应急救援预案 (318)第十一章工期保障措施 (321)1.工期目标 (321)2.工期保证体系 (321)3.工期管理组织机构 (321)4.进度控制的基本程序 (323)5.关键工程工期风险分析及应对措施 (323)6.工期保证措施 (323)第十二章投资控制措施 (329)第十三章施工环保、水土保护目标及措施 (331)1.方针和目标 (331)2.保证体系 (331)3.管理机构及主要职责 (331)4.宣传教育培训 (334)5.检查制度 (335)6.施工环境保护内容及措施 (335)7.水土保持措施 (339)8.临时工程的使用及恢复 (340)第十四章文明施工、文物保护措施 (341)1.文明施工、文物保护目标 (341)2.文明施工措施 (341)3.文物保护措施 (345)第十五章职业健康安全目标及保障措施 (346)1.职业健康安全管理目标 (346)2.职业健康安全管理体系 (346)3.职业健康安全保障措施 (349)第十六章其它应说明的事项 (357)1.信息化管理 (357)2.“四新”技术的研究及应用 (357)3.与相关单位、部门配合协作措施 (359)4.民工工资按期支付保证措施 (361)5.疫情防治措施 (361)6.雨季施工保证措施 (362)附表: (369)六、施工组织设计第一章总体施工组织布置及总体规划1.编制依据、原则1.1.编制依据(1)广西沿海铁路钦州北至防城港段扩能改造工程防城港北站站房及相关工程施工总价承包招标文件、施工设计图纸、工程量清单。
某工程实施性施工组织设计(doc 76页)实施性施工组织设计第一章编制依据及原则第一节编制依据1、312国道常州段改扩建工程招标文件、补遗书,施工合同等资料。
2、312国道常州段改扩建工程施工设计图纸。
3、国家和交通部现行有关设计、施工的规范、规则及验标。
4、施工前现场调查所获取的有关资料。
5、我单位同类或类似工程的施工经历。
第二节编制原则1、按照招标文件及施工合同的各项条款要求,实质性响应业主的指令和要求。
2、在满足要求的基础上坚持技术先进、管理科学、经济实用的原则。
3、根据工程实际情况,围绕工程重点,周密部署,合理安排施工顺序。
4、实施项目法管理,采用网络计划技术对生产资源及生产诸要素进行优化配置,确保实现成本、工期、质量、安全及社会信誉的预期目标。
5、坚持工程施工全过程严密监控,以科学的方法实行动态管理,灵活实施“动静结合”的管理原则。
6、做好环境保护,减少因施工对当地带来的一切干扰。
第二章工程概况第一节工程简介本标段全部为桥梁工程,桥梁全长873.08m,其中:老武宜运河大桥全长459.40m,跨越老武宜运河(Ⅵ级通航),上部结构主桥采用变截面预应力混凝土连续箱梁,左右幅错墩布置(左幅39.3+55+32.7m,右幅32.7+55+39.3m),引桥采用25m先简支后连续的装配式部分预应力混凝土连续梁。
下部结构采用柱式墩、肋板台和桩基础;新武宜运河大桥全长360.20m,跨越规划新武宜运河(Ⅵ级通航),上部结构主桥采用变截面预应力混凝土连续箱梁,左右幅错墩布置(左幅42.4+75+59.6m,右幅59.6+75+42.4m),下部采用薄壁墩,钻孔灌注桩基础;引桥采用25m先简支后连续的装配式部分预应力混凝土连续梁,下部采用柱式墩,桥台采用桩柱式;东厚恕河中桥全长53.48m,上部结构为3-16m预应力砼空心板,简支结构,桥面连续,下部结构采用柱式墩台和桩基础。
第二节水文地质一、地形、地貌本项目区域属长江三角洲太湖冲击平原,位于苏南地区中部,地处长江三角洲城镇密集带,南靠宜兴市和浙江省,东临太湖,北枕长江,西毗茅山丘陵,东连苏杭平原,中贯京杭大运河。
GB中华人民共和国国家标准P GB/T 50502-2009 建筑施工组织设计规范Code for construction organization plan of building engineering2009.05.13发布2009.10.01实施建设部联合发布中华人民共和国住房和城乡建设部公告第305号关于发布国家标准《建筑施工组织设计规范》的公告现批准《建筑施工组织设计规范》为国家标准,编号为GB/T50502-2009,自月1 日起实施。
本规范由我部标准定额研究所组织中国建筑工业出版社出版发中华人民共和国住房和城乡建设部前言本规范根据原建设部《《关于印发二○○四年工程建设国家标准制订、修订计划的通知》(建标[2004]67 号)的要求,由中国建筑技术集团有限公司、中国建筑工程总公司会同有关单位编制而成。
本规范在编制过程中总结了近几十年来施工组织设计在我国建筑工程施工领域应用的主要经验,充分考虑了各地区、各企业的不同状况、在广泛征求意见的基础上.通过反复讨论、修改和完善,最后经审查定稿.本规范的主要技术内容包括1.总则2.术语3.基本规定4.施工组织总设计5.单位工程施工组织设计6.施工方案7.主要施工管理计划。
本规范由住房和城乡建设部负责管理,中国建筑技术集团有限公司负责具体技术内容的解释。
本规范在执行过程中如发现需要修改和补充之处,请将意见和有关资料寄送中国建筑技术集团有限公司目次1、总则 (5)2、术语 (5)3、基本规定 (8)4、施工组织总设计41、工程概况 (11)42、总体施工部署 (12)43、施工总进度计划 (13)44、总体施工准备与主要资源配置计划 (13)45、主要施工方法 (14)46、施工总平面布置 (15)5、单位工程施工组织设计51、工程概况 (16)52、施工部署 (16)53、施工进度计划 (17)54、施工准备与资源配置计划 (17)55、主要施工方案 (18)56、施工现场平面布置 (18)6、施工方案662、施工安排 (19)63、施工进度计划 (19)64、施工准备与资源配置计划 (19)65、施工方法及工艺要求 (20)7、施工方案71、一般规定 (21)72、进度管理计划 (21)73、质量管理计划 (22)74、安全管理计划 (23)75、环境管理计划 (23)777、其他管理计划 (25)本规范用词说明引用标准名录1总则、为规范建筑施工组织设计的编制与管理,提高建筑工程施工管理水平,制定本规范、本规范适用于新建、扩建和改建等建筑工程的施工组织设计的编制与管理、建筑施工组织设计应结合地区条件和工程特点进行编制、建筑施工组织设计的编制与管理,除应符合本规范规定外,尚应符合国家现行有关标准的规定。
站施工组织设计方案报告摘要:本报告旨在提出一份完整的站施工组织设计方案,以确保站点的安全、高效、质量和进度的实现。
该方案主要包括站施工组织机构设计、施工工序安排、人员配备和管理措施等内容。
通过科学合理的组织和安排,我们将确保站施工的顺利进行。
一、引言二、站施工组织机构设计1.组织机构层次在站施工组织机构中,应明确各个部门的职责和权责关系。
具体包括总监、质量检查员、安全监督员、技术人员等。
2.人员配备根据站施工的规模和要求,合理配置人员。
人员配备应符合相关法律法规要求,并保证施工过程中各项工作的顺利进行。
三、施工工序安排1.施工图纸与方案的审查对于站施工图纸和方案,应进行细致、全面的审查,确保其符合工程设计要求和相关规范。
2.施工工艺流程按照施工图纸和方案,合理安排施工工序和流程,明确各项工作的时间节点和工作内容。
四、人员配备和管理措施1.专业技术人员的配备对于站施工中的关键工序,应配备有相关专业技术人员,确保操作的正确性和安全性。
2.安全管理措施制定严格的安全管理规定,确保施工过程中的安全。
建立安全教育制度,加强对人员的安全意识培训。
同时,建立健全安全事故报告制度和应急预案,以应对突发安全事件。
3.质量控制措施建立完善的质量控制体系,对施工过程中的每一个环节进行质量检查和控制。
重视施工中的施工质量记录和施工监理报告,及时发现和解决质量问题。
五、总结本报告提出了一份完整的站施工组织设计方案,包括组织机构设计、施工工序安排、人员配备和管理措施等内容。
通过科学合理的组织和安排,我们将确保站施工的顺利进行,实现站点的安全、高效、质量和进度的实现。
同时,本报告也为今后的施工组织设计提供了借鉴和参考。
实施性施工组织设计编制目录及要求1、编制说明及依据1.1编制说明对实施性施工组织设计编制范围及编制深度进行说明,根据公司施工策划给出的专项施工方案编制清单,以表格形式进一步明确专项方案编制责任人、计划完成日期、专家论证会召开日期(若有)等有关计划安排。
公司工程部下达施工策划时应根据行业规定,明确专项施工方案编制清单,界定需专家组论证的具体方案;如业主另有补充要求,项目部应将补充编制的专项施工方案纳入。
注:1、项目在编制时,其专项施工方案清单表格另页编写,不与编制范围及深度说明内容同页接写。
公司施工策划给出的专项施工方案编制清单不单独放在目录里,按本条要求内容编制。
2、公司工程部下达施工策划时可根据情况交(安排)项目按要求编写。
1.2编制依据与行业相关的国家法律、法规、施工规范、验收标准、技术标准;其它与质量管理、职业安全健康、环境管理三体系有关的文件(包括:项目施工合同、设计文件、招投标文件、施工调查报告等相关资料)。
所采用的国家法律、法规、验收标准、技术标准、三体系文件都必须是现行的。
如参考依据较多时,以附件形式给出编制依据清单。
注:国家已出台并实施“工程建设施工企业质量管理规范”(即国标GB/T50430—2007),在编制与三体系有关的文件依据时应结合此规范。
2、工程概况2.1 工程概述对工程地位(所起作用),所在位置,自然条件,地质、地貌、气象、水文以及沿线交通、民风、民俗,工程所需主要材料供应情况,主要技术标准等方面情况进行概括性描述。
注意描述的条理性、层次性,必要时可再分一级子目录。
2.2 工程规模对主要工程项目构成、分布情况、单位工程情况以及主要工程数量等方面进行介绍,尽可能以表格形式将工程规模表述清楚。
2.3 工期安排合同开工日期,竣工日期,工期日历天开工令开工日期,竣工日期,工期日历天计划开工日期,竣工日期,工期日历天计划开、竣工日期根据安排,适当考虑了冬雨季施工及春节等可预见因素影响,但未考虑征地、拆迁、资金或其它不可预见因素,若确因不可预见因素影响导致关键工序不能按期开工,将有可能导致工期顺延。
第1篇一、工程概况及特点分析1. 工程性质:本工程为某住宅小区建设项目,包括住宅楼、商业楼、地下车库等配套设施。
2. 规模:占地面积约12万平方米,总建筑面积约30万平方米。
3. 建设地点:位于某城市某区域,交通便利,配套设施完善。
4. 承建方式:采用总承包方式,由施工单位负责设计、施工、监理等全过程。
5. 建筑与结构特点:住宅楼为多层和高层相结合,采用框架剪力墙结构;商业楼为地上四层,采用框架结构;地下车库为地下两层,采用框架结构。
6. 分期分批交付使用的期限:预计2025年12月全部完工。
7. 建设单位的要求和可提供的条件:建设单位对工程质量、进度、安全等方面有较高要求,可提供必要的施工图纸和场地。
8. 自然条件:本地区属温带季风气候,四季分明,雨量适中,对施工有一定影响。
9. 施工力量、施工条件、资源供应情况:施工单位具备丰富的房建工程施工经验,拥有充足的技术、管理人员和施工设备;施工场地平整,交通便利,资源供应充足。
二、施工方案选择1. 施工总顺序和流向:根据工程特点,确定施工总顺序为:土方工程、基础工程、主体结构工程、装饰装修工程、配套设施工程。
2. 主要工种工程的施工方法和施工机械:住宅楼采用分层施工,采用泵送混凝土、人工砌筑等施工方法;商业楼采用分段施工,采用塔吊、混凝土泵等施工机械;地下车库采用分层施工,采用塔吊、混凝土泵等施工机械。
3. 各部分项工程的施工顺序:按照施工总顺序,依次进行土方工程、基础工程、主体结构工程、装饰装修工程、配套设施工程的施工。
4. 施工方案分析:通过对比分析几种施工方案,综合考虑工期、成本、质量等因素,确定最佳施工方案。
三、施工进度计划1. 施工进度计划说明:采用流水施工、横道图等先进计划理论和方法,合理确定施工顺序和各工序的作业时间。
2. 施工进度计划安排及控制点:根据工程特点和施工条件,制定详细的施工进度计划,明确各阶段的控制点,确保工程按期完成。
**站房改造工程施工组织设计1. 总体施工组织布置1.1. 编制依据及原则1.1.1. 编制依据1.1.1.1. **工程的设计图纸;1.1.1.2. 国家、行业现行有关技术规范、规程及标准;1.1.1.3. **公司编制的《施工技术管理办法》;1.1.1.4. **公司编制的《质量、环境、职业安全健康管理手册》及《程序文件》;1.1.1.5.国家、铁道部、江苏省及**市有关工程施工质量、安全、文明施工、环保、水保、文物保护等的法律、法规及相关文件;1.1.1.6.国家、铁道部、江苏省及**市关于工程设计、施工及验收的标准、规范、技术指南和有关文件;1.1.1.7.有关专家对工程总体施工方案及重点、难点工程施工方案的指导意见;1.1.1.8.类似铁路站改工程施工经验、施工技术总结,工法及科研成果等;1.1.2. 编制原则1.1.2.1. 严格执行国家、行业现行有关技术规范、规程及验收标准,严格执行国家、铁道部关于工程质量的其它强制性条文规定;1.1.2.2.坚持实事求是,因地制宜,力求技术先进、科学合理、经济实用;1.1.2.3.坚持“安全与质量第一,预防为主”方针,对施工现场全过程严密监控,以科学的方法实行动态管理;1.1.2.4.突出重、难点,细化、优化施工方案,配强、配足生产要素,确保安全、质量、工期三大目标的实现,合理降低工程造价,优先采用新技术、新工艺。
1.2. 主要技术标准本工程设计所采用的主要规范和标准:表1-2-2-1 设计所采用的主要规范和标准1.3.工程概况1.3.1. 工程概述**站新建站房工程由南侧普速站房、北侧城际站房和跨线高架候车厅三部分组成,总建筑面积85717m2,其中地上建筑为54445 m2,地下空间部分为31272 m2,建筑总高度31.25 m,附属建筑一层最高为10.9 m。
地下三层,地上二层,地下二、三层为地铁车站。
北站房广厅的室内空间高达3层,南站房结合广场,为开放式半室外空间。
二层为高架层,楼面标高8.700m,内部空间高达14m的候车大厅将南北站房连为整体,屋脊结构高度为31.25m。
南站普速站房长469m,宽30m,北外墙与普速基本站台边缘平齐,站房布局为中央进站式,东侧主要为售票大厅、贵宾候车、办公及派出所用房,西侧主要为出站通道、行包房、行政办公及邮政用房。
北站城际站房长241m,宽60m (含高架车道),南外墙与城际基本站台平齐,售票大厅及办公用房位于进站广厅东侧,西侧为贵宾候车厅,中央为进站广厅和城际候车厅。
1.3.2. 结构部分基础采用钢筋混凝土钻孔灌注桩,桩径1250mm,桩长40~50m。
其中北站房450根,南站房1060根,2号线站台区抗拨桩69根,4号线站台区抗拨桩114根,设备用房168根。
地铁部分采用800宽,40-50m深地下连续墙,同时作为上部主体结构基础。
主体结构采用钢筋混凝土框架结构体系。
柱网尺寸为22~34.05m。
楼盖为大跨度梁板体系。
地下部分外墙为防水钢筋混凝土墙,内墙为200厚隔声性能较好的实心砌块;地上部分外墙为250厚轻集料混凝土空心砌块加外保温,内墙为200厚隔声性能较好的轻型砌块;外墙保温采用挤塑式聚苯板加钢丝网抹灰。
大跨度钢结构屋盖结构呈工字形,南北方向最大尺寸为353.4m,东西方向最大尺寸为198m,屋盖最大高度为31.25m。
1.3.3. 装饰装修部分外墙采用高级外墙涂料,局部干挂石材与幕墙相结合;内墙采用干挂大理石墙面、镶贴石材墙面、金属墙纸裱糊墙面、吸音板墙面、乳胶漆墙面及瓷砖墙面等。
大屋面采用金属屋面板吊顶,高架候车室的底板下部为金属铝单板+阳光板采光带。
其余室内吊顶包括铝合金微孔方板吊顶,铝格栅吊顶、平面吸音板吊顶、纸面石膏板吊顶、木格栅吊顶以及铝方板吊顶等。
外门为金属框玻璃门,外窗为铝合金中空LOW-E玻璃平开窗和上悬窗。
室内除设备房采用甲级防火隔声门、疏散楼梯采用乙级防火门,(防火分区为甲级防火门)。
其余采用夹板装饰木门及镶板造型木门。
大屋面采用钢结构复合金属板屋面(80厚岩棉保温层,30厚矿棉吸音板),面层为铝镁锰合金屋面板,底部为镀锌穿孔钢板。
室内包括石材楼地面、地砖楼地面、防静电活动地板以及水泥砂浆楼地面等。
广场、散水采用花岗石条石铺地,花岗石散水。
1.3.4. 安装部分排水系统采用污废水合流排至室外污水管道系统,经化粪池处理后排入市政污水管。
雨水系统主站房超大屋面和南北站房屋面雨水采用虹吸式雨水系统;空调通风工程包括空调、通风系统、制冷系统及防排烟系统。
南、北侧站房分别设置冷、热源。
各设置三台地源热泵机组;电气工程包括电力系统、照明系统、防雷接地系统、太阳能光伏发电系统、消防报警及联动系统。
2. 总体目标2.1. 工期目标计划于****年**月**日开工,****年**月**日竣工,总工期***天。
2.2. 质量目标该工程质量目标确定为:确保工程质量标准达到国家施工验收规范和铁道部部颁验收标准,单位工程一次合格率100%,确保省部级优质工程奖,力争达到国家优质工程――“鲁班奖”。
2.3. 安全目标安全目标:坚持“安全第一、预防为主”的方针,以确保铁路行车安全为重点,消灭行车险性以上、人身重伤以上、机械大事故等安全责任事故,确保铁路运输安全畅通和人民生命财产不受损害。
施工中做到:“五无”,即:无施工原因引起的行车安全等级事故;无因工死亡和重大伤亡事故;无机械设备大事故;无火灾事故;无重要器材设备危险品被盗事故和爆炸事故。
2.4. 现场管理目标严格按照“集中施工、快速施工、文明施工”的十二字方针,总结我集团公司在房建施工、铁路工程施工中,创建安全文明工地取得的经验,坚持科技领先,以人为本,精心组织,合理安排,文明施工,创建“江苏省省级安全文明工地”。
3. 工程特点3.1. 工程施工内容多,工期紧;站房施工工序繁多,工作量大。
主要施工的工序包括:地下连续墙施工、钻孔灌注桩施工、SMW工法桩施工、基坑降水、土方开挖、基坑土钉支护、防水施工、地铁4号线逆作法施工、地铁2号线顺做法施工、站房±0.000以下施工、出站地道施工、铁路桥梁施工、站房主体施工、+8.700m高架候车层施工、大跨度空间桁架屋盖结构、铝镁锰板屋面工程施工、玻璃幕墙工程施工、装饰装修工程施工、强弱电、暖通、空调、地源热、消防工程的安装、调试,站房其它铁路配套工程施工等等。
站房及其配套工程施工总工期为29个月,各分项工程量大,任务重工期紧。
影响进度的因素非常多,除了资源的组织、计划的制定、过程的控制和各单位、各专业之间的配合协调外,还受到雨季和夏季施工的影响,行政规定的制约等等。
作为施工承包单位,需要制定切实可行项目总体控制进度计划和具体有效的各种组织的、技术的措施,并采取动态控制,及时掌握进度锋线,做出必要的调整,发出调整指令予以执行。
3.2. 新建**站质量标准高,确保省部优质工程奖,力争“鲁班奖”;我公司为了保证工期、保证质量,不负自己的承诺,咬住质量不放松,用先进的管理手段和工艺创新全力打造“**站”精品工程。
为保工程创优,集团公司针对**站房工程设计方案,进行资源整合,从各专业公司抽调得力技术骨干,并从相关高等院校,聘请专家,指导帮助优化施工方案.改进施工工艺,保证工程的质量和进度。
严格贯彻执行ISO9001—2000质量标准、GB/T28001-1996《职业健康安全管理体系规范》,和ISO14001-2001《环境管理体系规范》,在已通过贯标认证的基础上,遵循既定的质量方针,建立更加完善的质量保证体系,切实发挥各级管理人员的作用,使施工过程中每道工序质量均处于受控状态。
在施工过程中,以设计文件及现行规范标准为依据,牢固树立“百年大计、质量第一”,建立健全质量管理体系和制度,按《质量手册》、《程序文件》及该工程编制的《质量计划》,通过对质量要素和质量程序的控制,切实落实质量责任制,项目经理部经理为质量第一责任人;项目部总工程师对质量总负责,管生产的施工负责人必须管质量;项目部设质量管理部,并设专职质量检查员,作业班组设兼职质量检查员,做到分工明确,责任到人。
主动接受质量监督部门、监理及甲方质量监督检查。
对各道工序从“人、机、料、法、环”诸方面加以控制,确保工程质量。
既有线施工中,编制专项施工方案,报监理及上海局审批许可后进行实施。
针对混凝土浇筑等特殊部位和隐蔽工程,实行责任人全过程监督。
在砌体、楼地面、内外墙面、吊顶等装饰装修及水、电、暖、空调等安装施工中以样板引路,邀请监理方、业主方、设计方共同检查,提意见,找缺点,达到满意为止。
3.3. 列车正常运营,施工安全风险高;新建**站是在原车站中心较原站房中心平移30m左右。
站房、普速车场、城际车场位于统一中心线上。
由于改建工程的站房主体工程在施工时要保持南侧既有京沪电化铁路和**站客货运输的正常运营,站房施工需分期实施,在城际车站施工中,原**站继续保持使用,三个站台、7条线路每天维持着近120对列车的通行。
在采取大过渡方案城际车站投入运营后,拆除原有旧站,进行普速车站建设,同样面临如何保障既有线的安全。
**车站的站线虽然不长,但涉及既有线和房建等多个专业施工。
项目部把既有线施工安全摆在重中之重的位置,坚持每天召开碰头会,当天问题当天处理,决不过夜。
要求每个项目主管工程师严格落实上海局有关既有线施工的文件要求,强化技术保证措施,完善既有线施工安全检查内容,以具体项目为单元,详细检查施工组织方案,对每一处既有线施工实施动态检查,使既有线施工卡控、检查有章可循,有据可依。
为确保既有线施工安全,进场后根据铁道部133号文《铁路营业线施工及安全管理办法》、《铁路营业线施工安全管理规定》、《工务施工安全规则》及上海局有关文件,结合现场实际情况,编制《**车站工程项目安全手册》,并下发到班组。
对进场人员进行安全培训教育考核,了解、熟悉既有线施工的各项安全规程、各种规章制度。
在4号地铁、出站地道、铁路高架桥、高架候车厅及钢结构屋架等毗邻既有线的施工中,派防护员防护,成立安全防护队,24小时现场轮流值班,同时在站场范围设置限界绳,防止物体侵界,铁路两侧路料专人24小时看守;基坑、桩位设置明显警示标志,防止坠落。
与当地车站派出所联合管理,对所有人员身份进行核对,同时对现场不文明行为进行监督管理。
3.4. 专业性强,科技含量高;新建**站将站房、地铁站和铁路桥梁融为一体,属于新型的结构体系。
在城际站房的地下二层是地铁2号线站台和4号线候车厅,地下三层是4号线的站台。
在基础处理和施工中,采用了地下连续墙及连续墙底的注浆工艺、SMW工法桩、井点降水、边坡土钉支护、土方开挖中的钢管支撑体系、钠基膨润土防水毯施工工艺,为保障在较短的工期内城际站房顺利投入使用,地铁4号线采用逆作法施工工艺,地铁2号线采用大开挖的形式。
