鄂钢施工方案
- 格式:doc
- 大小:371.50 KB
- 文档页数:45

目录一、工程概况二、编制依据三、项目施工组织四、水泵安装施工方法及技术措施五、工程质量保证措施六、安全文明施工保证措施七、施工及管理人员安排八、主要施工机具九、施工进度计划第一章工程概况1、工程简介1.1鄂钢高炉技改工程新1#高炉软/净循环水泵房位于1#高炉南边。
1.2根据所需用水压力及水质的不同,主循环水泵站系统分为:软水补充系统及软水密闭循环系统,净循环系统,直流增压供水系统。
1.3软水补充系统及软水密闭循环系统水泵包括:①软水补充水泵组:电动水泵2台(1用1备),另设事故用柴油机泵1台。
电泵型号:KQW125/235-45/2,Q=100m3/h,H=72m。
电机功率45KW,电压380V。
柴油机泵型号为NPS200-230,Q=200m3/h,H=72m②主供水泵组:电动水泵3台(2用1备),另设事故用柴油机泵1 台。
电泵型号:KQSN450-N13/465,Q=2350m3/h,H=55m,电机型号:Y500-4,功率500KW,电压10KV。
柴油机泵型号为CB2820/55,Q=2820m3/h,H=55m③风口中套增压泵组:电动水泵2台(1用1备)。
电泵型号:KQSN350-M9/473,Q=1300m3/h,H=65m,电机型号:Y450-4,功率315KW,电压10KV。
④风口小套增压供水泵组:电动水泵3台(2用1备)。
电泵型号:KQSN350-N6/575(T),Q=980m3/h,H=95m,电机型号:Y450-4,功率400KW,电压10KV。
1.4净循环水系统水泵包括:①炉顶供水泵组:电动水泵3台(2用1备)。
电泵型号:KQW65/285-18.5/2(T),Q=25m3/h,H=90m。
电机功率18.5KW,电压380V。
②综合供水泵组:电动水泵3台(2用1备)。
电泵型号:KQW200/435-1110/4(T),Q=400m3/h,H=60m。
电机功率110KW,电压380V。
鄂钢高炉技改工程新高炉管道安装方案清晨的阳光透过窗帘,洒在办公室的角落,我泡了杯咖啡,开始构思这个鄂钢高炉技改工程新高炉管道安装方案。
这个项目我已经期待好久了,10年的方案写作经验让我对这个项目有着自己的理解和把握。
一、项目背景及目标1.鄂钢高炉技改工程是我国钢铁行业的一项重要技术改造项目,旨在提高高炉生产效率,降低能耗和污染排放。
2.新高炉管道安装是该项目的关键环节,直接影响高炉的运行效率和安全生产。
二、安装方案1.管道选材我们选择了耐高温、耐腐蚀、强度高的不锈钢管道,确保管道在高温、高压环境下安全稳定运行。
2.管道布局根据高炉的结构特点,我们将管道分为进口管道、出口管道和循环管道。
进口管道负责将原料送入高炉,出口管道负责将煤气导出,循环管道负责高炉内部气体的循环。
3.管道安装方法a.采用模块化安装,将管道分成若干段,分别进行安装,将各段管道连接在一起。
b.使用专业设备进行管道焊接,确保焊接质量。
c.对管道进行严格的质量检测,包括压力测试、泄漏检测等,确保管道安装质量。
4.管道保温为降低热能损失,提高高炉运行效率,我们对管道进行保温处理。
选用高效保温材料,确保管道在高温环境下稳定运行。
5.管道支架设计根据管道的重量和长度,合理设计管道支架,确保管道在运行过程中稳定可靠。
6.管道控制系统我们采用先进的自动化控制系统,实现管道的远程监控和调节,提高高炉的生产效率。
三、施工步骤及注意事项1.施工前准备a.对施工人员进行技术培训,确保施工质量。
b.准备好施工所需的设备、工具和材料。
2.施工步骤a.管道预制:根据设计图纸,对管道进行预制,确保管道尺寸和形状符合要求。
c.管道焊接:使用专业设备进行管道焊接,确保焊接质量。
d.管道保温:对管道进行保温处理,降低热能损失。
3.注意事项a.施工过程中,严格遵守安全操作规程,确保施工安全。
b.确保管道安装质量,防止管道泄漏和损坏。
c.施工现场保持整洁,做好环境保护工作。
第1篇一、工程概况本工程位于鄂州市,项目总投资XX亿元,建设周期为XX个月。
工程主要包括住宅楼、商业楼、地下车库、配套设施等。
工程占地面积XX亩,总建筑面积XX万平方米。
本方案旨在为鄂州施工工程提供科学、合理的施工组织与实施计划。
二、施工组织与管理1. 组织架构成立项目领导小组,负责工程的整体规划、协调与决策。
下设施工管理部、工程技术部、质量安全部、物资设备部、财务部等部门,确保施工顺利进行。
2. 施工进度计划根据工程特点,制定详细的施工进度计划,确保各阶段工程按期完成。
具体如下:(1)前期准备阶段:完成场地平整、施工图纸会审、施工组织设计编制等工作,预计用时1个月。
(2)基础工程阶段:包括土方开挖、基础垫层、基础承台、基础梁等,预计用时3个月。
(3)主体结构工程阶段:包括主体结构施工、内外墙施工、屋面施工等,预计用时5个月。
(4)装饰装修工程阶段:包括室内外装修、水电安装、消防设施安装等,预计用时3个月。
(5)配套设施工程阶段:包括绿化、道路、照明等,预计用时1个月。
(6)竣工验收阶段:完成工程验收、资料整理、移交等,预计用时1个月。
3. 质量安全管理(1)严格执行国家及地方有关工程建设标准,确保工程质量。
(2)加强施工现场安全管理,定期进行安全检查,预防安全事故的发生。
(3)加强材料、设备、人员等资源配置,确保施工顺利进行。
三、施工技术措施1. 土方工程(1)采用机械开挖,确保开挖深度、坡度、标高等符合设计要求。
(2)合理设置排水沟,防止雨水浸泡地基。
2. 基础工程(1)采用钢筋混凝土基础,确保承载能力满足设计要求。
(2)严格控制混凝土配合比,确保混凝土强度、耐久性。
3. 主体结构工程(1)采用装配式建筑技术,提高施工效率。
(2)加强钢筋绑扎、焊接等施工质量,确保结构安全。
4. 装饰装修工程(1)采用环保材料,确保室内空气质量。
(2)严格按照施工规范进行施工,确保装饰装修质量。
四、物资设备管理1. 采购计划根据施工进度计划,提前制定物资设备采购计划,确保施工所需材料、设备及时到位。

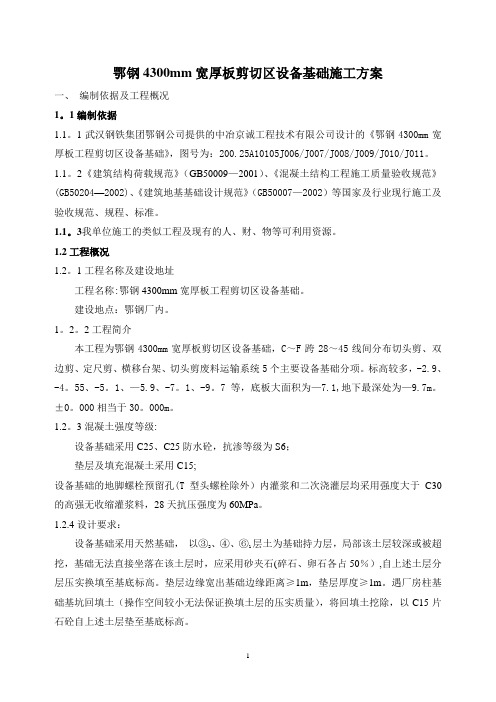

鄂钢4300mm宽厚板剪切区设备基础施工方案一、编制依据及工程概况1。
1编制依据1.1。
1武汉钢铁集团鄂钢公司提供的中冶京诚工程技术有限公司设计的《鄂钢4300mm宽厚板工程剪切区设备基础》,图号为:200.25A10105J006/J007/J008/J009/J010/J011。
1.1。
2《建筑结构荷载规范》(GB50009—2001)、《混凝土结构工程施工质量验收规范》(GB50204—2002)、《建筑地基基础设计规范》(GB50007—2002)等国家及行业现行施工及验收规范、规程、标准。
1.1。
3我单位施工的类似工程及现有的人、财、物等可利用资源。
1.2工程概况1.2。
1工程名称及建设地址工程名称:鄂钢4300mm宽厚板工程剪切区设备基础。
建设地点:鄂钢厂内。
1。
2。
2工程简介本工程为鄂钢4300mm宽厚板剪切区设备基础,C~F跨28~45线间分布切头剪、双边剪、定尺剪、横移台架、切头剪废料运输系统5个主要设备基础分项。
标高较多,-2.9、-4。
55、-5。
1、—5.9、-7。
1、-9。
7等,底板大面积为—7.1,地下最深处为—9.7m。
±0。
000相当于30。
000m。
1.2。
3混凝土强度等级:设备基础采用C25、C25防水砼,抗渗等级为S6;垫层及填充混凝土采用C15;设备基础的地脚螺栓预留孔(T型头螺栓除外)内灌浆和二次浇灌层均采用强度大于C30的高强无收缩灌浆料,28天抗压强度为60MPa。
1.2.4设计要求:设备基础采用天然基础,以③2、④、⑥1层土为基础持力层,局部该土层较深或被超挖,基础无法直接坐落在该土层时,应采用砂夹石(碎石、卵石各占50%),自上述土层分层压实换填至基底标高。
垫层边缘宽出基础边缘距离≥1m,垫层厚度≥1m。
遇厂房柱基础基坑回填土(操作空间较小无法保证换填土层的压实质量),将回填土挖除,以C15片石砼自上述土层垫至基底标高。
钢筋采用HPB235,HRB335。

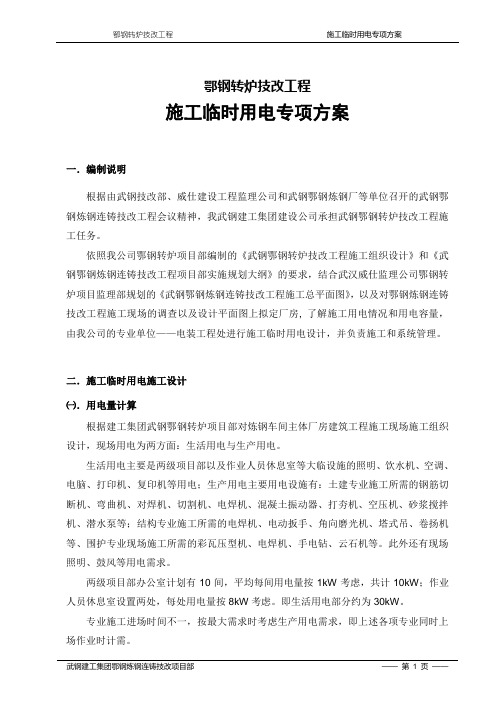

鄂钢转炉技改工程施工临时用电专项方案一.编制说明根据由武钢技改部、威仕建设工程监理公司和武钢鄂钢炼钢厂等单位召开的武钢鄂钢炼钢连铸技改工程会议精神,我武钢建工集团建设公司承担武钢鄂钢转炉技改工程施工任务。
依照我公司鄂钢转炉项目部编制的《武钢鄂钢转炉技改工程施工组织设计》和《武钢鄂钢炼钢连铸技改工程项目部实施规划大纲》的要求,结合武汉威仕监理公司鄂钢转炉项目监理部规划的《武钢鄂钢炼钢连铸技改工程施工总平面图》,以及对鄂钢炼钢连铸技改工程施工现场的调查以及设计平面图上拟定厂房, 了解施工用电情况和用电容量,由我公司的专业单位——电装工程处进行施工临时用电设计,并负责施工和系统管理。
二.施工临时用电施工设计㈠.用电量计算根据建工集团武钢鄂钢转炉项目部对炼钢车间主体厂房建筑工程施工现场施工组织设计,现场用电为两方面:生活用电与生产用电。
生活用电主要是两级项目部以及作业人员休息室等大临设施的照明、饮水机、空调、电脑、打印机、复印机等用电;生产用电主要用电设施有:土建专业施工所需的钢筋切断机、弯曲机、对焊机、切割机、电焊机、混凝土振动器、打夯机、空压机、砂浆搅拌机、潜水泵等;结构专业施工所需的电焊机、电动扳手、角向磨光机、塔式吊、卷扬机等、围护专业现场施工所需的彩瓦压型机、电焊机、手电钻、云石机等。
此外还有现场照明、鼓风等用电需求。
两级项目部办公室计划有10间,平均每间用电量按1kW考虑,共计10kW;作业人员休息室设置两处,每处用电量按8kW考虑。
即生活用电部分约为30kW。
专业施工进场时间不一,按最大需求时考虑生产用电需求,即上述各项专业同时上场作业时计需。
平面图上拟定厂房所需要使用设备主要有:⑴.钢筋切断机1台×7kW=7kW⑵.钢筋弯曲机1台×3kW=3kW⑶.钢筋对焊机1台×40kW=40kW⑷.砂浆搅拌机2台×11kW=22kW⑸.空压机5台×16kW=80kW⑹.砂轮切割机5台×3kW=15kW⑺.插入式振动棒10台×0.5kW=5kW⑻.平板式振动器6台×0.5kW=3kW⑼.潜水泵10台×20kW=200kW⑽.角向磨光机10台×2kW=20kW⑾.DBQ3000型行走式塔吊1台×70kW=70kW⑿.卷扬机3台×30kW=50kW⒀.彩瓦压型机2台×10kW=20kW现场施工机械电动机总功率为:ΣP1=14+6+80+33+96+15+5+3+200+20+70+50+20=535kW交流电焊机(500型,28kW)计划使用50台ΣP2=80×28kW=2240kW大临设室内生活总需用电量ΣP3=30kW现场照明总需用电量40kW等。
五公司项目部住地建设方案鄂钢软化水设计工艺安装施工方案编制审核审批河北枫源绿洲环境工程有限公司2011年11月26日目录一、编制说明3二、编制依据3三、工程概况3四、施工准备51.项目管理的组织机构 -------------------------------------------------------------------------- 62.技术准备 ----------------------------------------------------------------------------------------- 63.施工现场准备 ----------------------------------------------------------------------------------- 7五、施工进度计划71.工期目标 ----------------------------------------------------------------------------------------- 72.施工计划 ----------------------------------------------------------------------------------------- 73.施工进度保证措施 ----------------------------------------------------------------------------- 8六、施工方案及主要技术措施91.静置设备安装方案 ----------------------------------------------------------------------------- 92.管道安装施工方案 --------------------------------------------------------------------------- 123.机泵安装、调试技术规程 ------------------------------------------------------------------ 194.施工技术措施 --------------------------------------------------------------------------------- 205.电气安装施工方案 --------------------------------------------------------------------------- 216.质量要求及技术措施 ------------------------------------------------------------------------ 227.工程验收移交 --------------------------------------------------------------------------------- 25七、安全防护及文明施工措施251.安全防护及危害辨识及对策 --------------------------------------------------------------- 252.文明施工管理细则 --------------------------------------------------------------------------- 28八、质量目标和质量保证措施301.性能保证基础 --------------------------------------------------------------------------------- 312.性能保证 --------------------------------------------------------------------------------------- 313.机械保证 --------------------------------------------------------------------------------------- 314.质量保证 --------------------------------------------------------------------------------------- 31九、服务承诺321.质保期 ------------------------------------------------------------------------------------------ 322.售前服务内容 --------------------------------------------------------------------------------- 323.售后服务内容 --------------------------------------------------------------------------------- 324.技术培训 --------------------------------------------------------------------------------------- 325.技术服务 --------------------------------------------------------------------------------------- 33十、附件34一、编制说明由浙江欧美环境工程有限公司设计总并承包,鄂钢软化水处理系统设备、管道、电气安装工程。
目录一、工程概况二、编制依据三、项目施工组织四、管道及水泵安装施工方法及技术措施五、工程质量保证措施六、安全文明施工保证措施七、施工及管理人员安排八、主要施工机具第一章工程概况1、工程简介1.1鄂钢高炉技改工程新1#高炉软/净循环水泵房位于1#高炉南边。
地下管廊从北至南成“Z”型将高炉和循环水泵房连成整体,管廊内有8根管道通向高炉。
1.2根据所需用水压力及水质的不同,主循环水泵站系统分为:软水补充系统及软水密闭循环系统,净循环系统,直流增压供水系统。
1.3软水补充系统及软水密闭循环系统组成包括:①软水补充水泵组:电动水泵2台(1用1备),另设事故用柴油机泵1台。
电泵型号:KQW125/235-45/2,Q=100m3/h,H=72m。
电机功率45KW,电压380V。
柴油机泵型号为NPS200-230,Q=200m3/h,H=72m②主供水泵组:电动水泵3台(2用1备),另设事故用柴油机泵1 台。
电泵型号:KQSN450-N13/465,Q=2350m3/h,H=55m,电机型号:Y500-4,功率500KW,电压10KV。
柴油机泵型号为CB2820/55,Q=2820m3/h,H=55m③风口中套增压泵组:电动水泵2台(1用1备)。
电泵型号:KQSN350-M9/473,Q=1300m3/h,H=65m,电机型号:Y450-4,功率315KW,电压10KV。
④风口小套增压供水泵组:电动水泵3台(2用1备)。
电泵型号:KQSN350-N6/575(T),Q=980m3/h,H=95m,电机型号:Y450-4,功率400KW,电压10KV。
⑤蒸发式冷却器14套,P=1.0MPa。
型号:ZSK-ZP9*3,冷却水量Q=400 m3/h*台,进水温度520C,出水温度38.50C,风机型号Y-SF24-L4(3台/套)。
⑥加药装置1套包括:φ1200*1200溶解罐1个,带搅拌机1台,配计量泵2台。
流量100L/h,扬程70m.⑦全自动软水器1套,制备能力50 m3/h。
钢铁厂建设专项施工方案前言:随着工业化进程的推进,钢铁产业作为现代经济发展的关键支柱产业,正迅速发展壮大。
本文将就钢铁厂建设专项施工方案展开论述,以确保钢铁厂的顺利建设和运营。
一、工程概述1.1 项目背景钢铁厂是钢铁生产的基地,其建设对于推动经济发展具有重要意义。
本项目拟在地理位置优越、资源丰富的区域建设钢铁厂,以满足市场需求,提升产业竞争力。
1.2 施工目标本项目的施工目标是按时、按质、合理成本地完成钢铁厂的建设,力争在工程周期内实现建设目标,并确保施工安全、环境保护等问题。
二、组织管理2.1 项目组织根据本项目的工程规模和复杂性,将成立专门的项目管理团队,负责项目的规划、组织、协调和控制。
项目经理将负责全面领导和管理项目的实施。
2.2 监理与质量控制项目将聘请专业的监理机构进行监督,确保施工符合相关法规和标准。
并按照ISO9001质量管理体系执行,实施全过程的质量控制,确保每一个施工环节符合质量要求。
三、施工准备3.1 土地准备根据设计要求,对选定的用地进行清理、平整和围栏设置,确保施工现场的安全和整洁。
3.2 材料准备根据施工计划和需求,及时采购所需的钢材、水泥、电缆等施工材料,并建立相应的材料库存管理系统,以确保材料供应充足和及时。
四、施工流程4.1 地基施工在土地准备完成后,进行地基基础施工,包括地面平整、基础桩基、地下设施管道等工程。
4.2 主体结构施工主体结构施工是钢铁厂建设的重点阶段,包括框架搭建、设备安装、管道敷设等工作。
施工过程中需确保按照设计要求进行施工,保证结构的牢固和安全性。
4.3 室内装修施工室内装修施工包括地面铺设、墙壁装修、天花板安装等工作,确保施工质量和环境美观。
五、施工安全与环境保护5.1 安全管理施工过程中,必须加强安全管理,建立健全的安全制度和安全教育培训机制,提高员工的安全意识,并确保施工场所的安全设备齐全、有效。
5.2 环境保护在施工期间,要重视环境保护,进行垃圾分类、有效利用资源等措施,减少对环境的污染,并按照相关法规和标准进行环境监测和合规处理。
武钢集团鄂钢新2#高炉技改工程热风炉系统70M烟囱施工组织设计武钢建工集团建设公司二0一一年六月八日目录一、编制依据 (2)二、指导思想及奋斗目标 (2)三、工程概况 (3)四、施工方法 (3)五、安全生产保证体系及措施 (11)六、质量保证体系及技术措施 (12)七、文明施工措施 (13)八、工期保证体系及措施 (14)九、雨季施工措施 (17)十、环境、职业健康安全保证措施 (17)十一、工程成本降低措施 (22)十二、劳力组织计划 (24)十三、机具设备表及进场计划 (25)十四、工程质量标准表 (26)十五、滑模装置组装的允许偏差表 (27)十六、施工平面布置 (28)十七、施工进度网络图 (29)十八、滑升大架构造图 (30)十九、内衬砌筑吊平台图 (31)二十、航标漆施工示意图 (32)二十一、安全防护棚示意图 (33)二十二、滑升设备拆除示意图 (34)一、编制依据1.1 施工图纸10-1240906Y2—1~71.2《液压滑动模板施工技术规范》 GBJ113-871.3《液压滑动模板施工安全技术规范》 JGJ65-891.4《建筑工程施工质量验收统一标准》GB50300-20011.5《砼结构工程施工质量验收规范》 GB50205-20011.6《地面与楼地面工程施工及验收规范》(GB50209-95)1.7《屋面工程施工及验收规范》(GB50204-94)1.8《建筑装饰工程施工及验收规范》 (JGJ73-91)1.9《地基与基础工程施工及验收规范》(GBJ202-83)1.10《施工现场临时用电安全技术规范》(JGJ46-88)1.11《建筑施工安全检查标准》(JGJ59-99)1.12《建筑施工高处作业安全技术规范》(JGJ80-91)1.13 我公司施工同类工程的施工经验、施工能力、技术装备状况等编制的。
二、指导思想及奋斗目标我公司自成立以来,本着“团结拼搏,严谨奉献,开拓进取,争创一流”的企业精神,为国家争创一流的建筑工程。
一、工程概况本工程位于鄂州市,总建筑面积为XX平方米,层数为XX层,建筑高度为XX米。
该轻钢厂房主要功能为生产车间,具备良好的采光、通风和防火性能。
施工周期为XX个月。
二、施工组织1. 施工单位:XX建筑有限公司2. 施工队伍:由具备相关资质的施工人员组成,包括项目经理、施工员、技术员、质量员、安全员等。
3. 施工现场管理人员:现场设项目经理、施工员、技术员、质量员、安全员等,负责现场施工管理和协调。
三、施工工艺及材料1. 轻钢龙骨:采用优质轻钢龙骨,具备高强度、轻质、防火、抗震等优点。
2. 轻钢板材:采用优质轻钢板材,表面防腐处理,具有良好的耐腐蚀性、耐候性。
3. 钢筋:采用HRB400级钢筋,具备高强度、耐腐蚀、抗震等优点。
4. 混凝土:采用C30混凝土,具备良好的抗压、抗拉、抗折性能。
5. 砂、石:选用优质河砂、碎石,满足施工要求。
四、施工步骤1. 施工准备:熟悉施工图纸,编制施工方案,组织施工人员培训,落实施工材料、设备。
2. 地基处理:对地基进行平整、夯实,确保地基承载力满足设计要求。
3. 基础施工:按照设计要求进行基础施工,包括柱基础、梁基础等。
4. 钢结构安装:先进行屋面钢结构安装,再进行墙面、柱面钢结构安装。
5. 轻钢板材安装:在钢结构安装完成后,进行轻钢板材的安装。
6. 防水、保温施工:对屋面、墙面进行防水、保温施工。
7. 内部装修:进行室内墙面、地面、顶面装修,包括水电安装、门窗安装等。
8. 验收:完成施工后,进行自检、互检、专检,确保工程质量。
五、质量控制1. 施工过程中,严格按照施工规范和设计要求进行施工。
2. 对施工材料进行严格检验,确保材料质量符合要求。
3. 定期对施工人员进行质量培训,提高施工人员的质量意识。
4. 加强施工现场管理,确保施工过程中的质量。
六、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 定期对施工现场进行安全检查,消除安全隐患。
五公司项目部住地建设方案鄂钢软化水设计工艺安装施工方案编制审核审批河北枫源绿洲环境工程有限公司2011年11月26日目录一、编制说明 ---------------------------------------------------------- 3二、编制依据 ---------------------------------------------------------- 3三、工程概况 ---------------------------------------------------------- 3四、施工准备 ---------------------------------------------------------- 51.项目管理的组织机构 -------------------------------------------------------------------------- 52.技术准备 ----------------------------------------------------------------------------------------- 63.施工现场准备 ----------------------------------------------------------------------------------- 6五、施工进度计划 ------------------------------------------------------ 61.工期目标 ----------------------------------------------------------------------------------------- 62.施工计划 ----------------------------------------------------------------------------------------- 63.施工进度保证措施 ----------------------------------------------------------------------------- 8六、施工方案及主要技术措施 -------------------------------------------- 91.静置设备安装方案 ----------------------------------------------------------------------------- 92.管道安装施工方案 --------------------------------------------------------------------------- 123.机泵安装、调试技术规程 ------------------------------------------------------------------ 194.施工技术措施 --------------------------------------------------------------------------------- 205.电气安装施工方案 --------------------------------------------------------------------------- 216.质量要求及技术措施 ------------------------------------------------------------------------ 227.工程验收移交 --------------------------------------------------------------------------------- 25七、安全防护及文明施工措施 ------------------------------------------- 251.安全防护及危害辨识及对策 --------------------------------------------------------------- 252.文明施工管理细则 --------------------------------------------------------------------------- 28八、质量目标和质量保证措施 ------------------------------------------- 301.性能保证基础 --------------------------------------------------------------------------------- 302.性能保证 --------------------------------------------------------------------------------------- 303.机械保证 --------------------------------------------------------------------------------------- 314.质量保证 --------------------------------------------------------------------------------------- 31九、服务承诺 --------------------------------------------------------- 311.质保期 ------------------------------------------------------------------------------------------ 312.售前服务内容 --------------------------------------------------------------------------------- 313.售后服务内容 --------------------------------------------------------------------------------- 324.技术培训 --------------------------------------------------------------------------------------- 325.技术服务 --------------------------------------------------------------------------------------- 32十、附件 ------------------------------------------------------------- 34一、编制说明由浙江欧美环境工程有限公司设计总并承包,鄂钢软化水处理系统设备、管道、电气安装工程。
二、编制依据1、浙江欧美环境工程有限公司设计施工图2、本公司类似工程的施工经验3、GBJ109-87 《工业用水软化除盐设计规范》4、GB/T 12145-1999 《火力发电机组及蒸汽动力设备水汽质量》5、HG/T20552-94 《化工企业化学水处理设计计算规定》6、JB/T2932-1999《水处理设备制造技术条件》7、DLJ 58-1981 《电力建设施工及验收技术规范(火力发电厂化学篇)》8、SDZ 037-1987 《电厂水处理设备质量分等标准》9、DL 543-1994 《电厂用水处理设备质量验收标准》10、HG20592《钢制管法兰、垫片、紧固件》11、HG21501《衬胶钢管和管件》12、H G20538《衬塑(PP、PE、PVC)钢管和管件》13、H G/T20507-2000《自动化仪表选型设计规定》三、工程概况鄂钢软化水处理系统工程系统采用了预处理及后处理工艺。
水处理以超滤装置为预处理,反渗透为预脱盐工艺,混床为精处理工艺,内装阴阳离子树脂。
1.施工说明1.1工程界区1.1.1工程界区为浙江欧美环境工程有限公司与需方签订的合同为依据。
1.1.2负责从预留生水进口至除盐水外供预留出口的整套水处理系统的安装。
1.1.3承包商负责电气、仪表控制系统的设计、供货并提供仪表技术规格书、组态流程图、监控数据表、I/O清单、仪表单元接线图、安装接线图、机柜内部设备布置及内部接线图、端子出线图、电缆清册等,承包商还应负责并提供CRT画面及程序控制的逻辑图和梯形图、系统消耗功率、A/D、I/O分配表,配供所有仪表控制设备电缆包括安装材料;成包商按分包商要求负责现场安装及调试工作。
1.1.4承包商负责就地、集中测量仪表的选型、接线、接管图的设计。
1.1.5承包商负责PLC硬件配置和画面组态、工艺流程图和I/O清单,并负责设计。
1.2供货界限划分1.2.1工程安装消耗性材料(吊车、电焊条、氧气、乙炔、垫铁、切割片等因施工而产生的消耗型材料)和施工机具、安装材料由分包商承担(安装材料表、电气材料表安装公司提供部分、仪表控制材料表安装公司提供部分);现场变更产生的一些小的材料(角铁、螺栓、电缆等)单项累计价值不超过500元的,有分包商负责供货。
生水、压缩空气、仪表空气等接口由需方提供。
1.2.2承包商安装和调试人员的劳动保护和食宿的安排;施工用水、用电产生的一切费用。
1.2.3设备、滑架支架和管道安装完成后的防护与按甲方统一要求油漆及材料的供应;系统所有设备材料运到现场后的卸车、二次搬运、保管、维护,协助甲方办理开箱验收。
设备的就位安装(包括泵)及就位后的本体管道安装;并按照加方要求对设备内部进行质检。
系统配管(包括加药等辅助系统)的安装;并负责对需要防腐、保温的管道按设计要求进行防腐保温。
电气系统安装(包括电缆及桥架、镀锌钢管安装及材料的供应)和协助调试;并按照加方要求对盘柜等设备、材料进行质;仪器仪表及控制系统的安装(包括电缆及桥架、镀锌钢管安装及材料的供应)和协助调试;元件、滤料和化学药剂的装填管道、电气、仪表系统支吊架的制作及安装(包括少量现场变更增加材料供应),不限于图纸设计的支吊架。
1.2.4蒸汽由需方送至室外1米,汽源为0.6Mpa饱和蒸汽;1.2.5除盐水由供方送至室外1米;1.2.6地沟排水由供方送至就近排水沟(暂按1米计算);1.2.7电源电缆由需方接至除盐水站动力配电柜进线端子;1.2.8水处理系统的热工控制系统的数据通讯供方留有接口。
