车库顶板卷材防水施工技术交底[详细]
- 格式:doc
- 大小:83.50 KB
- 文档页数:7

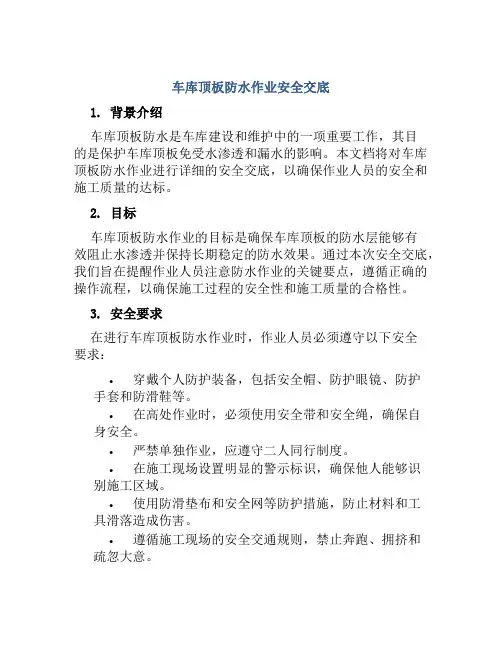

车库顶板防水作业安全交底1. 背景介绍车库顶板防水是车库建设和维护中的一项重要工作,其目的是保护车库顶板免受水渗透和漏水的影响。
本文档将对车库顶板防水作业进行详细的安全交底,以确保作业人员的安全和施工质量的达标。
2. 目标车库顶板防水作业的目标是确保车库顶板的防水层能够有效阻止水渗透并保持长期稳定的防水效果。
通过本次安全交底,我们旨在提醒作业人员注意防水作业的关键要点,遵循正确的操作流程,以确保施工过程的安全性和施工质量的合格性。
3. 安全要求在进行车库顶板防水作业时,作业人员必须遵守以下安全要求:•穿戴个人防护装备,包括安全帽、防护眼镜、防护手套和防滑鞋等。
•在高处作业时,必须使用安全带和安全绳,确保自身安全。
•严禁单独作业,应遵守二人同行制度。
•在施工现场设置明显的警示标识,确保他人能够识别施工区域。
•使用防滑垫布和安全网等防护措施,防止材料和工具滑落造成伤害。
•遵循施工现场的安全交通规则,禁止奔跑、拥挤和疏忽大意。
4. 作业准备在进行车库顶板防水作业之前,作业人员需要完成以下准备工作:•熟悉施工图纸和相关工程要求,确保理解施工范围和施工方法。
•对施工区域进行清理,清除杂物和积水,保持施工区域的整洁。
•准备好所需的材料和工具,包括防水涂料、涂刷工具、胶带和清洁用品等。
•检查和确保施工设备的正常工作状态,如搅拌器、刮板和刷具等。
5. 施工流程车库顶板防水作业的施工流程一般包括以下步骤:5.1 清洁在施工前,必须先对车库顶板进行彻底清洁。
清洁过程应包括清除灰尘、油污和其他杂物。
确保车库顶板表面干净、干燥。
5.2 预处理在施工前,需要对车库顶板进行预处理。
根据防水涂料的要求,可能需要进行以下预处理工作:•补修和平整车库顶板表面的不平坑洼和裂缝。
•清除原有的涂层和老化的防水材料。
•使用专用的底涂,对车库顶板表面进行底漆处理。
5.3 涂刷防水涂料在对车库顶板进行预处理后,可以开始涂刷防水涂料。
在涂刷前,应按照防水涂料的使用说明和施工工艺要求进行调配和搅拌。
一、施工准备1.1所有材料进场均应提供合格证和复试报告,不合格的材料严禁使用于本工程。
1.2材料及机具准备1.2.1主要材料防水材料:APP聚酯胎改性沥青防水卷材,卷材公称宽度为1000mm,公称厚度为3mm,每卷卷材面积为10㎡。
防水涂料:水泥基渗透结晶防水涂料。
1.2.2主要机具:电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、铁辊、剪刀、量尺等二、施工工艺工艺流程:基层处理→水泥基渗透结晶型防水涂料施工→陶粒混凝土找坡→聚酯胎APP改性沥青防水卷材施工→水泥砂浆隔离层施工→细石混凝土保护层施工→碎石滤水层施工→种植土回填。
2.1基层处理:1)对车库顶板结构层清理彻底,封闭侧排和检查井口进行主体结构蓄水实验,24小时后检查若有渗水点需用环氧树脂进行堵漏处理。
2)基层的凹槽缺陷用1:3的水泥砂浆进行找平达到表面光滑平顺。
对于挡土墙爆模严重需进行剔凿,然后使用花锤进行处理,接着采用水泥砂浆抹平。
3)出车库顶板的检查井、阴阳角等部位采用1:3水泥砂浆抹出半径不小于50mm的园弧角。
4)对处理完成后基层进行干燥处理,其含水率不大于15%。
然后涂刷一层防水基层处理剂,应用刷子用力薄涂,使涂料尽量刷进基层表面毛细孔中,并将基层可能留下的少量灰尘等无机杂质,像填充料混入基层处理剂中,使之与基层牢固结合。
2.2水泥基渗透结晶防水涂料施工:1)根据具体的施工方法,严格按照水灰比将粉剂与干净的水混合。
混合好的浆料静置5分钟后,稍加混合后即可使用。
搅拌料要拌透、拌匀,此是对施工质量的保障。
2)涂刷防水涂料施工时,在裂缝、缺口、粗糙面等细部结构处,要涂刷仔细。
用硬鬃毛刷或其它的涂刷工具,将混合好的渗透结晶防水涂料均匀涂覆于基面上,涂刷方向应一致均匀无积洼,涂覆量为 1.0~1.5kg/平方米。
待第一层干固后进行第二层涂刷,刷第二层前应先用水润湿前一涂层,第二层的涂覆方向应与第一层的方向相垂直。
3)检查修整及验收每一道工序施工完成后都必须经过检查验收后方可进入下一道施工工序。

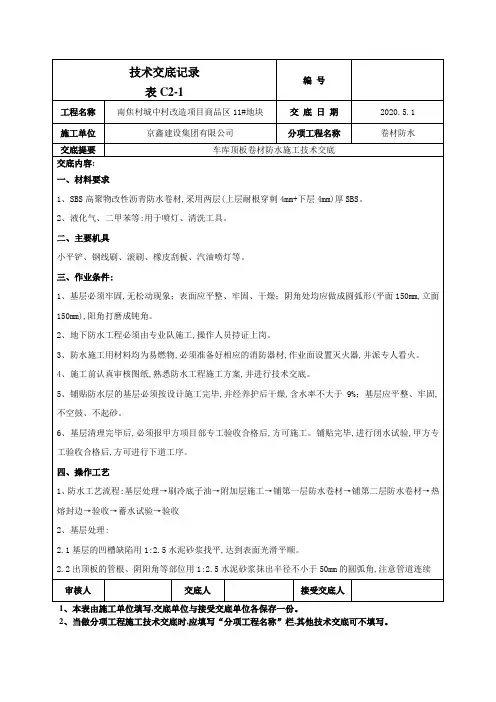

技术交底记录表C2-1编号工程名称平房乡平房村集体土地租赁住房项目(一期A地块)6#楼、3号公建及车库顶板交底日期施工单位田华六公司第九项目部分项工程名称车库顶板防水工程技术交底交底提要一、施工准备:1、主要材料;3毫米厚高聚物沥青防水卷材、4毫米厚sbs改性沥青耐根穿刺防水卷材,氯丁橡胶沥青胶粘剂、有出厂检验报告,质量证明书,使用说明书,经检验复试合格。
2、工具准备;铁锹、笤帚、手锤、油开刀、吹尘器等。
3 铺贴卷材的工具;剪刀、弹线盒、卷尺、刮板、滚刷铁沫子、汽油喷灯等二作业条件:1、防水找平层表面应平整光滑,达到设计强度,不得空鼓、开裂、起砂、脱皮等缺陷。
2、找平层表面清理干净,阴阳角、管子根等部位应抹成圆弧。
3 穿过地面或墙面的预埋件、变形缝、后浇带等处必须符合设计和规范的规定,在铺贴防水卷材前应进行隐蔽工程检查验收。
4 一般要求找平层含水率不大于百分之九。
检测方法;用一平米卷材,平坦的铺在找平层上,静止三至四小时后,掀开卷材视基层表面及卷材表面均无水珠,即可施工。
5 铺贴防水卷材严禁在雨天、雪天操作。
五级风以上不得施工,铺贴卷材的环境的温度,热熔施工不宜低于零下10度。
6 防水施工队伍有相应的资质证书,主要操作人员有岗位证书等,方可进行防水施工。
三、施工工艺:工艺流程;基层清理涂刷冷底油铺贴附加层验收铺贴第一遍验收铺贴第二遍验收蓄水试验1找平层清理;清理时要有专人负责,在涂刷冷底子油之前,必须将防水找平层打扫干净,并随时保持清洁。
2 涂刷冷底子油;在打扫干净的找平层上涂刷冷底子油,要求厚薄一致,小面积或阴阳角等细部不易滚刷的部位,要用毛刷蘸冷底子油涂刷,不得有麻点、漏刷等缺陷,切忌反复涂刷,涂刷时间一般在铺卷材前1至2天进行,使油层干燥又不沾灰尘,也可在涂刷6小时后铺卷材【以不沾脚为好】,监理验收后铺附加层。
3 热熔法铺贴附加层;墙阴阳角要铺贴与卷材相同的附加层,宽度不小于500毫米,附加层阴阳角每边为250毫米,在顶板与墙的阴角部位,伸出屋面管道等部位先做好附加层,附加层施工完毕,;要经过工序检验与监理工程师验收。

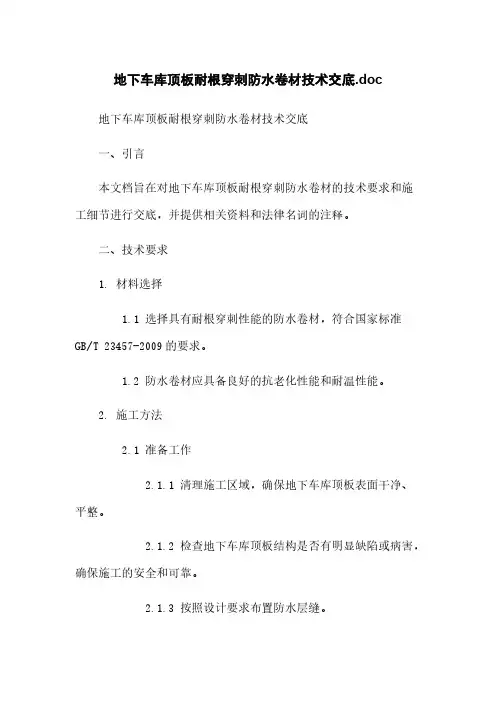

地下车库顶板耐根穿刺防水卷材技术交底.doc 地下车库顶板耐根穿刺防水卷材技术交底一、引言本文档旨在对地下车库顶板耐根穿刺防水卷材的技术要求和施工细节进行交底,并提供相关资料和法律名词的注释。
二、技术要求1. 材料选择1.1 选择具有耐根穿刺性能的防水卷材,符合国家标准GB/T 23457-2009的要求。
1.2 防水卷材应具备良好的抗老化性能和耐温性能。
2. 施工方法2.1 准备工作2.1.1 清理施工区域,确保地下车库顶板表面干净、平整。
2.1.2 检查地下车库顶板结构是否有明显缺陷或病害,确保施工的安全和可靠。
2.1.3 按照设计要求布置防水层缝。
2.2 防水卷材的铺设2.2.1 对地下车库顶板进行预处理,涂刷专用的防水底涂剂。
2.2.2 从地下车库顶板的一个角开始,按照设计要求铺设防水卷材,并用专用刀具将卷材割接。
2.2.3 防水卷材的铺设要求平整、无褶皱,卷材之间的接缝要紧密、牢固。
2.2.4 在防水卷材的表面涂刷一层防护涂料,以提高其耐久性和耐根穿刺性能。
3. 质量控制3.1 施工前进行检查,确认施工材料和设备的质量达到要求。
3.2 施工过程中,定期进行质量检查,确保施工质量和防水卷材的性能符合要求。
3.3 施工完成后,进行终验,确保防水层的质量和性能满足设计要求。
附件:地下车库顶板耐根穿刺防水卷材选型表、施工工艺图等。
法律名词及注释:1. 防水卷材:也称防水卷材材料,是一种用于保护建筑物和结构防水的材料,常用于地下车库、屋顶等场所。
2. 耐根穿刺性能:指防水卷材能够抵抗根系穿刺进入防水层,保护建筑物和结构不受根系侵害的性能。
-----------------------------------------------------------------------------------------------------------------------------------地下车库顶板耐根穿刺防水卷材技术交底一、前言为了保障地下车库顶板的防水效果,本文档旨在交底地下车库顶板耐根穿刺防水卷材的技术要求和施工细节,并附上相关资料和法律名词注释,以供参考和实施。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录编号:工程名称施工单位分项工程名称交底时间交底地点接受交底人员技术交底内容技术交底对象:现场专业工长及相关管理人员技术交底内容:车库顶板及主楼外墙防水1、防水卷材本工程主楼外墙及车库顶板防水卷材采用4厚自粘性聚酯胎SBS橡胶改性沥青防水卷材,3#变电室为一级防水,采用3+3自粘性聚酯胎SBS橡胶改性沥青防水卷材。
主楼防水卷材铺贴至建筑标高±0.00,即高出室外地面300。
2、施工工艺卷材与基层、卷材与卷材必须全粘贴。
2.1施工顺序:基层处理(1:2水泥砂浆找平层)、附加层铺贴、卷材铺贴、干铺油毡保护层、C20细石混凝土保护层。
基层处理:基层必须平整光滑,不得有松动、裂缝、空鼓、凹坑、起砂、掉灰等现象。
阴阳角处做成平整光滑的圆弧,圆弧半径为50mm。
在涂刷基层处理剂之前必须将基层清理干净。
2.2在大面积铺贴卷材之前,应对卷材转角处、后浇带等薄弱部位先铺贴卷材附加层。
卷材转角处附加层为转角两侧伸出长度≥25cm,后浇带增加两道防水附加层,第一道从后浇带边缘外伸50cm,第二道外伸70cm。
2.3车库顶板防水施工卷材铺贴:卷材的长边应沿统一方向铺贴,卷材应推滚铺贴,卷材搭接宽度≥10cm。
当基层与卷材表面的胶粘剂达到要求的干燥度后,即将卷材松弛地反卷在纸筒芯上,胶结面朝外,由两个人手持卷芯两端,匀速进行铺贴,另一个人用长柄压辊粘铺卷材并予以排气,排气时先滚压卷材中部,再从中部斜向上往两边排气,最后用手持压辊将卷材压实粘牢。
墙面卷材采用自下而上铺贴,全部全粘。
2.4立面铺贴卷材还应注意保护好已铺卷材不受损坏,以及避免人身安全事故,以防打滑和压破卷材。
2.5卷材收头处理卷材收头是防水层密封质量的关键,因此须以密封膏进行处理:卷材收头必须用搭接胶带或聚氨酯嵌缝膏封闭,封闭处固化后,在收头处再涂刷一层聚氨酯涂膜防水材料。
3、干铺油毡保护层干铺油毡保护层搭接宽度10cm,细石混凝土保护层有A6@150双层钢筋网必须保证干铺油毡满铺,无漏洞,搭接处压实。

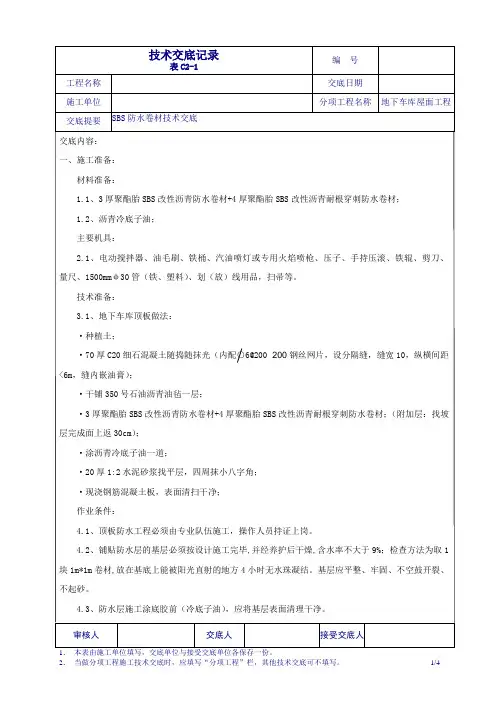

交底内容:一、防水做法:1、 20 厚 1:5 水泥增稠粉沙浆找平2、C20豆石混凝土找坡, 50 至 150 厚,找坡层内配筋φ 6@200双向钢筋网,分块浇筑6M× 6M,缝内填沥青砂子3、 4 厚 SHD耐根穿刺防水卷材层4、 3 厚聚酯胎基Ⅱ型SBS5、 20 厚 1:3 水泥沙浆找平层6、素水泥浆一道二、主要机具:长把滚刷、毛刷、喷灯、橡皮铁辊、扫帚、刮刀、灭火器械钢筋钩子、钢筋扳子、钢筋套丝机、绑扎架、。
三、资料要求:冷底子油,聚酯胎基Ⅱ型SBS,SHD 耐根穿刺防水卷材等资料,均使用北京市建委认证产品,并有资料查验报告,出厂质量证明书,使用说明书及防伪标记、,经复试合格后方可使用。
四、作业条件:1、施工前审查图纸,编制防水工程施工方案,并进行技术交底;车库顶板防水一定由专业队施工,持证上岗。
2、铺贴防水层的基层表面,应将灰尘、杂物完全消除干净。
3、卷材及配套资料一定查收合格,规格、技术性能一定切合设计要求及标准的规定。
寄存易燃资料应避开火源。
4、铺贴防水层的基层平坦、坚固,并没有起砂、空鼓、开裂等现象,阴阳角处做成R= 50 圆弧。
5、防水层铺贴在非雨天、雪天、以及五级以上狂风天施工,施工环境温度不低于-10℃。
6、基层一定干燥,含水率一定小于9%。
将 1m2见方的卷材铺于基层2-3 小时,若基层表面无水印,且紧贴基层一侧的卷材也无凝固水痕,即为合格。
7、钢筋绑扎前,应检查有无锈蚀,除锈以后再运至绑扎部位五、施工工艺:1、工艺流程:清理基层→水泥浆找平→铺贴卷材附带层→铺贴卷材→热熔封边→绑扎安装钢筋网→浇筑混凝土找坡层→铺贴疏水板→铺贴土工布→回填土2、基层清理:待垫层表面干燥后,将基层上的灰尘、杂物打扫干净。
3、依据卷材铺贴方向、卷材宽度,在地面上弹出卷材铺贴墨线。
4、涂刷冷底子油:用长把滚刷平均涂刷冷底子油,要求厚度一致,不得有漏刷和透底现象,阴阳角处用毛刷涂刷,待其手感不粘时即可进行下道工序。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
