地下车库顶板找坡刚性防水层技术交底
- 格式:docx
- 大小:11.62 KB
- 文档页数:4

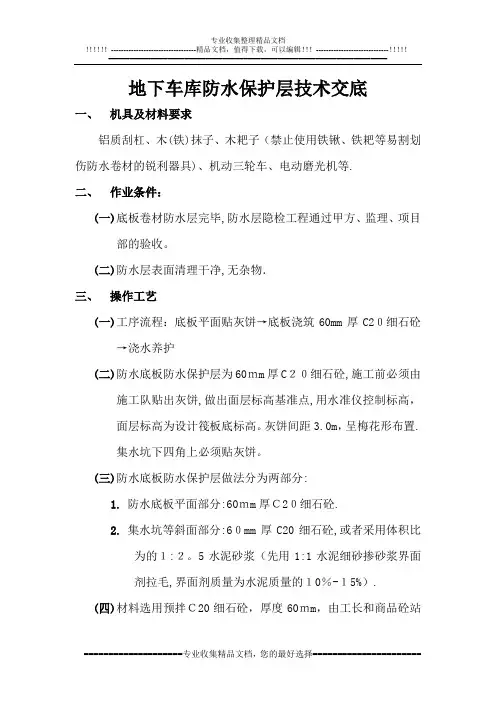

地下车库防水保护层技术交底一、机具及材料要求铝质刮杠、木(铁)抹子、木耙子(禁止使用铁锹、铁耙等易割划伤防水卷材的锐利器具)、机动三轮车、电动磨光机等.二、作业条件:(一)底板卷材防水层完毕,防水层隐检工程通过甲方、监理、项目部的验收。
(二)防水层表面清理干净,无杂物.三、操作工艺(一)工序流程:底板平面贴灰饼→底板浇筑60mm厚C20细石砼→浇水养护(二)防水底板防水保护层为60mm厚C20细石砼,施工前必须由施工队贴出灰饼,做出面层标高基准点,用水准仪控制标高,面层标高为设计筏板底标高。
灰饼间距3.0m,呈梅花形布置.集水坑下四角上必须贴灰饼。
(三)防水底板防水保护层做法分为两部分:1.防水底板平面部分:60mm厚C20细石砼.2.集水坑等斜面部分:60mm厚C20细石砼,或者采用体积比为的1:2。
5水泥砂浆(先用1:1水泥细砂掺砂浆界面剂拉毛,界面剂质量为水泥质量的10%-15%).(四)材料选用预拌C20细石砼,厚度60mm,由工长和商品砼站联系,保证质量和及时供应。
(五)防水保护层砼连续进行浇筑,为保证砼浇筑时不产生离析,砼由高处自由倾落,落距必须小于2m。
当超过2m时,沿串筒或溜槽下落。
串筒或溜槽的布置根据浇筑面积,浇筑速度和铺平砼的能力,进行布置。
(六)混凝土送至工作面后,先用木耙子将混凝土赶开,接着用刮杠按照灰饼高度将混凝土刮平,然后用木抹子往返抹压,如有凹处用砼填平。
(七)抹面层、压光.当面层混凝土收水后,用木抹子用力搓平、抹平。
第一遍抹压用铁抹子轻压直到出浆为止,第二遍当面层初凝后,砼面踩上去有脚印但不下陷时,用磨光机(带圆盘)进行收光,把凹坑填平,注意不得漏磨.第三遍收光在面层终凝前进行,此遍要磨光机(不带圆盘)收光,将混凝土表面收光。
(八)面层抹完24小时后进行喷水养护,每天设专人进行养护,保持湿润,养护时间不少于3天。
四、质量标准。
(一)保证项目:砼强度必须符合设计要求,砼与防水层结合必须牢固,无空鼓。
工程名称 交底日期
Xx
施工单位
交底名称 车库顶板防水施工技术交底
交底提要 车库顶板防水、防水卷材、防水涂料
交底内容:
审核人 交底人
接受交底人
本表由施工单位填写,交底单位与接受交底单位各存一份。
现象,应及时进行处理。
6)细部处理:所有的阴阳角、突出车库顶板的检查井等处必须有附加层,附加层宽度300~500mm ,两边均匀搭接,要求进行满粘;附加层宽度在由3个面组成的阴角、底板外侧与平面交接处阴角、以及防水容易被外侧损坏的地方,还需在防水外面加第二层附加保护层。
附加层必须经项目质检员验收合格后方可进入下道工序,如下图:
阳角折裁图
折线
裁线
阳角附加层图250
250
阳角折式图
阳角成型图
250
250卷材阳角裁剪配件。
地下室顶板防水工程技术交底一、工程概述地下室顶板防水工程是指在地下室顶板施工过程中,采取一系列的防水措施,确保地下室顶板的防水性能,防止水分渗透和漏水现象的发生。
本次技术交底旨在详细介绍地下室顶板防水工程的施工方法、材料选用、施工要求等内容,以确保工程质量和安全。
二、施工方法1. 清理工作在施工前,必须对地下室顶板进行彻底的清理工作,清除顶板上的灰尘、油污、杂物等,确保施工面干净整洁。
2. 基层处理(1)对于新建地下室顶板,应先进行基层处理。
首先,检查顶板的平整度和强度,如有不符合要求的地方,需进行修补。
然后,涂刷一遍防水基层处理剂,提高顶板的附着力和防水效果。
(2)对于旧地下室顶板,应先进行清理工作,去除老化的防水层和杂物。
然后,进行基层处理,包括修补不平整的地方,并涂刷一遍防水基层处理剂。
3. 防水材料选用(1)防水卷材:根据地下室顶板的具体情况选择合适的防水卷材,如聚合物改性沥青防水卷材、高聚物防水卷材等。
防水卷材应具有良好的柔韧性、耐老化性和抗渗性能。
(2)防水涂料:根据地下室顶板的需求选择合适的防水涂料,如聚氨酯防水涂料、丙烯酸防水涂料等。
防水涂料应具有良好的附着力、耐候性和耐腐蚀性。
4. 施工要求(1)施工环境:施工时应确保地下室顶板的温度和湿度适宜,避免在高温、潮湿的环境下施工。
(2)施工工艺:根据防水材料的特性和施工要求,采取适当的施工工艺,如刷涂、热熔、焊接等。
(3)施工层数:根据地下室顶板的防水要求,确定防水层数。
通常情况下,至少需涂刷两遍防水涂料或铺设两层防水卷材。
(4)施工质量检验:每一道工序完成后,应进行质量检验,确保施工质量符合要求。
三、施工流程1. 清理地下室顶板,确保施工面干净整洁。
2. 对新建地下室顶板进行基层处理,包括修补不平整的地方和涂刷防水基层处理剂。
3. 对旧地下室顶板进行清理工作,去除老化的防水层和杂物。
然后,进行基层处理,包括修补不平整的地方和涂刷防水基层处理剂。
编号:表C2-04技术交底记录和堆放物品。
3.5、附加层铺贴:在管根、阴阳角等细部先做卷材附加层。
阴阳角的附加层宽度不小于500mm,每侧宽度不小于250 mm::阴阳角在防水施工中是关键部位,它不在一个平面,而是三面交义,这给卷材的铺贴带来很大难度。
由于现场的阴阳角形状、大小不同,将针对每一个具体的阴阳角当场测量,当场裁剪、当场铺贴,保证阴阳角处的防水卷材贴得结实且不空鼓,保证防水施工质量。
3.6、大面积铺贴361、采用满粘、热熔法铺贴卷材:热熔前,将沥青防水卷材进行试铺,按铺贴长度进行裁剪并卷好备用。
操作时将已卷好的卷材端头划齐开始铺贴起点,点燃喷灯,加热基层卷材交接处,喷嘴距加热面保持300mm左右的距离,往返喷烤,观察卷材的沥青刚熔化时, 手扶卷材两端向前缓缓滚动铺设。
加热范围为整个卷材面,加热程度要均匀,不得只加热搭接位置。
不得过分加热或烧穿卷材,以卷材表面熔融至光亮黑色为度。
362、卷材表面热熔后应立即滚铺卷材,卷材下面的空气应排尽,并轻压粘结牢固,不得空鼓。
363、热熔封边:接缝处用喷灯热熔卷材边缘,待表面融化溢出热熔的改性沥青胶,用辑子将沥青油膏压出,溢出的改性沥青胶宽度宜为8mm (阴阳角位置用刮刀将溢出的热熔胶刮压接边缝),再用喷灯均匀细致地将边缝烤一遍保证接头密封,以免翘边。
364、卷材铺贴采用满粘法。
同一层相邻两幅卷材短边搭接缝错开不小于500mm o上下层卷材不得相互垂直铺贴。
铺贴卷材采用搭接法,上下层及相邻两幅卷材的搭接缝应错开不小于1/3幅宽。
平立面卷材搭接接头在平面上且与立面的距离500mm。
365、大面积铺贴前,应先进行细部构造处理,然后由车库最低标高向上铺贴。
卷材搭接宜顺流水方向。
366、6、上下层卷材不得相互垂直铺贴。
长短边搭接宽度100mm,搭接宽度允许偏差为10mm。
367、卷材应随刮随铺,并应碾平压实。
铺贴的卷材应平整顺直,搭接尺寸准确,不得扭曲、皱折。

地下室顶板防水工程技术交底一、工程概述地下室顶板防水工程是指对地下室顶板进行防水处理,以防止地下室顶板渗水、漏水等问题的发生。
本文将详细介绍地下室顶板防水工程的技术要求、施工方法及注意事项。
二、技术要求1. 防水材料选择选择具有良好的抗渗性能和耐久性的防水材料,如聚氨酯防水涂料、SBS改性沥青防水卷材等。
防水材料应符合国家相关标准,并具备相应的防水性能测试报告。
2. 施工前准备(1)清理地下室顶板表面,确保表面干净、平整。
(2)检查地下室顶板是否存在裂缝、空鼓等问题,并进行修补。
(3)对于有明显渗水问题的部位,进行特殊处理,如加强处理、增加防水层厚度等。
3. 施工方法(1)基层处理:在地下室顶板表面涂刷一层防水底漆,增强防水涂层与基层的附着力。
(2)防水涂层施工:根据防水涂料的使用说明,按照规定的涂刷厚度进行涂刷。
涂刷时应均匀、一次性完成,避免漏刷、重刷等情况。
(3)防水卷材施工:将防水卷材按照规定的方法铺设在地下室顶板上,并进行焊接处理,确保卷材之间的接缝坚固。
(4)防水层保护层施工:在防水层完成后,进行保护层的施工,以保护防水层不受外力损坏。
4. 施工注意事项(1)施工前应子细检查防水材料的质量和数量,确保符合要求。
(2)施工人员应具备相应的防水施工技能,并按照施工规范进行操作。
(3)施工现场应保持清洁,防止杂物、灰尘等进入防水层。
(4)施工过程中应注意施工温度和湿度,避免在恶劣天气条件下施工。
(5)施工完毕后,及时进行验收,确保防水层的质量。
三、工程质量验收标准1. 防水层应平整、无起泡、无裂缝、无渗漏现象。
2. 防水层与基层之间的附着力应符合相关标准要求。
3. 防水卷材的焊接坚固,接缝处无渗漏现象。
4. 防水层的厚度应符合设计要求。
5. 防水层保护层施工完好,无损坏现象。
四、安全注意事项1. 施工人员应佩戴好相关的安全防护用具,如安全帽、防护眼镜、防护手套等。
2. 施工现场应设置明显的安全警示标志,确保施工区域的安全。

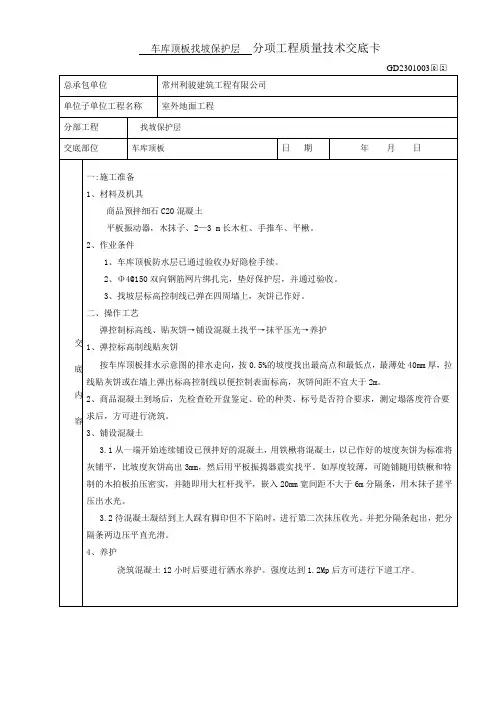

车库顶板找坡层交底公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]交底内容:一、施工准备1、材料准备:找坡层采用C20细石商品砼。
2、主要机具主要机具:手推车、振动棒、铁锹、耙子、抹子、2m刮尺、线绳、卷尺、塑料薄膜等。
3、作业条件:(1)熟悉设计图纸、按交底要求对工人进行施工技术交底,确定排水坡度及方向;(2)现场准备就绪,基层清理干净并经项目部验收符合要求;(3)施工放线已完成,并经项目部及监理验收符合要求。
二、操作工艺1、工艺流程:基层处理→做灰饼→浇筑C20细石砼→收面压光→覆盖养护2、基层处理:在浇筑混凝土之前将混凝土楼板基层进行处理,把粘结在基层上的松动混凝土及泥浆,用钢丝刷刷掉水泥浆皮和泥浆,然后用扫帚扫净。
3、做灰饼:找坡层最薄处为30mm厚,找坡坡度为1%,用水准仪,根据坡度在顶板上每隔左右用水泥砂浆和砖块做好灰饼。
4、浇筑砼:在已清理干净的基层上洒水湿润,浇筑混凝土,用铁锹将混凝土铺在基层上,根据已做好的灰饼为标准将灰铺平(比灰饼高出3mm),然后用振捣棒振捣密实,再根据灰饼用刮杠找平,终凝前用抹子将表面压实压光。
5、分隔缝:在墙柱根部及凸出屋面的构造等周边、以及中间不大于6m的部位留置20~30mm宽的伸缩缝。
6、覆盖:收面完成后及时用薄膜覆盖,然后用棉毡覆盖保温,至少5天,不允许上人。
三、质量要求1、混凝土与基层必须粘结牢固,不得有空鼓和表面松散、裂缝等缺陷;2、排水方向及坡度必须严格按设计要求进行施工;3、找坡层上为防水层,找坡层表面必须压实压光,严禁出现松散砼及凸凹不平等影响防水施工问题。
4、允许偏差项目:混凝土找平层允许偏差四、成品保护1、施工完的砼表面应及时覆盖保温;2、终凝前不得上人、堆物,并应有专人监督检查。
五、安全生产、文明施工1、进入现场施工人员必须进行入场安全教育,施工现场戴好安全帽;2、施工期间,劳务队必须有专职安全员旁站监督,严禁上下交错施工;3、施工现场严禁吸烟、严禁酒后作业;4、施工操作人员必须听从管理人员指挥,严禁胡干蛮干,野蛮施工;5、施工完毕后,必须将散落在现场内的垃圾清理干净,做到工完场清。
