车库顶板防水技术交底
- 格式:doc
- 大小:117.00 KB
- 文档页数:5

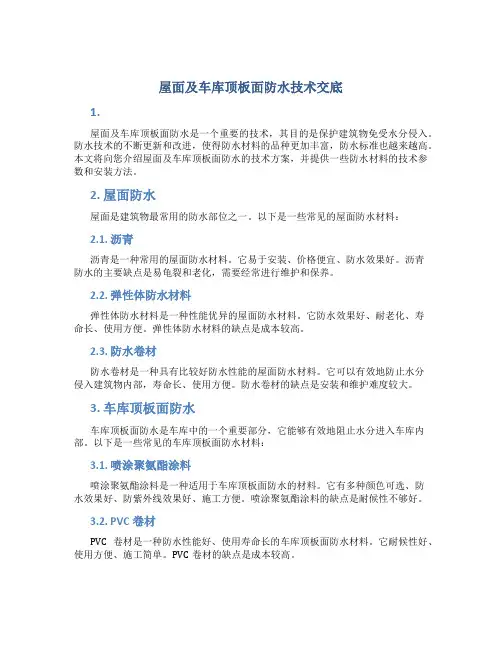

屋面及车库顶板面防水技术交底1.屋面及车库顶板面防水是一个重要的技术,其目的是保护建筑物免受水分侵入。
防水技术的不断更新和改进,使得防水材料的品种更加丰富,防水标准也越来越高。
本文将向您介绍屋面及车库顶板面防水的技术方案,并提供一些防水材料的技术参数和安装方法。
2. 屋面防水屋面是建筑物最常用的防水部位之一。
以下是一些常见的屋面防水材料:2.1. 沥青沥青是一种常用的屋面防水材料。
它易于安装、价格便宜、防水效果好。
沥青防水的主要缺点是易龟裂和老化,需要经常进行维护和保养。
2.2. 弹性体防水材料弹性体防水材料是一种性能优异的屋面防水材料。
它防水效果好、耐老化、寿命长、使用方便。
弹性体防水材料的缺点是成本较高。
2.3. 防水卷材防水卷材是一种具有比较好防水性能的屋面防水材料。
它可以有效地防止水分侵入建筑物内部,寿命长、使用方便。
防水卷材的缺点是安装和维护难度较大。
3. 车库顶板面防水车库顶板面防水是车库中的一个重要部分,它能够有效地阻止水分进入车库内部。
以下是一些常见的车库顶板面防水材料:3.1. 喷涂聚氨酯涂料喷涂聚氨酯涂料是一种适用于车库顶板面防水的材料。
它有多种颜色可选、防水效果好、防紫外线效果好、施工方便。
喷涂聚氨酯涂料的缺点是耐候性不够好。
3.2. PVC卷材PVC卷材是一种防水性能好、使用寿命长的车库顶板面防水材料。
它耐候性好、使用方便、施工简单。
PVC卷材的缺点是成本较高。
3.3. 防水涂料防水涂料是一种常用的车库顶板面防水材料。
它有很多颜色可选、使用方便、经济实惠。
防水涂料的缺点是施工难度较高,需要注意施工质量。
4. 安装技巧安装屋面及车库顶板面防水材料时,需要注意以下几点:1.应在天气晴朗、温度适宜的条件下进行防水施工;2.需要仔细检查施工区域,确保没有明显的裂缝和污水;3.使用专业防水施工材料及工具,并按照材料要求进行施工;4.确保防水层在施工过程中没有气泡和空洞,并且有足够的排水斜度;5.在施工结束后进行检查,并修补任何已发现的缺陷和漏洞。
车库顶板防水作业安全交底1. 背景介绍车库顶板防水是车库建设和维护中的一项重要工作,其目的是保护车库顶板免受水渗透和漏水的影响。
本文档将对车库顶板防水作业进行详细的安全交底,以确保作业人员的安全和施工质量的达标。
2. 目标车库顶板防水作业的目标是确保车库顶板的防水层能够有效阻止水渗透并保持长期稳定的防水效果。
通过本次安全交底,我们旨在提醒作业人员注意防水作业的关键要点,遵循正确的操作流程,以确保施工过程的安全性和施工质量的合格性。
3. 安全要求在进行车库顶板防水作业时,作业人员必须遵守以下安全要求:•穿戴个人防护装备,包括安全帽、防护眼镜、防护手套和防滑鞋等。
•在高处作业时,必须使用安全带和安全绳,确保自身安全。
•严禁单独作业,应遵守二人同行制度。
•在施工现场设置明显的警示标识,确保他人能够识别施工区域。
•使用防滑垫布和安全网等防护措施,防止材料和工具滑落造成伤害。
•遵循施工现场的安全交通规则,禁止奔跑、拥挤和疏忽大意。
4. 作业准备在进行车库顶板防水作业之前,作业人员需要完成以下准备工作:•熟悉施工图纸和相关工程要求,确保理解施工范围和施工方法。
•对施工区域进行清理,清除杂物和积水,保持施工区域的整洁。
•准备好所需的材料和工具,包括防水涂料、涂刷工具、胶带和清洁用品等。
•检查和确保施工设备的正常工作状态,如搅拌器、刮板和刷具等。
5. 施工流程车库顶板防水作业的施工流程一般包括以下步骤:5.1 清洁在施工前,必须先对车库顶板进行彻底清洁。
清洁过程应包括清除灰尘、油污和其他杂物。
确保车库顶板表面干净、干燥。
5.2 预处理在施工前,需要对车库顶板进行预处理。
根据防水涂料的要求,可能需要进行以下预处理工作:•补修和平整车库顶板表面的不平坑洼和裂缝。
•清除原有的涂层和老化的防水材料。
•使用专用的底涂,对车库顶板表面进行底漆处理。
5.3 涂刷防水涂料在对车库顶板进行预处理后,可以开始涂刷防水涂料。
在涂刷前,应按照防水涂料的使用说明和施工工艺要求进行调配和搅拌。
一、交底目的为确保地库顶板防水施工安全,预防事故发生,提高施工质量,特进行安全技术交底。
二、交底内容1. 人员要求- 施工人员必须通过专业培训,并取得相关资格证书后,方可上岗作业。
- 作业人员应熟悉本工程的安全技术交底内容,并严格遵守操作规程。
2. 材料与工具- 防水材料、施工工具及辅助材料应按照规定分类存放,保持安全距离。
- 防水材料应立放,易燃易爆物品如汽油、燃气瓶等必须单独存放,并设置专人管理。
- 严禁使用不合格或过期材料。
3. 施工环境- 施工现场应保持通风良好,确保作业人员身体健康。
- 防水作业区应配备必要的消防器材,并定期检查维护。
4. 施工操作- 施工人员必须穿戴防护用品,如安全帽、工作服、工作鞋、手套、口罩等。
- 严格按照施工图纸和规范进行操作,不得擅自更改施工方案。
- 高处作业必须使用安全可靠的脚手架,并满铺脚手板,绑扎牢固。
- 作业人员必须系好安全带,严禁乱抛物件。
- 防水层施工过程中,严禁使用明火,如需加热材料,必须取得动火证,并设专人看火。
5. 安全措施- 严禁在雨天、雪天、五级风以上条件下施工。
- 严禁使用220V电压照明和敞开式灯具。
- 作业人员应熟悉应急逃生路线和急救措施。
- 施工现场应设置明显的安全警示标志。
6. 健康与卫生- 施工人员应保持个人卫生,不得在施工现场饮食。
- 作业人员应定期进行健康检查,确保身体健康。
三、注意事项1. 施工过程中,如发现安全隐患,应立即停止作业,并及时报告上级领导。
2. 作业人员应严格遵守操作规程,不得违章作业。
3. 严禁酒后作业,确保施工安全。
四、交底人(交底人姓名)五、接受交底人(接受交底人姓名)六、安全员(安全员姓名)七、日期(填写日期)八、备注1. 本交底内容为施工过程中的基本要求,具体操作应根据实际情况进行调整。
2. 施工过程中,如遇特殊情况,应立即停止作业,并采取相应措施,确保施工安全。
版住宅楼车库顶板防水技术交底记录时间:2024年5月15日地点:XX小区参与人员:项目经理、技术负责人、施工人员、监理工程师会议内容:1.项目经理首先对本次会议的目的进行了说明,即对版住宅楼车库顶板的防水技术进行交底。
2.技术负责人开始对车库顶板的防水方案进行了详细说明。
本次工程将采用两道防水层的方式进行施工,首先在底层施工水泥砂浆找平层,然后再进行防水层的施工。
3.技术负责人介绍了底层找平层的施工流程。
首先要清理车库顶板的表面杂物,然后进行油脂、灰尘的清除工作,确保车库顶板的表面光洁。
接下来,按照设计要求进行水泥砂浆找平层的施工,保证顶板表面平整。
4.技术负责人详细介绍了防水层的施工方法。
首先,对找平层的表面进行清洁,确保无杂物。
然后,在找平层表面涂刷一道防水涂料,确保防水层与找平层之间的粘接牢固。
待第一道防水涂料干燥后,施工人员需要进行第二道防水涂料的施工,以增加防水层的厚度和密实度。
5.会议上,技术负责人强调了几个施工中需要注意的事项。
首先,施工前必须对材料的质量进行检查,确保防水涂料的质量合格。
其次,在施工过程中,要注意施工环境的温度和湿度,选择合适的施工工艺。
此外,施工人员要严格按照防水涂料的使用说明进行操作,确保施工质量。
6.监理工程师对施工方案进行了审查,并提出了一些建议。
首先,监理人员要求施工单位在施工前提供材料的质量检测报告,并留存备查。
其次,监理人员要求施工单位对施工现场进行整理,确保施工过程中没有杂物和污染物。
最后,监理人员要求施工单位进行现场试施工,以确保施工技术、工艺等符合设计要求。
7.会议最后,项目经理总结了本次交底内容,并提醒参与人员要严格按照施工方案进行施工,确保工程质量。
同时,项目经理要求监理工程师加强对施工过程的监督,及时发现和解决问题。
会议记录摘要:本次会议主要对版住宅楼车库顶板的防水技术进行了交底。
根据技术负责人的介绍,本次工程将采用两道防水层的方式进行施工。

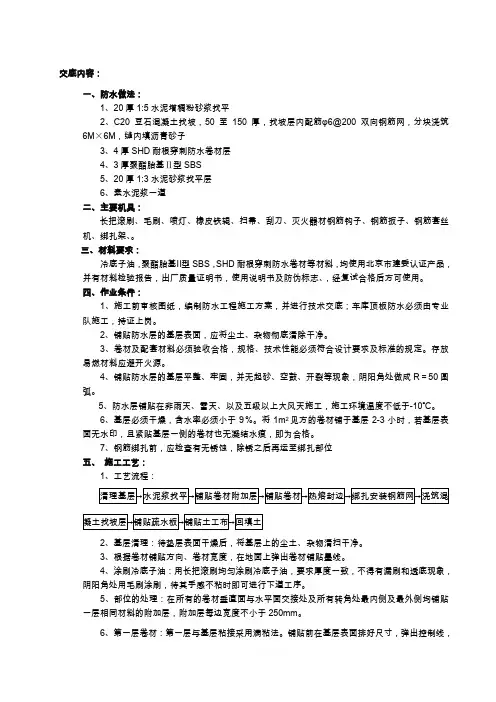

交底内容:一、防水做法:1、20厚1:5水泥增稠粉砂浆找平2、C20豆石混凝土找坡,50至150厚,找坡层内配筋φ6@200双向钢筋网,分块浇筑6M×6M,缝内填沥青砂子3、4厚SHD耐根穿刺防水卷材层4、3厚聚酯胎基Ⅱ型SBS5、20厚1:3水泥砂浆找平层6、素水泥浆一道二、主要机具:长把滚刷、毛刷、喷灯、橡皮铁辊、扫帚、刮刀、灭火器材钢筋钩子、钢筋扳子、钢筋套丝机、绑扎架、。
三、材料要求:冷底子油,聚酯胎基Ⅱ型SBS,SHD耐根穿刺防水卷材等材料,均使用北京市建委认证产品,并有材料检验报告,出厂质量证明书,使用说明书及防伪标志、,经复试合格后方可使用。
四、作业条件:1、施工前审核图纸,编制防水工程施工方案,并进行技术交底;车库顶板防水必须由专业队施工,持证上岗。
2、铺贴防水层的基层表面,应将尘土、杂物彻底清除干净。
3、卷材及配套材料必须验收合格,规格、技术性能必须符合设计要求及标准的规定。
存放易燃材料应避开火源。
4、铺贴防水层的基层平整、牢固,并无起砂、空鼓、开裂等现象,阴阳角处做成R=50圆弧。
5、防水层铺贴在非雨天、雪天、以及五级以上大风天施工,施工环境温度不低于-10℃。
6、基层必须干燥,含水率必须小于9%。
将1m2见方的卷材铺于基层2-3小时,若基层表面无水印,且紧贴基层一侧的卷材也无凝结水痕,即为合格。
7、钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位五、施工工艺:1、工艺流程:2、基层清理:待垫层表面干燥后,将基层上的尘土、杂物清扫干净。
3、根据卷材铺贴方向、卷材宽度,在地面上弹出卷材铺贴墨线。
4、涂刷冷底子油:用长把滚刷均匀涂刷冷底子油,要求厚度一致,不得有漏刷和透底现象,阴阳角处用毛刷涂刷,待其手感不粘时即可进行下道工序。
5、部位的处理:在所有的卷材垂直面与水平面交接处及所有转角处最内侧及最外侧均铺贴一层相同材料的附加层,附加层每边宽度不小于250mm。
6、第一层卷材:第一层与基层粘接采用满粘法。
一、施工准备1.1所有材料进场均应提供合格证和复试报告,不合格的材料严禁使用于本工程。
1.2材料及机具准备1.2.1主要材料防水材料:APP聚酯胎改性沥青防水卷材,卷材公称宽度为1000mm,公称厚度为3mm,每卷卷材面积为10㎡。
防水涂料:水泥基渗透结晶防水涂料。
1.2.2主要机具:电动搅拌器、油毛刷、铁桶、汽油喷灯或专用火焰喷枪、压子、手持压滚、铁辊、剪刀、量尺等二、施工工艺工艺流程:基层处理→水泥基渗透结晶型防水涂料施工→陶粒混凝土找坡→聚酯胎APP改性沥青防水卷材施工→水泥砂浆隔离层施工→细石混凝土保护层施工→碎石滤水层施工→种植土回填。
2.1基层处理:1)对车库顶板结构层清理彻底,封闭侧排和检查井口进行主体结构蓄水实验,24小时后检查若有渗水点需用环氧树脂进行堵漏处理。
2)基层的凹槽缺陷用1:3的水泥砂浆进行找平达到表面光滑平顺。
对于挡土墙爆模严重需进行剔凿,然后使用花锤进行处理,接着采用水泥砂浆抹平。
3)出车库顶板的检查井、阴阳角等部位采用1:3水泥砂浆抹出半径不小于50mm的园弧角。
4)对处理完成后基层进行干燥处理,其含水率不大于15%。
然后涂刷一层防水基层处理剂,应用刷子用力薄涂,使涂料尽量刷进基层表面毛细孔中,并将基层可能留下的少量灰尘等无机杂质,像填充料混入基层处理剂中,使之与基层牢固结合。
2.2水泥基渗透结晶防水涂料施工:1)根据具体的施工方法,严格按照水灰比将粉剂与干净的水混合。
混合好的浆料静置5分钟后,稍加混合后即可使用。
搅拌料要拌透、拌匀,此是对施工质量的保障。
2)涂刷防水涂料施工时,在裂缝、缺口、粗糙面等细部结构处,要涂刷仔细。
用硬鬃毛刷或其它的涂刷工具,将混合好的渗透结晶防水涂料均匀涂覆于基面上,涂刷方向应一致均匀无积洼,涂覆量为 1.0~1.5kg/平方米。
待第一层干固后进行第二层涂刷,刷第二层前应先用水润湿前一涂层,第二层的涂覆方向应与第一层的方向相垂直。
3)检查修整及验收每一道工序施工完成后都必须经过检查验收后方可进入下一道施工工序。
技术交底记录表C2-1编号工程名称平房乡平房村集体土地租赁住房项目(一期A地块)6#楼、3号公建及车库顶板交底日期施工单位田华六公司第九项目部分项工程名称车库顶板防水工程技术交底交底提要一、施工准备:1、主要材料;3毫米厚高聚物沥青防水卷材、4毫米厚sbs改性沥青耐根穿刺防水卷材,氯丁橡胶沥青胶粘剂、有出厂检验报告,质量证明书,使用说明书,经检验复试合格。
2、工具准备;铁锹、笤帚、手锤、油开刀、吹尘器等。
3 铺贴卷材的工具;剪刀、弹线盒、卷尺、刮板、滚刷铁沫子、汽油喷灯等二作业条件:1、防水找平层表面应平整光滑,达到设计强度,不得空鼓、开裂、起砂、脱皮等缺陷。
2、找平层表面清理干净,阴阳角、管子根等部位应抹成圆弧。
3 穿过地面或墙面的预埋件、变形缝、后浇带等处必须符合设计和规范的规定,在铺贴防水卷材前应进行隐蔽工程检查验收。
4 一般要求找平层含水率不大于百分之九。
检测方法;用一平米卷材,平坦的铺在找平层上,静止三至四小时后,掀开卷材视基层表面及卷材表面均无水珠,即可施工。
5 铺贴防水卷材严禁在雨天、雪天操作。
五级风以上不得施工,铺贴卷材的环境的温度,热熔施工不宜低于零下10度。
6 防水施工队伍有相应的资质证书,主要操作人员有岗位证书等,方可进行防水施工。
三、施工工艺:工艺流程;基层清理涂刷冷底油铺贴附加层验收铺贴第一遍验收铺贴第二遍验收蓄水试验1找平层清理;清理时要有专人负责,在涂刷冷底子油之前,必须将防水找平层打扫干净,并随时保持清洁。
2 涂刷冷底子油;在打扫干净的找平层上涂刷冷底子油,要求厚薄一致,小面积或阴阳角等细部不易滚刷的部位,要用毛刷蘸冷底子油涂刷,不得有麻点、漏刷等缺陷,切忌反复涂刷,涂刷时间一般在铺卷材前1至2天进行,使油层干燥又不沾灰尘,也可在涂刷6小时后铺卷材【以不沾脚为好】,监理验收后铺附加层。
3 热熔法铺贴附加层;墙阴阳角要铺贴与卷材相同的附加层,宽度不小于500毫米,附加层阴阳角每边为250毫米,在顶板与墙的阴角部位,伸出屋面管道等部位先做好附加层,附加层施工完毕,;要经过工序检验与监理工程师验收。
地下车库顶板耐根穿刺防水卷材技术交底.doc 地下车库顶板耐根穿刺防水卷材技术交底一、引言本文档旨在对地下车库顶板耐根穿刺防水卷材的技术要求和施工细节进行交底,并提供相关资料和法律名词的注释。
二、技术要求1. 材料选择1.1 选择具有耐根穿刺性能的防水卷材,符合国家标准GB/T 23457-2009的要求。
1.2 防水卷材应具备良好的抗老化性能和耐温性能。
2. 施工方法2.1 准备工作2.1.1 清理施工区域,确保地下车库顶板表面干净、平整。
2.1.2 检查地下车库顶板结构是否有明显缺陷或病害,确保施工的安全和可靠。
2.1.3 按照设计要求布置防水层缝。
2.2 防水卷材的铺设2.2.1 对地下车库顶板进行预处理,涂刷专用的防水底涂剂。
2.2.2 从地下车库顶板的一个角开始,按照设计要求铺设防水卷材,并用专用刀具将卷材割接。
2.2.3 防水卷材的铺设要求平整、无褶皱,卷材之间的接缝要紧密、牢固。
2.2.4 在防水卷材的表面涂刷一层防护涂料,以提高其耐久性和耐根穿刺性能。
3. 质量控制3.1 施工前进行检查,确认施工材料和设备的质量达到要求。
3.2 施工过程中,定期进行质量检查,确保施工质量和防水卷材的性能符合要求。
3.3 施工完成后,进行终验,确保防水层的质量和性能满足设计要求。
附件:地下车库顶板耐根穿刺防水卷材选型表、施工工艺图等。
法律名词及注释:1. 防水卷材:也称防水卷材材料,是一种用于保护建筑物和结构防水的材料,常用于地下车库、屋顶等场所。
2. 耐根穿刺性能:指防水卷材能够抵抗根系穿刺进入防水层,保护建筑物和结构不受根系侵害的性能。
-----------------------------------------------------------------------------------------------------------------------------------地下车库顶板耐根穿刺防水卷材技术交底一、前言为了保障地下车库顶板的防水效果,本文档旨在交底地下车库顶板耐根穿刺防水卷材的技术要求和施工细节,并附上相关资料和法律名词注释,以供参考和实施。
车库顶板防水技术交底.doc技术交底记录年月工程名称交底日期日分项工程名称地下室车库顶板防水分部工程防水工程交底内容:地下室车库顶板防水为非固化橡胶沥青防水涂料+ 聚酯胎改性沥青耐根穿刺防水卷材(化学阻根)。
一、施工准备( 一) 作业条件1、涂抹防水层的基层表面应将尘土杂物清扫干净;表面残留的灰浆硬块及突出部分应清除干净,不得有空鼓,开裂及起砂、脱皮等。
2、基层表面应保持干燥,并要平整牢固,阴阳角处应做成圆弧角。
3、非固化橡胶沥青及耐根穿刺防水卷材施工时应注意防火,须配备防火器材。
二、质量要求( 一) 主控项目1、涂料防水层所用材料必须符合设计及规范要求。
2、涂料防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。
( 二) 一般项目1、涂料防水层的基层应牢固,基面应洁净、平整,不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。
2、涂料防水层应与基层粘结牢固,表面平整、涂刷均匀,不得有皱折、鼓泡、露胎体和翘边等缺陷。
3、地下室车库顶板第一道防水为2mm非固化橡胶沥青防水涂料,应保证其厚度要求。
三、工艺流程基层清理、打磨修补——非固化橡胶沥青施工——附加层施工——耐根穿刺防水卷材施工四、操作工艺( 一 ) 基层清理、打磨修补将基层表面的尘土、杂物等清理、清扫干净;砼墙面打磨、螺栓孔洞修补平整。
( 二 )非固化橡胶沥青施工1、待基面清理完后,打开加热料罐,预先将材料倒入料灌中加热,待涂料整体温度达到可喷涂状态时(150℃),用专用喷涂机均匀地喷涂橡化沥青非固化防水涂料。
喷涂时可根据设计厚度调换不同喷枪,防水层一次成型 , 厚度为 2mm。
(小范围施工或局部可采用涂刮的方式)2、喷涂完一定面积后,在铺贴卷材前采用针测法检测涂层厚度。
若如厚度不达标或局部需要强化,则用抹子取一些涂料,以手工涂刮的方式将其补上。
( 三 ) 附加层施工技术负责人交底人接受交底人技术交底记录年月工程名称交底日期日分项工程名称地下室外墙防水分部工程防水工程1、阴阳角、平面与立面的转角处等细节部分先进行刷涂,厚度宜为2mm,并将卷材裁成相应形状附上。
一、交底时间年月日二、工程名称[填写工程名称]三、施工部位[填写施工部位]四、参加人员1. 施工项目负责人2. 施工班组长3. 作业人员4. 监理单位代表五、交底内容一、安全注意事项1. 作业人员要求:- 作业人员必须经过安全技术培训、考核,并持有相关上岗证书。
- 严格遵守操作规程,不得违章作业。
2. 个人防护:- 作业人员必须按规定佩戴安全帽、安全带、防尘口罩等个人防护用品。
- 高处作业时,必须佩戴安全带,并系好保险钩。
3. 现场安全:- 作业现场必须设置安全警示标志,明确危险区域。
- 严禁在作业现场吸烟、使用明火,以防火灾发生。
二、施工工艺及要求1. 材料准备:- 防水材料必须符合国家相关标准,并经检验合格。
- 材料进场后,应按品种、规格、批号分别堆放,并做好标识。
2. 施工流程:- 清理顶板表面,确保无油污、杂物。
- 涂刷底漆,提高防水层的粘结性能。
- 铺设防水卷材,确保无皱褶、空鼓、翘边等现象。
- 做好细部节点处理,如阴阳角、管道根部等。
3. 施工要点:- 铺设防水卷材时,应从低处向高处进行,避免材料损坏。
- 热熔焊接时,温度控制在规定范围内,避免烧坏卷材。
- 做好施工记录,包括材料、施工日期、施工人员等信息。
三、应急处理1. 火灾事故:- 发现火灾,立即报警并组织人员疏散。
- 使用灭火器、消防栓等消防设施进行灭火。
2. 高处坠落:- 高处作业时,必须系好安全带,并确保安全带牢固可靠。
- 发生高处坠落事故,立即进行救援,并报告相关部门。
四、其他事项1. 施工过程中,如发现异常情况,应立即停止施工,并向项目负责人报告。
2. 施工完成后,应进行验收,确保工程质量符合要求。
六、总结本次安全技术交底旨在提高作业人员的安全意识,确保施工过程安全、顺利进行。
请各位认真遵守安全规定,共同营造良好的施工环境。
七、签字确认[施工项目负责人签名][施工班组长签名][作业人员签名][监理单位代表签名]。
技术交底记录编号:工程名称施工单位分项工程名称交底时间交底地点接受交底人员技术交底内容技术交底对象:现场专业工长及相关管理人员技术交底内容:车库顶板及主楼外墙防水1、防水卷材本工程主楼外墙及车库顶板防水卷材采用4厚自粘性聚酯胎SBS橡胶改性沥青防水卷材,3#变电室为一级防水,采用3+3自粘性聚酯胎SBS橡胶改性沥青防水卷材。
主楼防水卷材铺贴至建筑标高±0.00,即高出室外地面300。
2、施工工艺卷材与基层、卷材与卷材必须全粘贴。
2.1施工顺序:基层处理(1:2水泥砂浆找平层)、附加层铺贴、卷材铺贴、干铺油毡保护层、C20细石混凝土保护层。
基层处理:基层必须平整光滑,不得有松动、裂缝、空鼓、凹坑、起砂、掉灰等现象。
阴阳角处做成平整光滑的圆弧,圆弧半径为50mm。
在涂刷基层处理剂之前必须将基层清理干净。
2.2在大面积铺贴卷材之前,应对卷材转角处、后浇带等薄弱部位先铺贴卷材附加层。
卷材转角处附加层为转角两侧伸出长度≥25cm,后浇带增加两道防水附加层,第一道从后浇带边缘外伸50cm,第二道外伸70cm。
2.3车库顶板防水施工卷材铺贴:卷材的长边应沿统一方向铺贴,卷材应推滚铺贴,卷材搭接宽度≥10cm。
当基层与卷材表面的胶粘剂达到要求的干燥度后,即将卷材松弛地反卷在纸筒芯上,胶结面朝外,由两个人手持卷芯两端,匀速进行铺贴,另一个人用长柄压辊粘铺卷材并予以排气,排气时先滚压卷材中部,再从中部斜向上往两边排气,最后用手持压辊将卷材压实粘牢。
墙面卷材采用自下而上铺贴,全部全粘。
2.4立面铺贴卷材还应注意保护好已铺卷材不受损坏,以及避免人身安全事故,以防打滑和压破卷材。
2.5卷材收头处理卷材收头是防水层密封质量的关键,因此须以密封膏进行处理:卷材收头必须用搭接胶带或聚氨酯嵌缝膏封闭,封闭处固化后,在收头处再涂刷一层聚氨酯涂膜防水材料。
3、干铺油毡保护层干铺油毡保护层搭接宽度10cm,细石混凝土保护层有A6@150双层钢筋网必须保证干铺油毡满铺,无漏洞,搭接处压实。
-交底容:一、施工准备1.机具准备:小平铲,扫帚,汽油喷灯,滚动刷,铁桶,压子,剪刀,钢卷尺,小线绳,粉笔,灭火器等。
2.材料准备:2.1 防水卷材:3mm(SBS防水卷材)、4mm(耐根穿刺),低温柔度-20℃,耐高温≥90℃,卷材幅宽为1m,每卷卷材长10m。
2.2 基层处理剂:采用再生橡胶改性沥青的汽油溶液为基层处理剂。
2.3 接缝密封材料:采用焦油聚氨酯密封材料,用于立面防水卷材收头密封及外墙管根等特殊部位的粘结处理。
二、作业部位具体施工部位为:地下车库顶板。
三、作业条件1.防水基层(基础垫层)隐蔽验收合格,结构队与防水队办理完工序交接手续。
2.防水卷材合格证、准用证、检验报告、复试报告齐全,材料现场见证取样送检合格。
3.防水施工分包单位资质齐备,现场管理人员和操作人员持证上岗。
4.防水卷材和配套材料均为易燃材料,集中存放,有专人管理,并准备干粉灭火器。
5.基坑边已用钢管做好围护,并通过验收。
6.阴阳角部位做成圆弧形,圆弧半径为50mm。
四、施工工艺1.工艺流程:基层清理→基层处理剂涂刷→附加层施工→验收→第一层SBS防水卷材铺贴→验收→第二层SBS防水卷材铺贴→卷材收头粘结、接头密封→验收→防水保护层2.地下车库顶板防水卷材施工2.1 基层处理:铺贴卷材前将基层表面的突起物、砂浆、疙瘩等杂物清除,把尘土清理干净。
基层干燥,检测方法:将1m2的卷材平铺在找平层上,在中午太阳直射3小时后掀开,找平层覆盖部位与卷材上未见水印即可做防水层施工。
2.2 基层处理剂涂刷:采用专用基层处理剂,稀释后在基层表面均匀涂刷一遍。
涂刷基层处理剂时,要按一个方向进行,厚薄均匀,不漏底、不堆积。
待基层处理剂干燥后(干燥4小时,手感不粘),即可进行阴阳角附加层施工及墙面卷材的施工。
2.3 铺贴附加层:后浇带、阴阳角等部位加铺一层同质卷材附加层,将卷材裁成相应的形状进行点粘,宽度500mm(超过转折处或后浇带250mm)。
交底内容:
一、施工准备
1.机具准备:
小平铲,扫帚,汽油喷灯,滚动刷,铁桶,压子,剪刀,钢卷尺,小线绳,粉笔,灭火器等。
2.材料准备:
2.1 防水卷材:3mm(SBS防水卷材)、4mm(耐根穿刺),低温柔度-20℃,耐高温≥90℃,卷材幅宽为1m,每卷卷材长10m。
2.2 基层处理剂:采用再生橡胶改性沥青的汽油溶液为基层处理剂。
2.3 接缝密封材料:采用焦油聚氨酯密封材料,用于立面防水卷材收头密封及外墙管根等特殊部位的粘结处理。
二、作业部位
具体施工部位为:地下车库顶板。
三、作业条件
1.防水基层(基础垫层)隐蔽验收合格,结构队与防水队办理完工序交接手续。
2.防水卷材合格证、准用证、检验报告、复试报告齐全,材料现场见证取样送检合格。
3.防水施工分包单位资质齐备,现场管理人员和操作人员持证上岗。
4.防水卷材和配套材料均为易燃材料,集中存放,有专人管理,并准备干粉灭火器。
5.基坑边已用钢管做好围护,并通过验收。
6.阴阳角部位做成圆弧形,圆弧半径为50mm。
四、施工工艺
1.工艺流程:
基层清理→基层处理剂涂刷→附加层施工→验收→第一层SBS防水卷材铺贴→验收→第二层SBS防水卷材铺贴→卷材收头粘结、接头密封→验收→防水保护层
2.地下车库顶板防水卷材施工
2.1 基层处理:
铺贴卷材前将基层表面的突起物、砂浆、疙瘩等杂物清除,把尘土清理干净。
基层干燥,检测方法:将1m2的卷材平铺在找平层上,在中午太阳直射3小时后掀开,找平层覆盖
部位与卷材上未见水印即可做防水层施工。
2.2 基层处理剂涂刷:
采用专用基层处理剂,稀释后在基层表面均匀涂刷一遍。
涂刷基层处理剂时,要按
一个方向进行,厚薄均匀,不漏底、不堆积。
待基层处理剂干燥后(干燥4小时,
手感不粘),即可进行阴阳角附加层施工及墙面卷材的施工。
2.3 铺贴附加层:
后浇带、阴阳角等部位加铺一层同质卷材附加层,将卷材裁成相应的形状进行点粘,宽度500mm(超过转折处或后浇带250mm)。
附加层施工必须粘贴牢固。
项目质检员对此部位专门做隐蔽工程检查,并作书面记录。
阳角折裁图
阳角附加层图
阳角折式图
阳角成型图卷材阳角裁剪配件
阴角折裁图阴角组体图
卷材阴角裁剪配件
2.4 SBS防水卷材铺贴:
为保证卷材铺贴质量,方便操作,卷材施工应按工序施工,依次如下:
⑴用小白线和彩色粉弹线分档、确定卷材实际铺贴位置、铺贴间距,应符合有关卷材铺贴技术要求(见第三条“技术质量要求及注意事项”所述)。
⑵然后选择底板西南角一个区范围做样板。
经项目验收合格后,进行大面积施工。
⑶按分档位置要求,将改性沥青防水卷材按铺贴长度和弹线尺寸裁剪并卷好备用,操作时将已卷好的卷材端头比齐开始铺的起点,点燃汽油喷灯,烘烤卷材底面与基层交界处,使卷材底面的改性沥青熔化,沿卷材幅宽往返加热,边烘烤边向前滚动卷材,用压辊滚压,排除卷材与基层间的气体,使卷材与基层粘结牢固。
要求用力均匀、不窝气,掌握好铺设压边宽度。
火焰喷灯与卷材底面的距离控制在300~500mm。
卷材铺帖,必须按弹出的分档线进行,减少大面积的接头。
⑷对于平面与立面相连的卷材(如:永久性保护墙立面卷材),应先铺贴平面部分,然后由下向上满粘铺贴立面卷材,同时注意使卷材紧贴阴、阳角。
(形式见下图)
阴角卷材铺贴法
阳角材铺贴法
4-卷材
3-找平层
>
⑸ 永久保护墙上铺贴的卷材,里侧卷材留设600mm 接头长度,外侧卷材留设300mm 接头长度,以与将来外墙立面防水卷材搭接连接。
对于该段防水卷材甩头,虚铺于保护墙上平面,并彩条布,上砌两皮红机砖临时保护墙进行保护。
2.5 热熔封边:
加热基层与卷材、卷材与卷材接缝处,观察当卷材的沥青刚刚熔化时,压合至边缘挤出沥青粘牢。
大面积的卷材横纵接缝处必须溢出不间断的沥青,宽度2~3mm 为宜。
2.6 第二层SBS 防水卷材铺贴:上下两层卷材的长边接缝应错开1/3~1/2幅宽,相邻两幅卷材的短边应错开500mm 。
且两层卷材不得相互垂直铺贴。
2.7 封边及收头:
卷材外露接缝、收头部位、管道包裹部位用专用密封膏密封严密。
2.8 检查验收:
卷材施工完毕,经施工队自检合格后,报项目部质检验收。
完后,交结构队进行下道工序。
3.地下车库挡土墙防水卷材施工
墙体防水卷材施工工艺与地下车库顶板防水卷材施工工艺基本相同。
以下几点需要注意:
3.1 附加层施工:
外墙防水附加层同前面地下室顶板要求,同时:管根、阴阳角等薄弱部位异形部位也
3.2 铺贴外墙立面防水卷材:
立面防水卷材亦采用热熔法施工,其搭接位置、搭接长度、及卷材收头等要求同地下室顶板防水卷材施工要求,外墙防水层直接从地下室顶板甩出的接头开始,按搭接要求从下往上进行外墙防水层施工。
也可同地下室顶板防水卷材同时一次性施工。
3.3 卷材末端收头:
接缝处用喷灯热熔卷材缝边缘,待表面熔化后随即用小铁抹子将边缝封好,再用喷灯均匀细致地将边缝烤一遍保证接头密封,以免翘边。
卷材收头位置在室内首层楼板上,收头长度为400mm 。
六、注意问题
1.铺贴卷材严禁在雨天施工;五级风及其以上时不得施工。
2.铺贴时应展平压实,卷材与基面和各层卷材间必须粘贴紧密。
3.搭接要求:相邻卷材的短边搭接不小于100mm ,长边搭接不小于100mm 。
4.铺设规定:卷材铺贴时沿长方向进行,两层卷材必须平行铺贴,禁止垂直铺贴,铺贴时先平面后立面,交接处应交叉搭接。
七、质量标准
1.SBS 高聚物改性沥青防水卷材的规格、性能、配合比必须达标,并有合格的出厂证明。
2.后浇带、阴阳角等防水卷材层特殊部位的细部做法要做附加层。
3.防水层严禁有破损和露胎现象。
4.基层要平整,无空鼓、起砂,阴阳角要弧形或钝角。
5.冷底子油涂刷要均匀,不得有漏刷、透底和麻点现象。
6.防水卷材铺附加层接头要嵌牢固。
7.卷材粘结要牢固,无空鼓、损伤、滑移翘边、起泡、皱折等缺陷。
八、安全环保要求
1.进入现场必须戴安全帽,操作人员必须持证上岗。
2.施工人员进场后,作业前统一进行安全教育,提高施工队管理人员和工人的安全意
短边搭接
长边搭接
错开长度>300
100
100
9001000100
100
100
防水卷材粘接示意图
识。
3.施工用的材料和辅助材料多为易燃物质,存放仓库及现场必须通风良好和严禁烟火,备有充足的消防器材。
4.雨天、五级以上大风天气均不得施工。
5.产品保存时要密封、防潮。
存放时应保持通风、干澡、防止日光照射。
6.搬运防水材料、稀料和汽油等要轻拿轻放,严禁扔放,避免摔坏包装罐体造成泄露
7.防水材料堆放时要求码放整齐,按类堆放,堆放高度不宜超过三层。
8.防水施工过程中的废弃物严禁随意丢弃,必须统一交到垃圾站(有毒有害不可回收)进行处理。
9.在施工过程中,严格做好通风工作,防止中毒事故的发生。
发现险情,立即抢救。
