QTZ125(TC6013)型自升式塔式起重机施工方案
- 格式:doc
- 大小:198.00 KB
- 文档页数:23

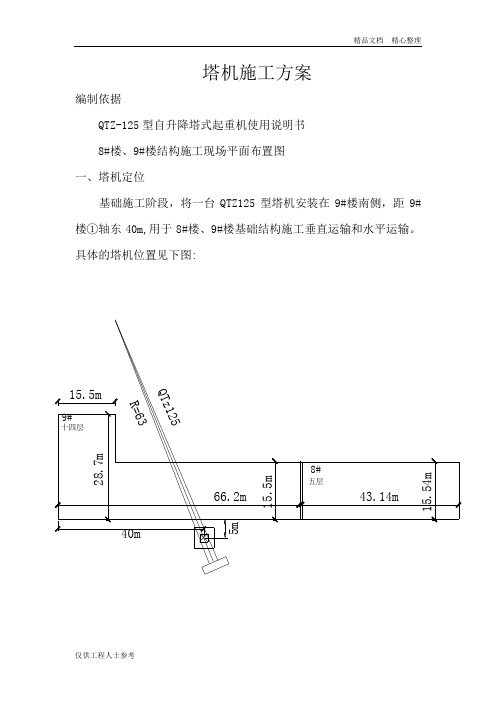

塔机施工方案编制依据QTZ-125型自升降塔式起重机使用说明书8#楼、9#楼结构施工现场平面布置图一、塔机定位基础施工阶段,将一台QTZ125型塔机安装在9#楼南侧,距9#楼①轴东40m,用于8#楼、9#楼基础结构施工垂直运输和水平运输。
具体的塔机位置见下图:二、塔机基础施工1、塔机基础施工时,基础底标高与基槽底标高平齐,具体施工作法如下图所示:2、 混凝土基础配筋如下图所示:第二层上层27 32×6730第一层上层27 32×6730第二层上层27 32×6730第一层上层27 32×6730×54505450640640同上同上(e=200)(e=200)φ20×195017001700混凝土混凝土基础配筋图3、塔机采用钢筋混凝土基础,施工时注意以下问题:(1)施工前要放出基础控制线,控制好基础标高。
(2)塔机基础施工过程中要做好完备的施工记录和施工试验记录,作为机械、安全技术资料保存好。
(3)基础施工时要租用一辆25吨汽车吊配合安装。
(4)基础混凝土施工,严格按照混凝土施工验收规范进行,当混凝土强度达到设计强度的90%时,再安装塔身。
三、塔机安装1、塔机安装按照下面程序进行:首先安装过渡节(注意塔机顶升方向);安装顶升套架(包括走道平台、扁担架、油缸);安装标准节;安装回转装置(在地面安装好后再引进大梁,然后吊装);安装司机操作室和塔顶;用手动摇把调节回转,安装好平衡臂;接通塔机的用电线路,缓慢的回转平衡臂;安装起重臂;安装平衡重;调试运行,验收合格后才能投入使用。
2、塔机安装时应注意以下问题:(1)安装前应首先测量各部分对地绝缘电阻,电动机的绝缘电阻值不能低于0.5MΩ,导线间,导线对地绝缘电阻值不低于1MΩ。
(2)顶升前必须检查液压顶升系统各部件的连接情况,并调整好爬升架滚轮与塔身的间隙,然后放松电缆,其长度略大于顶升高度,并紧固好电缆卷筒。
塔式起重机基础设计施工方案一、工程概况1、工程名称和地址工程名称:地 址:2、工程基本情况建设单位:公司设计单位:公司施工单位:监理单位:公司施工安全监督机构:工程概况 以及2层地下室、总建筑面积 平方米。
安装设备名称:塔式起重机设备自编号: 1 号规格型号:QTZ80(TC6013QA-6)出厂编号: 备案编号:安装高度:80米安装位置:轴与轴交接二、地基承载力计算2.1 塔吊部署1.塔吊有效半径的计算根据现场实际情况,本工程设置一台TC6013A-6型塔吊,具体情况如下: 1#塔吊设置于 轴与 轴之间,塔吊中心距N轴5.5m。
TC6013A-6型塔吊最大工作幅度为60米,最大附着起升高度220米,最大起重量为6t。
覆盖本楼全部及地下室部分,进行立体运输作业。
塔吊基础平面位置见附图。
2.塔吊有效起吊高度的计算塔吊的有效起吊高度H≥H建+h1+h2+h3其中:H建为塔吊基础面至建筑檐口的总高度;h1为塔吊基础顶至±0.000的距离;h2为吊装物体至吊钩的距离;h3为操作面的高度。
H≥58+9+2+2=(71m)综上,确定塔吊的安装高度为:H=80m;1塔吊平面布置详见附图,基础剖面如下图所示:2.2 塔吊选型根据本工程的特点,1#塔租用长沙中联重工科技发展股份有限公司生产的TC6013A-6型塔吊,其主要技术参数有:起重半径:60m 无斜撑独立起升高度:46m 最大起重量:6t(15 m处) 最大工作幅度的起重量:1.3t每个标准节为:1.80×1.80×2.80m 额定功率:43Kw 附着上方允许最大悬臂高度为35.7m2.3 塔吊基础的结构设计 2.3.1 TC6013A-6塔吊基础采用φ400预应力管桩,单桩承载力设计值R=2000 KN、单桩抗拔力设计值Rv=400 KN。
承台混凝土采用C35商品混凝土。
在混凝土轴心抗拉强度值应达到C30时,即可进行安装工作(实际安装进入时间以留设的同条件养护混凝土试件抗压强度为准)。
目录1. 编制及依据12. 设备及工程概况23。
工程管理目标53.1 质量目标53.2 工期目标53.3 环境管理目标63.4 安全管理目标74. 施工项目组织机构及职责74.1 施工项目部组织机构74.2 施工人员职责分工55. 安装方式及要求66. 安装前的准备工作66.1 塔机入场前现场的准备工作66.2 塔机安装前的准备工作76.3 塔机基础的验收97。
预计安装工期98.安装总则:109。
安装工艺流程109。
1 安装基础节(套架)109.2 安装回转支承109.3 安装塔头(驾驶室)119。
4 安装平衡臂及起重臂1110。
塔机安拆技术措施1411. 塔机安拆安全措施151. 编制及依据本(固定)自升式塔式起重机安装施工组织设计是依据该塔机生产厂家长沙中联重工科技发展股份有限公司生产的QTZ125(TC6015A—10E)塔机《安装使用说明书》等技术文件及国标有关安全技术标准、规程进行编制.为确保塔机安装施工的安全与质量,在全施工过程中应认真参照本方案执行。
本方案其他未尽事宜,应遵循参照国家有关技术标准、安规执行。
(1)根据 QTZ125(TC6015A-10E)《塔吊使用说明书》的要求(2)《塔式起重机操作使用规程》JG/T100-1999(3)《塔式起重机安全规程》GB5144—2006(4)《建筑机械使用安全技术规程》JGJ33-2001(5)施工现场实际情况、环境条件施工单位:东莞市富盛建筑工程有限公司编制单位:昆明源兴机械设备租赁有限公司2。
设备及工程概况工程名称:东莞市长晟家具制造有限公司高档家具研发设计加工项目建设地点:东莞市东城同沙工业园。
建设规模:地下室建筑面积576平方米,总建筑面积149264。
7平方米。
建筑层数:1号厂房5层,建筑规划高度27。
640m(室外地面到女儿墙顶),建筑消防高度23.740m(室外地面到屋面面层).8、9、10、11号宿舍6层,建筑规划高度23。

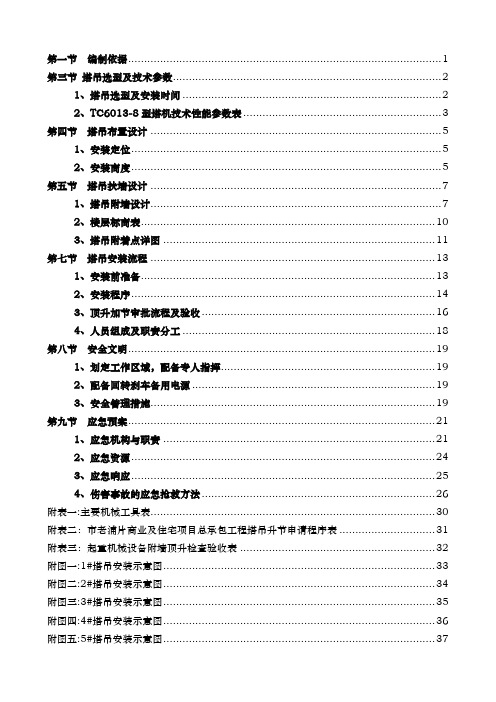

第一节编制依据 (1)第三节塔吊选型及技术参数 (2)1、塔吊选型及安装时间 (2)2、TC6013-8型塔机技术性能参数表 (3)第四节塔吊布置设计 (5)1、安装定位 (5)2、安装高度 (5)第五节塔吊扶墙设计 (7)1、塔吊附墙设计 (7)2、楼层标高表 (10)3、塔吊附着点详图 (11)第七节塔吊安装流程 (13)1、安装前准备 (13)2、安装程序 (14)3、顶升加节审批流程及验收 (16)4、人员组成及职责分工 (18)第八节安全文明 (19)1、划定工作区域,配备专人指挥 (19)2、配备回转刹车备用电源 (19)3、安全管理措施 (19)第九节应急预案 (21)1、应急机构与职责 (21)2、应急资源 (24)3、应急响应 (25)4、伤害事故的应急抢救方法 (26)附表一:主要机械工具表 (30)附表二:市老浦片商业及住宅项目总承包工程塔吊升节申请程序表 (31)附表三:起重机械设备附墙顶升检查验收表 (32)附图一:1#塔吊安装示意图 (33)附图二:2#塔吊安装示意图 (34)附图三:3#塔吊安装示意图 (35)附图四:4#塔吊安装示意图 (36)第一节编制依据1、市老浦片商业及住宅项目总承包工程设计图纸;2、现行的国家及省的有关规、规程和标准及强制性条文的规定,省及市现行的安全生产、文明施工的规定。
3、《塔吊使用说明书》(TC6013)4、JGJ196-2010《建筑施工塔式起重机安装、使用、拆卸安全技术规程》5、JGJ33-2001《建筑机械使用安全技术规程》6、施工现场平面布置图、工程施工进度安排表及塔机周边环境7、《危险性较大的分部分项工程安全管理办法》(建质【2009】87号文)8、《塔式起重机安全规程》(GB5144-2006)9、《建筑工程安全生产管理条例》(国务院令第393号)10、《市建筑起重机械备案登记与监督管理实施办法》(武建142号)11、《建筑起重机安全监督管理规定》(建设部166号令)12、《建筑施工塔机起重机安装、使用、拆卸安全技术规程》(JGJ 196-2010)13、《塔吊基础施工方案》、《多塔防撞方案》第二节工程概况市老浦片商业及住宅项目总承包工程由三幢41层住宅塔楼、六层裙楼及三层地下室组成。
QTZ125塔式起重机使用方案第一章整机介绍QTZ125塔机为水平起重臂,小车变幅,上回转自升多用途塔机。
该机的特色有:1.性能参数及技术指标国内领先,达国际先进水平,最大工作幅度65m,最大起升高度180m。
2.整机外型为国际流行式,非常美观,深受国内外用户的喜爱。
3. 工作方式多,适用范围广。
该机有基础固定,外墙附着等工作方式,适用各种不同的施工对象。
支腿独立固定式的起升高度为50m,附着式是在独立式的基础上,增加标准节和附着装置即可实现。
附着式的最大起升高度为180m。
4变幅机构、回转机构工作速度高,调速性能好,工作更加平稳可靠。
5. 电器控制系统采用专业电器厂引进国外先进技术生产的电器元件,寿命比国产元件长3~4倍,故障少,维修简单,工作可靠。
6.各种安全装置齐备,且为机械式或机电一体化产品,适应于恶劣的施工环境,能确保塔机工作可靠。
7. 设计在坚持切实符合国情,确保安全可靠原则的同时,尽可能地吸收采用国内外成熟可靠的先进技术,来提高整机的技术水平,采用成熟可靠的先进技术有:1) 专业电器厂引进法国技术生产的电器元件;2) 引进国外先进技术并国产化了的重量限制器、力矩限制器、高度限位器、幅度限位器、回转限位器、回转、牵引机构的制动器等安全装置。
3) 小车防断绳装置(防溜车)和防断轴装置;4) 起升机构排绳系统;5) 牵引绳张紧系统;6) 刚性双拉杆悬挂大幅度起重臂,起重臂刚度好,自重轻,断面小,风阻小,外形美观,长度有几种变化,满足不同施工需要;8) 司机室独立外置,视野好,内部空间大,给操作者创造良好的工作环境;9) 采用回转限位器,方便了司机从塔机中间的上下通行;10) 司机用先进的联动台操纵各机构动作,操作容易,维修简单。
8. 设计完全符合或优于有关国家标准。
由于该机具有以上特点,因而它适用于高层或超高层民用建筑、桥梁水利工程、大跨度工业厂房以及采用滑模法施工的高大烟囱及筒仓等大型建筑工程。
QTZ125塔式起重机安装拆卸施工方案审批:审核:编制:***********有限公司*******项目部二0一一年四月二十五日目录1.概述2.塔式起重机的安装3.塔式起重机顶升作业4.塔式起重机的检查验收、维护保养及使用5.塔式起重机的拆卸QTZ125塔吊安装拆除施工方案一、概述编制依据1.QTZ125塔式起重机说明书。
2.《塔式起重机安全规程》(GB5144-2006)。
3.《起重机安全规程》(GB6067-2009)。
4.《建筑机械使用安全技术规程》(JGJ33-2001)(J119-2001)。
5.建筑施工安全检查标准(JGJ59-2011)及其实施细则。
6.建设单位提供《岩土工程勘察报告》及塔机安全使用的有关规范、标准、规程。
7.本公司有关设备的使用、维修保养制度的规定。
工程概况工程名称:*********;建设单位:**********;勘察单位:***********;设计单位:*********;监理单位:********;施工单位:***********;总工程造价:********万元。
结构形式:本工程综合楼地上十二层,地下两层,住宅地下室及地下车库为地下两层,框架剪力墙结构,主体±以上高度为48.6米,塔吊从基础起高度为62.8米。
附墙设置两道,分别设置于七层(37米)和十一层处(48米)。
本工程±相当于绝对高程806.55m。
塔吊技术参数:1)塔机安装类型:附着式。
2)最大起重量10T,起重臂长度63m,额定起重量为 T。
3)塔机安装起始吊钩高度为自然地面向上53m。
4)本塔吊最大独立高度37m。
5)平衡重:×5+×2=20T。
塔吊选型、定位及基础处理1、塔吊选型、定位(1)、依据现场实际情况、建筑物定位尺寸、高层主体的分布及施工的需要,本工程选用一台QTZ-125型塔吊位于综合楼东侧3~4/D~E轴线间。
(2)、考虑到塔基稳定性及施工场地的限制,经设计院认可将塔基顶面于筏板基础同一高程,以免对塔基稳定性造成影响。
龙江建工塔吊方案施工组织设计(方案)报审表工程名称:惠东碧桂园亚婆角项目一期6#楼编号:GD2202002007致:广东国晟建设监理有限公司(监理公司)我方已根据施工合同的有关规定完成了惠东碧桂园亚婆角项目一期6#楼塔吊基础施工工程专项施工方案的编制,并经我单位上级技术负责人审查批准,请予以审查。
附件:1、QTZ125(TC6013)自升塔式起重机施工组织设计方案施工单位:项目经理/技术负责人:日期:专业监理工程师审查意见:专业监理工程师:日期:审查意见:项目监理机构:总监理工程师:日期:惠东碧桂园亚婆角项目一期6#楼QTZ125(TC6013)自升塔式起重机基础施工方案黑龙江省第一建筑工程公司安徽分公司2010年12月21日目录1 工程概况 (3)1.1编制依据 (3)1.2项目概况 (3)1.3设计概况 (4)1.4水文地质概况 (4)1.5周边环境及施工条件 (6)1.6安装位置的选定及塔吊选型 (6)2 塔吊基础形式选择 (8)2.1塔吊位置选择 (8)2.1.1塔吊基础选择 (8)2.1.2塔吊基础位置选择 (8)2.2塔吊基础设计 (8)2.2.1桩基承载力特征值估算及有关岩土设计参数 (8)2.2.2塔吊基础设计 (9)2.3塔吊基脚螺栓预埋 (13)2.4塔吊基础的防雷接地引接 (14)2.5塔吊安装步骤 (15)2.6塔吊的调试 (17)2.7塔吊附着装置 (18)2.8塔吊承台与底板接头处理 (18)2.9塔吊立架处与地下室顶板主、次梁接头处理 (18)2.10地下室顶板预留孔洞的围护 (19)2.11安全技术措施 (19)2.12塔吊的日常和维护和保养 (19)2.13塔吊的拆卸 (20)2.14附图 (21)附图一6#楼施工平面布置图 (21)附图二6#楼塔吊基础定位图 (21)附图三基础配筋图 (21)附图四Ⅰ-Ⅰ剖面图 (21)附图五螺栓预埋图 (21)附图六钢板止水带图 (21)附图七塔机附着装置图 (21)附图八附着装置附墙件图 (21)1 工程概况1.1 编制依据本方案主要依据施工图纸、勘察报告,施工平面布置图及以下规范及参考文献编制:《塔式起重机设计规范》(GBT13752-1992)《地基基础设计规范》(GB50007-2002)《建筑结构荷载规范》(GB50009-2001)《建筑安全检查标准》JGJ59-99《混凝土结构设计规范》(GB50010-2002)《建筑桩基技术规范》JGJ94-20081.2 项目概况序号项目内容1 工程名称惠东碧桂园一期5#车库6#楼2 工程地点惠东县稔山镇亚婆角上堤湾3 建设单位惠东碧桂园房地产开发有限公司4 勘察单位广东建科建筑设计院5 设计单位广东博意建筑设计院有限公司6 监理单位广东国晟建设监理有限公司7 施工单位黑龙江省第一建筑工程公司安徽分公司8 竣工日期2012年12月30日9 建筑面积290000M210 建筑规模290000M2,地下1层,地上31层1.3 设计概况建筑面积290000M2地下室面积55000M3标准层面积7800M3地下层高度-8.8建筑平面造型车库不规则,塔楼呈Y型非标准层高度 3.4M、5.4M 建筑用途住宅室内外高差30CM 地下层数1层地上层数31层最大基坑深度-10.8M 建筑总高103.8M标准层高度 3.0M ±0.000标高10.3(黄海系)基底标高0.000(黄海系)电梯数量14结构形式基础形式人工挖孔桩+筏板式基础主体结构形式框架-剪力墙结构屋盖结构形式梁板式结构土质水位土质情况全风化(局部强风化中风化)花岗岩地下水位+0.25M(黄海系)建筑物地基地基类别钢筋混凝土灌注桩地基承载力(Ro)kn 单桩承载力最大30000最小50001.4 水文地质概况根据广东建科建筑设计院岩土工程勘察报告场地的地层结构如下(摘取有关部分):④砾质粘性土(Q el):残积成因,褐黄色,褐红色,部分为灰白色,硬塑为主,局部可塑,湿,由花岗岩风化残积形成,干强度中等,韧性一般,遇水易软化崩解,局部地段为砂质粘性土,在ZK108号孔10.20~10.30米穿插有石英脉。
塔吊QTZ125施工方案
一、前言
塔吊在建筑工地中起着至关重要的作用,对塔吊的施工方案的设计和执行是确
保工程顺利进行的重要保障。
本文将针对QTZ125型塔吊的施工方案进行详细说明,包括施工前准备、安装调试、日常操作等内容。
二、施工前准备
1.安全检查:在施工前,必须对塔吊进行全面的安全检查,确保设备各
项功能正常。
2.现场准备:确定塔吊的安装位置和周围环境,清理安装区域,确保施
工现场整洁。
3.施工方案设计:根据具体需求,制定塔吊的施工方案,包括安装高度、
使用范围、施工时间等具体细节。
三、安装调试
1.基础施工:首先进行塔吊基础的施工,确保基础牢固。
2.安装主体:按照设计方案,逐步安装塔吊主体结构,并进行定位和固
定。
3.电气连接:连接塔吊的电气系统,进行电气调试。
4.负载试验:进行负载试验,确保塔吊的安全性能符合要求。
四、日常操作
1.操作规范:操作人员必须按照操作规范操作塔吊,严禁超负荷操作。
2.定期检查:定期对塔吊进行检查和维护,确保设备的正常运行。
3.紧急情况:在紧急情况下,必须按照应急预案进行处理,确保人员和
设备的安全。
五、总结
塔吊QTZ125的施工方案是确保工程施工安全高效进行的重要环节。
只有严格
按照施工方案进行操作,做好安全措施,才能确保塔吊的正常运行,保障工程的顺利进行。
希望本文提供的施工方案能对相关人员有所帮助,确保工程施工质量和安全。
塔吊施工方案锦宸集团亚运源筑项目工程经理部编制:审核:审批:目 录一、工程概况二、塔吊概况三、塔吊安装位置及基础型式选择四、塔吊的使用与管理五、塔吊基础六、 ( )塔吊天然基础的计算书七、塔吊应急救援预案八、多台塔吊防碰撞安全措施亚运源筑项目工程塔吊施工方案一、工程概况拟建亚运源筑项目一期工程场地位于广州市番禺区亚运城南源路西侧,建筑物主楼 栋,其中两栋 层、 栋 层、 栋 层、裙楼 层,地下一层,地下室占地面积为 ㎡。
现基坑周边地面标高为 ~ ,基坑深度从自然地面计(含地下室底板厚度)为 ~。
基坑开挖总面积约为 ㎡,基坑周边全长为 。
本工程基础形式:预应力管桩承台基础。
基础承台厚度除电梯井未注明,一般在 ~ 。
工程建设单位为广州福盛物业发展有限公司,主体结构设计单位为广州大学建筑设计院,勘察单位为广东省地质建筑工程勘察院,施工总承包单位为锦宸集团有限公司。
二、塔吊概况本工程施工计划设置塔吊三台,塔吊布设位置见平面布置图。
采用广州五羊建设机械有限公司生产的 ( )型塔吊,该塔吊独立式起升高度为 米,附着式起升高度达 米(本工程实际使用搭设高度分别约为 米、 米和 米),工作臂长 米,最大起重量 吨,公称起重力矩为 。
、 塔吊相距距离较近,有小部份出现重复覆盖的现象。
为了避免两台塔吊在操作过程中出现互相碰撞的事故发生, 、 塔吊在安装时的高差值不小于 米。
综合本工程地质条件及现场实际情况,参照《亚运源筑项目岩土工程勘察报告》及工程设计图纸,本塔吊基础采用 ×Φ 预制管桩承台基础。
三、塔吊安装位置及基础型式选择(一)塔吊生产厂家提供的说明书中对塔吊基础的要求:.地基基础的土质应均匀夯实,要求承载能力大于 ㎡;底面为 × 的正方形。
.基础混凝土强度不低于 ,在基础内预埋地脚螺栓,分布钢筋和受力钢。
.基础表面应平整,并校水平。
基础与基础节下面四块连接板连接处应保证水平,其水平度不大于 ;.基础必须做好接地措施,接地电阻不大于 Ω。
施工组织设计(方案)报审表惠东碧桂园亚婆角项目一期6#楼QTZ125(TC6013)自升塔式起重机基础施工方案黑龙江省第一建筑工程公司安徽分公司2010年12月21日目录1 工程概况.................................................... 错误!未定义书签。
编制依据................................................... 错误!未定义书签。
项目概况................................................... 错误!未定义书签。
设计概况................................................... 错误!未定义书签。
水文地质概况............................................... 错误!未定义书签。
周边环境及施工条件.......................................... 错误!未定义书签。
安装位置的选定及塔吊选型 ................................... 错误!未定义书签。
2 塔吊基础形式选择............................................ 错误!未定义书签。
塔吊位置选择 .............................................. 错误!未定义书签。
塔吊基础选择............................................... 错误!未定义书签。
塔吊基础位置选择........................................... 错误!未定义书签。
塔吊基础设计............................................... 错误!未定义书签。
桩基承载力特征值估算及有关岩土设计参数..................... 错误!未定义书签。
塔吊基础设计............................................... 错误!未定义书签。
塔吊基脚螺栓预埋 ........................................... 错误!未定义书签。
塔吊基础的防雷接地引接 ..................................... 错误!未定义书签。
塔吊安装步骤................................................ 错误!未定义书签。
塔吊的调试................................................. 错误!未定义书签。
塔吊附着装置............................................... 错误!未定义书签。
塔吊承台与底板接头处理 ..................................... 错误!未定义书签。
塔吊立架处与地下室顶板主、次梁接头处理...................... 错误!未定义书签。
地下室顶板预留孔洞的围护 ................................... 错误!未定义书签。
安全技术措施............................................... 错误!未定义书签。
塔吊的日常和维护和保养 ..................................... 错误!未定义书签。
塔吊的拆卸 ................................................ 错误!未定义书签。
附图...................................................... 错误!未定义书签。
附图一6#楼施工平面布置图 ................................... 错误!未定义书签。
附图二6#楼塔吊基础定位图 ................................... 错误!未定义书签。
附图三基础配筋图 ........................................... 错误!未定义书签。
附图四Ⅰ-Ⅰ剖面图 .......................................... 错误!未定义书签。
附图五螺栓预埋图 ........................................... 错误!未定义书签。
附图六钢板止水带图 ......................................... 错误!未定义书签。
附图七塔机附着装置图 ....................................... 错误!未定义书签。
附图八附着装置附墙件图 ..................................... 错误!未定义书签。
1 工程概况编制依据本方案主要依据施工图纸、勘察报告,施工平面布置图及以下规范及参考文献编制:《塔式起重机设计规范》(GBT13752-1992)《地基基础设计规范》(GB50007-2002)《建筑结构荷载规范》(GB50009-2001)《建筑安全检查标准》JGJ59-99《混凝土结构设计规范》(GB50010-2002)《建筑桩基技术规范》JGJ94-2008项目概况设计概况水文地质概况根据广东建科建筑设计院岩土工程勘察报告场地的地层结构如下(摘取有关部分):④砾质粘性土(Q el):残积成因,褐黄色,褐红色,部分为灰白色,硬塑为主,局部可塑,湿,由花岗岩风化残积形成,干强度中等,韧性一般,遇水易软化崩解,局部地段为砂质粘性土,在ZK108号孔~米穿插有石英脉。
在场地内大部分地段有分布,仅在ZK6、ZK11、ZK12、ZK57、ZK63、ZK124、ZK125、ZK134~ZK136、ZK138、ZK139、ZK319、ZK322、ZK324~ZK330号共21个钻孔缺失。
层厚~米,平均层厚米,层顶埋深~米,层顶标高~米。
该层采取试样46组,按土工试验定名砂质粘性土21组,砾质粘性土25组,砂质粘性土及砾质粘性土的主要物理力学性质指标平均值:w=%,γ=m3,e=,w L=%,w p=%,I p=,I L=,a1-2=,E=,C=,φ=°。
作标准贯入试验174次,实测击数为8~29击,实测平均击数为击,修正s后击数为~击,修正后平均击数为击。
本土层的承载力特征值建议取250kPa。
⑤全风化花岗岩:褐黄色,部分为灰白色,结构构造基本破坏,稍有残留,岩芯一般呈土柱状,遇水易软化崩解。
岩石坚硬程度为极软岩,完整程度为极破碎,岩石基本质量等级为Ⅴ级,在ZK33号孔~米、ZK58号孔~米还残留有中风化花岗岩孤石。
该层在场地内大部分地段分布,在ZK1~ZK3、ZK11、ZK13、ZK14、ZK18、ZK20、ZK22、ZK24、ZK25、ZK27、ZK30~ZK33、ZK36~ZK45、ZK49~ZK51、ZK53、ZK56、ZK58~ZK60、ZK62、ZK65~ZK83、ZK90~ZK132、ZK134~ZK140、ZK318~ZK322、ZK325、ZK331、ZK333~ZK342、ZK40-1共122个钻孔揭露。
层厚~米,平均层厚米,层顶埋深~米,层顶标高~米。
该层采取试样28组,按土工试验定名为砾质粘性土21组,砂质粘性土7组,主要物理力学性质指标平均值:w=%,γ=m3,e=, a1-2= MPa-1,E s=,C=,φ=°。
作标准贯入试验135次,实测击数为30~49击,实测平均击数为击,修正后击数为~击,修正后平均击数为击。
本土层的承载力特征值建议取350kPa。
⑥强风化花岗岩:褐黄色,灰白色,灰褐色,除石英外,矿物成分显著变化,风化裂隙很发育,岩芯一般呈碎屑状、土柱状,局部含少量岩石碎块,遇水易软化崩解。
岩石坚硬程度为软岩,岩石完整程度为破碎,岩体基本质量等级为Ⅴ级,在ZK10号孔~米、ZK52号孔~米还残留有中风化花岗岩孤石。
该层在场地内普遍分布,仅在ZK3、ZK7、ZK8、ZK9、ZK13、ZK14、ZK17、ZK19、ZK60、ZK62、ZK63、ZK99、ZK116、ZK117、ZK118、ZK125、ZK126、ZK140、ZK319、ZK324、ZK325、ZK326、ZK327、ZK336共24个钻孔缺失。
该层揭露厚度:~米,揭露平均厚度米,层顶埋深:~米,层顶标高~米。
该层采取试样7组,按土工试验定名砂质粘性土3组,砾质粘性土4组,主要物理力学性质指标平均值:w=%,γ=m3,e=,a=,E s=,C=,φ=°。
作标准贯入试验141次:剔除4次异常大值, 113次实测击数为1-250~87击,实测平均击数为击,修正后击数为~击,修正后平均击数为击,24次回弹(本工程将标贯测试预打15cm内超过50击均作回弹处理)。
本土层的承载力特征值建议取600kPa。
⑦惠东碧桂园亚婆角项目(之三)补充设计参数建议惠东碧桂园亚婆角项目(之三)勘察报告未提供人工挖孔灌注桩的端阻力和侧阻力建议值,现补充如下表。
周边环境及施工条件5#车库6#楼位于一期西南角,南边距海边约50米,西边距黑边约20米,东面与4#车库5#楼相接,北面为市政主干道(目前已完成路基),南面、西面修建绿道,可通行10吨以下车辆,北面主干道路基可满足大型车辆的通行,计划修建西北面施工通道,最终形成环形施工通道,满足施工材料的运输需要。
本工程占地面积大,但临设用地非常少,大量的材料需随到随运,已减少场地的占用,基础施工时,更无场地可用。
地下室土方已开挖至(黄海系),满足塔吊进场安装要求。
安装位置的选定及塔吊选型本工程施工场地狭窄,影响塔吊安装因素较多,具体如下:工程占地面积较大,地下一层车库占地面积27500M2,,地上结构分为为3幢31层塔楼、塔楼标准层面积约7800M2,要保证施工工作面基本在塔吊的覆盖范围之内。
综合考虑现场材料的水平、垂直运输需求及安装、附臂、运转、拆除的方便,满足施工工艺(电梯井、墙、柱采用定型木模板,混凝土采用输送泵输送,主体外架采用钢管脚手架等)、施工进度(主楼6天一层)和地基承载能力、结构设计承载能力、动静荷载影响的要求。
根据施工需要,计划装4台型号为QTZ125A塔式起重机。
