[转载]PMBOK5⼯具之⼆-----PERT(计划评审技术)原⽂地址:PMBOK5⼯具之⼆-----PERT(计划评审技术)作者:-郑城-pmp项⽬管理专家PERT技术诞⽣该评核术的主轴为“乐观时间”、“最有可能时间”及“悲观时间”最核⼼公式为“专案期望时间”= (乐观时间 + 4(最有可能时间) + 悲观时间)/6PERT的基本原理通过⽹络形式表达某⼀项⽬计划中各项具体活动的逻辑关系。
其⽬的是:为了简化⼤⽽复杂项⽬的计划并且分配各任务时间。
PERT是制定最佳⽇程计划,找出最佳路线,⾼效率完成项⽬进度的⼀种分析⽅法。
PERT属于⽹络计划技术的⼀部分,⽹络计划技术还包括“关键路线法CPM”(美国杜邦化学公司⾸次采⽤,在此不再细述)。
⽹路计划技术的优点(1)通过⽹络图,可使整个项⽬及其各组成部分⼀⽬了然;(2)可⾜够准确地估计项⽬的完成时间,并指明哪些活动⼀定要按期完成;(3)使参加项⽬的各单位和有关⼈员了解他们各⾃的⼯作及其在项⽬中的地位和作⽤;(4)便于跟踪项⽬进度,抓住关键环节;(5)可简化管理,使领导者的注意⼒集中到可能出问题的活动上。
⽹路计划⽅法的步骤⼀、项⽬分解⼀般可以从⼀下⾓度进⾏分解:⒈按项⽬的结构层次分解;⒉按项⽬的承担单位或部门分解;⒊按⼯程的发展阶段分解;⒋按专业或⼯种分解。

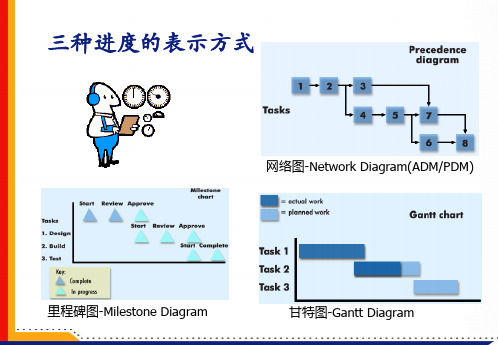

⼆、确定各种活动之间的先后关系,绘制⽹络图项⽬分解成功之后,要确定各种活动之间的先后次序,即⼀项活动的进⾏是否取决于其他活动的完成,它的紧前活动或紧后活动是什么。
三、估计活动所需的时间⒈单⼀时间估计法单⼀时间估计法是指对各种活动的时间,仅确定⼀个时间值。
这种⽅法适⽤于有同类活动或类似活动时间作参考的情况。
⒉三点时间估计法三点时间估计法是对活动时间预估三个时间值,然后求出可能完成的平均值。
这三个时间值是:最乐观时间(a);最可能时间(m);最悲观时间(b).四、计算⽹络参数,确定关键路线五、优化包括时间优化、时间——资源优化和时间——费⽤优化。
计划评审技术(PERT)求工期、标准差、方差以及概率 计划评审技术(PERT) o PERT 使用3种估算值来界定活动持续时间的近似区间:最可能时间(Tm) 0基于最可能获得的资源、最可能収得的资源生产率、对资源可用时间的 现实预计、资源对其他参与者的可能依赖以及可能发生的各种干扰等,所得到的活动持续时 间。
最乐观时间(To) o 基于活动的最好情况,所得到的活动持续时间。
最悲观时间(Tp) o 基于活动的最差情况,所得到的活动持续时间。
PERT 分析方法对以上3种估算进行加权平均,来计算:预期活动持续时间(Te):95.46% 99.73% 图:正态统计分布图」根据正态统计分布图,预期活动持续时间(Te)表示50%概率的可能性在该工期完成。
工期 落在预期活动持续时I'可1个标准差的范围之I'可的概率是68. 26%,落在2个标准差的范围Z 间的概率是95. 46%,在3个标准差的范I 韦IZ 间的概率是99. 73%。
例1:公司的某项目即将开始,项目经理估计该项目10天即可完成,如果出现问题耽搁了 也不会超过20天完成,最快6天即可完成。
根据项FI 历时估计中的三点估算法,你认为该 项目的历时为(37)该项目历时的估算标准差为(38) o6 -2 36 ■ Jan6c e 2 M 8 6 26 35(37) A. 10 天 B. 11 天 C. 12 天 D. 13 天(38) A. 2. 1 天氏 2. 2 天 C. 2. 3 天 D. 2. 4 天解答:(37)B'1=(6+4x10+20)/6=11(38) C。
二(20-6)/6二2. 3例2: A任务持续时间悲观估计为36天,最大可能估计为21天,乐观估计为6天。
那么A 行为在16到26天之间完成的概率有多大?A. 55. 70%B. 68. 26%C. 95. 46%D. 99. 73%解答:(1)求出o 。
