计划评审技术(PERT)求工期、标准差、方差以及概率 计划评审技术(PERT) o PERT 使用3种估算值来界定活动持续时间的近似区间:最可能时间(Tm) 0基于最可能获得的资源、最可能収得的资源生产率、对资源可用时间的 现实预计、资源对其他参与者的可能依赖以及可能发生的各种干扰等,所得到的活动持续时 间。
最乐观时间(To) o 基于活动的最好情况,所得到的活动持续时间。
最悲观时间(Tp) o 基于活动的最差情况,所得到的活动持续时间。

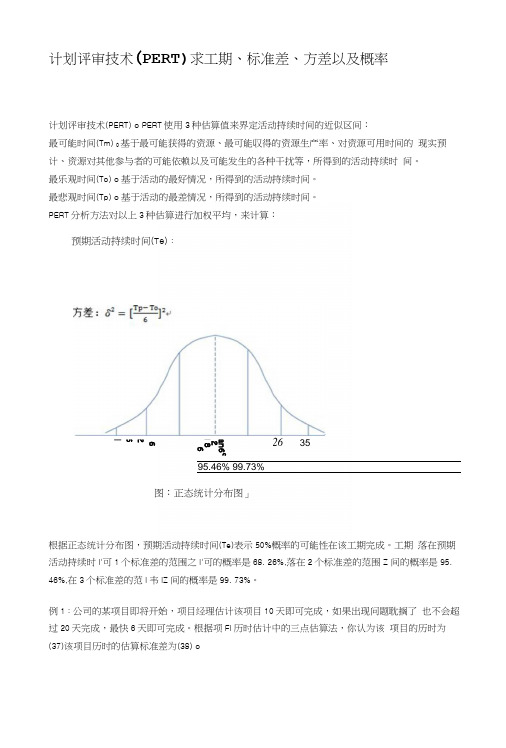

PERT 分析方法对以上3种估算进行加权平均,来计算:预期活动持续时间(Te):95.46% 99.73% 图:正态统计分布图」根据正态统计分布图,预期活动持续时间(Te)表示50%概率的可能性在该工期完成。
工期 落在预期活动持续时I'可1个标准差的范围之I'可的概率是68. 26%,落在2个标准差的范围Z 间的概率是95. 46%,在3个标准差的范I 韦IZ 间的概率是99. 73%。
例1:公司的某项目即将开始,项目经理估计该项目10天即可完成,如果出现问题耽搁了 也不会超过20天完成,最快6天即可完成。
根据项FI 历时估计中的三点估算法,你认为该 项目的历时为(37)该项目历时的估算标准差为(38) o6 -2 36 ■ Jan6c e 2 M 8 6 26 35(37) A. 10 天 B. 11 天 C. 12 天 D. 13 天(38) A. 2. 1 天氏 2. 2 天 C. 2. 3 天 D. 2. 4 天解答:(37)B'1=(6+4x10+20)/6=11(38) C。
二(20-6)/6二2. 3例2: A任务持续时间悲观估计为36天,最大可能估计为21天,乐观估计为6天。
那么A 行为在16到26天之间完成的概率有多大?A. 55. 70%B. 68. 26%C. 95. 46%D. 99. 73%解答:(1)求出o 。
