浅析建造合同收入的确认和成本的计量问题
- 格式:doc
- 大小:185.00 KB
- 文档页数:17
建造合同收入的确认通俗易懂摘要:一、建造合同收入的确认概念二、建造合同收入的确认方法三、建造合同收入的确认注意事项四、建造合同收入的确认对企业财务的影响正文:建造合同收入的确认通俗易懂在建筑行业中,建造合同收入的确认是一个十分重要的环节。
本文将从建造合同收入的确认概念、确认方法、注意事项以及确认对企业财务的影响等方面进行阐述,以帮助读者更好地理解和掌握建造合同收入的确认。
一、建造合同收入的确认概念建造合同收入是指建筑企业根据与客户签订的建造合同所形成的收入。
这部分收入主要包括合同规定的初始收入和因合同变更、索赔、奖励等形成的收入。
二、建造合同收入的确认方法1.实行合同完成后一次结算工程价款办法的工程合同,应于合同完成,施工企业与发包单位进行工程结算时,确认为收入实现,实现的收入额为承包双方结算的合同价款总额。
2.实行旬末或月中预支,月终结算,竣工后清算办法的工程合同,应分期确认合同价款收入的实现,即:各月份终了,与发包单位进行已完工程价款结算时,确认为承包合同已完工部分的工程收入实现。
三、建造合同收入的确认注意事项1.符合收入确认条件的,无论是否发生往来款项,都应确认收入,反之,不确认收入。
2.建造合同收入确认时应注意将与合同相关的直接费用和间接费用分别计入合同成本,以确保收入和成本的准确性。
3.合同收入的确认应遵循会计准则和税收政策的相关规定,避免违规操作和税收风险。
四、建造合同收入的确认对企业财务的影响建造合同收入的确认直接影响着企业的财务状况和经营成果。
正确确认和计量建造合同收入,有助于企业准确把握经营状况,合理分析盈利能力和风险水平,为决策提供有力支持。
反之,若收入确认存在问题,可能导致企业财务数据失真,影响企业经营决策和税收合规性。
总之,在建筑行业中,建造合同收入的确认十分重要。
建造合同收入与合同成本的核算1. 引言在建筑行业中,建造合同是指建筑企业与委托方签订的一种协议,约定建筑工程的设计、施工和交付等相关事项。
建造合同的核算是指根据合同的约定和相关法律法规,计算并确认建造合同的收入和成本。
建造合同收入与合同成本的核算对于建筑企业的管理、经营和决策具有重要意义。
准确核算建造合同的收入和成本可以帮助企业了解项目的盈利状况、控制项目的成本以及合理安排资源。
本文将介绍建造合同收入与合同成本的核算方法和相关注意事项。
2. 建造合同收入的核算建造合同收入是指委托方向建筑企业支付的费用,可以根据合同约定的不同阶段和条款进行核算。
一般来说,建造合同收入的核算可以按照以下步骤进行:2.1 确定收入基础在建造合同中,收入基础一般是指委托方向建筑企业支付的费用,可以根据合同的约定来确定。
常见的收入基础包括工程总价、工程工资总额等。
2.2 分段核算根据建造合同的约定,可以将合同分为不同的阶段进行核算。
例如,可以将建造合同分为设计阶段、施工阶段和竣工阶段进行核算。
在每个阶段,根据已完成的工作量和合同约定的付款比例,计算相应的收入。
2.3 调整收入在建造合同执行过程中,有时候可能会出现合同变更、索赔等情况,需要对收入进行相应的调整。
例如,如果发生合同变更增加了工作量,可以根据变更前后的工作量计算相应的收入调整。
2.4 确认收入在完成以上步骤后,可以根据实际完成的工作量和合同约定的付款条件,最终确认建造合同的收入。
确认收入的过程中,需要确保计算的准确性和合法性。
3. 建造合同成本的核算建造合同成本是指建筑企业在执行建造合同过程中所发生的直接和间接成本,包括材料费、人工费、机械设备费等。
建造合同成本的核算可以按照以下步骤进行:3.1 确定成本元素建造合同成本的确定需要考虑各种成本元素,例如材料费用、人工费用、机械设备费用等。
不同的成本元素在不同的工程项目中可能占比不同,需要根据实际情况进行确定。
3.2 分段核算类似于建造合同收入的核算,建造合同成本的核算也可以按照不同阶段进行。
建造合同执行期间的收入及成本确认解析(全文)范本1:建造合同执行期间的收入及成本确认解析1. 引言本文档旨在对建造合同执行期间的收入及成本确认进行详细解析,以便合同相关方明确和了解合同的财务情况。
2. 合同执行期间的收入确认2.1 合同收入确认原则2.2 合同收入确认方法2.3 收入确认的核算记录3. 合同执行期间的成本确认3.1 合同成本确认原则3.2 合同成本确认方法3.3 成本确认的核算记录4. 收入与成本核算的相关问题解析4.1 可变成本与固定成本的区分4.2 收入与成本的时点确定4.3 合同收入与成本的关联性5. 相关附件本文档涉及以下附件:5.1 建造合同范本5.2 收入确认记录模板5.3 成本确认记录模板6. 法律名词及注释本文档涉及的法律名词及注释如下:6.1 建造合同:指建筑工程等相关建设项目执行的合同。
6.2 收入确认:根据合同执行规定,确认合同收入的过程。
6.3 成本确认:根据合同执行规定,确认合同成本的过程。
---------------------------------------------------范本2:建造合同执行期间的收入及成本确认详解1. 引言本文档旨在对建造合同执行期间的收入及成本确认进行详细解析,以合同相关方掌握合同的财务情况。
2. 合同执行期间的收入确认2.1 收入确认的基本原则2.2.1 完工百分比法2.2.2 完工量法2.3 收入确认的核算记录3. 合同执行期间的成本确认3.1 成本确认的基本原则3.2 成本确认的具体方法3.2.1 直接成本法3.2.2 直接成本与间接成本法3.3 成本确认的核算记录4. 收入与成本核算的相关问题解析4.1 可变成本与固定成本的区分4.2 收入与成本的时点确定4.3 合同收入与成本的关联性5. 相关附件本文档涉及以下附件:5.1 建造合同范本5.3 成本确认记录模板6. 法律名词及注释本文档涉及的法律名词及注释如下:6.1 建造合同:指建筑工程等相关建设项目执行的合同。

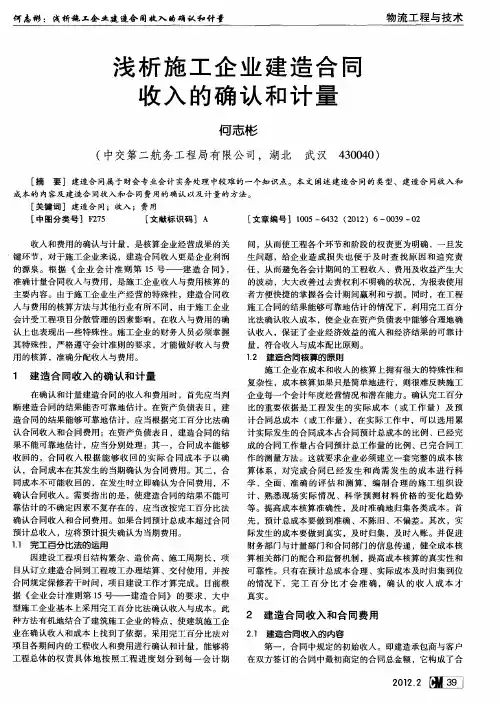

浅析施工企业建造合同收入的确认和计量[摘要]建造合同属于财会专业会计实务处理中较难的一个知识点。
本文阐述建造合同的类型、建造合同收入和成本的内容及建造合同收入和合同费用的确认以及计量的方法。
[关键词]建造合同;收入;费用收入和费用的确认与计量,是核算企业经营成果的关键环节,对于施工企业来说,建造合同收入更是企业利润的源泉。
根据《企业会计准则第15号——建造合同》,准确计量合同收入与费用,是施工企业收入与费用核算的主要内容。
由于施工企业生产经营的特殊性,建造合同收入与费用的核算方法与其他行业有所不同,由于施工企业会计受工程项目分散管理的因素影响,在收入与费用的确认上也表现出一些特殊性。
施工企业的财务人员必须掌握其特殊性,严格遵守会计准则的要求,才能做好收入与费用的核算,准确分配收入与费用。
1 建造合同收入的确认和计量在确认和计量建造合同的收入和费用时,首先应当判断建造合同的结果能否可靠地估计。
在资产负债表日,建造合同的结果能够可靠地估计,应当根据完工百分比法确认合同收入和合同费用;在资产负债表日,建造合同的结果不能可靠地估计,应当分别处理:其一,合同成本能够收回的,合同收入根据能够收回的实际合同成本予以确认,合同成本在其发生的当期确认为合同费用。
其二,合同成本不可能收回的,在发生时立即确认为合同费用,不确认合同收入。
需要指出的是,使建造合同的结果不能可靠估计的不确定因素不复存在的,应当改按完工百分比法确认合同收入和合同费用。
如果合同预计总成本超过合同预计总收入,应将预计损失确认为当期费用。
1.1 完工百分比法的运用因建设工程项目结构繁杂、造价高、施工周期长,项目从订立建造合同到工程竣工办理结算、交付使用,并按合同规定保修若干时间,项目建设工作才算完成。
目前根据《企业会计准则第15号——建造合同》的要求,大中型施工企业基本上采用完工百分比法确认收入与成本。
此种方法有机地结合了建筑施工企业的特点,使建筑施工企业在确认收入和成本上找到了依据,采用完工百分比法对项目各期间内的工程收入和费用进行确认和计量,能够将工程总体的权责具体地按照工程进度划分到每一会计期间,从而使工程各个环节和阶段的权责更为明确,一旦发生问题,给企业造成损失也便于及时查找原因和追究责任,从而避免各会计期间的工程收入、费用及收益产生大的波动,大大改善过去责权利不明确的状况,为报表使用者方便快捷的掌握各会计期间赢利和亏损。

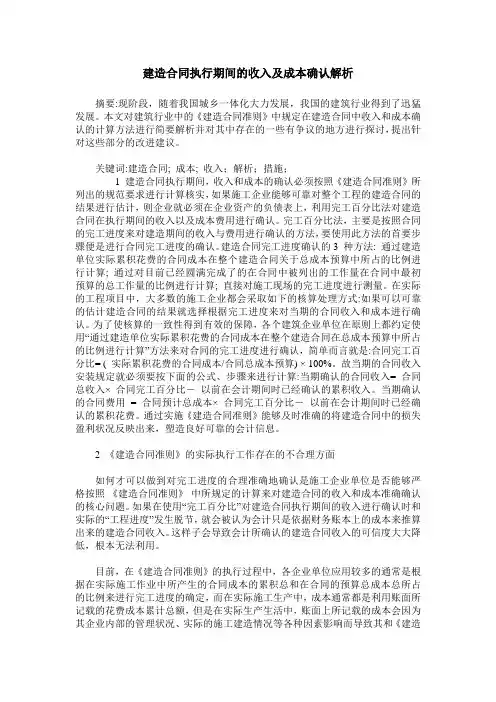

建造合同执行期间的收入及成本确认解析摘要:现阶段,随着我国城乡一体化大力发展,我国的建筑行业得到了迅猛发展。
本文对建筑行业中的《建造合同准则》中规定在建造合同中收入和成本确认的计算方法进行简要解析并对其中存在的一些有争议的地方进行探讨,提出针对这些部分的改进建议。
关键词:建造合同; 成本; 收入;解析;措施;1 建造合同执行期间,收入和成本的确认必须按照《建造合同准则》所列出的规范要求进行计算核实,如果施工企业能够可靠对整个工程的建造合同的结果进行估计,则企业就必须在企业资产的负债表上,利用完工百分比法对建造合同在执行期间的收入以及成本费用进行确认。
完工百分比法,主要是按照合同的完工进度来对建造期间的收入与费用进行确认的方法,要使用此方法的首要步骤便是进行合同完工进度的确认。
建造合同完工进度确认的3 种方法: 通过建造单位实际累积花费的合同成本在整个建造合同关于总成本预算中所占的比例进行计算; 通过对目前已经圆满完成了的在合同中被列出的工作量在合同中最初预算的总工作量的比例进行计算; 直接对施工现场的完工进度进行测量。
在实际的工程项目中,大多数的施工企业都会采取如下的核算处理方式:如果可以可靠的估计建造合同的结果就选择根据完工进度来对当期的合同收入和成本进行确认。
为了使核算的一致性得到有效的保障,各个建筑企业单位在原则上都约定使用“通过建造单位实际累积花费的合同成本在整个建造合同在总成本预算中所占的比例进行计算”方法来对合同的完工进度进行确认,简单而言就是:合同完工百分比= ( 实际累积花费的合同成本/合同总成本预算) × 100%。
故当期的合同收入安装规定就必须要按下面的公式、步骤来进行计算:当期确认的合同收入= 合同总收入×合同完工百分比-以前在会计期间时已经确认的累积收入。
当期确认的合同费用= 合同预计总成本×合同完工百分比-以前在会计期间时已经确认的累积花费。
浅谈建筑施工企业新收入准则下建造合同收入与成本核算存在的问题与对策摘要:近二十年来,伴随着城市化进程,我国房地产行业高速发展,凭借着纵深的产业链,为社会提供了大量的就业岗位,有效促进了经济发展和城市乡村建设。
建筑施工企业,作为房地产开发产业链中关键的一环,在社会主义市场经济当中起着举足轻重的作用。
但从2022年开始,受新冠疫情和国家政策调整影响,房地产下行,大量建筑施工企业财务状况恶化,最终破产。
在这样的历史背景下,建筑施工企业要生存和发展,唯有提高经营能力,加强成本管控工作,改善企业的财务状况,提高经营成果。
而收入与成本的核算管理工作,对实现这一目标起到至关重要的作用。
但诸多的因素,使得建筑施工企业在新收入准则下的建造合同收入与成本核算工作面临许多难题与困惑。
例如收入和成本不配比,造成会计信息数据失真,难于真实的反映企业的财务状况和经营成果,对企业的成本决策和经营决策产生重大影响。
本文通过对当前建筑施工企业实务中常见的收入与成本核算问题进行剖析,提出相应的解决对策,为提高建筑施工企业会计信息质量和成本管理水平提供一定的参考。
关键词:建筑施工企业;新建收入准则;建造合同收入成本核算;解决对策引言在经济下行,建筑施工企业市场竞争加剧,利润日趋透明的背景下,基于一定的数据收集和分析整理,实施科学、有效的收入与成本核算工作,提高企业各类资源的综合调配能力,为企业管理者提供精准的财务数据,做到事前预测、事中控制及事后评价,以帮助领导层做出正确决策,更好地面对市场的严峻挑战,激发企业的活力,提升企业的经济效益,拓展企业的发展效果,对于企业的生存和发展具有重要意义。
一、建造合同收入与成本核算的相关理论概述(一)建造合同概述建造合同是指为建造一项资产或者在设计、技术、功能、最终用途等方面密切相关的数项资产而订立的合同。
建筑施工企业的经营业务和一般的生产企业具有很大的不同,其生产经营活动具有先销售后生产、建设周期长(通常会跨越一个或几个会计年度)、体积大造价高等特征。
建造合同收入和合同成本核算引言建筑行业作为一个劳动密集型行业,建筑项目的成本核算和收入核算对于企业的财务管理非常重要。
在建造合同中,合同的收入和成本是关键的核算对象,合理的收入和成本核算能够准确评估项目的盈利能力,为企业的经营决策提供可靠的数据支持。
本文将介绍建造合同收入和合同成本的核算方法和原则。
建造合同收入的核算建造合同收入是指企业从建造合同中获得的经济利益或权益。
建造合同收入的核算应遵循以下原则:1. 以公允价值为依据建筑合同收入应以公允价值为基础进行核算,即根据合同中确定的收入金额或收入价款计量基准,按照公允价值准则对收入进行确定。
2. 根据完工百分比法核算建筑项目通常是一个多年的过程,收入的确认通常是根据完工百分比法来确定。
完工百分比法是根据已完工的工作量与总工作量的比例,按照预计利益分摊原则确定收入。
3. 分期确认收入建筑项目通常会根据工程进度进行分期确认收入。
每个阶段完成的工作量和收入应该被及时确认,并进行相应的核算处理。
4. 处理变更和索赔在建筑项目中,变更和索赔是常见的情况。
在确认建造合同收入时,需要将变更和索赔的金额考虑在内,并按照合同约定的方式进行核算。
建造合同成本的核算建造合同成本是指企业在执行建造合同过程中所发生的、与合同有关的直接成本和间接成本。
建造合同成本的核算应遵循以下原则:1. 直接成本和间接成本的区分直接成本是可以直接与建筑项目相关的成本,如人工、材料和设备租赁费等。
间接成本是无法直接分配到具体项目的成本,如管理人员的工资、办公室租金等。
在核算成本时,需要区分直接成本和间接成本,并按照合理的分摊方法进行核算。
2. 变动成本和固定成本的区分变动成本是随着项目规模和工作量的变化而变化的成本,如人工成本、材料成本等。
固定成本是与项目规模和工作量无关的成本,如管理费用、折旧费用等。
在核算成本时,需要将变动成本和固定成本分别纳入考虑。
3. 处理延伸成本在建筑项目中,常常会出现延伸成本,如工期延误导致的额外人工成本、额外材料损耗等。
建造合同收入的确认和计量
(一)合同收入的组成
建造合同准则将合同收入分为两部分内容,一是合同规定的初始收入,即建造承包商与客户签订的合同中最初商定的合同总金额,它构成了合同收入的基本内容;二是因合同变更、索赔、奖励等形成的收入。
该两部分收入应作为主营业务
收入处理。
在税收处理上,因合同变更、索赔、奖励等形成的收入应作为价外费用征收流转税。
在企业所得税方面,也应作为主营业务收入进行纳税处理。
可见,在合同收入的组成方面,会计与税收之间总体一致。
(二)会计准则关于合同收入确认和计量的相关规定
会计准则基于实质重于形式等原则,要求分别不同情况对合同收入进行确认和计量。
建造合同准则规定,建造合同的结果能够可靠估计的,企业应根据完工百分比法在资产负债表日确认合同收入和合同费用。
完工百分比法,是指根据合同完工进度确认收入与费用的方法。
(1)固定造价合同的结果能够可靠估计的认定
标准,是指同时满足下列条件:合同总收入能够可靠地计量;与合同相关的经济
利益很可能流入企业;实际发生的合同成本能够清楚地区分和可靠地计量;合同完工进度和为完成合同尚需发生的成本能够可靠地确定。
(2)成本加成合同的结果
能够可靠估计的认定标准,是指同时满足下列条件:与合同相关的经济利益很可。

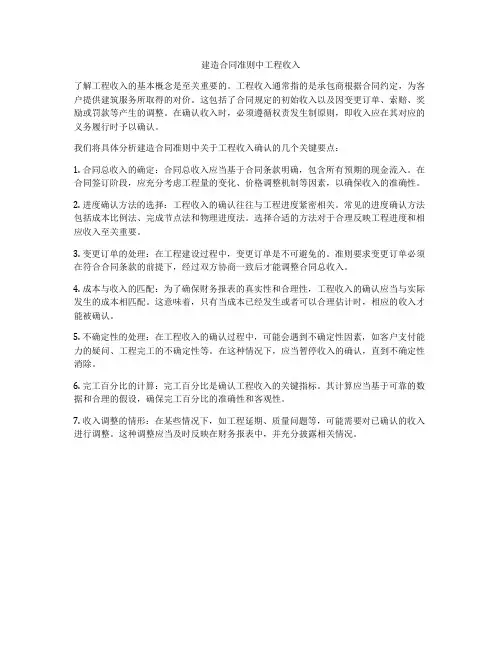

建造合同准则中工程收入了解工程收入的基本概念是至关重要的。
工程收入通常指的是承包商根据合同约定,为客户提供建筑服务所取得的对价。
这包括了合同规定的初始收入以及因变更订单、索赔、奖励或罚款等产生的调整。
在确认收入时,必须遵循权责发生制原则,即收入应在其对应的义务履行时予以确认。
我们将具体分析建造合同准则中关于工程收入确认的几个关键要点:1. 合同总收入的确定:合同总收入应当基于合同条款明确,包含所有预期的现金流入。
在合同签订阶段,应充分考虑工程量的变化、价格调整机制等因素,以确保收入的准确性。
2. 进度确认方法的选择:工程收入的确认往往与工程进度紧密相关。
常见的进度确认方法包括成本比例法、完成节点法和物理进度法。
选择合适的方法对于合理反映工程进度和相应收入至关重要。
3. 变更订单的处理:在工程建设过程中,变更订单是不可避免的。
准则要求变更订单必须在符合合同条款的前提下,经过双方协商一致后才能调整合同总收入。
4. 成本与收入的匹配:为了确保财务报表的真实性和合理性,工程收入的确认应当与实际发生的成本相匹配。
这意味着,只有当成本已经发生或者可以合理估计时,相应的收入才能被确认。
5. 不确定性的处理:在工程收入的确认过程中,可能会遇到不确定性因素,如客户支付能力的疑问、工程完工的不确定性等。
在这种情况下,应当暂停收入的确认,直到不确定性消除。
6. 完工百分比的计算:完工百分比是确认工程收入的关键指标。
其计算应当基于可靠的数据和合理的假设,确保完工百分比的准确性和客观性。
7. 收入调整的情形:在某些情况下,如工程延期、质量问题等,可能需要对已确认的收入进行调整。
这种调整应当及时反映在财务报表中,并充分披露相关情况。
建造合同收入与成本确认方法根据《企业会计准则第15号----建造合同》第十八条规定“在资产负债表日,建造合同的结果能够可靠估计的,应当根据完工百分比法确认合同收入和合同费用。
”确定建造合同完工百分比有多种方法,例16:假定某造船企业签订了一项总金额为5 800 000元的固定造价合同,承建一艘船舶,合同完工进度按照累计实际发生成本占合同预计总成本的比例确定。
工程已于2006年2月开工,预计2008年8月完工。
最初,预计工程总成本为5 500 000元,到2007年底,由于材料价格涨价等因素调整了预计总成本,预计工程总成本已为6 000 000元。
该造船企业于2008年6月提前两个月完成了造船合同,工程质量优良,客户同意支付奖励款200 000元。
建造该艘船舶的其他有关资料如下:该造船企业对本项建造合同的有关会计处理如下(为简化起见,会计分录以汇总数反映,有关纳税业务的会计分录略):新准则下水电施工执行建造合同准则问题研究--------------------------------------------------------------------------------作者:冷淑艳--------------------------------------------------------------------------------建筑业是国民经济的主要行业之一,其会计信息质量对国民经济有着重要影响,而水电施工企业又是建筑业中的重要行业。
在由计划经济转为市场经济后,建筑行业实行了招投标制,建筑合同被广泛用于建筑产品的生产和销售,以合同确定客户和承包商的经济关系,明确双方的权利和义务,并作为客户支付工程款、承包商结算工程款的法律依据。
执行建造合同准则是水电施工企业加强施工项目成本管理的重要组成部分;而财政部于1998年发布了《企业会计准则――建造合同》(以下称旧准则),于2006年2月发布了《企业会计准则第15号―建造合同》(CAS15),建造合同出台目的是为了规范建筑工程的会计核算,与国际惯例接轨,并最大限度地预测与减少经营风险,体现了会计稳健性原则,保证了信息披露的准确可靠。
合同收入建造与合同成本的核算引言合同收入建造和合同成本核算是建筑项目管理中至关重要的两个方面。
合同收入建造是指根据合同条款和约定,确定项目的收入来源和收入构成;合同成本核算则是对项目的成本进行管理和核算,确保项目能够按时完工并获得预期收益。
本文将详细介绍合同收入建造和合同成本核算的基本概念、流程和方法。
合同收入建造合同收入的确定合同收入的确定需要综合考虑以下几个方面:1.合同条款:合同中约定的收入项目和金额是确定合同收入的基础。
合同条款应明确规定各项工作的报价、支付方式以及支付时间等关键信息。
2.工程进度:工程进度直接影响到合同收入的确认,合同收入通常在完成特定工程阶段或达到特定工程进度时确认。
根据实际情况,可采用阶段性确认收入或按进度比例计算收入的方法。
3.风险和不确定性:合同收入的确定也需要考虑合同履行过程中的风险和不确定性因素。
例如,项目可能会面临合同变更、索赔和风险溢价等情况,这些因素都需要在确定合同收入时进行充分考虑。
合同收入的确认合同收入的确认是指将合同收入计入会计记录中的过程。
合同收入的确认通常分为两种方法:1.完工百分比法:根据工程的实际进度比例,按照合同总额计算已完成工程的收入,并将其确认为当期收入。
2.完成合同法:根据合同履行的实际情况,当合同的履行责任已实现或基本实现时,确认相应的合同收入。
合同收入的会计处理对于合同收入的会计处理,一般遵循以下原则:1.会计期间原则:合同收入应根据实际工程进度和合同条款的要求,在适当的会计期间中确认。
2.会计基础原则:合同收入应按照合同条款和约定计量,并使用收益实现的方法进行确认。
3.信息披露原则:合同收入的相关信息应及时、准确地披露在财务报表中,以提供给利益相关者参考。
合同成本核算合同成本的确定合同成本的确定需要综合考虑以下几个方面:1.工程成本:工程成本是合同成本的主要组成部分,包括劳动力费用、原材料费用、设备费用以及其他直接和间接成本。
对建筑合同收入及费用确认的认识与思考建筑承包商建筑工程合同收入及费用的确认,如果建筑合同的结果能够可靠估量,企业应当根据完工百分比法在资产负债表日确认合同收入和费用。
完工百分比法,是指根据合同完工进度确认收入与费用的方法。
采纳完工百分比法确认合同收入和合同费用的前提条件是建筑合同的结果能够可靠地估量。
建筑合同划分为固定造价合同和成本加成合同两种类型,不同类型的建筑合同,推断其结果能够可靠估量的前提条件也不同。
固定造价合同的结果能够可靠估量,是指同时具备以下条件:合同总收入能够可靠地计量。
合同总收入一般根据建筑承包商与客户订立的合同中的合同总金额来确定,如果在合同中明确规定了总金额,且订立的合同是合法的,则说明合同总收入能够可靠地计量;反之,则意味着合同总收入不能可靠地计量。
与合同相关的经济利益能够流入企业。
经济利益是指直接或间接地流入企业的现金或现金等价物。
表现为资产的增加,或表现为负债的减少,或表现为两者兼而有之。
建筑合同的工程价款能否收回,取决于客户与建筑承包商双方是否都能正常履行合同。
客户能否履行合同,主要根据建筑承包商以往与客户交往的直接经验,或从其他方面取得的信息进行推断。
一般情况下,如果客户的信用良好,其生产经营活动也能正常进行,能够按合同规定的结算方式和结算时间,按期办理工程价款结算和支付进度款,则意味着客户能正常履行合同。
但在某些特别情况下,如客户的财务支付出现严峻困难,则意味着客户已不能正常履行合同条款。
如果有情况表明建筑承包商不能保质、保量、按期完成建筑合同,则意味着建筑承包商不能履行合同。
如果建筑承包商与客户双方都能正常履行合同,则意味着建筑承包商能够收回工程价款,经济利益能够流入企业。
在资产负债表日合同完工进度和为完成合同尚需发生的成本能够可靠地确定。
在资产负债日根据完工百分比法确认合同收入和合同费用,是针对资产负债日尚未完工的在建合同而言。
由于建筑合同的施工期较长,通常都跨越一个会计年度,为了核算和反映当期已完工部分的合同收入、费用和利润,根据权责发生制和配比原则,因而才采纳了完工百分比法。
会计理论课程论文题目:浅析建造合同的收入确认问题院系:经济与工商管理学院专业:财务会计年级:2011级指导老师:吴琼姓名:刘友华学号:20112119302014年6月20日浅析建造合同的收入确认问题摘要:建造合同收入的确认是建筑业会计核算中的核心与难点问题。
本文讲述了建造合同的相关概念,分析了建造合同收入的确认过程和采用完工百分比法的优点以及在实践中所存在的问题,并提出一些有针对性的建议与对策,以供参考。
关键词:建造合同合同收入完工百分比法收入确认一、建造合同的相关概念(一)建造合同的定义建造合同是指为建造一项资产或者在设计、技术、功能、最终用途等方面密切相关的数项资产而订立的合同。
这里所说的资产是指房屋、道路、桥梁、水坝等建筑物及船舶、飞机、大型机械设备等。
(二)建造合同的特征①先有买方后有标底,建造资产的造价在签订合同时已经确定;②资产的建设期长,一般都要跨越一个会计年度,有的甚至长达数年;③所建造的资产体积庞大,造价高;④建造合同一般为不可取消的合同。
(三)建造合同的类型建造合同按照合同价款确定方法的不同可分为固定造价合同和成本加成合同两类。
1.固定造价合同固定造价合同是指按照固定的合同价或固定单价确定工程价款的建造合同。
例如:某施工企业与建造商签定一项建造写字楼的合同,合同规定建造写字楼的总造价为1500 万元,该合同即为固定造价合同。
2.成本加成合同成本加成合同是指以合同约定或其他方式议定的成本为基础,加上该成本的一定比例或定额费用确定工程价款的建造合同。
例如:某施工企业与建造商签定一项建造办公楼的合同,合同中规定合同总价款以建设该办公楼的实际成本加上实际成本的2%计取。
该合同即为成本加成合同。
固定造价合同与成本加成合同的主要区别在于风险的承担者不同。
前者的风险主要由建造承包方承担,后者的风险主要由发包方承担。
另外,两者在会计确认收入时,条件也是不同的。
二、建造合同收入的构成建造合同收入包括两部分,即合同中规定的初始收入及因合同变更、索赔、奖励等形成的收入。
(一)初始收入初始收入是指承包商与建设单位双方签订的建造合同的总金额,它是构成工程合同收入的基本内容。
(二)因合同的变更、索赔、奖励等形成的收入因合同的变更、索赔、奖励等形成的收入是指承包商与建设单位双方在执行合同过程中由于合同变更、索赔、奖励等原因而形成的追加收入,该收入数额在双方签订的合同金额之外,施工单位不能随意确认该项收入,而必须经过建设单位和监理单位的签证同意后,才能作为建造合同收入。
1.合同变更。
所谓合同变更是指建设单位为改变合同规定的作业内容而提出的调整。
合同变更收入应在同时满足下列条件下才能构成合同收入:①建设单位能够认可因变更而增加的收入;②该收入能够可靠计量。
2.索赔款收入所谓索赔款是指因建设单位或第三方的原因造成的,由建造承包商向建设单位或第三方收取的、用以补偿不包括在合同造价中的成本的款项。
索赔款收入应当在同时满足下列条件时才能构成合同收入:①根据谈判情况,预计对方能够同意该项索赔;②对方同意接受的金额能够可靠计量。
3.奖励收入。
奖励款是指工程达到或超过规定的标准时,客户同意支付给建造承包商的额外款项。
因奖励而形成的收入应在同时具备下列条件时予以确认:①根据目前合同完成情况,足以判断工程进度和工程质量能够达到或超过既定的标准;②奖励金额能够可靠地计量三、建造合同收入的确认《准则》第十八条规定,“在资产负债表日,建造合同的结果能够可靠估计的,应当根据完工百分比法确认合同收入和合同费用”。
换句话说,只有在确定了建造合同结果能否可靠估计后,才能确定合同收入和合同费用的确认方法(一)关于建造合同结果能否可靠估计的判断标准固定造价合同的结果能够可靠估计,是指同时满足下列条件:①合同总收入能够可靠地计量;②与合同相关的经济利益很可能流入企业;③实际发生的合同成本能够清楚地区分和可靠地计量;④合同完工进度和为完成合同尚需发生的成本能够可靠地确定。
⑤成本加成合成本加成合同的结果能够可靠估计,是指同时满足下列条件:①与合同相关的经济利益很可能流入企业;②实际发生的合同成本能够清楚地区分和可靠地计量。
(二)建造合同收入的确认建筑企业在确认建造合同收入时,首先应判断建造合同的结果能否可靠估计,结果能够可靠估计的企业应根据完工百分比法确认合同收。
1.完工百分比法的运用第一步,通过确定建造合同的完工进度,计算出完工百分比。
完工进度的确认方法有三种:①实际成本比例法。
实际成本比例法不需要第三方参与工程进度的测定,直接依赖施工企业内部会计资料。
尽管内部会计资料的生成也离不开企业内部专业人士的职业判断,然而毕竟其要受到会计准则的约束。
所以,相对而言,以已投入成本比例法确定完工成本,与我国的会计环境比较匹配。
合同完工进度=(累计实际发生的合同成本/ 合同预计总成本)×100%公式中的“合同预计总成本”是根据累计实际发生的合同成本和预计完成合同尚需发生的成本计算确定的。
②已完成工作量比例法。
已完成工作量比例法的优点是可以根据合同中已经明确的关键节点确认收入和成本; 合业主可以根据合同中明确的关键节点检查承包方完成的的工作, 并决定是否签发书面认可通知。
但是该种方法需要第三方对合同进度予以鉴定, 目前尚不完全符合我国的会计环境。
我国市场经济尚不成熟, 中介机构的客观性和权威性还不足以支撑完工百分比法的应用, 现实中常常存在合同双方操纵完工百分比, 多计或者少计收入和成本, 调节利润的现象。
合同完工进度=(已经完成的合同工作量/合同预计总工作量)×100%该方法适用于合同工作量容易确定的建造合同,如土石方工程、砌筑工程、道路工程等。
③测定完工进度比例法。
完工进度的测定是专业人员利用专业知识所进行的一种专业判断活动,为了保证其客观性和公正性,通常也需要引入第三方的工作。
但是,现实中施工企业常常会由于中介机构权威性不够,或者乙方出于成本考虑,不愿意利用第三方的工作.第二步,根据完工百分比计量和确认当期的合同收入。
当期确认的合同收入=(合同总收入×完工进度)-以前会计年度累计已确认的收入需要注意的是,在计算最后一年的合同收入时应采用倒挤的方式处理,避免出现误差。
(2)建造合同不能可靠估计时合同收入的确认方法①合同成本能够收回的,合同收人根据能够收回的实际合同成本予以确认,合同成本在其发生的当期确认为合同费用。
例如:某建筑公司与建设方签订了一项总金额为1800万元的建造合同。
第一年末累计实际发生工程成本1400万元,当年施工企业与建设方结算值为1500万元,不存在已完工未结算的工程款,双方均能履行合同规定的义务,对合同预计总收入不能可靠地估计,对尚需发生的成本无法可靠地估计,施工企业在年末时对该项工程的完工进度无法可靠确定。
在本例中,该公司不能采用完工百分比法确认合同收入。
由于建设方能够履行合同,当年发生的成本均能收回,所以公司可将当年发生的成本金额1400万元同时确认为当年的收入和费用,当年不确认利润,而不应确认1500万元收入同时确认1400万元成本。
②合同成本不可能收回的,不确认合同收入,应在发生时立即确认为合同费用.例如:某建筑公司与建设方签订了一项金额为800万元的总价包干合同。
因主要材料价格上涨,第一年末累计实际发生工程成本600万元,当年施工企业与建设方结算值为500万元,不存在已完工未结算的工程款,预计其它款项无法收回,对尚需发生的成本无法可靠地估计。
本例中,对尚需发生的成本无法可靠地估计,不能应用完工百分比来确认合同收入与费用,由于建设方能履行合同规定的义务,能收回合同收入500万元,其它合同成本不能收回,应在当期全部确认为费用.四、应用完工百分比法确认收入有利因素(一)结合施工企业特点,遵循配比原则施工企业的财务核算有其自身特性,一般建设周期长,要跨越多个年度,合同标的额高,核算项目复杂。
完工百分比法有机地结合施工企业特点,使施工企业在确认收入和成本上找到了依据,从而避免各会计期间的工程收入、费用及收益产生大的波动,改善了过去责权利不明确的状况,是目前施工企业确认收入比较理想的方法。
(二)促使企业提高管理水平,完善成本核算制度计算完工百分比,首先要确定工程发生的实际成本及预计合同总成本,这就要求施工企业财务人员、工程技术人员具备较高的专业素质,同时建立一套完整的成本核算体系,对完成合同已经发生和尚需发生的成本进行科学、准确的评估和测算。
只有在预计总成本合理、实际成本及时归集到位的情况下,确认的收入成本才真实。
(三)保证相关财务指标的相对稳定性目前存在的问题分析由于建筑市场的不规范以及施工企业自身的各种因素,常常出现施工项目边设计、边施工、边变更,或者验工一拖再拖、工程款不到位等现象,致使施工企业收入往往难以确认。
完工百分比法从客观上解决了收入无法确认, 会计期间经营成果大起大落的格局,在成本制度比较完善、预算总成本切合实际的情况下,当期确认的合同收入基本切合实际,利润变动幅度相对稳定,财务指标也不会产生很大的波动。
五、完工百分比法在实际操作存在的问题一般可以认为工程合同列明的部分是工程施工合同的结果,能够可靠地估计,但是合同收入和成本能否收回具有很大的职业判断空间,因为在以后执行合同中有很多不确定性因素,故在实务操作中存在着一些问题。
(一)合同变动大,影响建造收入确定由于建设项目价值较大,建造周期很长,工程变更和索赔经常发生,这些将引起合同总造价的变化。
此外,一些企业为了中标,利用压低报价,甚至以低于成本价的报价,在中标后想方设法通过人为因素变更设计或是增加签证等手段来改变工程总造价。
因此,合同总收入往往无法及时、可靠地计量,进而影响到完工进度的计算,使当期收入也无法准确计量。
(二)不可预见因素导致工程总成本难以准确估计建设项目在签订承包合同后,建筑业就根据相关施工图纸资料编制成本预算,但是在施工中实际发生的成本与预算成本差异较大。
其原因有四:一是工程项目施工时间跨度长,人工、材料、机械的市场价格波动较大,影响成本预测的准确性;二是施工工序复杂,技术要求高,在施工中经常碰到技术难题,通常会改变预定的施工方案,导致额外增加成本支出;三是施工作业面广,施工人员素质不高,不便于管理,容易出现材料浪费、丢失等现象,有时还会发生安全事故,从而增加成本支出;四是工程施工为露天进行,因气候条件会使施工进度放慢或造成停工,不但增加费用支出,还因延期交工受到处罚,无形中增加工程的成本支出。
这些在施工中存在诸多不可预见性因素,因此,难以准确预计工程未来发生的成本。
(三)业主拖欠工程款影响企业经济利益的流入当前,建设领域普遍存在垫资施工现象,特别是房地产开发项目,要等开发商售房收到款后才能拨付工程款给施工单位,如果开发的商品房卖不出去,施工单位将难以收回工程款。
