屋面水泥炉渣找坡层技术交底施工单中铁十二局集团建筑安装有限公司第十六项目部位工程名西安铁路局南郊43栋旧楼改造分部工程建筑屋面称交底部屋面水泥炉渣找坡层日 期2011年8月15日位1.材料要求(1)炉渣:宜采用烟煤炉渣,表观密度应为800kg/m3以内;炉渣内不应含有机杂质和未燃尽的煤块,粒径不应大于40mm,且不可大于垫层厚度的1/2;炉渣粒径在5mm以下者,不得超过炉渣总体积的40%。
(2)水泥:325号普通硅酸盐水泥或矿渣硅酸盐水泥,也可用火山灰水泥或粉煤灰水泥。
2.主要机具(1) 机械:搅拌机、手推车、平板振捣器。
(2)工具:压滚(直径200mm、长600mm),平铣、计量斗、筛子、喷壶、浆壶、木拍板、3m和1m木制大杠和扫帚等。
3.作业条件(1)屋面工程已经验收,控制屋面的+50cm标高水平线已弹好。
(2)出屋面的各种管道施工完毕。
(3)垫层施工前应经隐蔽工程验收。
4.操作工艺工艺流程:基层处理→炉渣过筛与水焖→ 按体积比拌合→做成平墩→ 铺设拌合好的炉渣→ 上杠找平控制标高→ 滚压并找平→拍边修整→ 养护(1)基层处理:正式施工炉渣垫层前,把基层上粘结的杂物认真清除,清除后撒水湿润,经验收合格方可进行垫层施工。
(2)炉渣过筛与水焖:为保证所需炉渣的粒径和清除杂物,炉渣使用前应过两遍筛,第一遍过大孔筛,筛孔为30mm~40mm,根据垫层厚度确定,第二遍过小孔筛,筛孔为5mm,主要筛去细粉末,保证粒径5mm以下者不大于总体积的40%。
内容水泥炉渣:施工前应浇清水将炉渣焖透,水焖时间应不少于5d。
(3)拌合:水泥炉渣宜采用1:8(体积比)。
搅拌前应先按比例计量加水拌合,干料入机后先干搅1min,再加入适量的水搅拌1.5~2min,使水泥浆分布均匀。
其干湿程度以便于滚压密实,有少量浆不泌水为宜;人工搅拌时应先将水泥和焖好的炉渣干拌均匀,再用喷壶缓缓加水湿拌,直至拌合均匀。
(4)控制标高:按相对标高+50cm的平线,根据设计垫层厚度用尺量出垫层的上平标高,拉小线做好找平墩,一般找平墩的间距为2m左右,按2%坡度找出最高点和最低点的标高,最薄处不小于30mm,同样做成平墩,用来控制垫层的表面标高。
编号051表C2-1工程名称交底日期施工单位分项工程名称交底提要屋面找坡层施工技术交底交底内容:一、材料要求P.O32.5水泥、粉煤灰(二级)、粘土陶粒等。
二、主要机具1、机动机具:砂浆搅拌机、平板振捣器。
2、施工工具:大小平锹、铁板、手推车、木抹子、木杠等。
三、作业条件:1、将屋面上的垃圾、杂物等清理干净,凸出基层上的水泥浆、灰渣用凿子凿掉并清理干净;各种出屋面管道封堵密实,自检合格后,报项目部验收合格。
2、找坡层用陶粒提前用热水闷透,闷透时间不小于5d。
四、操作工艺1、清理基层:将屋面保温层上的垃圾、杂物等清理干净。
2、水泥粉煤灰粘土陶粒找坡2%:2.1铺好聚苯板保温层后,在平屋面上面施工配比为:P.O32.5水泥:粉煤灰(二级):粘土陶粒=1:0.2:3.5(重量比)的陶粒混凝土向雨水口处找坡。
2.2施工时,找坡层最薄处30mm,找坡坡雨水口,坡度5%。
为便于排水,排水沟沿长度方向找坡2%。
2.3施工过程中,根据找坡长宽尺寸计算厚度,然后立杆做标志,以便于施工过程中控制厚度。
施工前,检查保温板层的平整度,然后将拌制均匀的材料依次铺放在保温板上。
材料拌制顺序:陶粒+粉煤灰+水泥+水,搅拌时必须将骨料拌和均匀后方可加水,加水量要适当,先加到粉煤灰和水泥不起灰,然后逐步粗略找平,根据需要在适当加水。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
编号051表C2-1工程名称交底日期施工单位分项工程名称交底提要屋面找坡层施工技术交底交底内容:2.4混凝土采用机械分层振捣抹压,以保证砼密实。
平板式振捣器要振捣均匀,平板振捣器振捣时覆盖上次振捣器振捣宽度的三分之一,且按东西方向拖动振捣器由北端向南端进行,严防漏振,并用木抹子赶压两至三遍拍压密实,防止产生裂缝。
浇筑过程中严格控制标高,拉线分层抹平,并用坡度尺逐一进行检查,确保坡向正确。
屋面水泥焦渣找坡层技术交底一.施工准备1.作业条件:1.1.本工程屋面找坡层为1:6水泥焦渣。
1.2.屋面焦渣按2%找坡,最低处厚度不得低于30mm。
1.3.结构验收已经完成,60mm厚聚苯板已铺设严密,并经监理验收并办理隐检手续。
1.4.与垫层有关的设备管线及埋件安装完毕,并固定牢固。
2.材质要求:2.1.焦渣:采用烟煤炉渣,容重为800kg/m3以内;焦渣内不得含有机杂质和未燃尽的煤块;粒径不得大于40mm,且不得大于垫层厚度的1/2。
2.2.水泥:强度等级为32.5散装水泥。
3.工器具:手推车、铁锹、小线、墨汁、轧辊二.质量要求1.保证项目:找坡所用材料必须符合设计要求及施工规范规定;2.基本项目:分层铺设,压实适当,表面平整,找坡正确。
3.允许偏差:3.1.表面平整度:5;3.2.标高:±5;3.3.坡度:2/1000且不大于5;3.4.厚度:1/20。
三.工艺流程基层处理⇒焦渣过筛与水闷⇒按体积比拌合⇒做找平墩⇒铺设拌合好的焦渣⇒上杠找平控制标高⇒滚压并找平⇒拍边修整⇒养护。
四.操作工艺1.基层处理:施工前把基层上粘结的杂物认真清除,清除后撒水湿润,经验收合格方可进行垫层施工。
2.焦渣过筛与水闷:为保证所需焦渣的粒经和清除杂物,焦渣使用前过两遍筛,第一遍过大孔筛,筛孔为30-40mm,根据垫层厚度确定,第二遍过小孔筛,筛孔为5mm,主要筛去细粉末,保证粒径5mm以下的不得大于总体积的40%。
水泥焦渣水闷时间不小于5天。
3.拌合:水泥焦渣采用1:6(体积比),机械搅拌,搅拌前先按比例计量加水拌合,干料入机后先干搅拌1分钟,再加入适量的水,搅拌1.5-2分钟,使水泥浆分布均匀,其干湿程度以便于滚压密实。
4.控制标高:根据设计坡度找出最高点和最低点的标高,做成平墩,用来控制垫层的表面标高。
5.铺设与滚压:焦渣垫层厚度60mm以上,虚铺和实铺厚度的比例是1.3:1。
铺设焦渣垫层时,先在铺设基层撒水湿润,再撒1:0.5水泥浆,涂刷均匀成水泥浆结合层;做好找平墩,装满焦渣熟料,按找平墩用铁锨粗略找平,再上大杠细找平,全部或分段铺好后滚压,在滚压中局部撒垫调整平整度。

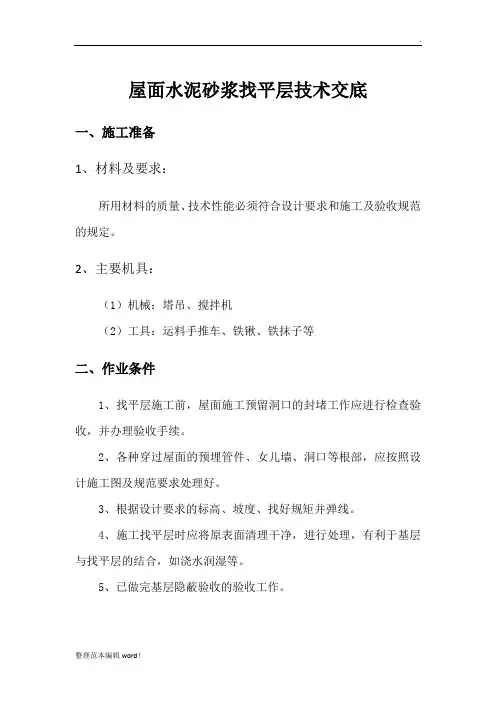

屋面水泥砂浆找平层技术交底一、施工准备1、材料及要求:所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。
2、主要机具:(1)机械:塔吊、搅拌机(2)工具:运料手推车、铁锹、铁抹子等二、作业条件1、找平层施工前,屋面施工预留洞口的封堵工作应进行检查验收,并办理验收手续。
2、各种穿过屋面的预埋管件、女儿墙、洞口等根部,应按照设计施工图及规范要求处理好。
3、根据设计要求的标高、坡度、找好规矩并弹线。
4、施工找平层时应将原表面清理干净,进行处理,有利于基层与找平层的结合,如浇水润湿等。
5、已做完基层隐蔽验收的验收工作。
三、施工工艺工艺流程:基层清理、抄水平、贴灰饼、护角→管根封堵→浇水润湿、接浆→砂浆找平→成品保护→养护1、基层清理、抄水平、贴灰饼、护角:根据屋面设计坡度及找平层厚度要求贴灰饼,确保最薄处为20mm厚,灰饼间距为1.5m。
屋脊阳角部位需护角,保证护角直线及水平。
根据灰饼标高,将屋面砼表面凸出、不平、死角等部位多余的砼剔凿干净,将浮于表面的砼砂石清理,产生的垃圾清扫出屋面。
若存在孔洞,则将孔洞四周剔凿成喇叭口并倒毛,采用细石砼灌入并振捣密实。
清理完成后,将屋面砼表面的浮灰垃圾浇水冲洗干净。
2、管根封堵:大面积做找平层前,应先将出屋面管根、女儿墙等根部处理好。
3、浇水润湿、接浆:砂浆找平工作开展前,对整个屋面砼浇水充分湿润,不留死角。
同时查找屋面砼下表面的渗漏点。
对于板底泛碱有渗漏痕迹、浇水湿润后有潮斑的部位在屋面砼面做好标记。
屋面存在的砼裂缝,渗漏严重的部位先采用水泥砂浆灌缝塞填密实,高低差大的部位先找一遍水泥砂浆底灰。
采用素浆接浆。
4、砂浆找平:采用塔吊将搅拌砂浆吊运至平屋面,找平时先抹底灰,从檐口部位(低)往屋脊部位(高)进行找平,抹底灰时需用木抹子将砂浆挤压揉搓,使砂浆融入砼表面孔隙中并与砼可靠粘结,起到堵缝堵漏的效果。
面层找平时采用刮杠刮平,达到一定强度后用铁抹子将面层砂浆进行赶实压光。
找坡层技术交底一、工程概述本次找坡层施工是为了确保屋面排水顺畅,提高屋面的防水性能和使用寿命。
施工范围涵盖了整个建筑物的屋面区域。
二、施工准备1、材料准备水泥:选用_____标号的普通硅酸盐水泥,具备出厂合格证和检测报告。
砂:采用中砂,含泥量不超过_____%,且无杂质。
轻质骨料:如膨胀珍珠岩或陶粒,应符合相关质量标准。
2、主要机具搅拌机:用于搅拌找坡层材料,保证其均匀性。
运输工具:如手推车,用于运输材料至施工部位。
刮杠、靠尺:用于平整找坡层表面。
铁抹子、木抹子:用于抹平和压实表面。
3、作业条件屋面结构层已施工完成,并经过验收合格。
穿过屋面的各种管道根部已处理完毕。
已设置好屋面的排水坡度控制点和标高控制点。
三、施工流程1、基层处理清理屋面上的杂物、灰尘和松散的混凝土等。
对基层表面进行凿毛处理,增加基层与找坡层的粘结力。
2、弹线找坡根据设计要求,在屋面上弹出找坡层的坡度控制线和标高控制点。
3、搅拌材料按照配合比要求,将水泥、砂和轻质骨料放入搅拌机中搅拌均匀,控制好加水量,使拌合物具有适宜的稠度。
4、铺设找坡层将搅拌好的找坡材料均匀铺设在屋面上,从一端开始向另一端推进,用刮杠按照坡度控制线刮平,厚度应符合设计要求。
5、压实抹平用平板振动器振捣密实,然后用木抹子抹平,再用铁抹子压光。
6、养护找坡层施工完成后,应及时进行养护,保持表面湿润,养护时间不少于_____天。
四、质量标准1、主控项目找坡层材料的质量和配合比必须符合设计要求。
找坡层的坡度必须符合设计要求,排水顺畅,无积水现象。
2、一般项目找坡层表面应平整、压实,不得有疏松、起砂等缺陷。
找坡层的分格缝设置应符合设计要求和施工规范的规定。
五、注意事项1、施工过程中应严格控制材料的质量和配合比,确保找坡层的强度和稳定性。
2、铺设找坡层时,应注意避免碰撞已安装好的管道和设备。
3、施工过程中应做好防雨措施,如遇雨天,应及时覆盖已施工的部位。
4、养护期间,严禁上人踩踏和在表面堆放重物。
分部工程:屋面工程分项工程:1:6水泥焦渣找坡层施工单位:陕西晟方建筑工程有限公司交底内容:一、施工准备:1、水泥:水泥采用P.S32.5水泥,入场后经复试合格方可使用。
2、焦渣:焦渣内不得含有有机杂质和未燃尽的煤块,粒径不得大于40mm,粒径在5mm以下的不得超过总体积的40%,使用前必须用水闷透,且不得少于3d。
3、结构工程已验收完毕,四周墙上有水平标高控制线。
4、穿屋面的预留、预埋管线已敷设完毕,并固定牢靠。
5、搅拌机、滚筒、铁锹、刮杠、筛子、手推车等已准备齐全。
6、主要工具:搅拌机、滚筒、铁锹、刮杠、筛子、手推车等已准备齐全。
二、操作工艺:1、流程:基层处理→涂刷水泥砂浆结合层焦渣过筛与水闷→按1:6比例拌和均匀→作墩找坡→铺放焦渣→上杠找平→滚压平整→拍边修整→养护2、焦渣过筛与水闷:焦渣在使用前过两遍筛子,第一遍过30mm的筛子,滤去过大的颗粒;第二遍过5mm的筛子,滤去焦渣里的粉末,确保粒径在5mm以下的焦渣不大于总体积的40%。
同时,施工前,焦渣必须浇水闷透,水闷时间为5d。
3、将水闷透后的焦渣与水泥按水泥:焦渣=1:6的体积比拌和均匀,使水泥浆与焦渣充分融和。
4、基层处理:铺设水泥焦渣前,先将基层清扫干净,清除粘结在基层上的砂浆块等杂物,并浇水湿润,经验收合格后方可进行铺设。
5、根据屋面排水方向和排水坡度拉通线进行找坡(排水坡度为2%,雨水口周围直径500mm范围内找坡5%),作好找平墩,间距1.5m成梅花型布置。
6、铺放焦渣时,先在基层上洒水湿润并均匀的涂刷一层素水泥浆结合层后,再铺水泥焦渣,按找平墩用刮杠找平,随铺随滚压。
在滚压过程中,随时拉通线检查其表面的平整度和坡度,对局部过低处用水泥焦渣填平,高出部位铲掉,调整平整度,直至滚压平整,表面出浆且无松散颗粒为止。
对于墙角、管根等局部滚压不到的部位,用木抹子拍打密实。
7、养护:水泥焦渣铺设后要及时浇水养护,待其凝固后方可进行下一道工序。
[ 1 ]焦渣找坡层本工程屋面找坡层采用焦渣找坡坡向天沟或地漏,最薄处30厚。
1.施工准备1.1水泥:水泥采用32.5号水泥,入场后经复试合格方可使用。
1.2焦渣:焦渣内不得含有有机杂质和未燃尽的煤块,粒径在5mm 以下的不得超过总体积的40%,使用前必须用水闷透,且不得少于3d。
1.3结构工程已验收完毕,四周墙上有水平标高控制线。
1.4穿屋面的预留、预埋管线已敷设完毕,并固定牢靠。
1.5主要工具:搅拌机、滚筒、铁锹、刮杠、筛子、手推车等已准备齐全。
2操作工艺2.1流程:焦渣过筛与水闷→拌合均匀→做墩找坡→铺放焦渣→上杠找平→滚压平整→拍边修正→养护2.2焦渣过筛与水闷:焦渣在使用前过两遍筛子,第一遍过30mm 的筛子,滤去过大的颗粒;第二遍过5mm的筛子,滤去焦渣里的粉末,确保粒径在5mm以下的焦渣不大于总体积的40%。
同时,施工前,焦渣必须浇水闷透,水闷时间为5d。
2.3将水闷透后的焦渣与水泥按水泥:焦渣=1:6的体积比拌和均匀,干料入机后先干拌1min后再加入适当的水拌和均匀,使水泥浆与焦渣充分融和。
2.4基层处理:铺设水泥焦渣前,先将基层清扫干净,清除粘结在基层上的砂浆块等杂物,并浇水湿润,经验收合格后方可进行铺设。
2.5根据屋面排水方向和排水坡度拉通线进行找坡,做好找平墩,间距1.5m成梅花型布置。
2.6铺放焦渣:铺放焦渣时,焦渣的虚铺厚度与压实厚度的比为1.3:1。
铺设时,先在基层上洒水湿润并均匀的涂刷一层素水泥浆结合层后,再铺水泥焦渣,按找平墩用刮杠找平,随铺随滚压。
在滚压过程中,随时拉通线检查其表面的平整度和坡度,对局部过低处用水泥焦渣填平,高出部位铲掉,调整平整度,直至滚压平整,表面出浆且无松散颗粒为止。
对于墙角、管根等局部滚压不到的部位,用木抹子拍打密实。
对于屋面反梁过水口两侧铺放焦渣时,注意沿排水方向一侧的焦渣比迎水侧的焦渣低5mm。
当屋面上有预留的孔洞时,要找相关工种的负责人核实,能封堵的封堵后施工,不能封堵的,在洞口四周做好护挡,待其施工完毕后封堵严密。
1,本表由施工单位填写,交底单位与接受交底单位各保存一份。
2,当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
交底提要卷材宽长边搭接〉100图1-3T交底内容:2. 4混凝土采用机械分层振捣抹压,以保证税密实。
平板式振捣器要振捣均匀,平板振捣器振捣时覆盖上次振捣器振捣宽度的三分之一,且按东西方向拖动振捣器由北端向南端进行,严防漏振,并用木抹子赶压两至三遍拍压密实,防止产生裂缝。
浇筑过程中严格控制标高,拉线分层抹平,并用坡度尺逐一进行检查,确保坡向正确。
2.5玲浇筑完毕后,及时进行洒水养护,确保找坡层达到一定强度。
2. 6施工前仔细检查屋面结构标高,确保屋面防水层泛水高度不小于25cmo2. 7施工中注意材料严禁在楼面上集中堆放,以免对结构楼板产生不利影响。
找坡层压平压实后,上面做20nmi厚1: 3水泥砂浆(体积比)找平层,压光面。
五,质量要求1,保证项目:1.1水泥粉煤灰粘土陶粒税拌制均匀,分层铺设,压实适当,表面平整,密实。
1.2找坡正确,无倒坡和积水,坡向雨水口。
六,成品保护1,施工中将拌制均匀的材料铺放在保温板上时,注意保护已完成的聚苯板保温层,如发现保温板有破损及时更换。
2,下雨天不得施工找坡层,己施工部分在下雨之前用塑料布或彩条布覆盖严密,防止雨淋。
七,安全措施1,现场施工人员必须戴安全帽。
2,刮五级(含五级)以上大风和雨天,避免在屋面上施工。
3,施工现场严禁烟火。
审核人交底人接受交底人1,本表由施工单位填写,交底单位与接受交底单位各保存一份。
2,当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
