屋面焦渣找坡层技术交底
- 格式:doc
- 大小:50.00 KB
- 文档页数:3

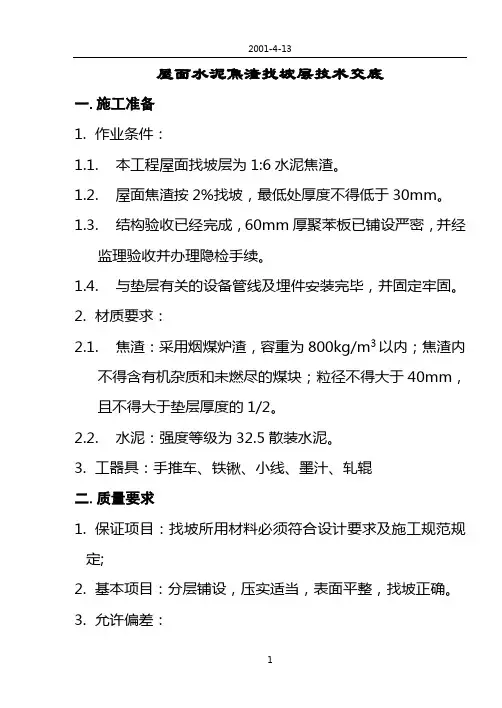

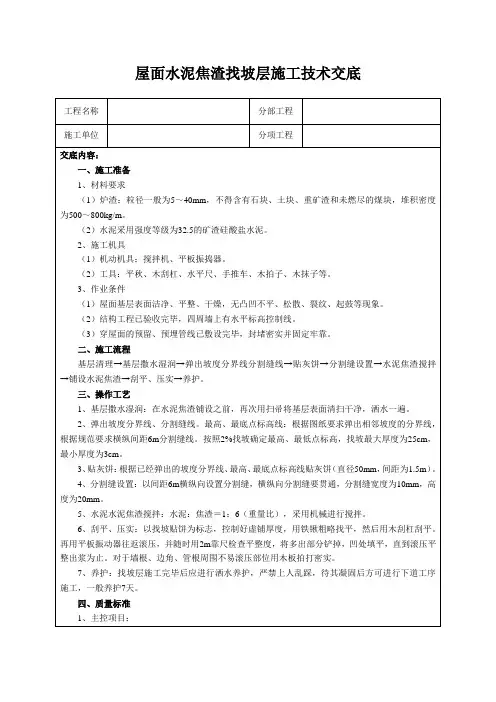

屋面水泥焦渣找坡层技术交底一.施工准备1.作业条件:1.1.本工程屋面找坡层为1:6水泥焦渣。
1.2.屋面焦渣按2%找坡,最低处厚度不得低于30mm。
1.3.结构验收已经完成,60mm厚聚苯板已铺设严密,并经监理验收并办理隐检手续。
1.4.与垫层有关的设备管线及埋件安装完毕,并固定牢固。
2.材质要求:2.1.焦渣:采用烟煤炉渣,容重为800kg/m3以内;焦渣内不得含有机杂质和未燃尽的煤块;粒径不得大于40mm,且不得大于垫层厚度的1/2。
2.2.水泥:强度等级为32.5散装水泥。
3.工器具:手推车、铁锹、小线、墨汁、轧辊二.质量要求1.保证项目:找坡所用材料必须符合设计要求及施工规范规定;2.基本项目:分层铺设,压实适当,表面平整,找坡正确。
3.允许偏差:3.1.表面平整度:5;3.2.标高:±5;3.3.坡度:2/1000且不大于5;3.4.厚度:1/20。
三.工艺流程基层处理⇒焦渣过筛与水闷⇒按体积比拌合⇒做找平墩⇒铺设拌合好的焦渣⇒上杠找平控制标高⇒滚压并找平⇒拍边修整⇒养护。
四.操作工艺1.基层处理:施工前把基层上粘结的杂物认真清除,清除后撒水湿润,经验收合格方可进行垫层施工。
2.焦渣过筛与水闷:为保证所需焦渣的粒经和清除杂物,焦渣使用前过两遍筛,第一遍过大孔筛,筛孔为30-40mm,根据垫层厚度确定,第二遍过小孔筛,筛孔为5mm,主要筛去细粉末,保证粒径5mm以下的不得大于总体积的40%。
水泥焦渣水闷时间不小于5天。
3.拌合:水泥焦渣采用1:6(体积比),机械搅拌,搅拌前先按比例计量加水拌合,干料入机后先干搅拌1分钟,再加入适量的水,搅拌1.5-2分钟,使水泥浆分布均匀,其干湿程度以便于滚压密实。
4.控制标高:根据设计坡度找出最高点和最低点的标高,做成平墩,用来控制垫层的表面标高。
5.铺设与滚压:焦渣垫层厚度60mm以上,虚铺和实铺厚度的比例是1.3:1。
铺设焦渣垫层时,先在铺设基层撒水湿润,再撒1:0.5水泥浆,涂刷均匀成水泥浆结合层;做好找平墩,装满焦渣熟料,按找平墩用铁锨粗略找平,再上大杠细找平,全部或分段铺好后滚压,在滚压中局部撒垫调整平整度。
屋面找坡层技术交底依据标准:《建筑工程施工质量验收统一标准》《屋面工程施工质量验收规范》1、范围本技术交底用于xxxx工程住宅楼屋面工程找坡层施工。
2、施工准备2.1材料及要求:2.1.1所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。
2.1.2水泥珍珠岩:1:8水泥珍珠岩(体积比)。
2.2主要机具:2.2.1机械:砂浆搅拌机。
2.2.2工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺、压滚。
2.3作业条件:2.3.1基层清理干净并浇水润湿,经项目部质检员和监理单位检查验收合格后方可进行屋面找坡层施工。
2.3.2已经按设计要求完成机房层墙体砌筑。
3、操作工艺3.1工艺流程基层处理→弹线找坡→铺设、压紧→刮平→找坡→验收。
3.2基层清理水泥珍珠岩找坡层施工之前,应先进行基层处理,基层表面的灰尘、污垢等清除干净并浇水润湿,经项目部质检员和监理单位检查验收合格后方可进行屋面找坡层施工。
3.3弹线找坡本工程采用1:8水泥珍珠岩2%找坡,最薄处60mm,由项目部技术人员按设计坡度及流水方向,找出屋面坡度走向,确定找坡层最高点及天沟位置。
3.4铺设找坡层1)根据技术人员提供的标高及屋面各部位坡度走向将屋面各控制点的高度用水泥珍珠岩或普通砂浆做好,然后根据已做好的控制点拉线,将水泥珍珠岩按照压缩比(压缩比是指屋面上松散的找坡层厚度与压实后的厚度之比)为130%的比例进行虚铺,虚铺后的找坡层用木杠压紧、刮平、找坡,再压实至设计标高。
2)水泥珍珠岩找坡层中纵横最大间距6m设排气管,排气管设置部位由项目部技术人员进行定位。
4、质量要求:4.1水泥珍珠岩应拌合均匀,分层铺设,压实适当,表面平整,找坡正确。
铺设水泥珍珠岩时应拉线找坡,铺顺平整,操作中应避免材料在屋面上堆积二次倒运。
保证均质铺设。
4.2找坡层边线应顺直,接茬处平整,表面光滑整洁。
4.3水泥膨胀珍珠岩压实程度根据试验确定,其厚度应符合设计要求,找坡层厚度的允许偏差为+10%,-5%。
分部工程:屋面工程分项工程:1:6水泥焦渣找坡层施工单位:陕西晟方建筑工程有限公司交底内容:一、施工准备:1、水泥:水泥采用P.S32.5水泥,入场后经复试合格方可使用。
2、焦渣:焦渣内不得含有有机杂质和未燃尽的煤块,粒径不得大于40mm,粒径在5mm以下的不得超过总体积的40%,使用前必须用水闷透,且不得少于3d。
3、结构工程已验收完毕,四周墙上有水平标高控制线。
4、穿屋面的预留、预埋管线已敷设完毕,并固定牢靠。
5、搅拌机、滚筒、铁锹、刮杠、筛子、手推车等已准备齐全。
6、主要工具:搅拌机、滚筒、铁锹、刮杠、筛子、手推车等已准备齐全。
二、操作工艺:1、流程:基层处理→涂刷水泥砂浆结合层焦渣过筛与水闷→按1:6比例拌和均匀→作墩找坡→铺放焦渣→上杠找平→滚压平整→拍边修整→养护2、焦渣过筛与水闷:焦渣在使用前过两遍筛子,第一遍过30mm的筛子,滤去过大的颗粒;第二遍过5mm的筛子,滤去焦渣里的粉末,确保粒径在5mm以下的焦渣不大于总体积的40%。
同时,施工前,焦渣必须浇水闷透,水闷时间为5d。
3、将水闷透后的焦渣与水泥按水泥:焦渣=1:6的体积比拌和均匀,使水泥浆与焦渣充分融和。
4、基层处理:铺设水泥焦渣前,先将基层清扫干净,清除粘结在基层上的砂浆块等杂物,并浇水湿润,经验收合格后方可进行铺设。
5、根据屋面排水方向和排水坡度拉通线进行找坡(排水坡度为2%,雨水口周围直径500mm范围内找坡5%),作好找平墩,间距1.5m成梅花型布置。
6、铺放焦渣时,先在基层上洒水湿润并均匀的涂刷一层素水泥浆结合层后,再铺水泥焦渣,按找平墩用刮杠找平,随铺随滚压。
在滚压过程中,随时拉通线检查其表面的平整度和坡度,对局部过低处用水泥焦渣填平,高出部位铲掉,调整平整度,直至滚压平整,表面出浆且无松散颗粒为止。
对于墙角、管根等局部滚压不到的部位,用木抹子拍打密实。
7、养护:水泥焦渣铺设后要及时浇水养护,待其凝固后方可进行下一道工序。

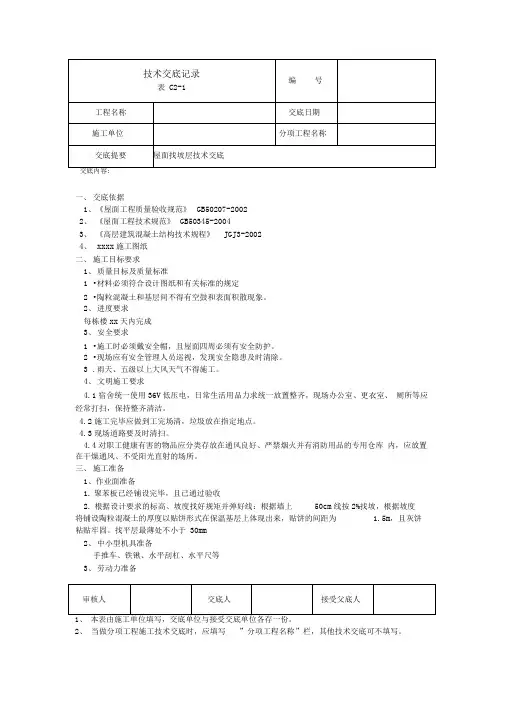

一、交底依据1、《屋面工程质量验收规范》GB50207-20022、《屋面工程技术规范》GB50345-20043、《高层建筑混凝土结构技术规程》JGJ3-20024、xxxx施工图纸二、施工目标要求1、质量目标及质量标准1•材料必须符合设计图纸和有关标准的规定2•陶粒混凝土和基层间不得有空鼓和表面积散现象。
2、进度要求每栋楼xx天内完成3、安全要求1•施工时必须戴安全帽,且屋面四周必须有安全防护。
2•现场应有安全管理人员巡视,发现安全隐患及时清除。
3.雨天、五级以上大风天气不得施工。
4、文明施工要求4.1宿舍统一使用36V低压电,日常生活用品力求统一放置整齐,现场办公室、更衣室、厕所等应经常打扫,保持整齐清洁。
4.2施工完毕应做到工完场清,垃圾放在指定地点。
4.3现场道路要及时清扫。
4.4对职工健康有害的物品应分类存放在通风良好、严禁烟火并有消防用品的专用仓库内,应放置在干燥通风、不受阳光直射的场所。
三、施工准备1、作业面准备1.聚苯板已经铺设完毕,且已通过验收2.根据设计要求的标高、坡度找好规矩并弹好线:根据墙上50cm线按2%找坡,根据坡度将铺设陶粒混凝土的厚度以贴饼形式在保温基层上体现出来,贴饼的间距为 1.5m,且灰饼粘贴牢固。
找平层最薄处不小于30mm2、中小型机具准备手推车、铁锹、水平刮杠、水平尺等3、劳动力准备1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写”分项工程名称”栏,其他技术交底可不填写。
泥工14人4、材料准备主要材料水泥:32.5#普通硅酸盐水泥粉煤灰:二级排干粉煤灰页岩陶粒:密度600~800Kg/m 3四、施工工艺流程及操作要点1、工艺流程:基层清理T基层洒水湿润T弹出坡度分界线、分隔缝线:最高、最低点标高T贴点标高、冲筋T分隔缝设置T铺设陶粒混凝土T刮平、滚压T养护2、基层洒水湿润:在陶粒混凝土铺设之前,再次用扫帚将保温层表面清扫干净,撒清水一遍3、弹出坡度分界线、分隔缝线;最高、最低点标高线:根据图纸要求和落水管的位置弹出相邻坡度的分界线,根据规范要求纵横间距6m分隔缝线;按照2%找坡确定最高、最低点咼。
精心整理
页脚内容

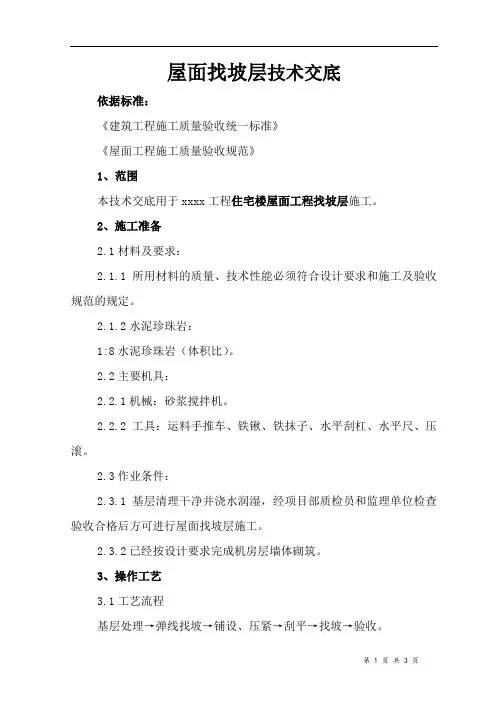

屋面找坡层技术交底
一、施工准备
1、材料及主要机具
(1)材料准备
页岩陶粒:粒径5mm~30mm 。
砂:采用中砂,含泥量不大于5%。
水泥:采用32.5级普通硅酸盐水泥。
(22(1
(2(315%,2 3430mm ,按2%56、铺设拌和料:铺设前按施工布置的运输路线,即先远后近、先里后外的施工顺序。
铺设时按各灰饼的高度用铁锹铺灰,初略找坡、找平,压实后的厚度不应大于虚铺厚度的3/4。
7、振捣或滚压:找坡层铺设好后用平板振捣器或用铁滚筒滚压,随即用大杠细找坡、找平,在振捣和滚压过程中,局部调整坡度和平整度,经振捣和反复滚压平整出浆,达到要求的厚度和坡度。
此项工作要一次完成。
8、拍边修整:对墙根、边角、管根周围不易滚压处,应采用木拍或木抹子拍打平实,并根据需要做出圆弧。
水落口周边处坡度变化较大,应用木抹子修整成型,做到坡面衔接通顺、平滑、美观。
三、质量控制
精心整理
1、陶粒内不能含有机杂质、未燃尽的煤和含有遇水能膨胀分解的物质。
2、搅拌过程的计量必须准确,陶粒和砂用人工用磅秤称重,要保证配合比准确。
3、搅拌时间必须,保证拌和料出机时搅拌均匀,和易性好。
4、拌和料的振捣和滚压必须密实、平整,特别是墙根,边角、管根周围。
四、质量标准
1、主控项目
(1)使用的水泥、砂子等必须符合设计要求及施工验收规范规定。
.
(2)施工配合比,铺压均匀、厚度、密实性和强度等应符合设计和规范要求。
(3)找坡层与基层必须粘结牢固,不得有空鼓和表面松散、裂缝等缺陷。
页脚内容。
一、编制依据1. 国家相关安全生产法律法规及标准。
2. 《建筑工程施工安全技术规范》。
3. 本工程屋面找坡层施工方案。
二、工程概况1. 工程名称:______工程项目2. 施工单位:______公司3. 施工地点:______地点4. 施工内容:屋面找坡层施工三、施工方法1. 施工工艺流程:基层处理→ 找坡层施工→ 防水层施工→ 保护层施工。
2. 施工材料:水泥、砂、防水材料、保温材料等。
四、安全技术措施1. 人员配备与培训- 施工人员必须经过专业培训,熟悉屋面找坡层施工工艺和安全操作规程。
- 患有心脏病、高血压、神经衰弱症等不适于高处作业者,严禁参与施工。
2. 安全防护设施- 施工现场应设置安全警示标志,明确危险区域。
- 脚手架、防护栏杆、安全网等安全防护设施必须符合国家标准,并定期检查维护。
- 施工人员必须佩戴安全帽、安全带等个人防护用品。
3. 施工安全操作规程- 施工前应检查施工现场环境,确保无安全隐患。
- 施工过程中,严禁嬉戏打闹,操作人员应集中精力,确保施工安全。
- 运输材料时,应注意车辆稳定性,避免急刹车、猛拐弯。
- 施工过程中,严禁将工具、材料等抛掷,以免伤人。
4. 防滑措施- 施工现场地面应保持干燥,防止湿滑。
- 施工人员应穿着防滑鞋,确保行走安全。
- 在湿滑地面施工时,应设置防滑垫或采取其他防滑措施。
5. 施工机械安全- 施工机械必须符合国家标准,并定期进行维护保养。
- 操作人员必须经过专业培训,熟悉机械操作规程。
- 施工过程中,应确保机械运行正常,防止机械故障引发事故。
6. 环境保护- 施工过程中,应采取措施减少对环境的污染,如噪音、粉尘等。
- 施工结束后,应及时清理施工现场,确保环境整洁。
五、应急措施1. 施工现场应配备必要的应急救援设施,如急救箱、灭火器等。
2. 施工人员应熟悉应急救援程序,一旦发生事故,能迅速采取有效措施进行处置。
六、交底要求1. 施工单位应将安全技术交底内容书面通知施工人员。
屋面找坡层技术交底咱们盖房子啊,屋面这一块儿可太重要啦!就像人的头顶,得好看还得实用。
今天就来好好唠唠屋面找坡层这事儿。
先来说说为啥要有找坡层。
我之前遇到过一个事儿,有个小区的房子,屋面没做好找坡,一下雨那水就积在一块儿,时间长了,屋面就开始渗水,把屋里的天花板弄得一塌糊涂,业主可闹心啦!所以啊,这找坡层就是为了让雨水能顺顺溜溜地流走,不积水,保证屋面的干爽和房子的安全。
找坡层施工前,得把屋面基层清理干净,啥石子儿啊、灰尘啊,都不能有。
就像咱们做饭前得把灶台擦干净一样,不然做出的饭能好吃吗?然后要根据设计要求,定好找坡的方向和坡度。
这就好比咱们出门得先规划好路线,不能瞎走。
材料的选择也有讲究。
一般常用的有水泥膨胀珍珠岩、水泥加气混凝土碎渣等。
这些材料得质量过关,不能有杂质。
我记得有一次,施工用的材料质量不行,结果找坡层做完没多久就出现裂缝,又得返工,费时费力又费钱。
施工的时候,要分层铺设,每层厚度不能太厚,一般 150 200mm就行。
铺的时候要拍实,让材料之间紧密结合。
就像咱们盖被子,得把被子铺平压实,不然睡起来不舒服。
找坡层做完后,得养护好。
夏天得经常洒水,冬天要做好保温,不然就像小孩子没照顾好容易生病一样,找坡层也容易出问题。
还有啊,找坡层的坡度一定要准确。
有一回我去检查一个工地,发现他们找坡的坡度做得不对,雨水根本流不顺畅,这要是遇到大雨天,那不得出大问题!所以啊,施工的时候一定要用水平仪仔细测量,不能马虎。
总之,屋面找坡层这活儿看着简单,其实里面的学问可多着呢。
咱们得认真对待,每一个环节都做好,这样才能保证屋面的质量,让房子住起来安心、舒心。
可别像我之前碰到的那些例子一样,出了问题再后悔就来不及啦!。

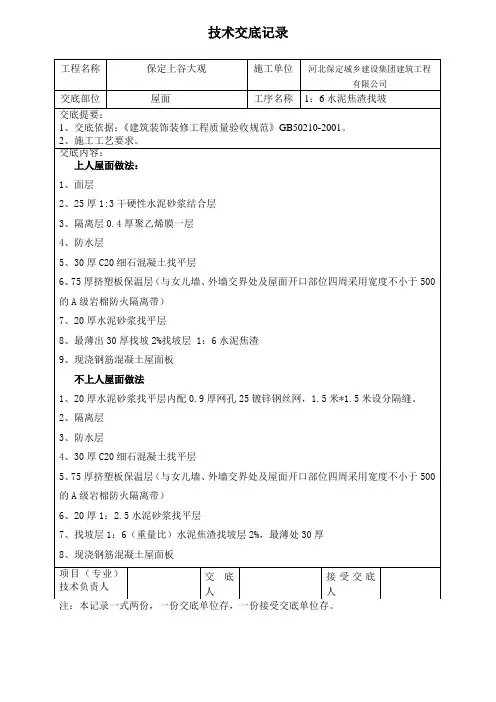

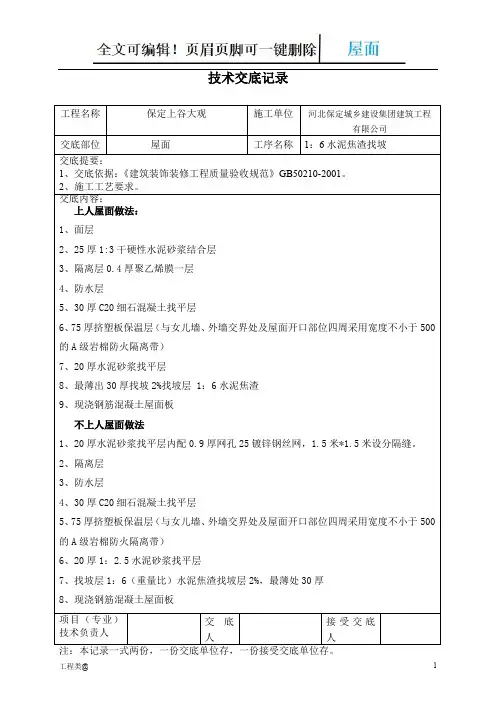

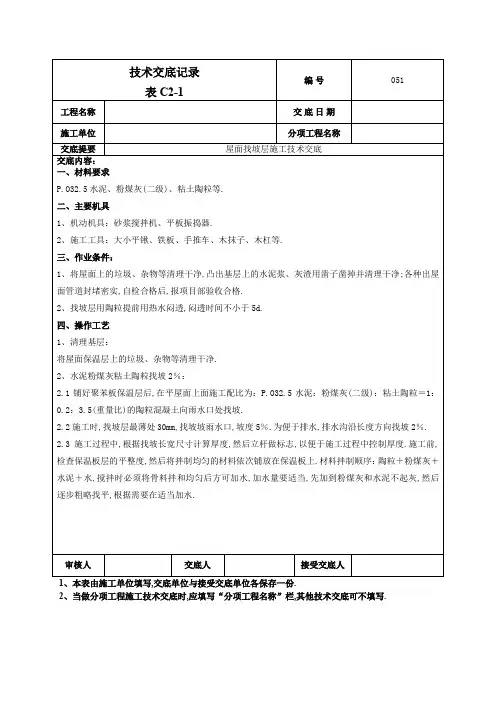

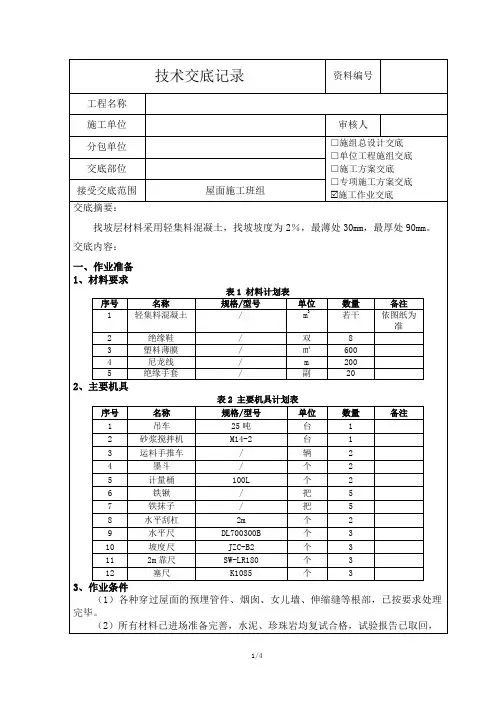

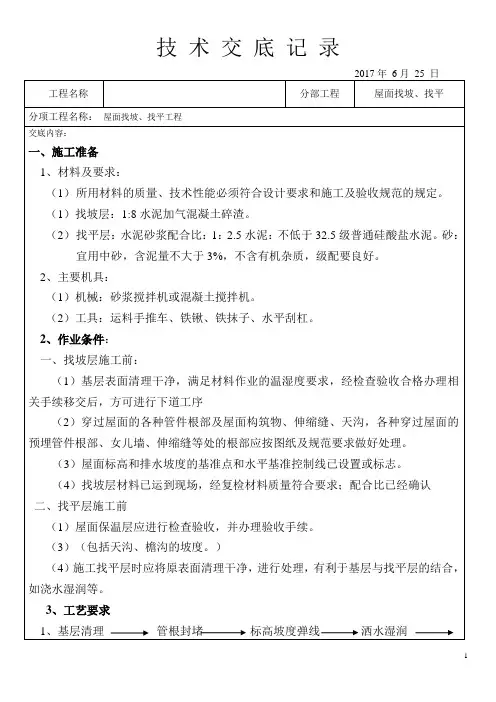

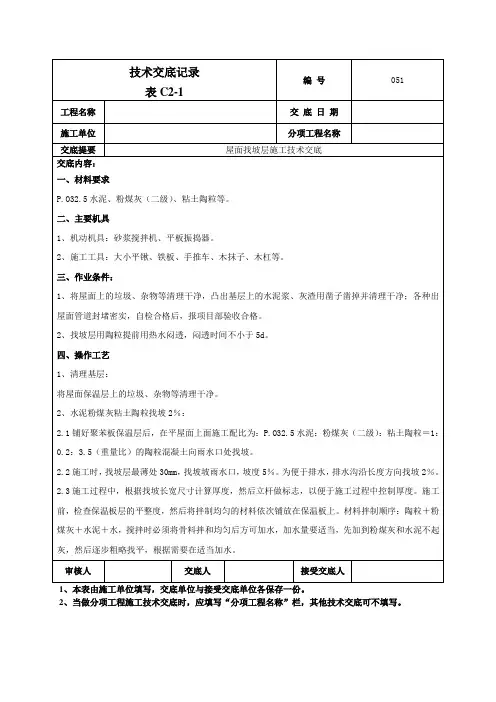

技术交底记录
工程名称建设单位
工程编号监理单位
交底部位施工单位
交底人签字交底日期
分部分项工程屋面基层、找坡层接收人签字
交底内容:
一、施工准备
1、工序准备:涉及屋面层施工前的各项工序均已验收合格,包括主体结构质量验收、女儿墙抹灰质量验收、基层处理验收、雨水排水口质量验收、预留洞口封堵质量验收。
三、基层清理
屋面层施工前将屋面结构基层表面杂物、尘土清扫干净,应特别注意排水管道、排气管道的成品保护,并经验收后方可进入下一道工序。
伸出屋面的管道,预留洞口周围应用C20素砼浇筑高度不低于30cm,宽度不低于20cm的挡水线。
四、砼基层找坡层
砼基层找破层施工时,严格按照施工设计图纸坡度进行找坡:
1、找标高、弹线、做找坡墩,按施工图要求找坡方向、找坡坡度进行打粑。
2、基层洒水湿润,用水泥浆加胶粉在地面满铺刷一道,并随着浇筑砼,
五、质量验收标准
1、保证项目
原材料、外加剂、混凝土防水性能及强度,必须符合设计要求和施工规范的规定。
砼找坡层的坡度,必须符合设计要求。
砼浇筑后必须进行二次收面,砼表面平整、压实抹光、无裂缝、起壳、起砂等缺陷,确保外观。
2、基本项目:表面平整度允许偏差5mm。
六、砼养护:砼浇筑后如未下雨,必须覆盖养护,且养护时间必须达到72小时,浇筑砼后混凝土强度达到80%才允许人员行走,进行下一道工序的施工。
参加单位
及人员。
一.施工准备1.1 材料准备:1)干拌符合加气混凝土碎块要求,找平层所采用的15厚DS水泥砂浆符合要求。
1.2 机具准备:1)手推车、铁锹、铁抹子、水平刮杠、水平尺1.3 劳动力准备:50人。
1.4 作业条件:1)找平层施工前,屋面保温层应进行隐蔽工程检查验收合格。
2)各种穿过屋面的预埋管件根部及女儿墙根处要清理干净并做好处理。
3)根据设计规定的坡度弹线、找好规矩并进行彻底清扫。
二、操作工艺2.1 工艺流程基层清理→管根堵洞、固定→弹线找坡度→撒水湿润→打底、找坡→铺找平层→压实、养护→验收2.2 施工方法和技术要求1)基层清理:将保温层上面的松散杂物清扫干净。
2)在板块保温层上作业,应先将板底垫实找平,不易填塞的立缝、边角破损处,要用同类保温板块的碎末填实填平。
3)弹线找坡度:在保温层上铺设找坡层,找坡层最薄处为40㎜,采用干拌加气碎块混凝土碎块,厚度超过120时,先铺干加气碎块震压拍实,再覆50厚加气碎块混凝土,加气碎块混凝土(体积比)=水泥:砂子:加气碎块=1:1.5:4。
依据建筑屋面平面图向雨水口处找坡2%。
找坡时使用水准仪进行标高抄测,在女儿墙上弹线找出坡度的最高点,随后拉通线,通线间隔2m,延通线方向间距1m在通线中间贴灰饼。
要求起坡准确,表面平整无凹凸。
随后进行找坡层施工。
4)管根堵洞、固定:在找坡层施工前管根处要求用干硬性砂浆将管口堵严,四周空隙用砂浆固定。
5)洒水湿润:在抹找平层之前,对找坡层洒水湿润,但不能用水浇透,要适当掌握,以达到找平层、找坡层能牢固结合为度。
6)找平层冲筋贴灰饼:根据坡度要求拉线、找坡、贴灰饼,顺排水方向贴灰饼,灰饼的间距为1.5m,贴灰饼后进行找平层抹灰。
找平层间距6m留置分隔缝。
7)保温层与突出屋面的女儿墙等的交接处和基层的转角处,找平层要求做成圆弧型,圆弧半径50mm。
三.质量要求:3.1 主控项目a. 找平层的材料质量及配合比,必须符合设计要求。
