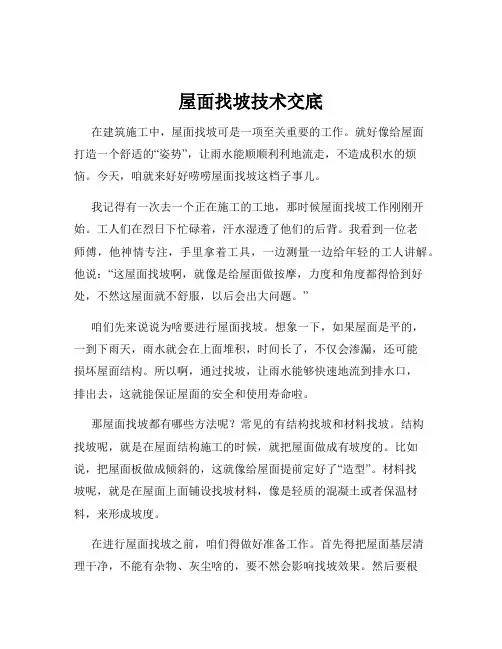

屋面找坡技术交底在建筑施工中,屋面找坡可是一项至关重要的工作。
就好像给屋面打造一个舒适的“姿势”,让雨水能顺顺利利地流走,不造成积水的烦恼。
今天,咱就来好好唠唠屋面找坡这档子事儿。
我记得有一次去一个正在施工的工地,那时候屋面找坡工作刚刚开始。
工人们在烈日下忙碌着,汗水湿透了他们的后背。
我看到一位老师傅,他神情专注,手里拿着工具,一边测量一边给年轻的工人讲解。
他说:“这屋面找坡啊,就像是给屋面做按摩,力度和角度都得恰到好处,不然这屋面就不舒服,以后会出大问题。
”咱们先来说说为啥要进行屋面找坡。
想象一下,如果屋面是平的,一到下雨天,雨水就会在上面堆积,时间长了,不仅会渗漏,还可能损坏屋面结构。
所以啊,通过找坡,让雨水能够快速地流到排水口,排出去,这就能保证屋面的安全和使用寿命啦。
那屋面找坡都有哪些方法呢?常见的有结构找坡和材料找坡。
结构找坡呢,就是在屋面结构施工的时候,就把屋面做成有坡度的。
比如说,把屋面板做成倾斜的,这就像给屋面提前定好了“造型”。
材料找坡呢,就是在屋面上面铺设找坡材料,像是轻质的混凝土或者保温材料,来形成坡度。
在进行屋面找坡之前,咱们得做好准备工作。
首先得把屋面基层清理干净,不能有杂物、灰尘啥的,要不然会影响找坡效果。
然后要根据设计要求,确定好排水坡度和排水方向。
这就好比你出门前要先规划好路线,不然容易迷路。
接下来就是施工过程啦。
如果是结构找坡,在支模的时候就要注意模板的坡度设置,要保证准确无误。
混凝土浇筑的时候,也要注意振捣密实,不能有蜂窝麻面。
要是材料找坡,铺设找坡材料的时候要均匀,厚度要符合要求,不能这边厚那边薄的。
还有啊,找坡层施工完之后,一定要进行养护。
就像人干完重活要休息一样,让找坡层有足够的时间变得更结实。
养护期间要保持湿润,不能让它“渴着”。
在施工过程中,还得注意一些细节。
比如说,排水口周围的找坡要特别处理,要形成一个漏斗状,这样雨水才能顺利地流进去。
还有,找坡的坡度一定要符合规范要求,不能自己想当然地乱搞。
屋面找坡层施工技术交底一、施工准备1、材料及主要机具:1.1 粒状珍珠岩:珍珠岩内不应含有有机杂质,粒径应均匀。
1.2 水泥:宜采用普通硅酸盐水泥,其标号为32.5号。
1.3主要机具:搅拌机、铁滚子、手推车、平铁锹、木抹子、刮杠、笤帚、铁錾子、5m卷尺、钢丝刷等。
二、作业条件:1、结构工程已经验收,并办完验收手续,墙面上+50cm水平标高线已弹好。
2、穿过屋面的套筒已安装验收完,孔洞已用细石混凝土填塞密实。
三、操作工艺工艺流程:清理基层→找标高、弹线找坡、做饼→铺摊找坡层→刮平、振压→养护1、基层处理:铺设找坡层前,对粘结在基层上的水泥浮浆、砼渣子等用铁錾子剔凿,钢丝刷子刷掉,再用扫帚清扫干净,洒水湿润。
2、找标高、弹线找坡、做饼:根据墙上+50cm水平标高线及设计规定的找坡层厚度(水落斗处为最薄处,厚度为30mm,按设计坡度2%及流水方向)往下量测出找坡层的上平标高,并做成灰饼(用细石混凝土或水泥砂浆抹成50mm×50mm 见方,与找坡层同高,当找坡层铺完找平之后可拆除,补水泥珍珠岩),其间距2m左右。
3、铺摊找坡层:找坡层铺设之前再次用扫帚清扫基层,用清水洒一遍。
水泥珍珠岩找坡层的配合比应符合设计要求。
水泥珍珠岩体积比1:6,拌合时要严格控制加水量,铺设顺序应从一端开始退着向另一端进行,避免二次倒运,严禁随地乱铺。
4、刮平、振压:铺摊时以灰饼为标志,先按流水方向间距1-2m冲筋,控制好虚铺厚度,用铁锹粗略找平,然后用刮杠刮平,滚筒滚压成型,高出部分铲掉,凹处填平。
对于墙根、边角、管根周围不易振压处,应用木抹子拍打密实。
水泥珍珠岩找坡层应随拌随铺,随压实,全部操作过程应控制在2h内完成。
留施工缝时,应用木板挡好留槎处,保证直槎密实,接搓时应清除松散杂物,再铺摊水泥珍珠岩拌合料。
5、养护:垫层施工完后应进行洒水养护,严禁上人乱踩、弄脏,待其凝固后方可进行面层施工。
四、质量标准1、保证项目:1.1 水泥珍珠岩找坡层使用的水泥、珍珠岩材料质量,必须符合设计要求及有关标准的规定。

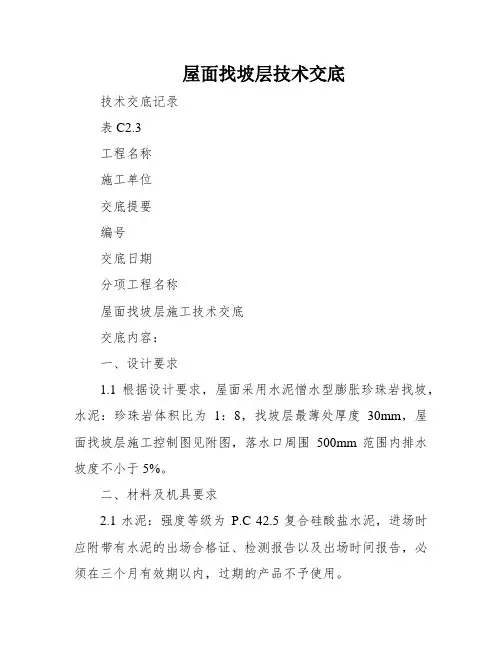

屋面找坡层技术交底技术交底记录表C2.3工程名称施工单位交底提要编号交底日期分项工程名称屋面找坡层施工技术交底交底内容:一、设计要求1.1根据设计要求,屋面采用水泥憎水型膨胀珍珠岩找坡,水泥:珍珠岩体积比为1:8,找坡层最薄处厚度30mm,屋面找坡层施工控制图见附图,落水口周围500mm范围内排水坡度不小于5%。
二、材料及机具要求2.1水泥:强度等级为P.C 42.5复合硅酸盐水泥,进场时应附带有水泥的出场合格证、检测报告以及出场时间报告,必须在三个月有效期以内,过期的产品不予使用。
2.2珍珠岩:现场抽检试验合格,粒径小于0.15mm的含量不得大于8%。
2.3机具:手推车、刮杠、铁抹子、笤帚、水桶、木杆、2米靠尺、钢尺、錾子、锤子、铁锨、铁耙、水管。
三、施工步骤及工艺3.1施工流程:下层清理和管根牢固→结构避水→拉线做灰饼找坡→贴点标高、冲筋→30mm厚(最薄处)1:8水泥憎水型收缩珍珠岩找2%坡→压光并养护。
3.2施工步骤:(1)下层清理:在水泥憎水型收缩珍珠岩施工之前把混凝土找平层的木方、多层板等杂物清理清理干净。
(2)结构避水:预留洞口四周向外延伸50mm设置宽100mm高100mm的1:3水泥砂浆进行拦截,注水屋面最浅处大于等于20mm,24h内无渗漏现象,方可进行下道工序施工;如果24h内出现渗水部位,渗水部位清理干净,四周向外延伸100mm涂刷1.5mm厚的聚氨酯,之后再进行避水实验,无渗漏方可进行下道工序。
(3)弹线找坡:根据设计坡度及流水方向,找出屋面坡度走向及排水距离,确定找坡层的厚度范围。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
第1页(共/ 3页)技术交底记录表C2.3工程名称施工单位交底提要编号交底日期分项工程名称屋面找坡层施工手艺交底交底内容:(4)拌和水泥珍珠岩:将珍珠岩堆放在屋面上浇水润透,然后掺入水泥,水泥与珍珠岩的体积比为1:8,用人工将水泥与珍珠岩搅拌均匀颜色一致。

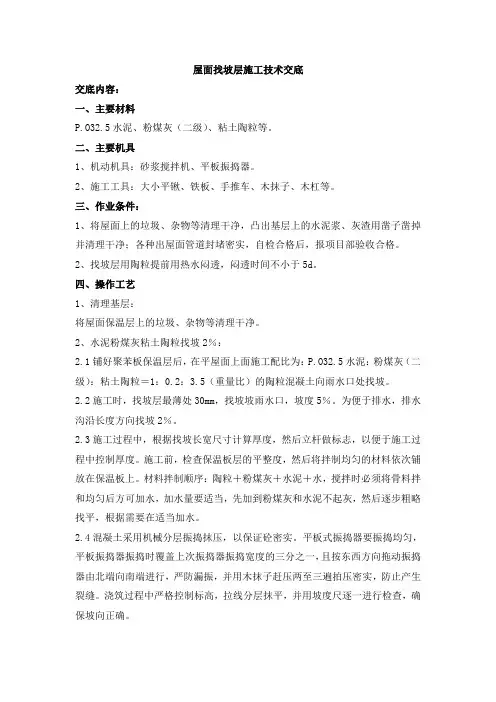

屋面找坡层施工技术交底交底内容:一、主要材料P.O32.5水泥、粉煤灰(二级)、粘土陶粒等。
二、主要机具1、机动机具:砂浆搅拌机、平板振捣器。
2、施工工具:大小平锹、铁板、手推车、木抹子、木杠等。
三、作业条件:1、将屋面上的垃圾、杂物等清理干净,凸出基层上的水泥浆、灰渣用凿子凿掉并清理干净;各种出屋面管道封堵密实,自检合格后,报项目部验收合格。
2、找坡层用陶粒提前用热水闷透,闷透时间不小于5d。
四、操作工艺1、清理基层:将屋面保温层上的垃圾、杂物等清理干净。
2、水泥粉煤灰粘土陶粒找坡2%:2.1铺好聚苯板保温层后,在平屋面上面施工配比为:P.O32.5水泥:粉煤灰(二级):粘土陶粒=1:0.2:3.5(重量比)的陶粒混凝土向雨水口处找坡。
2.2施工时,找坡层最薄处30mm,找坡坡雨水口,坡度5%。
为便于排水,排水沟沿长度方向找坡2%。
2.3施工过程中,根据找坡长宽尺寸计算厚度,然后立杆做标志,以便于施工过程中控制厚度。
施工前,检查保温板层的平整度,然后将拌制均匀的材料依次铺放在保温板上。
材料拌制顺序:陶粒+粉煤灰+水泥+水,搅拌时必须将骨料拌和均匀后方可加水,加水量要适当,先加到粉煤灰和水泥不起灰,然后逐步粗略找平,根据需要在适当加水。
2.4混凝土采用机械分层振捣抹压,以保证砼密实。
平板式振捣器要振捣均匀,平板振捣器振捣时覆盖上次振捣器振捣宽度的三分之一,且按东西方向拖动振捣器由北端向南端进行,严防漏振,并用木抹子赶压两至三遍拍压密实,防止产生裂缝。
浇筑过程中严格控制标高,拉线分层抹平,并用坡度尺逐一进行检查,确保坡向正确。
2.5砼浇筑完毕后,及时进行洒水养护,确保找坡层达到一定强度。
2.6施工前仔细检查屋面结构标高,确保屋面防水层泛水高度不小于25cm。
2.7施工中注意材料严禁在楼面上集中堆放,以免对结构楼板产生不利影响。
找坡层压平压实后,上面做20mm厚1:3水泥砂浆(体积比)找平层,压光面。

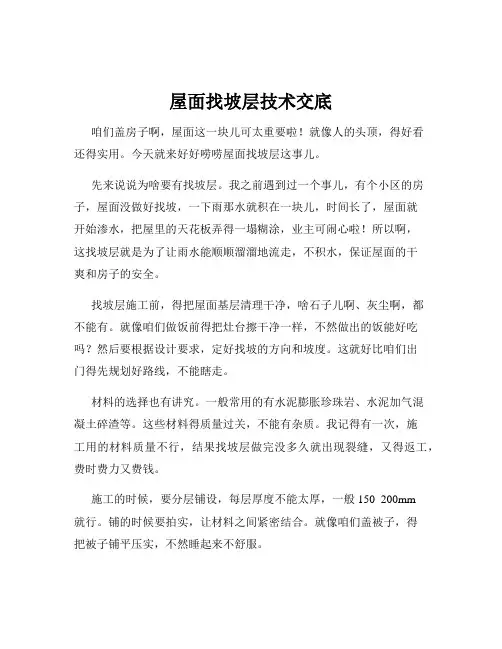

屋面找坡层技术交底咱们盖房子啊,屋面这一块儿可太重要啦!就像人的头顶,得好看还得实用。
今天就来好好唠唠屋面找坡层这事儿。
先来说说为啥要有找坡层。
我之前遇到过一个事儿,有个小区的房子,屋面没做好找坡,一下雨那水就积在一块儿,时间长了,屋面就开始渗水,把屋里的天花板弄得一塌糊涂,业主可闹心啦!所以啊,这找坡层就是为了让雨水能顺顺溜溜地流走,不积水,保证屋面的干爽和房子的安全。
找坡层施工前,得把屋面基层清理干净,啥石子儿啊、灰尘啊,都不能有。
就像咱们做饭前得把灶台擦干净一样,不然做出的饭能好吃吗?然后要根据设计要求,定好找坡的方向和坡度。
这就好比咱们出门得先规划好路线,不能瞎走。
材料的选择也有讲究。
一般常用的有水泥膨胀珍珠岩、水泥加气混凝土碎渣等。
这些材料得质量过关,不能有杂质。
我记得有一次,施工用的材料质量不行,结果找坡层做完没多久就出现裂缝,又得返工,费时费力又费钱。
施工的时候,要分层铺设,每层厚度不能太厚,一般 150 200mm就行。
铺的时候要拍实,让材料之间紧密结合。
就像咱们盖被子,得把被子铺平压实,不然睡起来不舒服。
找坡层做完后,得养护好。
夏天得经常洒水,冬天要做好保温,不然就像小孩子没照顾好容易生病一样,找坡层也容易出问题。
还有啊,找坡层的坡度一定要准确。
有一回我去检查一个工地,发现他们找坡的坡度做得不对,雨水根本流不顺畅,这要是遇到大雨天,那不得出大问题!所以啊,施工的时候一定要用水平仪仔细测量,不能马虎。
总之,屋面找坡层这活儿看着简单,其实里面的学问可多着呢。
咱们得认真对待,每一个环节都做好,这样才能保证屋面的质量,让房子住起来安心、舒心。
可别像我之前碰到的那些例子一样,出了问题再后悔就来不及啦!。
屋面找坡层技术交底依据标准:《建筑工程施工质量验收统一标准》《屋面工程施工质量验收规范》1、范围本技术交底用于xxxx工程住宅楼屋面工程找坡层施工。
2、施工准备2.1材料及要求:2.1.1所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。
2.1.2水泥珍珠岩:1:8水泥珍珠岩(体积比)。
2.2主要机具:2.2.1机械:砂浆搅拌机。
2.2.2工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺、压滚。
2.3作业条件:2.3.1基层清理干净并浇水润湿,经项目部质检员和监理单位检查验收合格后方可进行屋面找坡层施工。
2.3.2已经按设计要求完成机房层墙体砌筑。
3、操作工艺3.1工艺流程基层处理→弹线找坡→铺设、压紧→刮平→找坡→验收。
3.2基层清理水泥珍珠岩找坡层施工之前,应先进行基层处理,基层表面的灰尘、污垢等清除干净并浇水润湿,经项目部质检员和监理单位检查验收合格后方可进行屋面找坡层施工。
3.3弹线找坡本工程采用1:8水泥珍珠岩2%找坡,最薄处60mm,由项目部技术人员按设计坡度及流水方向,找出屋面坡度走向,确定找坡层最高点及天沟位置。
3.4铺设找坡层1)根据技术人员提供的标高及屋面各部位坡度走向将屋面各控制点的高度用水泥珍珠岩或普通砂浆做好,然后根据已做好的控制点拉线,将水泥珍珠岩按照压缩比(压缩比是指屋面上松散的找坡层厚度与压实后的厚度之比)为130%的比例进行虚铺,虚铺后的找坡层用木杠压紧、刮平、找坡,再压实至设计标高。
2)水泥珍珠岩找坡层中纵横最大间距6m设排气管,排气管设置部位由项目部技术人员进行定位。
4、质量要求:4.1水泥珍珠岩应拌合均匀,分层铺设,压实适当,表面平整,找坡正确。
铺设水泥珍珠岩时应拉线找坡,铺顺平整,操作中应避免材料在屋面上堆积二次倒运。
保证均质铺设。
4.2找坡层边线应顺直,接茬处平整,表面光滑整洁。
4.3水泥膨胀珍珠岩压实程度根据试验确定,其厚度应符合设计要求,找坡层厚度的允许偏差为+10%,-5%。

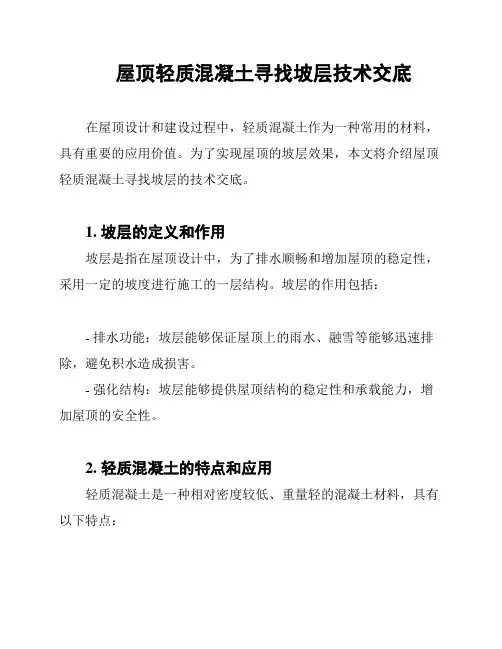

屋顶轻质混凝土寻找坡层技术交底在屋顶设计和建设过程中,轻质混凝土作为一种常用的材料,具有重要的应用价值。
为了实现屋顶的坡层效果,本文将介绍屋顶轻质混凝土寻找坡层的技术交底。
1. 坡层的定义和作用坡层是指在屋顶设计中,为了排水顺畅和增加屋顶的稳定性,采用一定的坡度进行施工的一层结构。
坡层的作用包括:- 排水功能:坡层能够保证屋顶上的雨水、融雪等能够迅速排除,避免积水造成损害。
- 强化结构:坡层能够提供屋顶结构的稳定性和承载能力,增加屋顶的安全性。
2. 轻质混凝土的特点和应用轻质混凝土是一种相对密度较低、重量轻的混凝土材料,具有以下特点:- 重量轻:相对于常规混凝土,轻质混凝土的密度较低,重量轻,可以减轻建筑负荷。
- 保温隔热:轻质混凝土具有较好的保温隔热性能,可以降低屋顶的能耗。
- 施工简便:由于轻质混凝土的重量较轻,施工过程相对简便快捷。
轻质混凝土在屋顶建设中常用于坡层的施工,能够满足屋顶的排水和结构要求。
3. 寻找坡层技术交底的关键要点在进行屋顶轻质混凝土寻找坡层的技术交底时,应注意以下几个关键要点:- 设计要求:根据工程设计要求,确定屋顶坡度和坡层厚度,并了解屋顶结构的承载能力。
- 材料选择:选择合适的轻质混凝土材料,考虑材料的抗压强度、保温隔热性能等因素。
- 施工工艺:确定坡层的施工工艺,包括浇筑、坡度的控制和养护等环节。
- 安全措施:在坡层施工过程中,需采取相应的安全措施,保证施工人员的安全。
4. 技术交底的重要性和方法通过对屋顶轻质混凝土寻找坡层的技术交底,可以确保施工人员对工艺要求和安全事项的理解和掌握,提高工程的施工质量和安全性。
技术交底的方法可以包括以下几个方面:- 会议交底:召开专门的施工会议,向施工人员详细介绍技术要求和施工步骤。
- 文件交底:编写技术交底文件,包括施工图纸、工艺说明、安全手册等,确保交底内容完整。
- 现场演示:在实际施工现场进行技术演示,让施工人员亲自体验和了解。

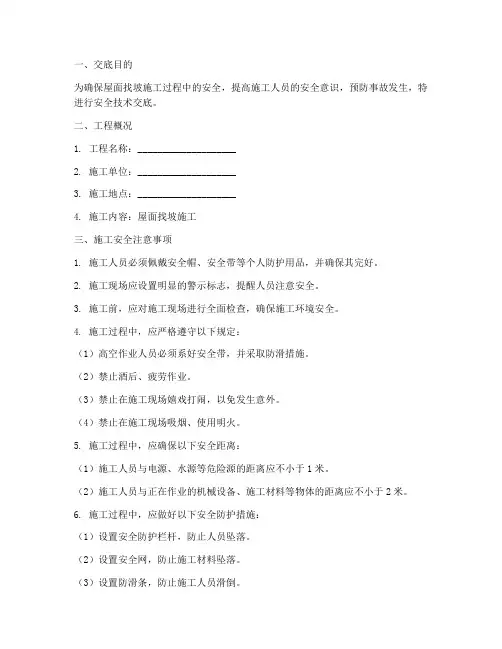

一、交底目的为确保屋面找坡施工过程中的安全,提高施工人员的安全意识,预防事故发生,特进行安全技术交底。
二、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工内容:屋面找坡施工三、施工安全注意事项1. 施工人员必须佩戴安全帽、安全带等个人防护用品,并确保其完好。
2. 施工现场应设置明显的警示标志,提醒人员注意安全。
3. 施工前,应对施工现场进行全面检查,确保施工环境安全。
4. 施工过程中,应严格遵守以下规定:(1)高空作业人员必须系好安全带,并采取防滑措施。
(2)禁止酒后、疲劳作业。
(3)禁止在施工现场嬉戏打闹,以免发生意外。
(4)禁止在施工现场吸烟、使用明火。
5. 施工过程中,应确保以下安全距离:(1)施工人员与电源、水源等危险源的距离应不小于1米。
(2)施工人员与正在作业的机械设备、施工材料等物体的距离应不小于2米。
6. 施工过程中,应做好以下安全防护措施:(1)设置安全防护栏杆,防止人员坠落。
(2)设置安全网,防止施工材料坠落。
(3)设置防滑条,防止施工人员滑倒。
(4)设置警示标志,提醒人员注意安全。
四、施工技术要求1. 施工前,应熟悉图纸、技术规范,掌握施工工艺和质量标准。
2. 施工过程中,应严格按照施工图纸和施工方案进行施工。
3. 施工材料应符合国家相关标准和规定,确保施工质量。
4. 施工过程中,应做好以下技术要求:(1)找坡层应平整、均匀,坡度应符合设计要求。
(2)找坡层与基层应粘结牢固,无空鼓、裂缝等现象。
(3)找坡层表面应平整,无明显凹凸不平。
(4)找坡层与防水层、保温层等层间粘结应牢固。
五、应急处理1. 发生安全事故时,施工人员应立即停止作业,报告现场负责人。
2. 现场负责人应立即启动应急预案,组织人员疏散,并及时报警。
3. 应急处理过程中,应确保人员安全,避免扩大事故范围。
一、工程名称:________________________二、施工部位:________________________三、施工时间:________________________四、参加人员:________________________五、交底内容:一、工程概况1. 工程简介:简要介绍工程背景、规模、屋面结构类型等基本信息。
2. 屋面找坡要求:明确屋面找坡的坡度、坡向、排水方式等要求。
二、安全技术要求1. 高处作业安全(1)施工人员必须经过专业培训,持证上岗。
(2)施工前,应对高处作业区域进行安全检查,确保脚手架、防护栏杆、安全网等设施齐全、牢固。
(3)高处作业人员必须佩戴安全帽、安全带等防护用品。
(4)严禁攀爬脚手架、防护栏杆,上下时必须使用梯子。
2. 电气安全(1)施工现场必须按照电气安全规范进行施工,确保电气线路安全可靠。
(2)施工人员必须具备电气安全知识,不得私自拆改电气线路。
(3)施工现场应设置临时配电箱,并配备漏电保护器。
3. 材料搬运安全(1)施工材料应分类码放,严禁超高、超宽、超重堆放。
(2)搬运材料时,应使用合适的工具,避免直接用手搬运。
(3)施工现场应设置材料堆放区,并确保通道畅通。
4. 防火安全(1)施工现场应配备足够的消防器材,并定期检查、维护。
(2)施工人员应掌握消防器材的使用方法,发生火灾时能及时扑救。
(3)施工现场严禁吸烟、使用明火。
三、施工流程及注意事项1. 施工流程(1)施工前,对屋面基层进行检查,确保无松散、起砂、起皮等现象。
(2)根据设计要求,对屋面进行找坡处理,确保坡度、坡向符合要求。
(3)铺设找坡材料,如防水卷材、保温材料等,确保材料平整、牢固。
(4)进行找坡验收,确保屋面找坡质量符合设计要求。
2. 施工注意事项(1)施工过程中,应严格按照施工图纸和施工规范进行操作。
(2)施工人员应遵守操作规程,确保施工安全。
(3)施工过程中,应密切关注施工质量,发现问题及时处理。
精心整理
页脚内容
屋面找坡层技术交底
一、施工准备
1、材料及主要机具
(1)材料准备
页岩陶粒:粒径5mm~30mm 。
砂:采用中砂,含泥量不大于5%。
水泥:采用32.5级普通硅酸盐水泥。
(22(1
(2(315%,2 3430mm ,按2%56、铺设拌和料:铺设前按施工布置的运输路线,即先远后近、先里后外的施工顺序。
铺设时按各灰饼的高度用铁锹铺灰,初略找坡、找平,压实后的厚度不应大于虚铺厚度的3/4。
7、振捣或滚压:找坡层铺设好后用平板振捣器或用铁滚筒滚压,随即用大杠细找坡、找平,在振捣和滚压过程中,局部调整坡度和平整度,经振捣和反复滚压平整出浆,达到要求的厚度和坡度。
此项工作要一次完成。
8、拍边修整:对墙根、边角、管根周围不易滚压处,应采用木拍或木抹子拍打平实,并根据需要做出圆弧。
水落口周边处坡度变化较大,应用木抹子修整成型,做到坡面衔接通顺、平滑、美观。
三、质量控制
精心整理
1、陶粒内不能含有机杂质、未燃尽的煤和含有遇水能膨胀分解的物质。
2、搅拌过程的计量必须准确,陶粒和砂用人工用磅秤称重,要保证配合比准确。
3、搅拌时间必须,保证拌和料出机时搅拌均匀,和易性好。
4、拌和料的振捣和滚压必须密实、平整,特别是墙根,边角、管根周围。
四、质量标准
1、主控项目
(1)使用的水泥、砂子等必须符合设计要求及施工验收规范规定。
.
(2)施工配合比,铺压均匀、厚度、密实性和强度等应符合设计和规范要求。
(3)找坡层与基层必须粘结牢固,不得有空鼓和表面松散、裂缝等缺陷。
页脚内容。
一、编制依据1. 国家相关安全生产法律法规及标准。
2. 《建筑工程施工安全技术规范》。
3. 本工程屋面找坡层施工方案。
二、工程概况1. 工程名称:______工程项目2. 施工单位:______公司3. 施工地点:______地点4. 施工内容:屋面找坡层施工三、施工方法1. 施工工艺流程:基层处理→ 找坡层施工→ 防水层施工→ 保护层施工。
2. 施工材料:水泥、砂、防水材料、保温材料等。
四、安全技术措施1. 人员配备与培训- 施工人员必须经过专业培训,熟悉屋面找坡层施工工艺和安全操作规程。
- 患有心脏病、高血压、神经衰弱症等不适于高处作业者,严禁参与施工。
2. 安全防护设施- 施工现场应设置安全警示标志,明确危险区域。
- 脚手架、防护栏杆、安全网等安全防护设施必须符合国家标准,并定期检查维护。
- 施工人员必须佩戴安全帽、安全带等个人防护用品。
3. 施工安全操作规程- 施工前应检查施工现场环境,确保无安全隐患。
- 施工过程中,严禁嬉戏打闹,操作人员应集中精力,确保施工安全。
- 运输材料时,应注意车辆稳定性,避免急刹车、猛拐弯。
- 施工过程中,严禁将工具、材料等抛掷,以免伤人。
4. 防滑措施- 施工现场地面应保持干燥,防止湿滑。
- 施工人员应穿着防滑鞋,确保行走安全。
- 在湿滑地面施工时,应设置防滑垫或采取其他防滑措施。
5. 施工机械安全- 施工机械必须符合国家标准,并定期进行维护保养。
- 操作人员必须经过专业培训,熟悉机械操作规程。
- 施工过程中,应确保机械运行正常,防止机械故障引发事故。
6. 环境保护- 施工过程中,应采取措施减少对环境的污染,如噪音、粉尘等。
- 施工结束后,应及时清理施工现场,确保环境整洁。
五、应急措施1. 施工现场应配备必要的应急救援设施,如急救箱、灭火器等。
2. 施工人员应熟悉应急救援程序,一旦发生事故,能迅速采取有效措施进行处置。
六、交底要求1. 施工单位应将安全技术交底内容书面通知施工人员。

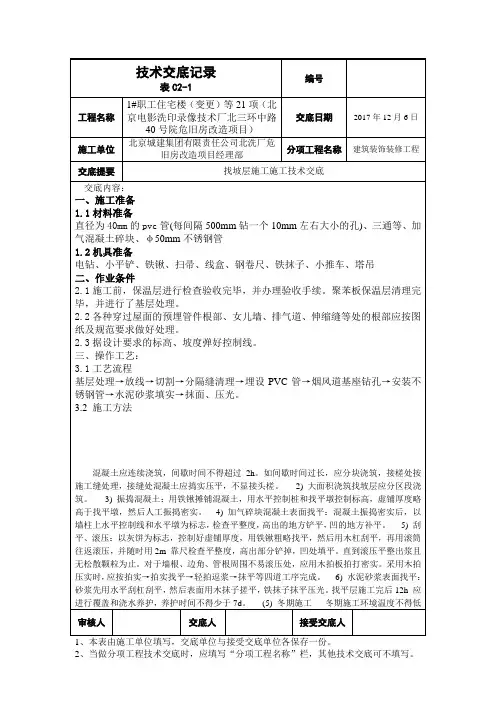

技术交底记录
工程名称建设单位
工程编号监理单位
交底部位施工单位
交底人签字交底日期
分部分项工程屋面基层、找坡层接收人签字
交底内容:
一、施工准备
1、工序准备:涉及屋面层施工前的各项工序均已验收合格,包括主体结构质量验收、女儿墙抹灰质量验收、基层处理验收、雨水排水口质量验收、预留洞口封堵质量验收。
三、基层清理
屋面层施工前将屋面结构基层表面杂物、尘土清扫干净,应特别注意排水管道、排气管道的成品保护,并经验收后方可进入下一道工序。
伸出屋面的管道,预留洞口周围应用C20素砼浇筑高度不低于30cm,宽度不低于20cm的挡水线。
四、砼基层找坡层
砼基层找破层施工时,严格按照施工设计图纸坡度进行找坡:
1、找标高、弹线、做找坡墩,按施工图要求找坡方向、找坡坡度进行打粑。
2、基层洒水湿润,用水泥浆加胶粉在地面满铺刷一道,并随着浇筑砼,
五、质量验收标准
1、保证项目
原材料、外加剂、混凝土防水性能及强度,必须符合设计要求和施工规范的规定。
砼找坡层的坡度,必须符合设计要求。
砼浇筑后必须进行二次收面,砼表面平整、压实抹光、无裂缝、起壳、起砂等缺陷,确保外观。
2、基本项目:表面平整度允许偏差5mm。
六、砼养护:砼浇筑后如未下雨,必须覆盖养护,且养护时间必须达到72小时,浇筑砼后混凝土强度达到80%才允许人员行走,进行下一道工序的施工。
参加单位
