屋面找坡层找平层技术交底范文
- 格式:docx
- 大小:91.82 KB
- 文档页数:10

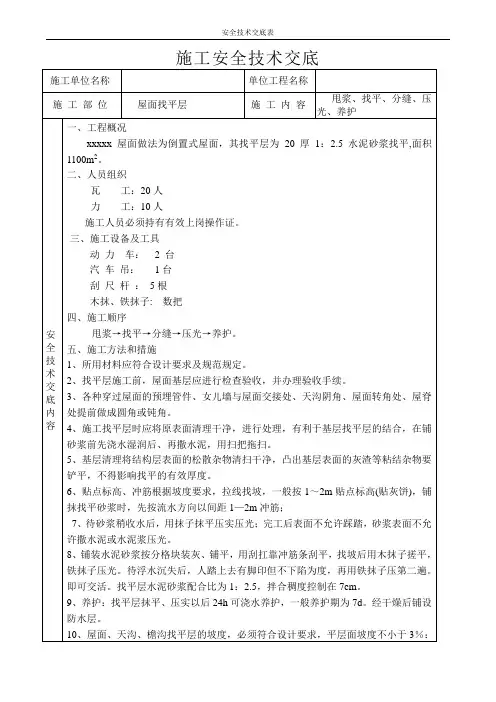

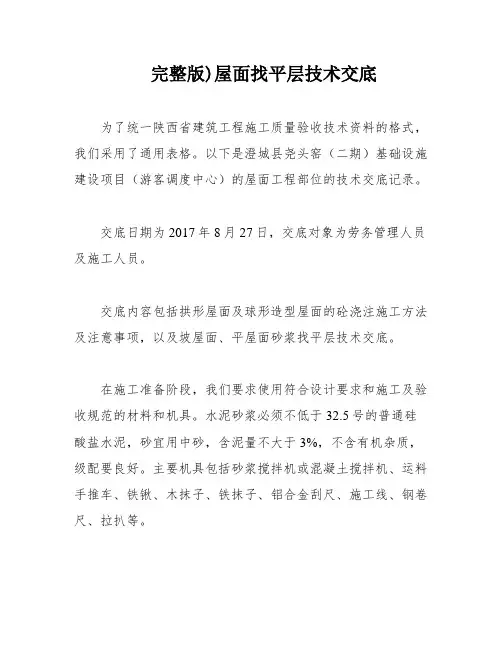

完整版)屋面找平层技术交底为了统一陕西省建筑工程施工质量验收技术资料的格式,我们采用了通用表格。
以下是澄城县尧头窑(二期)基础设施建设项目(游客调度中心)的屋面工程部位的技术交底记录。
交底日期为2017年8月27日,交底对象为劳务管理人员及施工人员。
交底内容包括拱形屋面及球形造型屋面的砼浇注施工方法及注意事项,以及坡屋面、平屋面砂浆找平层技术交底。
在施工准备阶段,我们要求使用符合设计要求和施工及验收规范的材料和机具。
水泥砂浆必须不低于32.5号的普通硅酸盐水泥,砂宜用中砂,含泥量不大于3%,不含有机杂质,级配要良好。
主要机具包括砂浆搅拌机或混凝土搅拌机、运料手推车、铁锹、木抹子、铁抹子、铝合金刮尺、施工线、钢卷尺、拉扒等。
在作业条件方面,我们要求在找平层施工前,先进行屋面保温层的检查验收,并办理验收手续。
各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。
根据设计要求的标高、坡度,找好规矩并弹线、做好灰饼(包括檐沟和屋面阳角的坡度,屋脊的中心位置和屋面阳角的中心位置)。
施工找平层时应将原表面清理干净、浇水湿润,进行处理(防水层上面施工水泥砂浆找平层不可浇水湿润),有利于基层与找平层的结合。
在工程做法方面,拱形屋面(内保温,无覆土)的工程部位包括18厚1:2.5黄粉干粉砂浆面层、12厚1:2.5水泥砂浆、5厚水泥基防水涂料、20厚1:2水泥砂浆找平层、钢筋砼拱形板、内贴60厚XPS保温板。
球形屋面(内保温,无覆土)的工程部位包括粘贴200*50*5仿古缸砖、20厚1:2水泥砂浆、5厚水泥基防水涂料、20厚1:2水泥砂浆找平层、钢筋砼球形板、内贴60厚XPS保温板。
在操作工艺方面,工艺流程包括基层清理、管根封堵、标高坡度弹线、找出天沟和屋面阳角的坡度、屋脊的中心位置和屋面阳角的中心位置、做灰饼、冲筋、洒水湿润、施工1:2水泥砂找平层、养护、验收。
基层清理时,要将结构层、保温层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度。
屋面找坡技术交底在建筑施工中,屋面找坡可是一项至关重要的工作。
就好像给屋面打造一个舒适的“姿势”,让雨水能顺顺利利地流走,不造成积水的烦恼。
今天,咱就来好好唠唠屋面找坡这档子事儿。
我记得有一次去一个正在施工的工地,那时候屋面找坡工作刚刚开始。
工人们在烈日下忙碌着,汗水湿透了他们的后背。
我看到一位老师傅,他神情专注,手里拿着工具,一边测量一边给年轻的工人讲解。
他说:“这屋面找坡啊,就像是给屋面做按摩,力度和角度都得恰到好处,不然这屋面就不舒服,以后会出大问题。
”咱们先来说说为啥要进行屋面找坡。
想象一下,如果屋面是平的,一到下雨天,雨水就会在上面堆积,时间长了,不仅会渗漏,还可能损坏屋面结构。
所以啊,通过找坡,让雨水能够快速地流到排水口,排出去,这就能保证屋面的安全和使用寿命啦。
那屋面找坡都有哪些方法呢?常见的有结构找坡和材料找坡。
结构找坡呢,就是在屋面结构施工的时候,就把屋面做成有坡度的。
比如说,把屋面板做成倾斜的,这就像给屋面提前定好了“造型”。
材料找坡呢,就是在屋面上面铺设找坡材料,像是轻质的混凝土或者保温材料,来形成坡度。
在进行屋面找坡之前,咱们得做好准备工作。
首先得把屋面基层清理干净,不能有杂物、灰尘啥的,要不然会影响找坡效果。
然后要根据设计要求,确定好排水坡度和排水方向。
这就好比你出门前要先规划好路线,不然容易迷路。
接下来就是施工过程啦。
如果是结构找坡,在支模的时候就要注意模板的坡度设置,要保证准确无误。
混凝土浇筑的时候,也要注意振捣密实,不能有蜂窝麻面。
要是材料找坡,铺设找坡材料的时候要均匀,厚度要符合要求,不能这边厚那边薄的。
还有啊,找坡层施工完之后,一定要进行养护。
就像人干完重活要休息一样,让找坡层有足够的时间变得更结实。
养护期间要保持湿润,不能让它“渴着”。
在施工过程中,还得注意一些细节。
比如说,排水口周围的找坡要特别处理,要形成一个漏斗状,这样雨水才能顺利地流进去。
还有,找坡的坡度一定要符合规范要求,不能自己想当然地乱搞。
屋面找坡层技术交底技术交底记录表C2.3工程名称施工单位交底提要编号交底日期分项工程名称屋面找坡层施工技术交底交底内容:一、设计要求1.1根据设计要求,屋面采用水泥憎水型膨胀珍珠岩找坡,水泥:珍珠岩体积比为1:8,找坡层最薄处厚度30mm,屋面找坡层施工控制图见附图,落水口周围500mm范围内排水坡度不小于5%。
二、材料及机具要求2.1水泥:强度等级为P.C 42.5复合硅酸盐水泥,进场时应附带有水泥的出场合格证、检测报告以及出场时间报告,必须在三个月有效期以内,过期的产品不予使用。
2.2珍珠岩:现场抽检试验合格,粒径小于0.15mm的含量不得大于8%。
2.3机具:手推车、刮杠、铁抹子、笤帚、水桶、木杆、2米靠尺、钢尺、錾子、锤子、铁锨、铁耙、水管。
三、施工步骤及工艺3.1施工流程:下层清理和管根牢固→结构避水→拉线做灰饼找坡→贴点标高、冲筋→30mm厚(最薄处)1:8水泥憎水型收缩珍珠岩找2%坡→压光并养护。
3.2施工步骤:(1)下层清理:在水泥憎水型收缩珍珠岩施工之前把混凝土找平层的木方、多层板等杂物清理清理干净。
(2)结构避水:预留洞口四周向外延伸50mm设置宽100mm高100mm的1:3水泥砂浆进行拦截,注水屋面最浅处大于等于20mm,24h内无渗漏现象,方可进行下道工序施工;如果24h内出现渗水部位,渗水部位清理干净,四周向外延伸100mm涂刷1.5mm厚的聚氨酯,之后再进行避水实验,无渗漏方可进行下道工序。
(3)弹线找坡:根据设计坡度及流水方向,找出屋面坡度走向及排水距离,确定找坡层的厚度范围。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
第1页(共/ 3页)技术交底记录表C2.3工程名称施工单位交底提要编号交底日期分项工程名称屋面找坡层施工手艺交底交底内容:(4)拌和水泥珍珠岩:将珍珠岩堆放在屋面上浇水润透,然后掺入水泥,水泥与珍珠岩的体积比为1:8,用人工将水泥与珍珠岩搅拌均匀颜色一致。
屋面找平层技术交底一、概述屋面找平层是一种屋面防水工程承接层。
主要作用是在基层屋面防水层之上,用水泥砂浆将屋面找平,以便安装屋面表面材料。
本文档将对屋面找平层的技术要求、工艺流程及注意事项进行交底。
二、要求1.基层应平整、牢固,并具备良好的抗压能力,无渗漏现象。
2.材料宜采用优质的水泥、细砂和外加剂,且要严格按照施工方案进行搭配调制。
3.找平层厚度不宜过厚,一般以3~5cm为宜,厚度不宜超过1/3屋面整体厚度。
4.防止裂缝:找平层应注意开展施工质量监控,采取合理的防护措施,避免出现因温度变化或极端气象等原因引起的裂缝。
5.精细度:找平层表面应平滑、饱满、不起砂、不起露、不淌水,表面不垂直的挂耐不大于1.5mm。
水平方向两米跨度内的偏差不应大于5mm.三、工艺流程1.基层处理:先将原屋面表面的附着物清除干净,切除破损之处,并检查基层底面是否平整,有凸起或不规整处均应用批刀处理整平。
2.湿润基层:在对基层进行整平前需要先进行湿润处理,表面水湿润均匀,避免在施工过程中因基层吸水过快而失水使砂浆胶结不良。
3.找平层施工:按照施工方案进行搭配调制砂浆,利用找平工具及时对材料进行配料,严控水泥的用量,以保证找平层的质量。
4.表面处理:在找平层未干透前,采用振动钢制板或塑料拍子进行表面压实和抹光,将表面净平,不留高处,防止在封顶层安装过程中产生变形并保证整个屋面的强度和美观度。
5.养护:找平层施工完成后,应进行养护4-7天,以达到强度要求。
四、注意事项1. 温度适宜:找平层施工时,宜选择环境温度适宜的时间段进行,避免环境温度过低或过高情况下施工。
2. 搅拌均匀:施工前应将砂、水泥等材料充分搅拌均匀。
3.合理用量:砂浆应合理配料,以免造成过度浪费和浇注流动性不够的情况。
4. 安全施工:找平层施工时应加强安全措施,带好安全帽、手套等必要的防护措施,确保施工人员的人身安全。
5. 施工质量监控:在施工过程中应严格按照规范操作和标准化流程进行,并且要定期检查,开展施工质量监控,及时发现并消除问题。
屋面找平层技术交底1、本工程采用25厚1:3水泥砂浆找平层,水泥强度不低于32.5级,采用现场机械搅拌。
所有墙的阴角、阳角处、排气管底部、天沟处做半径100mm的圆角,地面上的阴角做成50mm以上的圆角,用阴角抹子捋光、压实。
找平层设分格缝,分格缝间距不大于6m,缝宽5mm~20mm,缝内填嵌密封材料;2、工艺流程:基层处理→找标高、弹线→洒水湿润→抹灰饼和标筋→拌制砂浆→刷水泥砂浆结合层→铺水泥砂浆面层→铁抹子一遍压光→养护;2.1基层处理:将基层上的杂物清理掉;2.2找标高、弹线:根据墙上的+50cm水平标高线,往下量测出面层标高,并弹在墙上;2.3抹灰饼和标筋:从已弹好的面层水平线下量至找平层上皮的标高(面层标高减去砖厚及粘结层的厚度),抹灰饼间距1.5m,灰饼上平就是水泥砂浆找平层的标高。
有地漏的部位,应由四周向地漏方向放射形抹标筋,并找好坡度。
抹灰饼和标筋应使用干硬性砂浆,厚度为20mm;2.4拌制砂浆:水泥砂浆的体积比为1:3(水泥:砂),水泥强度不低于32.5级,采用现场机械搅拌;2.5刷水泥浆结合层:在铺设水泥砂浆之前,应涂刷水泥浆一层,其水灰比为0.4~0.5;2.6铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间将砂浆铺均匀,然后用木刮杠按灰饼高度刮平。
铺砂浆时如果灰饼已硬化,在木刮杠刮平后,应将利用过的灰饼敲掉,用砂浆将其填平;2.7铁抹子一遍压光:铁抹子压一遍,直到出浆为止。
如果砂浆过稀表面有泌水现象时,可均匀撒一遍干水泥和砂(1:1)的拌合料,再用铁抹子用力抹压,使干拌料与砂浆紧密结合为一体;2.8养护:找平层压光完工后,应采用塑料薄膜覆盖。
待终凝后洒水养护,保持湿润,养护时间不少于7d。
待其表面抗压强度达5MPa后,才能上人;3、表面平整度要求为±10mm;4、现场操作地点及周围必须清洁整齐,做到工完场清,杜绝材料浪费现象。
交底人:被交底人:交底日期:交底日期:。
屋面找坡层技术交底咱们盖房子啊,屋面这一块儿可太重要啦!就像人的头顶,得好看还得实用。
今天就来好好唠唠屋面找坡层这事儿。
先来说说为啥要有找坡层。
我之前遇到过一个事儿,有个小区的房子,屋面没做好找坡,一下雨那水就积在一块儿,时间长了,屋面就开始渗水,把屋里的天花板弄得一塌糊涂,业主可闹心啦!所以啊,这找坡层就是为了让雨水能顺顺溜溜地流走,不积水,保证屋面的干爽和房子的安全。
找坡层施工前,得把屋面基层清理干净,啥石子儿啊、灰尘啊,都不能有。
就像咱们做饭前得把灶台擦干净一样,不然做出的饭能好吃吗?然后要根据设计要求,定好找坡的方向和坡度。
这就好比咱们出门得先规划好路线,不能瞎走。
材料的选择也有讲究。
一般常用的有水泥膨胀珍珠岩、水泥加气混凝土碎渣等。
这些材料得质量过关,不能有杂质。
我记得有一次,施工用的材料质量不行,结果找坡层做完没多久就出现裂缝,又得返工,费时费力又费钱。
施工的时候,要分层铺设,每层厚度不能太厚,一般 150 200mm就行。
铺的时候要拍实,让材料之间紧密结合。
就像咱们盖被子,得把被子铺平压实,不然睡起来不舒服。
找坡层做完后,得养护好。
夏天得经常洒水,冬天要做好保温,不然就像小孩子没照顾好容易生病一样,找坡层也容易出问题。
还有啊,找坡层的坡度一定要准确。
有一回我去检查一个工地,发现他们找坡的坡度做得不对,雨水根本流不顺畅,这要是遇到大雨天,那不得出大问题!所以啊,施工的时候一定要用水平仪仔细测量,不能马虎。
总之,屋面找坡层这活儿看着简单,其实里面的学问可多着呢。
咱们得认真对待,每一个环节都做好,这样才能保证屋面的质量,让房子住起来安心、舒心。
可别像我之前碰到的那些例子一样,出了问题再后悔就来不及啦!。
一、工程概况1. 工程名称:[请填写工程名称]2. 工程地点:[请填写工程地点]3. 分部工程名称:屋面工程4. 分项工程名称:屋面找平找坡层施工二、施工安全注意事项1. 施工人员安全培训:- 所有参与施工人员必须经过安全教育培训,了解屋面找平找坡层施工的安全操作规程。
- 熟悉施工现场的安全标志和警示牌,遵守施工现场的安全管理制度。
2. 个人防护:- 施工人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
- 高处作业时,必须使用安全绳,并系在可靠的固定点上。
3. 工具与设备安全:- 所有施工工具和设备必须符合安全标准,使用前应进行检查。
- 机械设备操作人员必须持证上岗,严格按照操作规程进行操作。
4. 高处作业安全:- 高处作业时,应设置安全防护栏或安全网,防止人员坠落。
- 严禁在施工过程中攀爬、跳跃,应使用梯子或脚手架进行作业。
5. 用电安全:- 施工现场用电必须符合国家相关标准,使用绝缘电缆和漏电保护器。
- 高压电线附近作业时,必须保持安全距离,严禁接触。
6. 材料堆放安全:- 材料堆放应整齐有序,不得超高堆放,防止材料滑落伤人。
- 严禁在材料堆放区域行走,以免发生意外。
三、施工操作流程1. 施工准备:- 清理施工现场,确保施工环境安全。
- 检查施工材料,确保材料质量符合要求。
- 检查施工工具和设备,确保其安全可靠。
2. 基层处理:- 清理基层,确保表面平整、干净。
- 对基层进行洒水湿润,以提高找平找坡层的粘结性。
3. 找平找坡层施工:- 根据设计要求,确定屋面坡度和找平找坡层厚度。
- 使用水平尺和弹线工具,准确标定找平找坡层的位置。
- 使用专用工具进行找平找坡层施工,确保其平整度和坡度符合要求。
4. 验收与养护:- 施工完成后,由项目质检员进行验收,确保施工质量符合规范要求。
- 对施工完成的找平找坡层进行养护,以确保其强度和稳定性。
四、应急处理1. 人员伤害:- 发生人员伤害事故时,立即停止施工,并立即进行现场急救。
屋面找平层工程技术交底屋顶找平层工程是指在旧屋顶的基础上增加一层新的找平层,使屋顶的表面变得平整,增加屋顶的承载能力。
屋顶找平层大多数应用于旧屋顶或屋顶出现漏水的情况下,可以提升屋顶的保温、隔水以及防止老化等状况的发生,同时也可以展现建筑的美观和大气。
一、施工前准备1、设计方案的制订:根据屋顶平面图,设计准确的找平层标高、倾斜度与排水设计方案,确保施工顺利,维护施工工期和施工质量。
2、材料的准备:找平层施工中采用的主要材料如砂浆、钢筋、水泥、防水涂料等需要提前购买好并配好比例,以备施工使用。
3、控制层的处理:控制层处理需要根据屋面情况进行,多使用的控制层为防水砂浆层,所以需要掌握好控制层厚度和施工方式。
二、施工流程1、清理屋面:清理完整的屋面不仅是施工的基础,同时也影响屋面找平层的建设品质。
清理屋面清除杂物、陈旧漆层或者油垢,清除的干净程度对于施工以及之后的使用十分重要。
2、铺设控制层:铺设找平层控制层是为了保证找平层的厚度,同时能够起到防水作用,施工中应按照防水砂浆层厚度进行铺设。
3、找平层砂浆的加工:找平层砂浆的材料主要是水泥、河沙及添加剂。
找平层砂浆材料的搭配比例应是根据实际情况进行编配,以保证找平层砂浆达到规定的性能指标。
施工中需要掌握好找平层砂浆的加工工艺,施工时间不能超过规定时间,不然就会对砂浆的性能带来影响。
4、找平层的施工:找平层的施工需要进行根据混凝土地面上增加坡度,应按照设计要求进行组织施工。
及时检查屋面找平层层厚度与坡度是否符合设计要求。
5、防水层的涂抹:找平层完工后,涂抹防水涂料是保证屋面防水性能的关键之一,按照涂抹次序进行施工,可以增加施工安全性,提高涂刷效果。
6、防腐处理:施工完成后应根据规定期限,对于金属件进行防腐处理,能够提高屋面找平层的使用寿命和防腐等级。
三、质量验收1、找平层厚度与坡度:在验收屋面找平层时,必须重点关注找平层的厚度和坡度是否符合设计要求,一旦发现施工过程中出现问题,应尽快采取措施进行处理。
一、交底目的为确保屋面找坡施工过程中的安全,提高施工人员的安全意识,预防事故发生,特进行安全技术交底。
二、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工地点:____________________4. 施工内容:屋面找坡施工三、施工安全注意事项1. 施工人员必须佩戴安全帽、安全带等个人防护用品,并确保其完好。
2. 施工现场应设置明显的警示标志,提醒人员注意安全。
3. 施工前,应对施工现场进行全面检查,确保施工环境安全。
4. 施工过程中,应严格遵守以下规定:(1)高空作业人员必须系好安全带,并采取防滑措施。
(2)禁止酒后、疲劳作业。
(3)禁止在施工现场嬉戏打闹,以免发生意外。
(4)禁止在施工现场吸烟、使用明火。
5. 施工过程中,应确保以下安全距离:(1)施工人员与电源、水源等危险源的距离应不小于1米。
(2)施工人员与正在作业的机械设备、施工材料等物体的距离应不小于2米。
6. 施工过程中,应做好以下安全防护措施:(1)设置安全防护栏杆,防止人员坠落。
(2)设置安全网,防止施工材料坠落。
(3)设置防滑条,防止施工人员滑倒。
(4)设置警示标志,提醒人员注意安全。
四、施工技术要求1. 施工前,应熟悉图纸、技术规范,掌握施工工艺和质量标准。
2. 施工过程中,应严格按照施工图纸和施工方案进行施工。
3. 施工材料应符合国家相关标准和规定,确保施工质量。
4. 施工过程中,应做好以下技术要求:(1)找坡层应平整、均匀,坡度应符合设计要求。
(2)找坡层与基层应粘结牢固,无空鼓、裂缝等现象。
(3)找坡层表面应平整,无明显凹凸不平。
(4)找坡层与防水层、保温层等层间粘结应牢固。
五、应急处理1. 发生安全事故时,施工人员应立即停止作业,报告现场负责人。
2. 现场负责人应立即启动应急预案,组织人员疏散,并及时报警。
3. 应急处理过程中,应确保人员安全,避免扩大事故范围。
一、工程名称:________________________二、施工部位:________________________三、施工时间:________________________四、参加人员:________________________五、交底内容:一、工程概况1. 工程简介:简要介绍工程背景、规模、屋面结构类型等基本信息。
2. 屋面找坡要求:明确屋面找坡的坡度、坡向、排水方式等要求。
二、安全技术要求1. 高处作业安全(1)施工人员必须经过专业培训,持证上岗。
(2)施工前,应对高处作业区域进行安全检查,确保脚手架、防护栏杆、安全网等设施齐全、牢固。
(3)高处作业人员必须佩戴安全帽、安全带等防护用品。
(4)严禁攀爬脚手架、防护栏杆,上下时必须使用梯子。
2. 电气安全(1)施工现场必须按照电气安全规范进行施工,确保电气线路安全可靠。
(2)施工人员必须具备电气安全知识,不得私自拆改电气线路。
(3)施工现场应设置临时配电箱,并配备漏电保护器。
3. 材料搬运安全(1)施工材料应分类码放,严禁超高、超宽、超重堆放。
(2)搬运材料时,应使用合适的工具,避免直接用手搬运。
(3)施工现场应设置材料堆放区,并确保通道畅通。
4. 防火安全(1)施工现场应配备足够的消防器材,并定期检查、维护。
(2)施工人员应掌握消防器材的使用方法,发生火灾时能及时扑救。
(3)施工现场严禁吸烟、使用明火。
三、施工流程及注意事项1. 施工流程(1)施工前,对屋面基层进行检查,确保无松散、起砂、起皮等现象。
(2)根据设计要求,对屋面进行找坡处理,确保坡度、坡向符合要求。
(3)铺设找坡材料,如防水卷材、保温材料等,确保材料平整、牢固。
(4)进行找坡验收,确保屋面找坡质量符合设计要求。
2. 施工注意事项(1)施工过程中,应严格按照施工图纸和施工规范进行操作。
(2)施工人员应遵守操作规程,确保施工安全。
(3)施工过程中,应密切关注施工质量,发现问题及时处理。
屋面找平层施工技术交底记录日期:xxxx年xx月xx日地点:施工现场一、施工目的:为了使屋面达到平整、光滑的要求,确保后续瓦工和防水工程的顺利进行,同时提高整个屋面工程的质量。
二、施工准备工作:1.购买所需材料:找平剂、水泥、沙子、水等;2.准备施工工具:搅拌机、搅拌棒、施工刮板、手动敲打工具等;3.确认施工区域:根据设计要求和现场实际情况,确定需要进行找平层施工的区域。
三、施工步骤:1.清理施工区域:将施工区域的杂物、尘土等清理干净,确保施工面整洁;2.搅拌找平剂:按照找平剂的使用说明,将适量的找平剂倒入搅拌机中,添加适量的水进行搅拌,直至搅拌均匀;3.施工刮平:将搅拌好的找平剂倒在施工区域上,用施工刮板将找平剂均匀刮开,保证找平层的平整度;4.敲打处理:施工刮平后,用手动敲打工具对找平层进行敲打,确保找平层的紧实性和平整度;5.完工验收:待找平层施工完成后,进行验收,确认找平层的平整度符合要求。
四、施工注意事项:1.找平剂的比例:根据找平剂的使用说明,严格按照比例搅拌,以确保找平层的强度和耐用性;2.搅拌均匀度:搅拌机搅拌找平剂时,要确保搅拌均匀,否则可能导致找平层表面出现不平整的现象;3.施工刮平力度:在将找平剂刮平时,要保持力度均匀,厚度一致,避免出现过度或不足的情况;4.敲打力度:在敲打找平层时,要轻重适度,避免敲击过度导致找平层损坏;5.施工现场管理:严禁乱倒乱扔材料,施工现场要保持整洁,防止材料浪费和影响施工质量。
五、施工安全措施:1.施工人员必须佩戴安全帽、安全鞋等个人防护装备;2.搅拌机操作人员要注意电气安全,确保电源接地良好;3.找平剂刮平时,要防止刮板滑动造成意外伤害;4.施工现场要设置警示标志,防止他人误入施工区域。
负责人姓名:_________负责人签字:_________以上技术交底记录已经详细说明了屋面找平层施工的目的、准备、步骤、注意事项和安全措施,确保施工的顺利进行和工程质量的保证。
一、交底目的为确保屋面找平层施工过程中的安全,预防安全事故的发生,提高施工人员的安全意识,现将屋面找平层施工过程中的安全技术交底如下。
二、工程概况1. 工程名称:____________________2. 施工地点:____________________3. 施工单位:____________________4. 施工时间:____________________三、施工人员要求1. 施工人员必须经过专业培训,具备相应的操作技能和安全知识。
2. 严格遵守施工现场的安全规定,穿戴好个人防护用品。
3. 熟悉施工工艺和安全操作规程,确保施工过程中的安全。
四、安全技术交底1. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,如:禁止通行、禁止吸烟、当心触电等。
(2)施工人员应遵守施工现场的作息时间,不得擅自离岗。
(3)施工现场应保持整洁,及时清理施工垃圾,防止滑倒、绊倒等事故发生。
2. 施工设备操作安全(1)机械设备应定期检查、保养,确保设备安全可靠。
(2)操作机械设备前,必须穿戴好防护用品,如:安全帽、防护眼镜、耳塞等。
(3)机械设备操作人员应熟悉设备性能和操作规程,确保操作过程中安全。
3. 高处作业安全(1)高处作业人员必须佩戴安全带,安全带应系在可靠的位置。
(2)高处作业时应保持注意力集中,严禁酒后作业。
(3)高处作业区域应设置安全防护网,防止坠落物伤人。
4. 屋面找平层施工安全(1)施工前,应对屋面进行彻底清理,确保施工面干净、平整。
(2)施工过程中,严禁在未设置防护设施的情况下进行高空作业。
(3)施工人员应按照施工工艺要求,合理布置施工材料,避免材料堆放不稳造成滑倒、坍塌等事故。
(4)施工过程中,严禁在未封闭的情况下进行高空作业,确保施工安全。
五、注意事项1. 施工过程中,如发现安全隐患,应立即停止施工,并及时上报处理。
2. 施工人员应定期进行安全教育培训,提高安全意识。
3. 施工单位应定期对施工现场进行安全检查,确保施工安全。
一、编制依据1. 国家相关安全生产法律法规及标准。
2. 《建筑工程施工安全技术规范》。
3. 本工程屋面找坡层施工方案。
二、工程概况1. 工程名称:______工程项目2. 施工单位:______公司3. 施工地点:______地点4. 施工内容:屋面找坡层施工三、施工方法1. 施工工艺流程:基层处理→ 找坡层施工→ 防水层施工→ 保护层施工。
2. 施工材料:水泥、砂、防水材料、保温材料等。
四、安全技术措施1. 人员配备与培训- 施工人员必须经过专业培训,熟悉屋面找坡层施工工艺和安全操作规程。
- 患有心脏病、高血压、神经衰弱症等不适于高处作业者,严禁参与施工。
2. 安全防护设施- 施工现场应设置安全警示标志,明确危险区域。
- 脚手架、防护栏杆、安全网等安全防护设施必须符合国家标准,并定期检查维护。
- 施工人员必须佩戴安全帽、安全带等个人防护用品。
3. 施工安全操作规程- 施工前应检查施工现场环境,确保无安全隐患。
- 施工过程中,严禁嬉戏打闹,操作人员应集中精力,确保施工安全。
- 运输材料时,应注意车辆稳定性,避免急刹车、猛拐弯。
- 施工过程中,严禁将工具、材料等抛掷,以免伤人。
4. 防滑措施- 施工现场地面应保持干燥,防止湿滑。
- 施工人员应穿着防滑鞋,确保行走安全。
- 在湿滑地面施工时,应设置防滑垫或采取其他防滑措施。
5. 施工机械安全- 施工机械必须符合国家标准,并定期进行维护保养。
- 操作人员必须经过专业培训,熟悉机械操作规程。
- 施工过程中,应确保机械运行正常,防止机械故障引发事故。
6. 环境保护- 施工过程中,应采取措施减少对环境的污染,如噪音、粉尘等。
- 施工结束后,应及时清理施工现场,确保环境整洁。
五、应急措施1. 施工现场应配备必要的应急救援设施,如急救箱、灭火器等。
2. 施工人员应熟悉应急救援程序,一旦发生事故,能迅速采取有效措施进行处置。
六、交底要求1. 施工单位应将安全技术交底内容书面通知施工人员。
